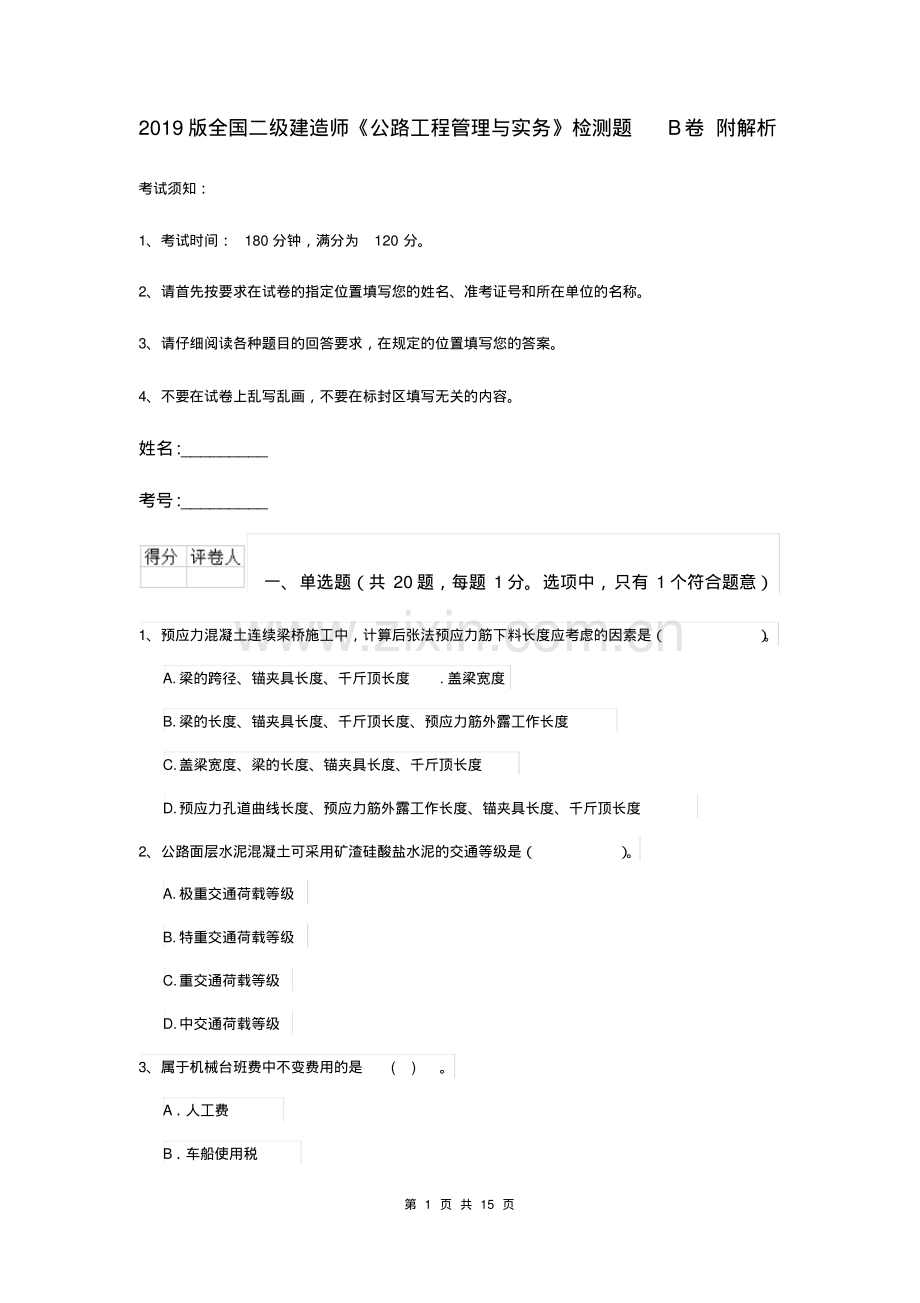

1、第 1 页 共 15 页2019 版全国二级建造师公路工程管理与实务检测题B卷 附解析考试须知:1、考试时间:180 分钟,满分为120 分。2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。姓名:_ 考号:_ 一、单选题(共 20 题,每题 1 分。选项中,只有 1 个符合题意)1、预应力混凝土连续梁桥施工中,计算后张法预应力筋下料长度应考虑的因素是()。A.梁的跨径、锚夹具长度、千斤顶长度.盖梁宽度B.梁的长度、锚夹具长度、千斤顶长度、预应力筋外露工作长度
2、C.盖梁宽度、梁的长度、锚夹具长度、千斤顶长度D.预应力孔道曲线长度、预应力筋外露工作长度、锚夹具长度、千斤顶长度2、公路面层水泥混凝土可采用矿渣硅酸盐水泥的交通等级是()。A.极重交通荷载等级B.特重交通荷载等级C.重交通荷载等级D.中交通荷载等级3、属于机械台班费中不变费用的是()。A人工费B车船使用税第 2 页 共 15 页C经常修理费D动力燃料费4、冬期开挖路堑表层冻土时,1m 以下的冻土层可选用()破冻。A爆破冻土法B机械破冻法C人工破冻法D机械辅以人工5、冬期开挖路堑施工中,挖方边坡不应一次挖到设计线,应预留()厚台阶。A10cm B20cm C30cm D40cm 6、路基地面排
3、水的设施中,排水沟的线形要求平顺,尽可能采用直线形,转弯处宜做成弧线,其半径不宜小于()m。A5 B10 C15 D20 7、关于公路施工企业信用信息管理的说法,正确的是()。A.公路施工企业信用涉及实行逐级上升制B.公路施工企业资质升级的,其信用评价等级不变C.被一个省级交通运输主管部门直接认定为D 级的企业,其全国综合评价直接定为D 级D.公路施工企业信用评价结果有效期为1年8、除圆管涵和箱涵外,单孔跨径小于()m 的泄水或通行的小型构造物是涵洞。A5 第 3 页 共 15 页B6 C7 D8 9、地下排地下水的设施中,()只宜用于纵坡为5%且渗流不长的地段。A井式渗沟B洞式渗沟C管式渗沟
4、D填石渗沟10、原地基原状土的强度不符合要求时,应进行换填,换填深度应不小于()。A10cm B20cm C30cm D40cm 11、高程控制网的主要形式是()。A隔离槽B水准网C变形缝D中位线12、测量工作必须有多次观测,必须坚持()的原则。A先检测后利用B先利用后检测C边检测边利用D定期检测13、岩石隧道的爆破应采用光面爆破技术或(),以有效控制隧道开挖*A深孔爆破技术第 4 页 共 15 页B钻孔爆破技术C*X 爆破技术D预裂爆破技术14、某简支空心板梁桥桥面高21 75m,板厚 60cm,桥面铺装厚 12cm,设计洪水位标高16.5m,施工水位标高 12.25m,低水位标高7.8m,
5、则该桥梁高度为()m。A5.25 B9.5 C13.23 D13.95 15、隧道监控量测中,属于必测的项目是()。A围岩体内位移B钢支撑内力及外力C拱顶下沉D围岩弹性波16、当地下水埋藏较深或有固定含水层时,宜采用的地下水排除设施是()。A、渗沟B、渗井C、检查井D、暗沟17、公路面层水泥混凝土可采用矿渣硅酸盐水泥的交通等级是()。A.极重交通荷载等级B.特重交通荷载等级C.重交通荷载等级D.中交通荷载等级18、利用经纬仪和钢尺,以曲线起点或终点为直角坐标原点,计算出欲放点(x,y)坐标,进行放样的方法称为()。第 5 页 共 15 页A切线支距法B偏角法C坐标法D切基线法19、下列设施中,
6、不属于交通标志的是()。A.里程标B.隔离栅C.公路界碑D.作业区指示牌20、在隧道施工监控量测中,收敛计是用来量测()。A拱顶下沉B地表下沉C围岩体内位移D围岩周边位移二、多选题(共 10 题,每题 2 分。选项中,至少 2 个符合题意)1、草皮护坡的铺置形式有()。A叠铺式B方格式C卵石方格式D平铺式E撒播法2、关于路基冬期施工的说法,正确的有()。A、半填半挖地段、填挖方交界处不得在冬期施工B、冬期填筑路堤,应按横截面全宽平填,每层松铺厚度应比正常施工增加20%30%第 6 页 共 15 页C、当填筑至路床底面时,碾压密实后应停止填筑,在顶面覆盖防冻保温层D、冬期过后必须对填方路堤进行补
7、充压实E、河滩地段可利用冬期水位低,开挖基坑修建防护工程3、水泥混凝土路面填缝时应使用背衬垫条控制填缝形状系数。背衬垫条应具有()等性能。A.高温软化B.良好的弹性C.柔韧性D.不吸水E.耐酸碱腐蚀4、路基边坡封面防护的形式有()。A铺草B捶面C抹面D喷浆E喷射混凝土5、无机结合料稳定材料组成设计所确定的施工参数包括()。A、结合料的剂量B、最佳含水量C、合理含水率D、最大松铺厚度E、最大干密度6、按隧道间的距离,隧道分为()。A.连拱隧道B.小净距隧道第 7 页 共 15 页C.分离式隧道D.极小断面隧道E.分岔式隧道7、路基压实度的现场测定方法有()。A重型击实法B灌砂法C表面振动压实仪法
8、D环刀法E核子密度湿度仪法8、下列交通安全设施中,属于交通标志的有()。A禁令标志B旅游区标志C里程标D线形诱导标E道路施工安全标志9、关于沥青混合料压实的说法,正确的有()。A、压路机采用23台双轮双振压路机及23台重量不小于 16t 胶轮压路机组成B、采用雾状喷水法,以保证李青混合料碾压过程汇总不粘轮C、在当天成型的路面上,不得停放各种机械设备或车辆D、初压应采用钢轮压路机紧跟摊铺机振动碾压E、压路机不得在未碾压成型路段上转向、掉头、加水或停留10、桥梁支架施工时需对支架进行设计计算,其计算荷载应主要考虑()。A梁体混凝土重量B支架、模板重量C人、料、机及风荷载第 8 页 共 15 页D保
9、证设施荷载E预压试验荷载三、案列分析题(共4 题,每题 20 分)1、某施工单位承接了某二级公路的普通水泥混凝土路面施工项目,合同段总长度36km,路面结构层为 l5cm厚级配碎石底基层、20cm厚水泥稳定碎石基层、24cm厚水泥混凝土面层面层采用轨道摊铺机摊铺施工。钢材、水泥供应厂家由建设单位指定。施工单位对基层和面层分别组织一个专业队采用线性流水施工,其施工组织设计内容摘要如下。摘要一:基层施工进度为每天450m,养护时间至少7d;水泥混凝土面层施工进度为每天400m,养护时间至少14d,所需最小工作面长度为3600m,其流水施工横道如图4所示。路面工程线性流水施工横道图摘要二:施工单位现
10、有主要施工设备包括混凝土生产设备、混凝土及原材料运输设备、吊车、布料机、摊铺机、整平机、压路机、拉毛养护机和石屑撒布机,项目部根据实际情况调用。摘要三:项目部要求工地试验室在检查了产品合格证、质量保证书后向监理工程师提交每批水泥清单。问题:1计算摘要一中路面基层和面层工作的持续时间。2计算基层和面层的流水工期并按表绘制路面工程线性流水施工横道图。(注:将表抄绘在答题纸上作答)3结合摘要二,为完成水泥混凝土面层施工,施工单位还需配备哪两个关键设备?并指出肯定不需要调用的两个设备。4摘要三中工地试验室的做法能否保证进场水泥质量?说明理由。第 9 页 共 15 页2、某桥梁 3号墩为明挖扩大基础,施
11、工单位在开挖基坑前,复核了基坑中心线、方向,并结合地质水文资料和现场情况,决定了开挖坡度。(1)在基坑开挖前,施工单位将地表水引至基坑外一定距离后,即开挖基坑。(2)施工员施工时,为加快进度,决定采用机械开挖,一次性用挖掘机挖至设计标高。(3)在基坑边缘外留有护道,静荷载距坑边缘为03m。问题:请逐项指出上述问题的正确与否,如不正确,请改正。3、某施工单位承接了一级公路某标段施工任务,标段内有 5座多跨简支梁桥,桥梁上部结构均采用 20m 先张预应力空心板,5座桥梁共计 35跨,每跨空心板数量均为20片。施工单位在路基上设置了如图1所示的预制场,所有空心板集中预制,为节省费用,编制的施工组织设
12、计中要求张拉端钢绞线用连接器连接并重复使用。图1 空心板预制场布置示意图(尺寸单位:cm)施工中还有如下事件发生:事件 1:施工单位定制了8套模板(外模8套、充气式胶囊内模8套)循环重复用,设定每片空心板预制周期为7天,整个预制施工采取平行流水作业,前20片心板预制施工横道图如图2:第 10 页 共 15 页事件 2:施工单位制定的空心板预应力施工操作要点如下:(1)预应力张拉采用两套千斤顶、油泵施工,张拉前只需分别对千斤顶、油泵进行检查,即可用于预应力张拉。(2)预应力张拉采用双控,以张拉力控制为主,以钢绞线的计算伸长量进行校核。(3)混凝土浇筑完成后,按要求及时拆除外模与内模胶囊,采用与空
13、心板同条养护的试块进行强度评定。(4)混凝土试块达到设计强度的70%时,使用砂轮锯切断钢绞线放张。事件 3:空心板预制中,发现有5片空心板顶板厚度只有7cm,设计厚度为 10cm,施工单位立即组织技术人员召开现场会,排除了外模板制作与安装、混凝土施工、台座变形等因素,查找到事故原因后,及时解决了问题。问题:1写出图 1中设施 A的名称,并计算单根钢绞线理论下料长度。2事件 1中,计算所有空心板预制完成的工期。3逐条判断事件2中空心板预应力施工操作要点的正误,并改正错误之处。4事件 3中,分析空心板顶板厚度不够的原因。4、建设单位 A将某公路路面工程承包给施工单位B,该工程里程桩号为K8+000
14、 K32+000,总长度为 24km。路面结构层分为级配砾石底基层、水泥稳定碎石基层、沥青面层(单层)。由于工期较短,建设单位A(业主)要求施工单位B尽快完成该路面工程施工。施工单位B 根据自己的能力准备组织2个路面施工队平行施工以完成该路面工程。每个路面施工队的施工能第 11 页 共 15 页力相同,各完成 12km。根据以往类似工程的施工经验,底基层专业队组(班组)施工进度(速度)200m/d(已经包含各种影响);水泥稳定碎石基层专业队组施工进度150m/d,养生时间至少 7d,所需工作面的最小长度为1000m;沥青面层专业队组施工进度为160m/d,所需最小工作面长度 1200m。要求施
15、工单位用最快方式,根据上述给定条件组织路面工程线性流水施工。以下是施工单位所作的计算和施工进度计划横道图:(1)各结构层工作的持续时间计算为底基层60d,基层 80d,面层 75d。(2)底基层与基层之间逻辑关系STS(开始到开始)搭接关系,搭接时距计算结果为1000/200=5(d)。(3)基层与面层之间的逻辑关系STS 搭接关系,搭接时距计算结果为1200/150=8d,考虑到基层的养护至少7d,所以基层与面层的开始到开始时间间隔为8+7=15d。(4)根据以上计算结果,路面工程的总工期=5+15+75=95d,其施工进度计划横道图表示如图 1所示。图1 问题:1评价采用 2个路面施工队平
16、行施工这种施工组织方式的前提条件和实际效果。2各工序的持续时间的计算是否正确?有错请改正。3底基层与基层之间的搭接关系选择和搭接时距计算是否正确?为什么?有错请改正。4基层与面层之间的搭接关系选择和搭接时距计算是否正确?为什么?有错请改正。5路面工程的总工期的计算以及其施工进度计划横道图表示是否正确?有错请改正。第 12 页 共 15 页试题答案一、单选题(共20题,每题 1 分。选项中,只有1 个符合题意)1、【答案】D 2、【答案】D 3、C 4、B 5、C 6、【答案】B 7、【答案】C 8、A 9、D 10、C 11、B 12、A 13、【参考答案】D 14、D 15、C 16、【答案
17、】B 17、【答案】D 18、答案:A 19、【答案】B 20、D 二、多选题(共10题,每题 2 分。选项中,至少2 个符合题意)1、ABCD 2、答案:ACDE 第 13 页 共 15 页3、答案 BCDE 4、BCDE 5、答案:ACE 6、【答案】ABC 7、BDE 8、ABE 9、答案:ABE 10、ABCD 三、案列分析题(共4 题,每题 20 分)1、1 路面 基层 工作 的持 续 时间=36 000m 450m/d=80d。路面 面层 工作的持续 时间=30 000m 400m/d=90d。2因为基层的速度450m/d快于面层的速度400m/d,基层与面层之间逻辑关系应选择ST
18、S(开始到开始)搭接关系。搭接时距计算应该除以两者中较快的速度,结果为3600m 450m/d=8d;考虑到养护至少7d,所以 STS=(8+7)d=15d。基层和面层的流水工期=(15+90)d=105d。绘制路面工程线性流水施工横道图,如图5所示。路面工程线性流水施工横道图3为完成水泥混凝土面层施工,施工单位还需配备的关键设备包括卸料机和振捣机。肯定不需要调用的两个设备是压路机和石屑撒布机。4摘要三中工地试验室的做法不能保证进场水泥质量。理由:没有依据标准规范规定的试验方法、试验项目、检验规则进行取样检定,检验合格后方可使用。第 14 页 共 15 页2、(1)不正确。应在基坑顶缘四周适当
19、距离外设置截水沟后才能开挖。(2)不正确。应挖至坑底时,保留不小于30cm厚度的底层,在基础浇筑前用人工挖至基底标高。(3)不正确。静荷载距坑边缘应为0 5m。3、1A为横梁,(两连接器之间的长度)2施工段=35208=87.5,取88;施工工期=(88-1)1+7=94天。3(1)错误。改正:张拉前,千斤顶、油泵应进行配套检验,配套使用。(2)错误。改正:预应力张拉采用双控,以张拉力控制为主,以钢绞线的实际伸长量进行校核。(3)正确。(“及时”两字有歧义,涉及缺少条件)(4)错误。改正:混凝土试块达到设计强度的75%时,使用砂轮锯切断钢绞线放张。4内模位置偏差、内模变形导致。4、1平行施工(
20、作业)方式的主要特点是进度快,所需的资源量大。采用两个路面施工队的前提条件是该施工单位要有足够的专业设备和人员(即足够资源量)。从背景材料的描述,该施工单位具备此条件。采用平行施工方式能达到缩短工期的要求,两个路面施工队平行施工的组织方式能达到预期效果。2在工作(工序)持续时间计算和进度计划安排方面:工序持续时间的计算是正确的。3(1)底基层与基层之间的搭接关系选择正确。理由:底基层快于基层。(2)底基层与基层之间的搭接时距计算是正确的。4(1)基层与面层之间搭接关系的分析是错误的。理由:面层速度快于基层速度,不应该选择STS(开始到开始)的搭接关系;应该为FTF(完成到完成)搭接关系。(2)基层与面层之间的搭接时距计算是错误的。应该除以两者中较快的速度,即1200/160=7.5d,取 8d。考虑到养生至少7d,所以 FTF=8+7=15d。5(1)路面工程总工期的计算是错误。应改为,总工期=5+80+15=100d。第 15 页 共 15 页(2)进度计划横道图的表示是错误的。进度计划横道图的正确表示如图2所示。图2 正确的进度计划横道图
