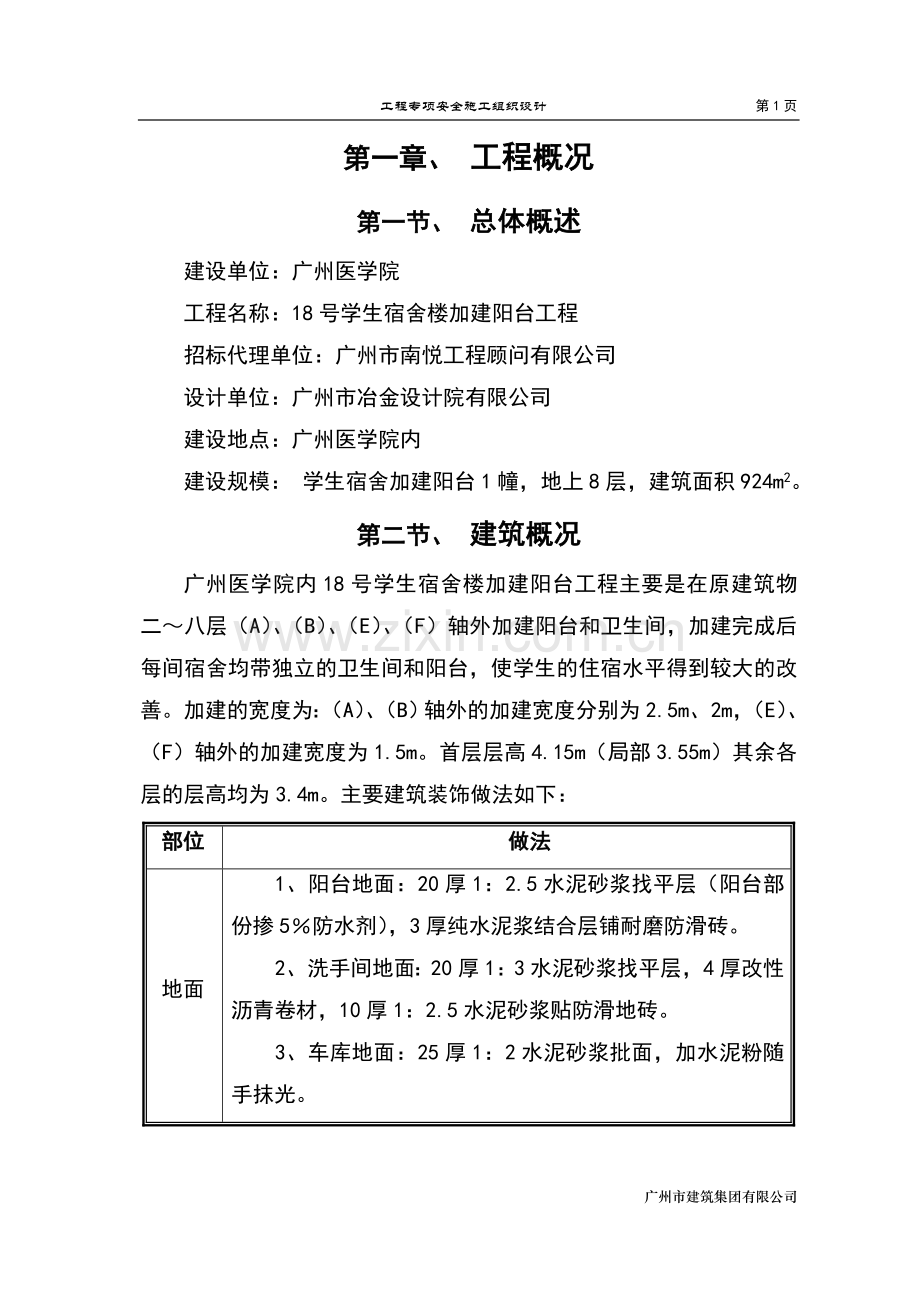

资源描述

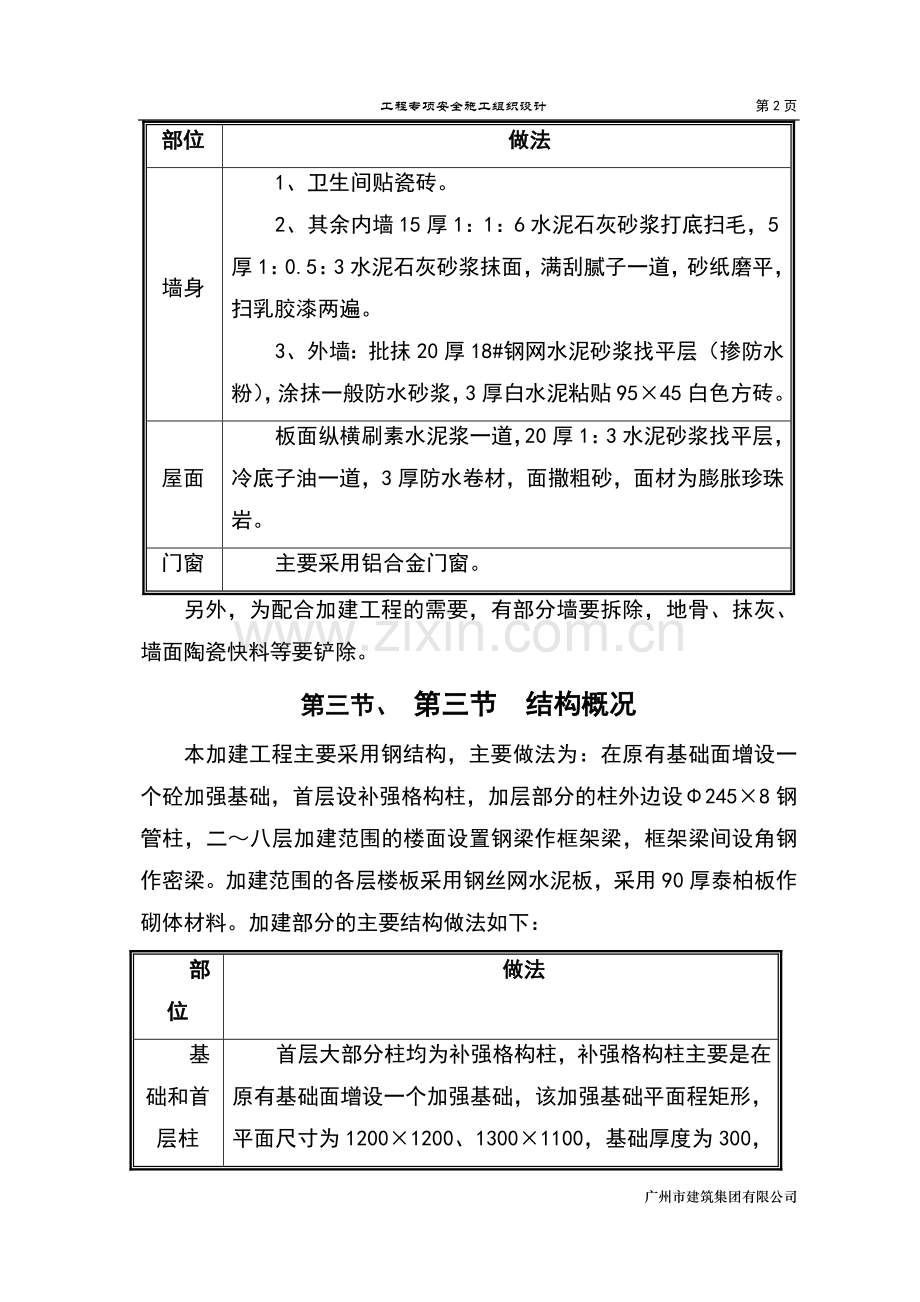

1、工程专项安全施工组织设计 第29页第一章、 工程概况第一节、 总体概述建设单位:广州医学院工程名称:18号学生宿舍楼加建阳台工程招标代理单位:广州市南悦工程顾问有限公司设计单位:广州市冶金设计院有限公司建设地点:广州医学院内建设规模: 学生宿舍加建阳台1幢,地上8层,建筑面积924m2。 第二节、 建筑概况广州医学院内18号学生宿舍楼加建阳台工程主要是在原建筑物二八层(A)、(B)、(E)、(F)轴外加建阳台和卫生间,加建完成后每间宿舍均带独立的卫生间和阳台,使学生的住宿水平得到较大的改善。加建的宽度为:(A)、(B)轴外的加建宽度分别为2.5m、2m,(E)、(F)轴外的加建宽度为1.5m。

2、首层层高4.15m(局部3.55m)其余各层的层高均为3.4m。主要建筑装饰做法如下:部位做法地面1、阳台地面:20厚1:2.5水泥砂浆找平层(阳台部份掺5防水剂),3厚纯水泥浆结合层铺耐磨防滑砖。2、洗手间地面:20厚1:3水泥砂浆找平层,4厚改性沥青卷材,10厚1:2.5水泥砂浆贴防滑地砖。3、车库地面:25厚1:2水泥砂浆批面,加水泥粉随手抹光。墙身1、卫生间贴瓷砖。2、其余内墙15厚1:1:6水泥石灰砂浆打底扫毛,5厚1:0.5:3水泥石灰砂浆抹面,满刮腻子一道,砂纸磨平,扫乳胶漆两遍。3、外墙:批抹20厚18#钢网水泥砂浆找平层(掺防水粉),涂抹一般防水砂浆,3厚白水泥粘贴9545白

3、色方砖。屋面板面纵横刷素水泥浆一道,20厚1:3水泥砂浆找平层,冷底子油一道,3厚防水卷材,面撒粗砂,面材为膨胀珍珠岩。门窗主要采用铝合金门窗。另外,为配合加建工程的需要,有部分墙要拆除,地骨、抹灰、墙面陶瓷快料等要铲除。第三节、 第三节结构概况本加建工程主要采用钢结构,主要做法为:在原有基础面增设一个砼加强基础,首层设补强格构柱,加层部分的柱外边设2458钢管柱,二八层加建范围的楼面设置钢梁作框架梁,框架梁间设角钢作密梁。加建范围的各层楼板采用钢丝网水泥板,采用90厚泰柏板作砌体材料。加建部分的主要结构做法如下:部位做法基础和首层柱首层大部分柱均为补强格构柱,补强格构柱主要是在原有基础面增设

4、一个加强基础,该加强基础平面程矩形,平面尺寸为12001200、13001100,基础厚度为300,采用C30砼浇筑。补强格构柱在原柱面加设4L758竖向角钢,角钢外设置808480柱缀板,在柱的最外边设钢丝网水泥砂浆批荡层,包1网,水平箍筋15120,砂浆M40。框架柱在首八层加层范围的柱外边设置2458钢管柱,钢管柱设锚固钢码,原有砼框架柱设钢板箍,砼柱的钢板箍与钢管柱的锚固钢码锚固。钢管柱内灌水泥砂浆M20,外表包一层钢丝网批抹水泥砂浆M40(1:1水泥砂浆),厚20mm。原有砼框架柱设砼柱钢板箍与钢管柱的锚固钢码锚固。各层楼面各层楼面二屋面层框架梁为钢梁,GL1采用216b制作,GL2

5、采用220b制作,GL3采用16b制作,GL4采用20b制作。在钢梁中间设ML1、ML2梁,ML1梁采用L636制作,ML2梁采用L505制作。在各主节点还设置了80505方刚管斜拉杆(位置按设计图示)。屋面层的钢梁与原有梁柱的连接还采用了粘胶植螺栓,梁柱的粘胶植螺栓均采用3M20长250。加建范围的楼板采用钢丝网水泥板,钢丝网水泥板所用水泥为普通硅酸盐转窑32.5R,所用中砂为低含量河砂,所用钢丝网用高强冷拔1高强钢丝编织而成1010的方格网,钢筋为冷拔5高强钢筋。砌体材料采用90厚泰柏板,泰柏板钢构架全部采用角钢L505。材料要求除特别注明外,型钢均为Q235,圆钢均为HRB335;焊接材

6、料为手工焊条采用E43XX型;图中未注明的焊脚尺寸不小于6mm,焊缝长度为满焊;按设计图中要求,焊缝质量要求及焊缝等级控制应符合建筑钢结构焊接规范(JGJ181-2002)及其他有关规定的要求。涂装及防火要求本工程防火等级按2级标准设计,防火时限为1.5小时;钢构件制作完毕后,表面锈斑及焊渣要铲除干净,并涂两遍红丹防锈;以下部位不允许涂油漆或油污:a柱底板底面,b现场焊构件接口50mm以内。第四节、 第四节给排水概况本工程设置了生活给水系统、污排水系统、雨排水系统,生活给水管采用PP-R管,热熔对接,0.00以上排水管采用联塑牌PVC-B塑料排水管,污水立管和雨水管道采用UPVC管,首层埋地横

7、管DN110采用联塑牌PVC-U塑料排水管,DN160埋地横管采用联塑牌PVC-C双壁波纹塑料排水管,DN200以上采用水泥管。第五节、 第五节现场情况本工程位于广州医学院内,北靠人民北路,南临校道和中心花园,东、西面均临校道,施工范围场外道路可通行大型车辆,供施工设备及材料进场,场地已完成平整,场地标高暂定为0.00,施工时按实签证;施工用水管径为50mm,施工用电负荷可供150千瓦,由建设单位提供1个施工用水接驳点和提供1个施工用电接驳点,建筑轴线控制基点由建设单位负责提供。由现场踏勘所见,施工场地比较狭窄。第二章、 安全生产目标在整个工程施工过程中,严格遵守国家、部、广东省颁布的安全生产

8、的有关规定,加强安全管理与教育,严格执行国家、省有关防火、施工安全规范,杜绝死亡事故的发生,月度工伤事故频率控制在1.5以内,实现工程施工全过程“五无”,即无重伤、无死亡、无火灾、无中毒、无倒塌,确保达到广州市安全生产样板工地。第三章、 施工安全措施第一节、 安全生产管理原则安全施工问题是关系到企业职工的幸福和经济利益,还涉及到许多社会问题,我们将一如既往地贯彻施工企业安全管理三大原则:(1)、 “预防为主、综合考虑”的原则。从施工开始就把人力、物力综合加以考虑,防患于未然,着眼于事先控制,要有专门机构和人员负责抓安全工作,要相应地设置安全设备和必要的安全设施。(2)、 “安全管理贯穿项目施工

9、全过程”的原则。事前要做充分的调查研究,针对现场的实际情况,对施工中可能出现的安全问题、不安全因素加以认真分析,制定施工方案,采取对策措施。(3)、 “全员管理,安全第一”的原则。在整个安全管理中,树立安全第一的思想,“生产必须安全、安全促进生产”。在整个安全管理中,使全体参与施工的人员自觉地共同努力,保证安全施工。第二节、 安全制度及措施一、 建立安全保证体系为搞好本工地安全生产工作,我公司将成立专门安全领导小组,工地设立安全监督小组,班组设安全员,形成一个健全的三级安全保证体系。负责工地日常的安全工作,定期组织安全检查。主管安全副经理总经理安全管理领导小组安全工程师项目经理专职安全员作业班

10、组安全员方案编制组织机构安全保证体系安全制度进场三级教育班前安全活动安全检查临时用电施工组织设计安全技术交底安全检查记录工伤事故记录纠正措施记录分项工程安全技术措施支支撑系统安全技术措施安全措施落实二、 健全安全生产责任制明确各管理人员、施工技术人员和生产工人在本工程中的安全责任。三、 强化安全教育坚持“三级安全教育”,规范“三级安全交底”制度,施工中坚持“班组安全活动”制度。四、 改善施工劳动条件积极改进施工工艺和操作方法,改善劳动环境条件、减轻劳动强度,消除危险因素。五、 实行人身安全保险所有施工人员均参与人身安全保险。第三节、 施工用电安全保证措施(1)、 所有施工人员均应掌握安全用电基

11、本知识和所用设备性能,用电人员各自保护好自用设备的负荷、地线和开关箱,发现问题及时找电工解决,严禁非专业电气操作人员乱动电器设备。(2)、 配电系统分级配电,配电箱、开关箱外观完整、牢固、防雨防尘、外涂安全色(标),统一编号;其安装形式、内设必须符合有关规定;箱内电器可靠、完好、选型、定值符合规定并标明用途。(3)、 现场内支搭架空线路的线杆底部要牢固,不得倾斜下沉,与临近建筑应有一定安全距离,且必须采用绝缘导线,不得成束架空敷设,达不到要求必须采取有效保护措施。(4)、 所有电路均采用三相五线制,电线架空高度2m以上,所有电器设备及金属外壳或构架均应按规定设置可靠的接零及接地保护。第四节、

12、机械安全保证措施(1)、 各种机械要有专人负责维修、保养,并经常对机械运行的关键部位进行检查,预防机械故障及机械伤人。(2)、 机械使用时操作员要密切注意机上的仪器、仪表、指针是否超出安全范围,机体是否有异常振动及发出异响,出现问题及时停电关机处理,不得擅离职守、隐瞒不报。(3)、 机械安装其基础必须平衡、牢固,机体的锚固、支撑措施齐全,固定机械不得使用临时支撑,高大机械在多风季节应设缆风绳。第五节、 电(气)焊作业安全保证措施(1)、 所有施工人员必须持证上岗。(2)、 保证各类电焊机的机壳有良好的接地保护。(3)、 电焊钳要有可靠的绝缘,不准使用无绝缘的简易焊钳和绝缘把损坏的焊钳。(4)、

13、 在狭小的场地或金属管架上作业时,要用绝缘衬垫将焊工与焊件绝缘。二、 建立健全工地防火管理制度(1)、 工地应定期组织有关人员进行防火检查,施工现场仓库,班组每天班后进行防火检查一次,发现隐患及时上报并迅速整改。(2)、 以驻场施工保卫为领导,按在场人员总数的10%组建一支有消防知识的义务消防队,并定期与消防部门联系,组织义务消防队进行消防知识培训及实习演练。(3)、 施工现场内不准私自生火,因工程需要的,要报保卫部门办理动火手续。第六节、 不发生高处坠落事故(1)、 应逐级对施工人员进行安全技术教育及交底,落实所有安全技术措施和人身防护用品,未经落实不得进行作业。(2)、 施工现场高处作业的

14、安全标志、工具、仪表、电气设施和各种设备必须在作业前检查,确保其完好,方能投入使用。(3)、 高处作业中所有的材料均应堆放平稳、安全,不得任意放置,以免坠落伤人。传递物体禁止抛掷或向下丢弃。(4)、 认真执行公司防高处坠落管理规定。第七节、 不发生坠落物体打击事故(1)、 应逐级对施工人员进行安全技术教育及交底,落实所有安全技术措施和人身防护用品。(2)、 人员进入施工现场必须按规定配带安全帽,应在规定的安全通道内出入和上下,不得在非规定通道位置行走。(3)、 施工现场钢井架、施工用人货梯出入位置应搭设防护棚。(4)、 现场作业人员的常用工具必须放在工具袋内,物料传递不准往下或向上乱抛材料和工

15、具等物件。(5)、 认真执行公司防物体打击管理定。第八节、 不发生重大机电伤害事故(1)、 施工作业单位应与出租单位签定租赁合同,明确租赁双方的安全职责。(2)、 特种作业人员须取得有关部门颁发的有效操作证方可进行施工作业,以避免误操作带来的危害。(3)、 进入施工现场使用的机械设备的安全防护装置应齐全可靠,安全技术性能良好,且必须按规定验收合格后方可投入使用。(4)、 电工须按照施工现场临时用电安全技术规范(JGJ46-88)的要求进行。(5)、 做好施工现场安全技术措施的落实和施工作业人员的安全技术交底等工作。(6)、 施工现场操作人员应严格按建筑机械使用安全技术规程(JGJ332001)

16、及产品使用说明书的规定进行操作。(7)、 认真执行公司防机械伤害管理规定及防触电管理规定。第九节、 不发生坍塌事故(1)、 施工单位必须根据有效的施工图纸及有关的规范、规程和标准编制深基坑、高支模等工程作业的专题施工方案、并对作业人员做好技术、安全交底。(2)、 施工作业单位必须严格按照操作规程和专题方案进行施工,并加强过程监控,尤其在暴雨及高水位等特殊情况下进行的施工。时刻预防坍塌事故的发生。(3)、 认真执行公司防坍塌管理规定。第十节、 防触电管理规定为更好地贯彻执行建设部JGJ46-88施工现场临电用电安全技术规范,以达到JGJ59-99建筑施工安全检查标准和GB/T28001-2001

17、职业健康管理体系标准要求,保障工程项目在施工过程中人员和设备的用电安全,现制定本规定。一、电气工作人员的要求。(一)事安装、维修或拆除临时用电工程作业人员必须符合国家标准GB5306-85特种作业人员安全技术考核管理规则中的规定,并持有有效期内技术考核合格证书,方可从事电气工作。(二)各类电气工作人员必须掌握安全用电的基本知识和所用机械、电气设备的性能,熟悉JGJ46-88施工现场临时用电安全技术规范。二、临时用电工程安装前的防触电预防措施。(一)项目部(项目)机电岗应按照JGJ46-88施工现场临时用电安全技术规范的要求,根据工程特点编制临时用电施工组织设计,并报送公司有关科室审核,总工室审

18、批,然后实施。(二)项目部(项目)机电岗应对运抵施工现场的机电设备、电气材料、绝缘工具、仪表等产品合格证进行校验,并指派电工检测机械设备的绝缘性能状况,状态良好符合JGJ46-88施工现场临时用电安全技术规范的有关要求。三、临时用电工程安装和拆除时的防触电预防措施。临时用电应由持有效操作证的电工按照JGJ46-88施工现场临时用电安全技术规范的要求进行安装和拆除,操作人员根据工作特点和环境穿戴好相应的劳护用品。四、临时用电工程维修时的防触电预防措施。临时用电工程维修时,持有效操作证的电工应严格遵守安全操作规程,并根据工作内容,在工作地点附近悬挂相应的警示牌。五、机电设备及临时用电设施使用的防触

19、电预防措施。(一)为确保机电设备和临时用电设施的正确使用,项目现场安全管理人员应对配电箱、开关箱的操作人员进行必要的技术培训与安全交底教育;配电箱、开关箱的使用人员必须掌握基本的安全用电知识和所使用设备的性能,熟悉有关开关电器的正确操作方法。(二)配电箱、开关箱的操作者上岗时应按规定穿戴合格的绝缘用品,并检查、认定配电箱、开关箱及其控制设备、线路和保护设施完好后,方可进行操作。如通电后发现异常情况,应立即拉闸断电,并通知电工进行检查,待消除故障后,才能重新操作。六、临时用电工程验收和检查的防触电预防措施。(一)工程项目的临时用电工程应按照公司总工程师审批的临时用电施工方案进行实施,当安装完毕后

20、,项目部(项目)机电岗应自检完成后会同公司质安科电监员按照JGJ46-88施工现场临时用电安全技术规范的有关要求办理临电验收手续。(二)项目工程在施工过程中因实际情况,需变更、修改临时用电施工方案时,项目部机电岗应将有关图纸资料报送公司有关科室审核,总工程师审批。(三)项目现场安全管理人员及电工应每日对机电实物状态进行检查,电工应同时做好每日检查维修记录。(四)公司及项目部(项目)电监员应不定期到项目现场检查机电实物的安全用电情况,发现隐患,提出整改意见,责成项目现场立即进行整改,并做好工作记录检查表。七、当发生触电伤害时,应采取必要的措施防止事故进一步扩大,按规定及时上报以便做好事故的处理工

21、作,具体要求按触电事故应急预案规定执行。第十一节、 防火管理规定为加强企业防火安全管理,保护国家财产和人民生命免受火灾危害,根据中华人民共和国消防法和机关、团体、企业、事业单位消防安全管理规定等有关规定及实施细则,制定本规定。一、办公区防火管理(一)严禁携带易燃易爆物品进入办公室及在办公室内存放摩托车;(二)办公室内严禁生火和使用电炉及气化炉具,严禁乱拉乱接电线;(三)文件资料叠放整齐,不准随地乱丢烟头、纸屑杂物;(四)要保持室内通道畅通,空气清新、文明卫生。二、施工区防火管理(一)宿舍防火管理1宿舍必须确定一名防火责任人,负责宿舍日常防火管理工作;2严禁携带易燃、易爆物品进入宿舍及在宿舍内存

22、放摩托车;3严禁在宿舍内生火、使用电炉、气化炉具,不准使用电热器具及烧香拜神;4严禁乱拉乱接电线,不准在电线上凉挂衣物和使用超过60瓦以上的灯泡;5严禁躺在床上吸烟,烟头、火种、纸屑等杂物不准随地乱丢;6要保持宿舍通道畅通,不准在宿舍通道、门口堆放物品作业。(二)厨房防火管理1厨房必须确定一名防火责任人,负责厨房日常防火管理工作;2厨房人员应掌握本岗位的防火知识,对新职工应进行消防知识培训,方可上岗;3厨房应按规定配备消防器材,落实防火安全措施;4厨房使用液化石油气炉必须经批准方可使用,下班后必须关闭开关,切断气源;5厨房内液化石油气瓶必须独立存放,严禁液化石油气与煤炉、柴炉等同时使用。(三)

23、仓库防火管理1仓库应确定一名防火责任人,全面负责仓库的消防安全管理工作;2仓库保管员应当熟悉储存物品的分类、性质、保管业务知识和防火安全制度;掌握消防器材的操作和维护方法,做好本岗位的防火工作;3仓库应当按照国家有关消防技术规范,设置、配备消防设施和器材;4对仓库新职工应当进行仓储业务和消防知识培训,经考核合格,方可上岗。5库存物品应当分类、分垛储存,每垛占地面积不宜大于一百平方米,垛与垛间距不小于一米,垛与墙间距不小于零点五米,垛与梁、柱的间距不小于零点三米,主要通道的宽度不小于二米;6库房内不准使用碘钨灯和超过60瓦以上的白炽灯等高温照明灯具;不准使用电炉、电烙铁、电熨斗等电热器具和电视机

24、、电冰箱等家用电器;7库房内的配电线,应穿金属管或用非燃硬塑料管保护,应当在库房外单独安装开关箱,保管人员离库时,必须拉闸断电;8库房应当设置醒目的防火标志,严禁使用明火;大型物资仓库应当安装相应的报警装置。(四)施工现场防火管理按广州市建筑集团有限公司施工现场防火管理规定执行。三、易燃易爆物品管理(一)易燃易爆物品库存量不准超过三天使用量;(二)易燃易爆物品必须设专人看管,严格收发、回仓登记手续;(三)易燃易爆物品仓照明必须使用防火、防爆装置的电气设备;(四)严禁携带火种、BB机、手提电话机、对讲机及非防爆装置的照明灯具进入易燃易爆物品仓;(五)易燃易爆物品严禁露天存放;(六)易燃易爆物品使

25、用时应做好防火措施。第十二节、 脚手架工程安全管理规定为确保公司各工程项目使用的脚手架满足生产及安全方面的要求,特制定本管理规定。一、 术语及分类:(1)、 脚手架:为建筑施工而搭设的上料、堆料与施工作业用的临时结构架。(2)、 结构脚手架:用于砌筑和结构工程施工作业的脚手架。(3)、 装修脚手架:用于装修工程施工作业的脚手架。(4)、 外脚手架:沿建筑物外轮廓包括内天井轮廓搭设的脚手架。(5)、 内脚手架:在建筑物室内搭设的脚手架。(6)、 落地式脚手架:从建筑物地坪和建筑物结构面搭设的脚手架。(7)、 悬挑式脚手架:从悬臂构件起搭的脚手架。(8)、 分段卸载:沿脚手架高度分两段及以上,采用

26、拉吊套件或型钢支承上部荷载。二、 引用规范:(1)、 建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)(2)、 建筑施工门式钢管脚手架安全技术规范(JGJ128-2000)(3)、 拉吊式外脚手架工法(广州市建总工法1993-3号)(4)、 建筑施工安全检查标准(JGJ59-99)三、 合同与方案:(1)、 脚手架工程施工如属专业分包,应按照采购管理规定对其供方进行评价,并根据合同法签定合同,明确工程搭设、验收的标准和双方安全等责任。(2)、 脚手架搭设前应由施工单位按照施工组织设计编制和管理规定编制施工组织方案,由项目部呈报工程部审核,总工室审批后正式生效。工程修改,其安全技术

27、措施同样要经过审批才能予以实施。(3)、 编制施工组织方案时,应与使用单位明确施工主要通道等高空坠物重点防护区域,重点部位重点防护。设置平挡应按照防高空坠落管理规定设置,长度必须覆盖规定区域。四、 材质要求:(1)、 门式和扣件式钢管脚手架常用构配件材质应符合建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)和建筑施工门式钢管脚手架安全技术规范(JGJ128-2000)第3节“构配件”的规定。(2)、 安全网的材质应符合密目式安全立网(GB16909-1997)及广州市有关文件的规定。五、 施工管理要求:(1)、 施工单位应建立安全管理组织,落实各岗位职责。(2)、 施工前由施工员

28、应细读施工图纸,熟悉楼层变位,尽量避免改动立杆位置,并对作业单位进行安全技术交底。由质安员对作业单位进行安全教育,安全教育应包括告知作业人员所在作业环境可能存在的危险及应急处理措施。安全技术交底和安全教育必须形成记录,安全技术交底使用脚手架搭拆工程安全技术交底(安管3-3表),安全教育使用安全教育记录单(安管6-2表)记录。(3)、 搭设基础(包括悬挑基础)必须经过验收合格后方可进行搭设施工。(4)、 脚手架搭拆作业人员必须是经过按现行国家标准特种作业人员安全技术考核管理规则考核合格的专业架子工。上岗人员应建册管理,定期体检,合格者方可持证上岗。(5)、 上架作业人员必须佩带安全帽、安全带和防

29、滑鞋,钢脚手架搭拆作业还应戴帆布手套,严禁酒后作业。(6)、 搭设和拆除施工应按照施工组织方案规定、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)和建筑施工门式钢管脚手架安全技术规范(JGJ128-2000)第七节有关施工要求进行。(7)、 搭设卸料平台,必须经过设计计算,其支承系统禁止与脚手架连结,限载标识悬挂在显眼位置。在结构面起搭的脚手架,应对结构采取适当的保护措施。(8)、 分段施工完成后,由施工单位申请分段验收,由使用单位验收合格后方可交付使用并转入下阶段搭设施工。(9)、 拆卸前,由质安员对脚手架构造和分段卸载设施进行全面检查,符合要求后由使用单位书面通知施工单位,

30、通知的内容除确认可进行拆卸作业外,还应明确拆卸配合使用单位施工的特殊要求和工期计划,施工单位在接到通知后方可进行拆卸作业。(10)、 拆卸作业应有足够的工期,遇六级以上大风和雾、雨、雷天气应停止搭拆作业,禁止不合理压缩工期,强行进行作业。(11)、 分段卸载设施、连墙杆件和安全网应随层拆卸。(12)、 卸料平台应与脚手架同步拆卸,禁止先行拆除脚手架高差大于2步。(13)、 拆卸下来的构配件严禁抛掷至楼地面,2m以下短钢管、拉吊构配件和连墙构配件及建筑用工具等小件物品严禁在桥面散放。(14)、 脚手架防雷设施应符合施工临时用电安全技术规范(JGJ46-88)的规定。六、 检查和验收管理要求:(1

31、)、 建立班前安全活动要求,班组每天对工人安全交底和班前质量、安全检查,落实安全措施,填写班组班前安全活动记录(安管7-1表)。(2)、 质量安全管理部门应按照建筑施工安全检查标准(JGJ59-99)中脚手架部分的要求分级落实日常安全检查制度。(3)、 由施工单位质安员对脚手架地基基础(包括悬挑式基础)进行验收,确保夯实达到设计的承载力要求,并且设置排水设施。经验收合格方可交付搭设施工。(4)、 分段施工完成后,由使用单位质安员验收合格,填写验收牌,挂设在架体显眼位置。(5)、 各级检查验收使用落地式外脚手架检查验收表(安管10-2表)和附着式升降脚手架检查验收表(安管10-3表)的适用要求进

32、行记录。七、 维修维护管理:(1)、 施工单位应定期组织脚手架维护保养,主要维护包括分段卸载设施、连墙杆件、脚手板固定和安全网围蔽。(2)、 遇大雨后,重点维护脚手架基础,必要时进行加固处理。八、 使用管理要求:(1)、 模板支撑、缆风绳、泵砼管严禁固定在脚手架上,严禁悬挂起重设备。(2)、 作业层上的施工荷载和桥面堆放钢管、机械设备、建筑材料等时必须控制在限载范围内,不得超载。(3)、 在桥面作业时,每跨应控制不超过1人作业。(4)、 使用期间严禁拆卸脚手架基本构件、纵横向扫地杆连墙杆、悬挑构件和分段卸载设施。(5)、 脚手架维修期间,禁止在维修作业范围进行交叉作业。(6)、 因其他施工需要

33、暂时拆除安全网、平网的,应征得施工单位同意,并在拆除范围采取有效防护措施。拆除的安全网、平网必须在作业完成后自行围蔽严密,拆除时期不得超过1个工作日。九、 应急管理要求:按照集团公司事故的预防及其应急预案执行。事故处理管理规定为加强公司职工工伤事故处理的管理工作,保障企业和职工的利益免受重大损失,促进安全生产和经济发展,特制定本规定。9.1. 公司职工工伤事故处理依据国务院企业职工伤亡事故报告和处理规定和广州市政府广州市企业职工工伤事故处理规定执行。工伤事故性质按国务院企业职工伤亡事故分类及调查分析规则划分。9.2. 在发生职工工伤事故后,事故科门或项目科(项目)负责人应立即组织抢救伤员,采取

34、有效措施,防止事故扩大和保护事故现场,做好善后工作。因抢救人员和防止事故扩大,以及疏导交通等原因而需要移动现场物件的,事故发生科门必须做出标记、拍照、录像或绘制现场简图,并写出书面记录,妥善保存现场重要痕迹、物证等。重伤3人以上以及死亡事故的现场,必须经市劳动和社会保障局、市公安局勘察,并征得其同意后方可清理。事故科门或项目科(项目)负责人要按下列规定报告有关科门。(1)、 轻伤事故。事故发生科门或项目科(项目)要在24小时内口头报告公司安全生产直接责任人、质安科和工会。(2)、 重伤事故。事故发生科门或项目科(项目)要在事故发生后立即口头报告公司安全生产直接责任人、质安科、综合科和工会。质安

35、科、综合科和工会要在24小时分别口头报告集团公司主管领导。(3)、 重伤3人以上或死亡1至2人的事故,事故发生科门或项目科(项目)要在事故发生后立即口头报告公司安全生产直接责任人、质安科、综合科和工会。质安科、综合科和工会要在事故发生后4小时内分别口头报告集团公司主管领导。公司安全生产直接责任人如实口头报告市人民检察机关、市公安局和市建委,并组织有关科门向市劳动和社会保障局上报事故快报表。(4)、 死亡3人以上的重大、特别重大死亡事故。事故发生科门或项目科(项目)要在事故发生后立即口头报告公司安全生产直接责任人、质安科、综合科和工会。质安科、综合科和工会要在事故发生后2小时内分别口头报告市政府

36、、市劳动局、市总工会、市人民检察机关、市公安局和市建委及市建集团公司领导。(5)、 其中急性中毒、中暑事故。事故发生科门或项目科(项目)在事故发生后要立即口头报告公司安全生产直接责任人、质安科、综合科和工会。综合科要立即口头报告市卫生行政科门。(6)、 其中爆炸物品爆炸和火灾事故。事故发生科门或项目科(项目)在事故发生后立即口头报告公司安全生产直接责任人、质安科、综合科和工会。综合科要立即口头报告市公安局。9.3. 在重伤或死亡事故发生后,综合科组织现场勘查,拍摄取证。需要填写事故调查报告书的,由事故发生科门或项目科(项目)组织编写,将事故经过、原因、伤亡情况,经济和工作日损失情况调查清楚,确

37、定事故责任者。上报质安科审核,公司安全生产直接责任人审批后上报。事故发生科门或项目科(项目)要召开现场会议,按“四不放过”原则,提出处理意见及防范措施事故。9.4. 职工受伤后送医院救治,因伤势过重抢救无效死亡的,综合科要在8小时内通知市劳动和社会保障局有关科门处理。9.5. 发生重伤、死亡事故或职业病后,综合科要当自事故发生之日或职业病确认之日起,15日内向当地劳动局提交事故调查报告书和填报职工工伤确认申请表,遇有特殊情况,可以延长至30日。9.6. 已参保的伤(亡)职工由综合科负责工伤保险待遇申报及理赔的具体工作。目 录1.总论11.1项目概况11.2项目建设的必要性21.3可行性研究工作

38、依据61.4可行性研究报告的编制原则61.5可行性研究报告内容概要71.6建议引进设备清单151.7结论及建议151.8项目主要技术经济指标汇总162.市场需求预测与竞争能力分析192.1概述192.2广西区内市场192.3主要目标市场分析222.4广东省水泥市场分析242.5竞争能力分析272.6市场分析结论283.建设条件与厂址选择293.1原、燃材料293.2交通运输313.3供电电源313.4水源313.5厂址条件324.工程技术方案334.1原燃料与配料设计334.2石灰石矿山464.3生产工艺584.4总图运输724.5电气及生产过程自动化764.6给水排水854.7通风及空气调节

39、874.8建筑结构895.节约与合理利用能源925.1主要能耗指标925.2主要节能措施926.环境污染防治与治理946.1建设场地946.2工程概述、主要污染源和主要污染物946.3设计采用的环境保护标准956.4控制污染的方案966.5环境管理机构及监测机构986.6环境影响分析986.7环境保护投资估算987.劳动安全及工业卫生1017.1设计依据与执行标准1017.2建筑及场地布置1017.3生产过程中职业危险、危害因素分析1027.4对各种危害因素采取的主要防范措施及预期效果1027.5劳动安全卫生机构及人员配备情况1048.组织机构与劳动定员1058.1组织机构1058.2劳动定员1058.3劳动生产率1058.4职工培训1059.工程建设招标安排10810.项目建设进度的建议11010.1项目管理11010.2项目实施进度11011.投资估算11211.1综述11211.2建设投资构成11211.3估算编制依据11211.4建设项目投资总估算书11312.财务评价11712.1概述11712.2项目总投资及资金筹措11712.3总成本费用11812.4财务评价12012.5不确定性分析12212.6财务评价结论12312.7财务评价附表目录12313.附件13914.附图140广州市建筑集团有限公司

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
