资源描述
桂庙路快速化改造(一期)工程(非共线段)1标 防风防汛应急预案
桂庙路快速化改造(一期)工程(非共线段)1标
防风防汛防强降雨专项方案
编制人:
审核人:
审批人:
北京城建集团有限责任公司
深圳桂庙路改造工程项目部
2016年7月

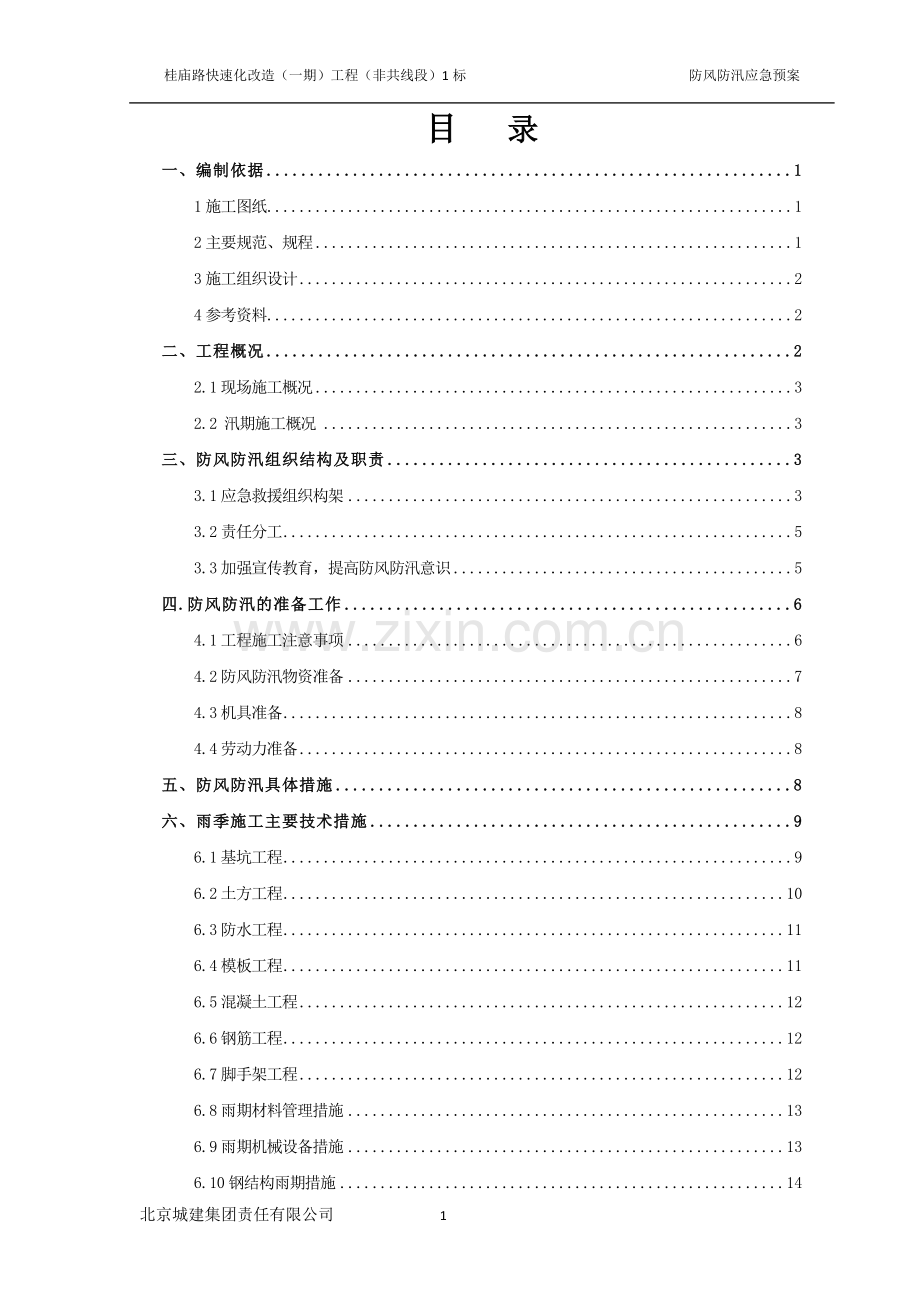

目 录
一、编制依据 1
1施工图纸 1
2主要规范、规程 1
3施工组织设计 2
4参考资料 2
二、工程概况 2
2.1现场施工概况 3
2.2 汛期施工概况 3
三、防风防汛组织结构及职责 3
3.1应急救援组织构架 3
3.2责任分工 5
3.3加强宣传教育,提高防风防汛意识 5
四.防风防汛的准备工作 6
4.1工程施工注意事项 6
4.2防风防汛物资准备 7
4.3机具准备 8
4.4劳动力准备 8
五、防风防汛具体措施 8
六、雨季施工主要技术措施 9
6.1基坑工程 9
6.2土方工程 10
6.3防水工程 11
6.4模板工程 11
6.5混凝土工程 12
6.6钢筋工程 12
6.7脚手架工程 12
6.8雨期材料管理措施 13
6.9雨期机械设备措施 13
6.10钢结构雨期措施 14
七、质量保证措施 15
八、安全措施 16
8.1防触电 16
8.2防雷击 16
8.3防坍塌 16
8.4防暴风 16
九、应急预案及措施 16
9.1防洪、防汛应急措施 17
9.2应急指挥、参与者的责任、义务 19
9.3报警程序 19
9.4灾情稳定后的工作 19
9.5险救灾应急领导小组及机构人员联系电话 20
9.6应急救援机构及联络电话号码 20
十、台风、暴雨后的工作内容 20
10.1做好雨后恢复工作 20
十一、雷电的预防措施 21
11.1设备的防雷暴措施 21
11.2人员的防雷措施 21
一、编制依据
1施工图纸
序号
楼号
图纸类型
日期
01
第一册
道路工程
A版
02
第二册
桥梁工程
A版
03
第三册
隧道工程
A版
04
第四册
给水工程
A版
05
第五册
排水工程
2016.1版
06
第六册
电力、通信工程
A版
07
第七册
照明工程
A版
08
第八册
燃气工程
A版
09
第九册
管线结构工程
2016.2版
10
第十册
交通工程
A版
11
第十一册
管线综合工程
A版
12
第十二册
绿化工程
A版
13
第十三册
电力迁改工程
A版
14
第十四册
电信迁改工程
A版
2主要规范、规程
《建设工程施工现场供用电安全规范》(GB50194-2014)
《混凝土结构工程施工质量验收规范》(GB50204-2015)
《建筑机械使用安全技术规程》(JGJ 33-2012)
《地下防水工程质量验收规范》(GB50208-2011)
《地下工程防水技术规范》(GB50108-2008)
《建筑工程施工质量验收统一标准》(GB50300-2013)
《施工现场临时用电安全技术规范》(JGJ 46-2012)
《建筑边坡工程技术规范》(GB50330-2013)
《建筑基坑支护技术规程》GJ 120-2012
《给水排水管道工程施工及验收规范》GB50268-2008
《钢结构施工技术规范》GB50755-2012
《公路桥涵施工技术规范》JTC/T F50-2011
3施工组织设计
桂庙路快速化改造(一期)工程(非共线段)1标施工组织设计
4参考资料
《建筑施工手册》第五版
《工程建设标准强制性条文》(房屋建筑部分)(2013版)
《雨期施工技术管理规定》
《2016年汛、台风期施工技术管理要点 》
二、工程概况
桂庙路快速化改造(一期)工程)(非共线段)1标由北京城建集团有限责任公司承建;建设单位为深圳市交通公用设施建设中心;设计单位为北京市市政工程设计研究总院有限公司;监理单位为深圳市建艺国际工程顾问有限公司;勘察单位为深圳市勘察研究院有限公司;质监单位为深圳市交通工程质量监督站,安监单位为深圳市交通工程施工安全监督站。合同工期:600日历天(计划开工日期:2016.1.8~2017年8月29日),合同价:7.928亿元。
该工程地点位于深圳市南山区滨海大道南海立交至科苑立交之间,本标段左线K4+060~K5+940全长1880米,右线K4+130~K6+240全长2110米。主要设计内容包括:道路工程、桥梁工程、隧道工程、给排水工程、燃气工程、电力电信工程、绿化迁移工程、交通疏解工程等。主要施工项目包括机动车道66713m2,人行道4928m2,自行车道3353m2。新建下穿隧道与U型槽,左线K4+060~K4+350长度为290m,右线K4+130~K5+624.923长度为1494.923m。匝道桥改造一座,南海立交D匝道桥DK0+255.5钢箱梁高架结构,全长191.8m。新建人行天桥4座,人行天桥K2+905钢箱梁高架结构,全长49.1m;人行天桥K3+992钢箱梁高架结构,全长57.5m;人行天桥K4+241.31钢箱梁高架结构,全长153.8m;人行天桥K5+225钢箱梁高架结构,全长101m。排水箱涵1569m;各型号雨水管、污水管5292m,通道箱涵19.5m。电力电信管道共计935m,燃气管道工程2472m,给水管道共计2010m。
2.1现阶段现场施工概况
本工程排水管涵采用拉森钢板桩内加钢支撑支护,基坑深度-3.0m~-6.5m,管径DN500~DN2200。主隧采用护坡桩外侧设置高压旋喷桩支护,基坑深度12m~16.5m。给水管道采用大放坡施工。桥梁共分两联,下部结构为钢筋混凝土结构、钢管混凝土结构,上部结构为钢结构。钢筋现场加工,主隧结构模板采用15mm胶合板,支撑架采用钢管脚手架。
2.2 汛期施工概况
深圳市年平均降水量为1924.7毫米,地域分布自东向西减少。全年雨量有 85%出现在4-9月(汛期),其中 48% 分布在7-9月(后汛期),平均雨量达929毫米;4-6(前汛期)平均雨量为705毫米,主要由冷空气和热带暖湿气流共同作用形成。一年中各月雨量变化呈单峰型,最多为8月,平均达352毫米。
本工程施工期间,将历经2016-2017年2个雨季,施工中以防汛、防台风、防高温等恶劣性气候为主要控制目标,须制定有效的措施,保证正常施工。
三、防风防汛组织结构及职责
3.1应急救援组织构架
汛季施工主要以预防为主,采取防雨及加强排水措施,确保雨季生产的正常进行,尽量减少因季节性气候对工程施工的影响。 为保证工程安全有序的进行,项目部成立防汛防台风应急救援小组,具体落实汛期施工前的各项准备工作及解决汛期施工中的生产问题。防汛防台风小组以项目经理为组长,项目副经理、项目总工、现场经理、质安经理为副组长,小组成员由项目各部门人员组成,执行领导带班制度,24小时值班,并制定紧急处理措施
(1)防汛、防台风领导小组:
组 长:任万生
副组长:艾云祥 胡君 胡连喜 黄召创
组 员: 王洪彬 周建华 郑振原 郑衍坤 王志杰 林瑞生 彭志鹏 许国强 赖祥友
(2)防汛、防台风抢险小组:
组 长:艾云祥
副组长:胡君 胡连喜
组 员:黄召创 王洪彬 周建华 郑衍坤 彭志鹏 陈鹏(外施队长)、劳务队等60人
工作职责:组织维持事故现场秩序;组织稳定事故现场事态;组织救助现场伤患人员;组织人员救送伤患人员入院就医;随时掌握伤患人员治疗情况等。
(3)组织协调组
组长:艾云祥
副组长:胡连喜 郑振原
成员:郑衍坤 王洪彬 黄召创 彭志鹏
工作职责:研究政策和措施、提出工作建议,为指挥部决策提供参考;制定和协调落实应急救援工作的各项决策和措施;协调与应急救援相关的工作关系;全面了解掌握事态发展的相关信息;完成指挥部交办的其他工作任务。
(4)后勤保障组
组长:艾云祥 郑振原
成员:王洪彬 周建华 黄召创 郑衍坤 彭志鹏
工作职责:负责全县应急救援物资保障工作;对应急救援工作的经费支出提出预算方案;督促检查应急救援各项物资保障的落实情况,确保安全、有效、及时完成有关保障任务;完成领导小组的其他工作任务。
(5)事故调查处理组
组长:胡君
成员:黄召创 王洪彬 周建华 郑衍坤 王志杰 林瑞生 彭志鹏
工作职责:进入事故现场进行调查;查明事故原因、经过;查清事故责任及责任人,提出对责任单位及责任人员的处理办法等。安抚事故伤患人员家属情绪;接待听取事故伤患人员家属意见;依法研究提出事故善后解决办法等。
(6)宣传信息组
组长: 郑振原
成员:王洪彬 黄召创 郑衍坤 彭志鹏
工作职责:负责领导小组相关工作的文件、材料审核和印发,做好相关会议材料和会议纪要的整理;负责领导小组有关文件、材料的收发、传阅、整理、归档;收集、报告及发布各类相关信息,负责事故处理过程中信息的传阅、相关材料的记录、存档、留存;建立信息网络体系,负责接待各类咨询、采访等,做好宣传报道工作;完成领导小组交办的其他工作任务。
3.2责任分工
项目经理: 负责对各口负责人的全面管理工作。
生产副经理:组织和检查施工管理部及各工区在安全、机械 、工序安排和文明施工方面是否落实雨施措施,指定专人做好天气预报公布工作;指导和督促材料股保证雨施材料及时进场。
项目总工程师:负责组织方案的编制和审批,并组织技术人员提供技术保障。
各部室部长:在对口领导的领导下,检查栋号的工作并提供服务。
专业负责人:按雨施方案组织本专业全体人员落实;各专业分包单位负责防汛工作的水电技术操作,保证潜水泵的必要电器的正常运转,并进行日常的维护保养及检查。
外包队负责人:根据方案和交底,教育和组织全体施工人员做好每一步工作。并组织工人进行防讯抢险工作。各外施队负责防汛工作的具体执行,进行滞水清掏、水流疏导、物资运输、临时支护等必要抢险工作及有关巡查工作,要求在天气预报中有中到大雨出现的天气,组成两组临时巡查小组,轮流监视基坑变化情况。
3.3加强宣传教育,提高防风防汛意识
组织员工学习防台、防洪知识,坚持“安全第一、预防为主、综合治理”的指导方针,做到防抗结合。介绍往年台风,洪水对广东深圳沿海地区宝安机场影响的事例,让员工进一步认识自然灾害的危害性,以提高防台、防洪及抢险、救灾能力。
四.防风防汛的准备工作
4.1工程施工注意事项
4.1.1日常工作
4.1.2项目部组织有关人员学习防台、防洪、防雷知识,熟悉防台防洪防雷措施的操作技术,收集气象资料。台风季节,利用电视机、电脑上网、收录机、信息台,每天收看(听)天气预报,获取台风、雷雨的最新情况。
4.1.3当收到有雷雨在附近出现或风暴西太平洋形成时,安全部门要将其中心位置、强度、移动方向标示在《台风位置标示图》上,监控台风动态、降水天数,及时向领导汇报,结合上级的防台指示,及早做好防台、防洪工作;作好记录,推算风暴可能到达的时间、风力等级、袭击的地区和雷雨降水强度影响范围,密切跟踪风暴的动向。
4.1.4编制《防台防洪值班安排》表,安排有关人员值班。
4.1.5 所有起重机,打桩机要放下扒杆,加固做好防台准备。
4.1.6现场的高压供电设施系统断电,关好电箱门做好防雨措施,保护好变压器。
4.1.7临水物件、机具要放到定安全的地方放稳放牢。
4.1.8打桩机要停在合适的安全地方,放下桩架、盖上防雨布,做好防风工作。
4.1.9所有工棚,都用抗风缆系地牛上加固,关好门窗。
4.1.10抢险突击队随时准备听候调令,做好抢险救援工作。
4.1.11 各部门、班组、分包单位负责人保管好工程资料、贵重物品,防止流失;随时听候项目部的安排。
4.1.12物资部门在提供防台物资后整理好仓库内材料,关好门窗。
4.1.13生活区准备一台发电机,作防台时的通讯及生活照明使用。
4.1.14 安排车辆、有关人员昼夜值班,及时与上级及业主联系,处理意外事件,组织紧急援助。
4.1.15堆放水泥等不能受潮的物资和机电设备的临时仓库,应做好防潮、防水淹工作,贵重物资、图纸资料应转移到安全地方。
4.2防风防汛物资准备
提前编制《雨季施工材料计划》,材料部门积极筹备进场,现场设三防材料库,因现场场地有限,做好分期分批进场。具体如下:
序号
材 料 名 称
单 位
数 量
备 注
1
塑料布
公斤
500
2
水泥
吨
50
3
砂子
吨
150
4
编织袋
个
500
各施工区出入口
5
页岩砖
块
10000
6
铁锹(圆头)
把
30
7
铁锹(方头)
把
30
8
镐
把
30
9
雨 衣
件
100
10
雨 鞋
双
100
11
防水手电筒
个
20
12
潜水泵
个
10
13
污水泵
个
4
14
废旧胶合板
㎡
400
4.3机具准备
主要施工设备清单
序号
类别
设备名称
设备型号
数量
产地
用电量(KW)
1
其
它
设
备
电焊机
FBX-500
7台
国产
115KW
2
空压机
9-12M
2台
国产
15KW
3
振捣棒
50
15
国产
11KW
4
水泵
扬程≥50米
8
国产
30KW
5
各类车辆
5辆
4.4劳动力准备
4.3.1雨季施工期间主要进行隧道结构工程施工,土方、防水、结构施工队等分包队伍共计约400人。
4.3.2成立以主隧施工队为主的抗洪抢险队。
抗洪抢险队
队伍
人数
负责人
1
主隧劳务队
40
陈鹏
2
其他专业队
20
陈鹏
3
保安
5
郑振原
注:各施工队将抗洪抢险队队员名单报至项目部生产部门备案。
五、防风防汛具体措施
5.1台风期间人员必须留在室内,避开迎风的门窗,必要时考虑启用应急抢险小组进行抢险。
5.2防台、防洪季节到来前,项目部准备一定数量的应急药品,以便急用。
5.3施工现场一旦发生安全事故,当事人或最先发现的人员应立即报告当班领导或安全员,项目部要组织人力积极抢救和保护好现场。
5.4指定“三防”专用抢险救助车辆和司机。
5.5电焊机、锯木机、弯铁机、断铁机、卷扬机等机械设备防台时由生产调度和工程部长负责安排机械停放到坚实的场地上,切断电源,关好门窗
5.6临时活动板房(宿舍、办公室)必须拉防风缆抗风。预计风力超过11级时,活动板房(宿舍、办公室)内的贵重、易潮物品(电脑、仪器)和重要资料搬避风地点。
5.7 检查办公生活区排水设施的完善及畅通情况,检查本项目各临建的防风缆、地锚的完好情况。
5.8能移动的机电设备尽量集中存放于室内;施工现场露天存放的设备要做好防雨、防风、防撞的措施,并切断电源。
5.9生活区疏通所有排水沟渠,仓库在台风、雨季前进行检查,及早做好防漏、防潮工作。
5.10台风正面袭击时,贵重物品及图纸、重要资料等要随人转移至安全稳固的场所避风。
5.11 检查并加固临时建筑,加工场工棚、防晒雨工棚加固或转移;堆放水泥等不能受潮的物资和机电设备的临时仓库,要做好防潮防浸工作。
5.12保证应急设备(如发电机、水泵、水带等)随时可用。
5.13保证所有地面的排水系统畅通,无阻塞。
5.14检查应急设备、防洪物资、通信设备是否完备,保证随时可用。
5.15检查供电线路、配电箱等是否良好可用,具有一定的防雨、防洪措施。
中断一切户外生产、维修等活动,切断非重要场所的水、电。
5.16派专业人员监视重点场所的机械设备。
5.17非待命值班岗位的人员要返回避风生活区,应急抢险人员待命。
5.18项目部要协调安排72小时内人员的交通,随时提供抢险用车。
5.19及时上报,快速解决问题,力争把各项工作做到前头;三要对有关防灾人员进行登记造册和抢险知识的培训,确保灾害发生后各项防灾措施的落实。
六、雨季施工主要技术措施
6.1基坑工程
6.1.1根据进度计划安排,进入雨施前基坑四周进行硬化处理,形成排水坡度。
6.1.2应将基坑四周按要求砌筑挡水墙,避免向基坑内排雨水、污水。
6.1.3雨施前全面检查基坑边坡,对于局部边坡坡度不符合要求,影响基坑安全的部位,应采取相应措施对基坑进行修整,防止雨水渗入土体内影响基坑安全。
6.1.4定期对基坑边坡变形观测,遇大雨天气过后加测一次。出现异常情况应及时分析处理,有较大问题应停止施工。
6.1.5下雨过后,工程部立即组织相关人员排查边坡隐患,针对各种隐患提出书面整改措施。
6.1.6雨天停止进行土方挖运施工。
6.1.7严格控制坡顶荷载,荷载的大小以及距边坡的距离应符合方案设计要求;严禁雨天在基坑内侧紧临坑边2m范围内施工
6.2土方工程
6.2.1雨期时给排水管线、主隧等工区清槽,为防止基底土层进水泡槽,土方开挖时,基底根椐设计要求预留200mm的土层,如遇下雨,提前铺好塑料布,并设置临时集水坑。采用水泵及时排除积水。
6.2.2基坑挖好后要迅速组织好验槽、垫层施工等工作,根椐天气预报做到随清随打垫层,尽量减少槽基暴露时间。
6.3防水工程
6.3.1雨季施工,降雨频繁,防水施工过程中,传统必须在找平层充分干燥后,才能进行防水层的施工,现场改用自粘性防水卷材,自粘性卷材对基层含水率无要求,施工工艺对天气情况要求不高,雨后表面无水渍即可施工。
6.3.2已做好的柔性防水层,要加强成品保护,及时进行下道工序,并在周边采取封闭、围挡等措施,防止雨水流入。工长根据天气情况,合理安排工序,避免阴雨天气进行防水施工,雨天应停止防水施工。
6.3.3地下防水施工正值施工突雨降水时应立即将接口处封严,停止防水施工。如在施部位为较高部位,不会积水时,用塑料布暂时覆盖,降雨过后表面达到防水施工要求时,方可进行下段防水施工;如在施部位较低,容易积水时,应立即上潜水泵进行抽水,降水过后已施工防水卷材干燥后,方可进行后续卷材施工。
6.3.4施工缝处所用膨胀止水条,可在混凝土施工前粘贴,严禁雨天施工。如施工过程中突遇降水,可用塑料布覆盖膨胀止水条,如导致膨胀止水条浸泡时,应重新确认膨胀止水条的止水效果,经项目部同意后方可进行后续工程施工。如膨胀止水条失效后,应去除该段止水条,重新换用。
6.4模板工程
64.1墙、柱合模时遇雨不能及时灌筑混凝土时,在模板的适当部位预留排水孔,雨后及时将模内积水排除干净。
6.4.2模板涂刷脱模剂后防止雨水冲刷,影响脱模及混凝土表面质量。脱模剂涂刷后经历大雨冲刷或流失严重的,合膜前重新涂刷脱模剂。
6.4.3模板合模过程中,如遇突然的大风大雨,应将模板固定稳固后再离开。
6.4.4遇大雨大风后,应对模板和支撑重新进行一次校验和加固,防止模板松动或支撑下陷。
6.4.5雨后检查胶合板面板,如有剥皮、弯曲现象,小面积修补,大面积更换。
6.4.6胶合板在进行切割后应及时封刷封口漆,防止遇水开裂。
6.5混凝土工程
6.5.1本工程一律采用预拌混凝土,施工中须严格控制其配合比及所用原材料,混凝土的坍落度应符合混凝土方案中的要求,混凝土供应单位在在雨季施工期间必须对混凝土的配合比进行调整,防止混凝土的坍落度过大。
6.5.2基础混凝土施工时必须准备遮盖挡雨和排出积水。底板上施工时应根据天气情况,若一周内有降雨应在适当位置增设集水坑,以利雨水的排除。
6.5.3在浇筑墙体和顶板混凝土前,应掌握天气情况,尽量避免中到大雨天气进行混凝土施工。
6.5.4在板浇筑混凝土过程中遇雨时,必须采取防雨措施,对砼作业面用塑料布覆盖,塑料布下用木板垫起,以防雨点打坏砼表层,影响表层效果。如遇大雨,必须停止浇筑,并在跨中三分之一处留设施工缝。
6.6钢筋工程
6.6.1钢筋绑扎前,先检查有无锈蚀现象,锈蚀钢筋须经除锈后再运至绑扎部位。带有颗粒状和片状老锈,经除锈处理后仍留有麻点的钢筋严禁使用。
6.6.2钢筋表面保持清洁,雨后要及时将钢筋上淤泥积水清除掉。
6.6.3绑扎完毕的钢筋尽快进入下道工序,减少钢筋的露天时间。
6.6.4钢筋焊接面不得有水珠,在雨天严禁所有施焊,防止触电事故发生。
6.6.5钢筋直螺纹丝头必须戴帽。
6.6.6钢筋堆放堆放时应架空,减少钢筋生锈情况。对有片状老锈的钢筋必须清除铁锈,经允许后方可使用。
6.7脚手架工程
6.7.1脚手架的设计、搭设必须符合建筑施工安全技术标准和安全操作规程要求,搭设后未经专业验收合格的脚手架,一律不得投入使用。
6.7.2雨期施工前,要对各类架子区域的防洪排水设施进行认真地清理和修复,确保排水有效,不冲不淹,不陷不沉。
6.7.3雨期施工中,要经常检查各类架子的根部及与建筑物拉结牢固情况。要及时维护和加固立杆、立柱、抛撑等根部的垫板垫木。确保垫设位置正确,平稳牢固。
6.7.4要经常检查和及时维修加固各类人行脚手板和斜坡坡道的脚手板及防滑条。确保架板稳固,防滑措施有效。为确保防滑效果,要使用木条做防滑条,在斜面上铺设的脚手板,要用铁丝绑牢。
6.7.5脚手架要有妥善的防雷保护设施。
6.7.6大风大雨后,须对脚手架进行检查,并做好检查记录,经安全部门确认后,方可使用。雨期施工期间,要加强对各类架子的沉降量及垂直度的观察测定,做好观测记录,发现异常情况要及时采取有关措施予以解决。
6.7.7地泵泵管架设架底部作混凝土垫层。雨天停止混凝土施工后及时将泵管清理干净。
6.8雨期材料管理措施
6.8.1项目工程、材料人员应加强对材料保护的管理,并注意对进场材料数量的控制,保证到场可入库。
6.8.2对露天存放在现场的各种材料都要进行检查,并加以覆盖,避免因雨淋而遭破坏。
6.8.3现场施工的木材、钢材、模板、砌块等按规定位置分类码放整齐,底部做好排水措施。
6.8.4油类、化学品、易燃品易爆品等应保存在规定位置,并设专人保管,防止受潮变质及起火。白灰板应入库存放,注意保持通风干燥,防止受潮生锈和变形。
6.8.5组织专门抢险队,大雨来临时立即对材料进行覆盖。
6.8.6钢筋堆放料场做好排水工作,堆放时应架空,避免钢筋生锈。
6.8.7防汛物资应明确标识,严禁随意挪用。
6.9雨期机械设备措施
6.9.1现场使用的机械要准备防雨、防潮、防淹等材料设备。用电的机械设备要按相应的规定做好接地保护和接零保护,并经常检查和测试。
6.9.2电动机械设备和手持电动工具都要安装漏电保护器,漏电保护器的容量与用电机械的容量相匹配。
6.9.3现场所有配电箱有防雷接地措施,并搭设防雨棚。
6.9.4需作防雷接地的机械必须作防雷接地,所有机械均做防雨措施。
6.9.5配电箱下部排水措施到位,以防雨水进入底座。
6.9.6电工每天要对所有现场电缆及配电设施进行检查,对线路老化、破皮、线路安装不正确、绝缘降低及漏电现象等要及时发现及时处理,以防触电伤人。
6.9.7 雨季施工前将现场所有用电设备、机具、电线、电缆等的绝缘电阻及脚手架的接地电阻测试完毕并做好记录。 每天加强现场巡视,重点是配电箱内的电器是否完好,漏电开关动作是否灵敏可靠,接线是否压接牢固,电缆线是否过热等。
6.9.8发现问题应及时处理并做好记录。 严格执行临时用电施组所有规定。
6.9.9雨后各种电机设备、临时线路等,如发生倾斜、变形下沉、漏电等现象,应及时修理加固,有严重危险的立即排除。
6.9.10在雨期对职工住房、活动房屋、暂设工程、水泥库房等应进行检查维修,严防雨布被风吹起。现场电焊机要搭设防雨棚,其电气设备要有可靠的接地措施。
6.9.11对电焊机把线、电缆线、胶皮线应检查是否老化、破损,不合格的胶线应予调换和修理,防止漏电事故发生。现场正式及临时电源(变压器)应进行全面检查,对各种高低压线路,应检查是否符合安全操作规程的要求。凡普通皮线,普通塑料线只准架空铺设。对于木电杆应进行根部腐蚀情况的检查,对不安全的应及时更换和加固。
6.10钢结构雨期措施
6.10.1雨天不能进行高强螺栓安装,摩擦面及高强螺栓上不得有雨水等。雨期气候恶劣,不能满足工艺要求及不能保证安全施工时,应停止施工。此时,应注意保证作业面的安全,设置必要的临时加固措施。
6.10.2雨季施工,应保证施工人员的防雨水具的需要。尤其注意施工用电防护。降雨时,除特殊情况外,应停止高空作业,并将高空人员撤到安全检查地带,拉断电闸。
6.10.3对要起吊的构件,应先首先清理构件表面的水,尤其是构件摩擦面应清理干净,并保证面层的干燥。风力大于5级,下雨、浓雾天气,停止高空吊装及安装的配套工序;如焊接、铺压型钢板、穿高强螺栓、校正结构等。
6.10.4钢结构的焊接,在施工前应在操作平台比焊口高1m处用阻燃编织布绕柱子包严,并将平台平面上的洞、缝用石棉布盖严,以便防风及焊渣下溅。原则上在雨天不进行露天的焊接作业。对焊完的焊缝,要加强保温工作,避免焊缝温度骤降导致脆裂,先用石棉布对焊缝周围包严,再用岩棉被包严。焊机、焊丝、气瓶应放在专用的棚内。以免焊接材料受潮。
6.10.5压型板及栓钉焊:压型板铺设前应先去除板面上的雨水。在风力5级以上,下雨、浓雾天气,不得进行铺设及栓钉焊的工作。栓钉焊用的瓷环使用前必须保持干燥,不得有油、水等杂质。栓钉使用前应保持清洁干燥,表面不得有油、水等杂质,不得生锈。
6.10.6高强螺栓的安装:高强螺栓安装工作在5级风以上,下雨、浓雾天气下停止作业。使用高强螺栓前,应对高强螺栓进行外观检查,不得有锈,损伤丝扣的现象,如有应修复后使用。操作前,应清除连接件连接部位的水分、杂质,保持连接面的清洁干燥
七、质量保证措施
7.1雨季前,主任工程师负责对生产、技术、质量、八大口成员进行方案交底,并要求各部室、栋号人员认真领会精神。密切协作,认真贯彻落实。
7.2基坑四周设置沉降、变形观测点,雨后立即测量,并将结果及时记录汇报栋号技术负责人。
7.3工程部负责收集大气预报工作。合理安排作业时间和施工程序,混凝土施工及防水施工尽量避开雨天。
7.4要求其它专业对各种管口、洞口事先封闭,以防雨水从洞、管口流入建筑物内。
7.5加强试验工作,要求对回填土的含水率及时测定,确保回填土质量。
7.6对测量控制桩采取可靠保护措施,雨后及时复测。
7.7技术负责人应根据实际情况作好雨施技术工作,收集各种资料,认真总结经验。
7.8夏季高温,混凝土及时浇水养护并覆盖塑料薄膜。
八、安全措施
8.1防触电
电源线不得使用裸导线、塑料线,不得沿地面敷设。配电箱必须防雨、防水,电器布置符合规定,电器元件不应破损,严禁带电明露。机电设备的外壳必须采取可靠的接地或者接零保护。使用手持电动工具和机械设备时,必须安装合格的漏电保护器,工地临时照明灯、标志灯电压不得超过36V,特别潮湿的场所、金属管道和容器内的照明灯,电压不超过12V。电气作业人员应穿绝缘鞋,戴绝缘手套。
8.2防雷击
各种桩机、脚手架等均应安装避雷装置,定期检查效果,以防止在雷雨天气发生雷击事故。
8.3防坍塌
搞好脚手架、物资堆放场地的排水工作,防止沉降倾斜;坑、槽、沟两边要放足边坡,危险部位要另外加防护,排水工作到位,发现紧急情况,应马上停止施工,并按预案采取对策。安排专人负责基坑边坡的稳定观测,并将观测结果及时反馈给领导小组。
8.4防暴风
对于比较高的设施,如脚手架、高支模等,做好防风加固工作,以免在大风天气被刮倒,发生伤人砸物事故。
九、应急预案及措施
现场应急小组
组 长:任万生
副组长: 艾云祥 胡君 胡连喜 郑振原
组 员: 黄召创 王洪彬 周建华 郑衍坤 王志杰 林瑞生 彭志鹏 许国强 赖祥友
雨期施工过程中,项目各级管理人员加大检查力度,做到早发现隐患、及时果断处理险情,防患于未然。如遇持续不断的暴雨暴风天气后,应立即停止任何的生产活动,组织抢险工作。
根据施工工艺和施工经验,雨季施工存在以下风险:
序号
风 险 项 目
降 低 风 险 措 施
主控
单位
协助
单位
1
地下主隧进水
1、检查所有可能进水,漫水部位。采取相应措施。
2、做好作业面洞口封堵
项目部工程部门
外施队
2
现场建筑物、设备、人员等遇雷击
1、做好桩机室、脚手架等的避雷装置并经常检测。
2、雷雨天禁止人员作业。
项目部安全部门
外施队
3
遇暴雨或大暴雨
1、准备好抗洪抢险材料、设施和人员,加强值班,保持通讯畅通。
项目部生产、材料部门
抢险队
4
局部边坡坍塌
用编织袋装满满泥沙换填、压实。
项目部工程部门
外施队
9.1防洪、防汛应急措施
9.1.1由专人负责发布气象消息,以便随天气变化情况,及时调整施工部署,做好大暴雨来临前的准备工作。尽量减少因季节性气候对工程施工的影响。
9.1.2雨季施工应做好各种安全和技术交底,作好施工记录,整理好各种资料,并对重点防护部位制定具体的防护措施。
9.1.3组织项目部技术、质量、工程、安全、消防保卫、环保、后勤等各级管理人员认真学习讨论雨期施工方案,熟悉、了解本工程的雨期施工特点、做法和安排,使工程质量达到设计及施工规范要求。
9.1.4组织落实雨施技术安全措施,落实劳动力、材料、机具计划。
9.1.5值班电工要经常检查室外配电箱、电闸箱及现场电气设备,并采取防雨、防潮、防淹、防雷、防漏电等安全防护措施。电源线不得使用裸导线、塑料线,不得沿地面敷设。配电箱必须防雨、防水,电器布置符合规定,电器元件不应破损,严禁带电明露。机电设备的外壳必须采取可靠的接地或者接零保护。使用手持电动工具和机械设备时,必须安装合格的漏电保护器,工地临时照明灯、标志灯电压不得超过36V,特别潮湿的场所、金属管道和容器内的照明灯,电压不超过12V。电气作业人员应穿绝缘鞋,戴绝缘手套。
9.1.6主隧边坡要定期观测沉降及位移,尤其在大风或雨后做好观测记录,发现问题及时进行处理,并用潜污泵及时抽走集水坑的雨水。
9.1.7雨期施工前,完善施工场地的排水系统,设置良好的挡水构筑,建议将现场基坑四周排水管线加高,沉淀池加深防止泥沙直接流入井内堵塞管线,并派专人经常检查,做好预警监测工作。管线有堵塞、破坏时应及时向有关人员反映,做到及时修理。在雨季到来之前要做彻底的清理,保证排水沟的畅通,以便在大雨时及时将积水排除。
9.1.8下雨后生产安全部门要对边坡巡视检查,发现异常情况立即报告。
9.1.9现场临设的搭设要严格按照有关规定实施,并在低于地平面处设置排水口,及时将临设现场的雨水排出。雨施前,对水泥库、材料库等进行全面检查,对危险建筑进行全面翻修加固或拆除。
9.1.10桩机、脚手架等均应安装避雷装置,定期检查效果,以防止在雷雨天气发生雷击事故。
9.1.11搞好脚手架、物资堆放场地的排水工作,防止沉降倾斜;坑、槽、沟两边要放足边坡,危险部位要另加防护,排水工作到位,发现紧急情况,应马上停止施工,安排专人负责基坑边坡的稳定观测。边坡观测每周一次,降水过后加测一次,并将观测结果及时上报。
9.1.12对于比较高的设施,脚手架、高支模等,做好防风加固工作,以免在大风天气被刮倒,发生伤人砸物事故。
9.1.13后勤管理上应做好防漏、防雨、防霉及食物中毒。
9.1.14对全体职工及外包队人员进行雨施安全教育,提高每个参施人员的安全意识和质量意识,防止发生电击、高空坠落及淹亡等安全事故。
9.1.15每季度进行一次应急预案的教育培训工作,作好记录,教育面要覆盖到外埠施工队,使每个成员明确自己的责任和义务。
9.1.16每月对雨季防汛抗洪应急预案与响应措施检查一次。
9.2应急指挥、参与者的责任、义务
9.2.1发生险情及洪灾时,指挥领导小组成员或现场有关人员必须按规定及时进行防洪抢险,并按照应急预案要求进行组织、进行响应处理。
9.2.2发生险情及洪灾时,接到险情报告的项目部值班人员应及时对险情做出处理,并将险情事故发生的时间、地点等报告项目部的防洪、防汛领导小组,并由项目部安排有关部门将事故情况汇报公司防洪、防汛领导小组,使紧急情况得到及时处理,对大险情做到统一调度。
9.2.3发生险情及洪灾时,领导小组成员及抢险大队组员必须严格服从上级领导的管理安排,对于不服从调度、安排产生的安全事故要追究其责任。
9.2.4抗洪抢险夜间值班,当天值班领导为负责人,电话要24小时开机,保证联系畅通,在值班期间必须坚守岗位,不得擅离岗位。遇大暴雨应积极组织抢险队员巡查现场,疏通沟道,堵挡裂缝漏水、排除险情。抢险人队员应随时作好抗洪抢险准备,随叫随到,对因失职发生事故对责任人进行严惩。
9.2.5应急小组根据季节变化及天气信息,做好各项准备工作,按规定配备防汛器材
9.2.6一旦发生汛情,应急小组要迅速组织人员抢救,并上报公司有关部门。
9.3报警程序
9.3.1当日值班领导及时向项目经理汇报。
9.3.2项目经理向公司有关部分汇报。
9.4灾情稳定后的工作
9.4.1暴雨、洪水、大风前后,均应对施工现场的用电线路、用电机具等进行仔细检查,发现问题及时处理,经专项检查,确认安全后,才能继续作业。
9.4.2对临时用电设施、电箱、电路必须进行仔细检查,绝缘应良好,线路完好,才能送电。
9.4.3对活动板房、漏雨的地方应及时修补。
9.4.4对损坏的排水设施进行修复。
9.4.5召开会议,总结灾情及抢险抗灾抢险经验,并向上级主管部门、业主汇报受灾及损失情况。
9.5险救灾应急领导小组及机构人员联系电话
姓名
联系电话
备注
组长
艾云祥
13794457808
副组长
胡君
13581961816
胡连喜
13714499729
郑振原
13670329582
组员
黄召创
134902974081
王洪彬
13686425269
周建华
13925207883
郑衍坤
18902731043
彭志鹏
13428917251
王志杰
13670180230
备注:当抢险抗灾应急小组成员发生变化时应重新发布成员名单及联系电话
9.6应急救援机构及联络电话号码
火警119; 匪警110; 医疗急救120; 气象:12121; 交通事故122;
十、台风、暴雨后的工作内容
项目部防汛预案组组长负责主持、组织项目部进行一次防汛事故“应急响应”的要求进行模拟演练。各组员按其职责分工,协调配合完成演练。演练结束后由组长组织对“应急响应”的有效性进行评价,必要时对“应急响应”的要求进行调整或更新。演练、评价和更新的记录应予以保持。
10.1做好雨后恢复工作
10.1.1大雨过后要组织有关管理人员对施工现场及临时设施进行一次安全隐患大排查,对职工宿舍、办公室、食堂、仓库等进行检查抢修。
10.1.2对基坑四周进行巡逻检查,发现有异常情况及时处理。并在基坑四周设置防护栏杆和警告标志。
10.1.3组织人员及时对基坑及施工现场的积水进行抽排。保证道路畅通,工地无积水
展开阅读全文
