收藏 分销(赏)

人行道铺砖施工方案.doc

上传人:天**** 文档编号:2142647 上传时间:2024-05-20 格式:DOC 页数:6 大小:44.01KB
下载 相关 举报
人行道铺砖施工方案.doc_第1页
第1页 / 共6页
人行道铺砖施工方案.doc_第2页
第2页 / 共6页
人行道铺砖施工方案.doc_第3页
第3页 / 共6页
人行道铺砖施工方案.doc_第4页
第4页 / 共6页
人行道铺砖施工方案.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

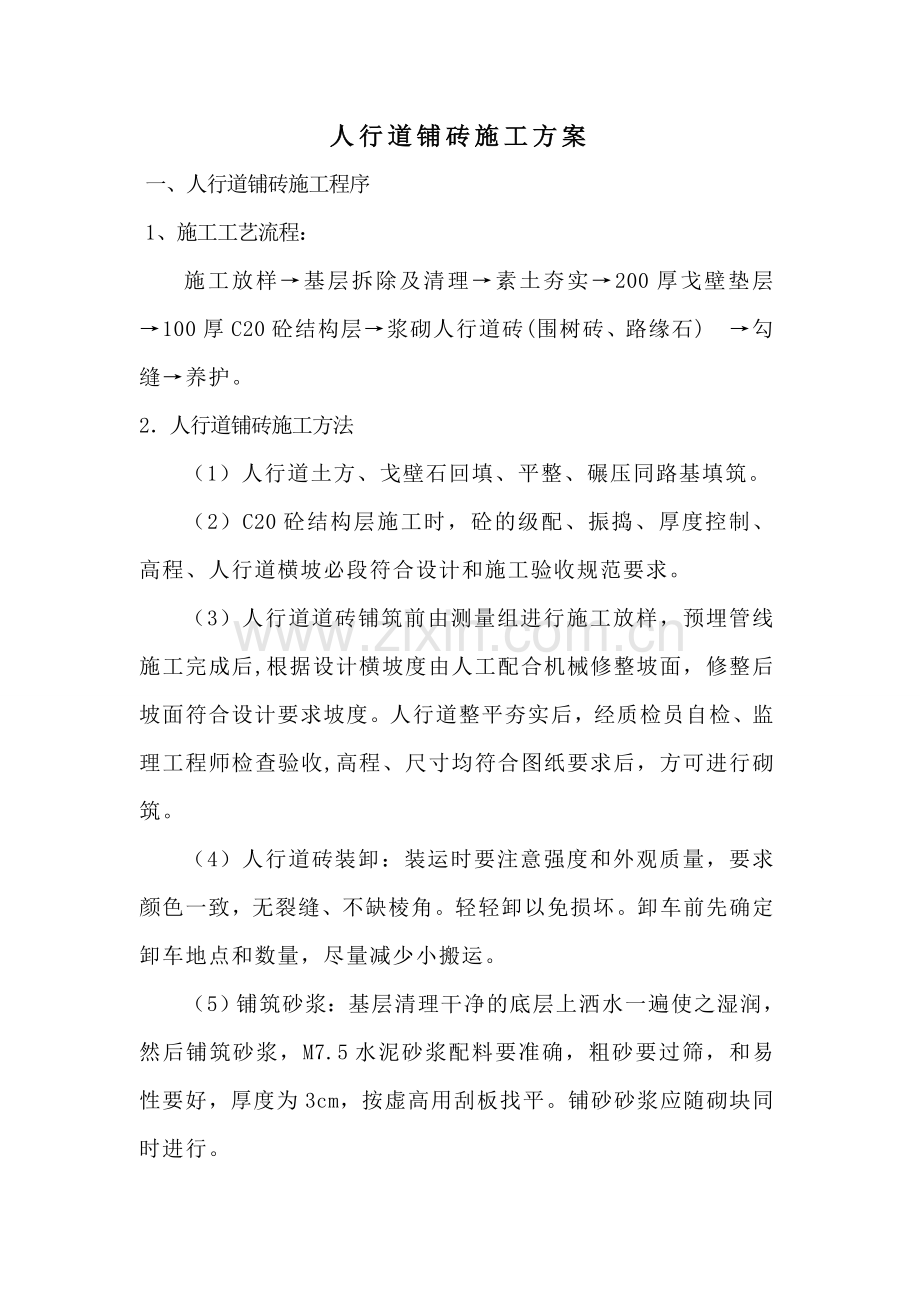

1、人行道铺砖施工方案一、人行道铺砖施工程序1、施工工艺流程:施工放样基层拆除及清理素土夯实200厚戈壁垫层100厚C20砼结构层浆砌人行道砖(围树砖、路缘石)勾缝养护。2 人行道铺砖施工方法(1)人行道土方、戈壁石回填、平整、碾压同路基填筑。(2)C20砼结构层施工时,砼的级配、振捣、厚度控制、高程、人行道横坡必段符合设计和施工验收规范要求。(3)人行道道砖铺筑前由测量组进行施工放样,预埋管线施工完成后,根据设计横坡度由人工配合机械修整坡面,修整后坡面符合设计要求坡度。人行道整平夯实后,经质检员自检、监理工程师检查验收,高程、尺寸均符合图纸要求后,方可进行砌筑。(4)人行道砖装卸:装运时要注意强

2、度和外观质量,要求颜色一致,无裂缝、不缺棱角。轻轻卸以免损坏。卸车前先确定卸车地点和数量,尽量减少小搬运。(5)铺筑砂浆:基层清理干净的底层上洒水一遍使之湿润,然后铺筑砂浆,M7.5水泥砂浆配料要准确,粗砂要过筛,和易性要好,厚度为3cm,按虚高用刮板找平。铺砂砂浆应随砌块同时进行。(6)铺砌时,按桩线高程,由第一行道板横挂线绷紧,按线按标准缝宽砌上一行样板砖,然后纵线不动,横线平移,摊铺平砂浆后,依次按线及样板砖铺砌。(7)铺砌时,道砖要轻放,用木锤轻击道板的中心,不得向道板底塞灰或支垫硬料。若不平,拿起道板平垫砂浆重新铺砌,必须按设计要求花样摆放砖块,铺平、安放稳固。(8)在铺砌过程中,班

3、组设专门人员不断地检查缝距、缝的直顺度、宽窄均匀度以及道板的平整度,发现有不平整的块,及时进行更换。(9)每日班后,将分散各处的物料堆放一起,保持工地整洁。(10)铺块铺砌注意以下几点:要求铺块达到设计强度标准,运输过程中防止缺棱掉角。要根据道路的线型和设计宽度,事先作出铺砌方案;作好技术交底,做好测量放线;为了纵横缝的直顺应用经纬仪做好纵向基线的测设,依据基线之间尺寸要准确。单位工程的全段铺砌要按统一方案施工。铺砌道板与道牙顶面衔接要平顺,不论是先栽道牙或先铺砌人行道砖都应有一个“标准”,防止出现高差。路缘石安装要注意控制好上面高程,在道路同一坡段内要拉通线,以保证路缘石安装后上面平顺。(1

4、1)勾缝路面完工后,安排勾缝,勾缝前必须再行挂线,调整至顺直、圆滑、平整,方可进行勾缝。先把缝内的土及杂物剔除干净,并用水湿润,然后用1:2.5(体积比)水泥砂浆灌缝填实勾平,用弯面压子压成凹形。砂浆初凝后,用软扫帚、扫除多余灰浆。并适当泼水养护,最后达到整齐美观。铺装表面平整、勾缝坚固、整齐,深度和型式符合要求,勾缝平顺,无脱落现象。初凝后洒水覆盖养生,养护期不小于7d,养生期间避免碰撞、振动或承重。三、人行道铺砖施工安全保证措施:1、施工现场设置安全醒目标志,严禁非施工人员进入施工现场。2、施工人员必须佩戴安全帽等安全防护用品,配备安全员。3、所有机械设备严禁非操作人员进行操作、酒后操作、

5、疲劳操作。4、施工完毕后,施工现场杂物、材料清理干净。5、加强与气象、水文等部门的联系,及时掌握气温、雨雪、风暴和汛情等预报,做好防范工四、质量保证、安全保证及施工进度保证措施1、质量保证措施A、质量目标:一次交验合格工程。 B、建立质量体系:为确保我项目质量目标的实现,确保工程质量,我们将在项目部内制定严格的质量管理体系。C、人行道铺砖具体质量保证措施(1)施工前组织技术人员和施工管理人员,仔细阅读设计文件,了解设计意图,明确施工技术重点、难点、编制符合实际的详细施工方案。(2)开工前,首先组织测量人员对图纸给定的桩位进行复测和加密工作。(3)施工过程中严格执行自检、互检、专职检查的三检制度

6、,内部监理工程师行使否决权。(4)对原材料首先进行试验,试验合格得到监理工程师的认可后,方可进料使用,不合格的材料坚决不用。(5)施工中各种配合比及各种数据,必须符合规范和经监理工程师批准方可实施。(6)各项工程开工前,我们要进行安全技术操作规程教育,特殊工种确保持证上岗。(7)在项目部范围内实行质量负责制,责任到人,制定严格的质量奖罚条例。(8)做好职工上岗前的培训,提高全民素质,增强职工质量意识。2、人行道铺砖施工安全措施A、机构设置确保施工安全,项目部和各队组成立安全领导小组,由经理或队长任组长,项目部设专职安全人员1人,各队组设安全员1人,具体负责安全工作的实施。B、具体措施(1)加强

7、安全生产教育工作,增强全体职工安全意识,减少或避免事故的发生。(2)在施工过程中应严格遵守“安全第一、预防为主”的原则执行,并做到安全生产的“五同时,三不放过”。(3)立模前制定出安全措施,经监理工程师确认后再进行浇筑。(4)做好防火、防盗准备,并做到防患于未然,确保整个工程的顺利进行。(5)施工地点设安全标示牌、施工范围挂警示彩旗,并设专人负责安全工作,在允许通行前,设便道通行。3、施工进度保证A、加强计划管理,实行大计划控制小计划,大项分成小项目,以项目计划的完成与否来保证大项目的进度计划,实行日计划,日报,日检制度,各分项工程实行目标工程管理,严格控制各项工程工期并组织精干有力的调度班子

8、合理安排,用计划来指导生产。B、对原材料供应进行周密计划,实行超前计划运输供应,做到有求必应,并加强对原材料的管理。C、合理利用机械施工,提高机械生产率,并充实机械设备的维修力量及零部件的库存,确保设备完好,并有计划租赁和购置一部分机械,以满足工程进度需要。D、抓好安全工作,消灭事故隐患,保证施工的顺利进行。E、保证劳力稳定,经常开展思想教育工作,丰富工人们的业余生活,并在生活上给予照顾,实行多劳多得的管理手段,充分调动工人的工作积极性和主观能动性。五、人行道铺砖文明施工1、建立环保奖罚制度,制定环保措施并严格执行。2、施工便道要经常洒水,避免尘土飞扬。3、要本着“平安措施,造福人民,”的宗旨,给人民办好事,杜绝乱挖和随意堆放。4、建筑垃圾要弃往指定场地。5、施工期间,对路基范围内破坏的植被严格按照设计图进行绿化。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
