收藏 分销(赏)

浆砌挡土墙施工方案.doc

上传人:精**** 文档编号:2142610 上传时间:2024-05-20 格式:DOC 页数:18 大小:73.54KB
下载 相关 举报
浆砌挡土墙施工方案.doc_第1页
第1页 / 共18页
浆砌挡土墙施工方案.doc_第2页
第2页 / 共18页
浆砌挡土墙施工方案.doc_第3页
第3页 / 共18页
浆砌挡土墙施工方案.doc_第4页
第4页 / 共18页
浆砌挡土墙施工方案.doc_第5页
第5页 / 共18页
点击查看更多>>
资源描述

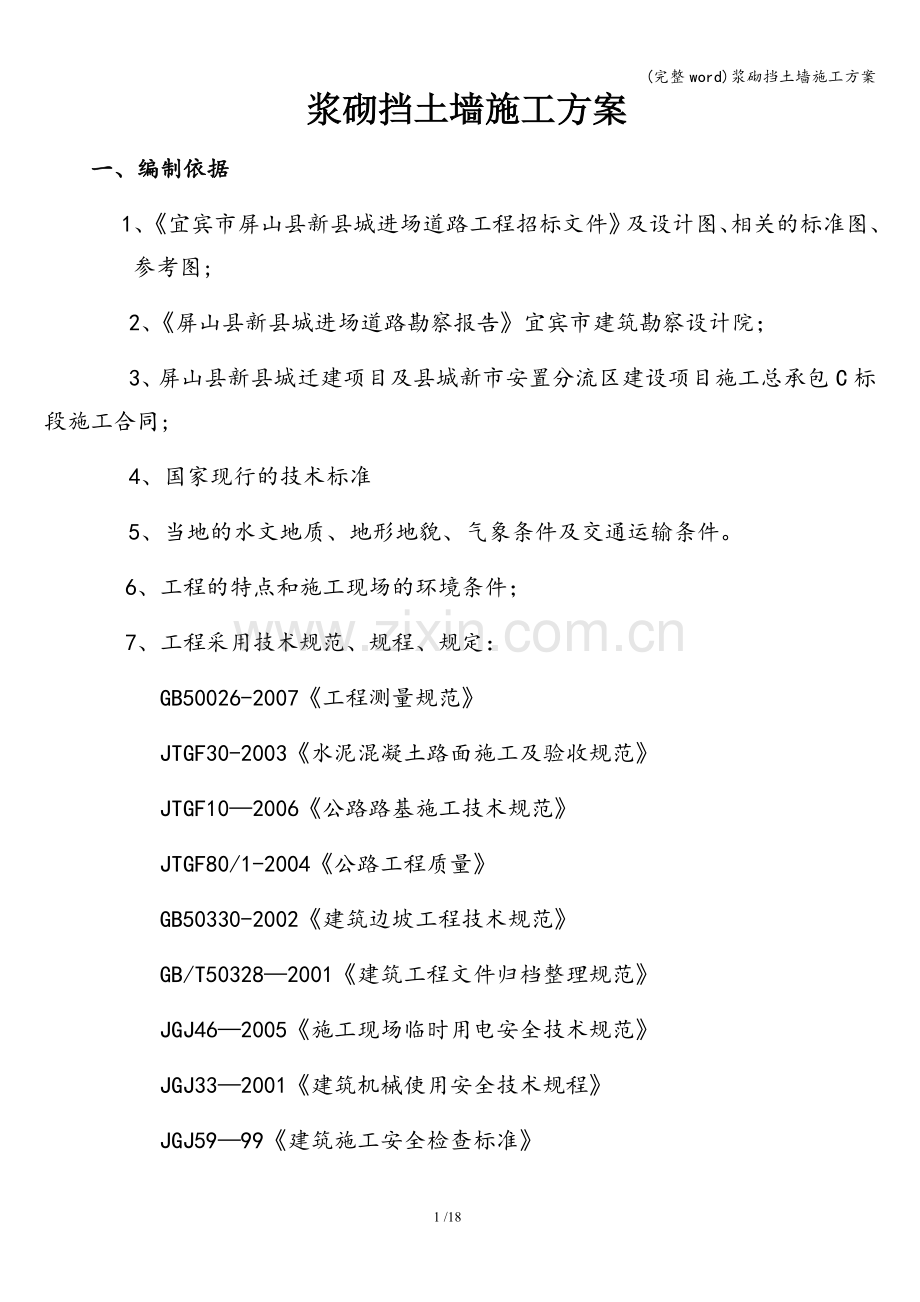

1、(完整word)浆砌挡土墙施工方案浆砌挡土墙施工方案一、编制依据1、宜宾市屏山县新县城进场道路工程招标文件及设计图、相关的标准图、参考图;2、屏山县新县城进场道路勘察报告宜宾市建筑勘察设计院;3、屏山县新县城迁建项目及县城新市安置分流区建设项目施工总承包C标段施工合同;4、国家现行的技术标准5、当地的水文地质、地形地貌、气象条件及交通运输条件。6、工程的特点和施工现场的环境条件;7、工程采用技术规范、规程、规定:GB50026-2007工程测量规范JTGF30-2003水泥混凝土路面施工及验收规范JTGF102006公路路基施工技术规范JTGF80/1-2004公路工程质量GB50330-20

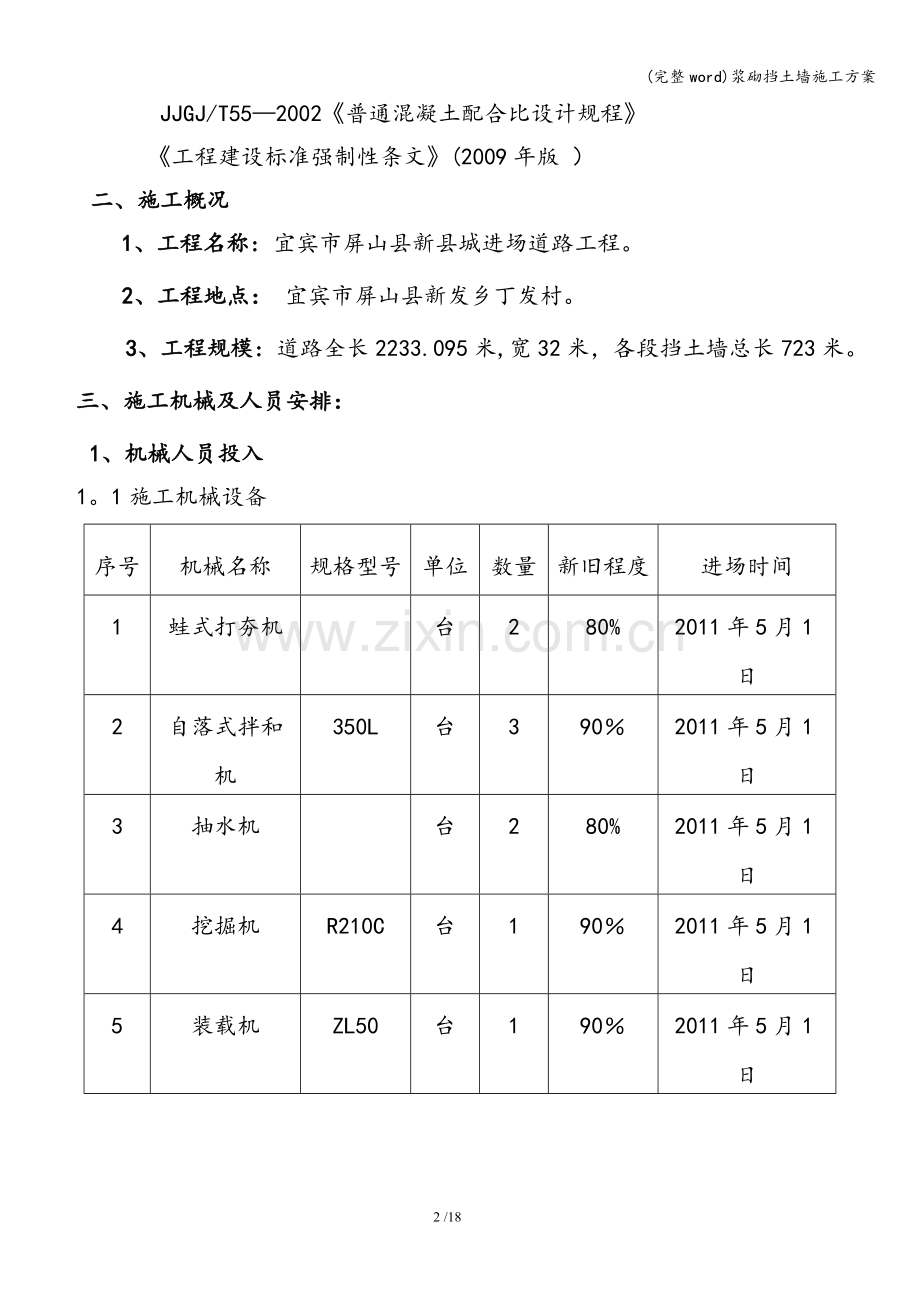

2、02建筑边坡工程技术规范GB/T503282001建筑工程文件归档整理规范JGJ462005施工现场临时用电安全技术规范JGJ332001建筑机械使用安全技术规程JGJ5999建筑施工安全检查标准JJGJ/T552002普通混凝土配合比设计规程工程建设标准强制性条文(2009年版 )二、施工概况1、工程名称: 宜宾市屏山县新县城进场道路工程。2、工程地点: 宜宾市屏山县新发乡丁发村。3、工程规模: 道路全长2233.095米,宽32米,各段挡土墙总长723米。三、施工机械及人员安排:1、机械人员投入1。1施工机械设备序号机械名称规格型号单位数量新旧程度进场时间1蛙式打夯机台280%2011年5

3、月1日2自落式拌和机350L台3902011年5月1日3抽水机台280%2011年5月1日4挖掘机R210C台1902011年5月1日5装载机ZL50台1902011年5月1日 1。2、人员安排施工组织机构如图:公司总部 项 目 经 理 部技术负责人项目经理施 工 员安 全 员质 检 员检员机 材 员施 工 一 队施 工 二 队1。3、人员投入、主要负责人:刘敏、任豪健、现场质量管理:陈勇、现场安全管理:刘文彬、主管测量:陈怡劳动力计划表序 号人 员人 数备 注1机械操作手42混凝土工45四、施工目标1、工期目标1.1本单项工程计划2011年5月1日开工,2011年6月25日竣工,工期56天。

4、1.2我公司将根据此项工程的施工特点,精心组织、科学管理、周密计划、合理调度,严格控制分项工程施工工艺,加大人员和设备投入,在保证工程质量的前提下确保工期,按时完成任务。2、质量要求本项工程实施过程中将全面贯彻 “实行科学管理,创建精品工程,确保优质服务”的质量方针,严格按照设计文件和有关规范以及技术操作规程进行施工。3、安全目标本项工程在实施过程中贯彻“安全第一、预防为主”的方针,确保无工程安全事故,无人员伤亡事故。4、文明施工目标争创文明工地,本施工场地采用彩钢板围栏全封闭施工.五、主要施工方案:1、对材料的要求1.1石砌体所用的石料应选择质地坚实、无风化剥落和裂纹的石块,块体的中部厚度不

5、宜小于150mm.片石中部厚度不应小于200mm;石砌体各部位所用石块要大小搭配使用,不可先用大块后用小块。1。2砌筑前,应清除石块表面的泥垢、水锈等杂质,必要时用水清洗后方可使用。1。3石砌体可采用形状不规则的乱毛石、形状太不规则但相对的两个平面大致平行的平毛石以及经过加工的块石,其强度等级均应不低于30Mpa。1.4石砌体所用砂浆为:非浸水段挡墙墙身采用M7.5水泥砂浆砌块石,表面采用M10。0砂浆勾缝;浸水段挡墙墙身采用M10水泥砂浆砌块石,表面采用M12。5砂浆勾缝其品种与强度等级应符合设计要求。2、浆砌挡土墙施工工艺流程施工准备基坑开挖报检复核砌筑基础基坑回填安设沥青板沉降缝选修面石

6、拌砂浆砌筑墙身填筑反滤层回填土清理勾缝竣工交验 3、施工准备3.1审核图纸,计算放样资料;3.2制作坡度架,准备施工机械设备;3。3现场施工放样,测放控制桩,护桩.3。3.1施工测量准备 (1)编制施工测量专项方案,根据施工组织设计的要求,熟悉、校核设计图纸,编制测量方案,经技术负责人审批后,作为本工程测量施工的指导文件;施工测量方案应具有规范性、针对性、可操作性,一经批准,应认真检查落实情况,确保施工过程自始至终受控. (2)校核定位依据桩,对定位桩的坐标数据与设计条件进行校算;实地校测桩位精度应符合有关规范要求;对两个(或以上)水准点进行符合校测,进度符合要求后,取中值使用;定位桩经校测后

7、采取保护措施,以保证施工期间正常使用。 (3)测量仪器、计算器具在使用前应按照计量法及测量仪器检定规程进行校验。 3.3。2施工测量 A、复测应对照施工设计资料进行导线、中线、水准点的复测,根据现场实际情况增设必要的导线、水准点. B、验线,测量人员应根据设计单位交底的控制点先进行联测复测无误后,经监理工程师审批后,方可进行施工放线,施工. C、使用高精度的全站仪和高精度水准仪,直接进行高精度的放样和检测,从而大幅度地提高测量的精度. 4、明挖基坑施工开挖前在其顶部设置截水沟(雨季),根据地质情况确定其开挖线,严格按照开挖线按1:0.5坡度进行开挖。挡墙基底均嵌入岩石中不小于1米,开挖严禁放大

8、炮,以保证地基不受破坏。 土质基础主要用机械(履挖)进行开挖,挖至石质基础采用人工破碎开挖,人工清理、抬运。在距基底20cm,用人工准确修凿至标高.基坑开挖验槽合格后,及时原槽浇(砌)筑挡土墙基础,以封闭基坑并保护地基。 5、块石砌体施工5.1块石基础施工按设计图纸标高、尺寸采用机械开挖基坑,人工配合,当挡土墙内路基为挖方且自然坡度能满足挡土墙内边坡,则挖土顺坡后再行砌筑;当自然坡度不能满足,则需挖台阶,挡墙施工完毕后,按要求分层回填。砌块石基础应双面拉线,采用“铺浆法砌筑(即先铺砂浆,再摆砌石块,最后砂浆填缝、填塞小石块于大缝中).砌第一皮最底层块石基础时,按所放的基础边线砌筑,先在基坑底铺

9、设砂浆,再将有较大平面的石块面向下铺砌在砂浆上;第二皮以上各皮则按准线砌筑;砌筑每一皮块石时,应分皮卧砌,并应上下错缝、内外搭砌,不得采用先砌外面的石块后再进行中间填心的砌筑方法,石块之间的较大缝隙不得采用先填塞碎石块后塞砂浆或干填碎石块的方法;块石基础的灰缝厚度宜为2030mm,砂浆应饱满,大小石块间均不得有直接接触或无砂浆的现象。块石基础的每一皮内均应每隔2m长设置一块拉结石。基础宽度小于、等于400mm时,拉结石长应与基础宽度相同;基础宽度大于400mm时,可采用两块拉结石内外搭接砌筑,其搭接长度不应小于150mm,且其中一块长度不应小于该皮基础宽度的2/3。块石基础的转角处和交接处应同

10、时砌筑,不能同时砌筑时应留斜槎,斜槎长度不应小于其高度,斜槎面上的块石不得用砂浆找平;在斜槎处继续接砌片石基础时,应先将斜槎石面清理干净、浇水润湿后,方可砌筑。(7)每2-3皮为一工作层,工作层中水平缝应大致找平,且竖缝错开不小于80cm,斜向通缝不的超过两皮.5。2块石墙体施工砌筑块石墙,采用“铺浆法,顺墙面线支立好坡度架,沿坡度架双面拉准线,第一皮按墙边线砌筑,以上各皮均按准线砌筑。块石墙的第一皮、转角处、交接处、沉降缝处,应用较大的平块石砌筑。灰缝厚度宜为20-30mm,砂浆饱满,不得有干接、空缝现象;石缝间较大空隙应先填砂浆后塞碎石块.块石墙应分皮卧砌,各皮石块利用其自然形状,经适当凿

11、打修整,使之能与先砌石块基本吻合,搭砌紧密,上下错缝,内外搭砌,不得采用侧立石块与外侧,中间填心的砌法。块石墙上,不得有尖石向下或斜尖向外的铲口石、上宽下尖三角形的斧刃石和仅在两端搭在下面石块上的过桥石。块石墙必须设置拉结石,拉结石应均匀分布,相互错开,一般每0.7m2墙面至少设置一块,且同一皮内的拉结石中间距离不大于2m.墙厚等于或小于400mm时,拉结石长度应与墙厚相等;墙厚大于400mm时,可用两块拉结石两面搭砌,搭接长度不小于150mm,且其中一块的长度不应小于墙厚的2/3.浆砌块石挡土墙每天的砌筑高度不应超过1。2m。砌筑挡土墙时,除应满足上述要求外,还应注意以下几点:每砌23皮块石

12、为一个分层高度,应找平一次;每皮应大体找平,外露墙面的灰缝宽度以20-30mm为宜,上下皮块石的竖向灰缝应相互错开80mm以上斜向通缝不许超过两层;挡土墙泄水孔为10cm,于地面上0。3m开始设置,纵横间距22米,梅花型布置,孔后对称布置5050 cm土工布(400g/m2)反滤层,土工布后设置粒径为37cm的碎石,设置范围不小于50cm。地面线以上挡土墙后面设30cm砂砾垫层,砂砾垫层和底部应用0.30.5米厚的胶泥(或其他不透水材料)封闭,以防止水下流。(7)砌体勾缝采用凸缝,勾缝砂浆不低于M10,且勾缝砂浆嵌入砌缝不小于2cm,当不足2cm时,应掏槽够2cm.(8)挡土墙按纵断面图设置沉

13、降缝,施工时可根据实际情况作局部调整,调整时控制分缝长度不大于15m,并于实际地形、地质变化处加设沉降缝。沉降缝宽2 cm,缝内充填沥青木丝板。6、挡土墙墙背回填施工 回填前清除现状地面的杂填土、有机土及残坡积粘性土等不良土层.墙背分层碾压回填至墙顶规划地坪高程。墙体强度达到70后,方可进行墙背回填。 墙背回填料采用路基开挖料,路基土应有良好的天然级配,填料必须进行分层夯实,压实度在路槽以下80 cm外大于93%,080cm之间大于95.挡土墙的填料容重不小于19Kn/m3,内摩擦角35。六、整体及各阶段施工进度计划 1、根据业主要求工期及挖、填方和结构物实际情况,经过考证研究,整体施工任务完

14、成定在2个月完成。 施工进度保证措施 A、认真做好施工准备: 按计划组织人员、材料、施工机具进场,搞好各项临建设施,为顺利施工创造条件。 B、按程序组织文明施工: 加强施工生产调度,组织协调好各项施工段交叉作业和流水施工,分阶段,分作业线,分块,分项进行工期规定,保证计划实施. C、优化生产要素配置: 组织专业化队伍,推行“三全管理制度,充分发挥职工积极性,提高工作效率。 D、使用先进的施工机具: 保证充足数量,同时加强施工机具管理,保证机具运转良好. E、科学管理入手: 宏观上搞好控制,微观上周密安排,切实执行流水作业,紧密部署,适当穿插,合理搭接. F、按照施工组织设计: 合理划分流水线和

15、流水作业线。 G、切实按照施工计划: 指导施工安排,日计划必须完成不得拖延,管理人员和施工班组实行工期奖罚制度,并切实实现。 H、农忙季节: 采取特殊政策和措施,吸收和留足劳动力,保证生产计划完成。 I、树立全局观念: 一切以大局为重,在共同的目标下,密切同建设单位、设计单位和配合施工单位之间的关系,加强团结,并肩战斗,共同保质保量的提前完成任务。 2、进度管理办法 本工程的进度管理办法采用三级网络计划进行控制利用先进技术,结合先进的计算机软件,将计划逐级细化分解落实到每个作业队,每个工作日。同时,对可能影响施工进度的种种原因进行分析控制,对于各种不利因素通过积极协调,早做准备,将各种不利因素

16、预先排除在工程施工之前。 3、确保工程工期的技术组织实施 A、以高素质的管理班子保工期: 本工程项目经理有丰富的管理经验,保证班子管理的科学和规范. B、以总进度控制计划为基础分别编制分部、分项和配合工作进度计划及其他专业进度计划,作为控制各施工队施工进度的依据. C、以先进的管理手段保工期进行计算机管理.控制进度计划按48天安排,留出5天准备时间和3天验收时间;以滚动计划为链条,建立动态的计划管理模式;在总进 度控制计划的指导下编制月、周、日各级进度计划,一级保一级,决不能总进度控制计划;建立定期的生产计划例会制度,下达计划、检查计划完成情况、解决实际问题,协调各施工队之间的工作,做到有序的

17、按总进度计划执行。 D、以充足的资源保工期: (1)本工程节假日不停工,三班人马三班制; (2)加强策划与组织工作的预见性,确保施工图纸等技术资料满足连续施工需要,争取将一切影响工期的不利因素做到在施工前解决; (3)机械设备的配置有余量,密切监督各部门负责的建筑材料、机械配件的采购定货,供应过程,确保在最不利情况下仍能按计划完成施工任务。 4、以新技术、新工艺保工期: 推广应用流水段均衡施工工艺,合理安排工序,在绝对保证安全质量的前提下,充分利用施工空间,科学组织各施工队之间的立体交叉作业. 5、建立强有力的实施工程进度计划的组织结构: 理顺各部门的分工协作关系,明确各施工队的责任,对完不成

18、计划的要根据主题情况迅速做出处理,必要时采取经济与行政措施,对各个施工队进行奖惩. 6、合理制定工期进度 A、及时向业主和监理单位提供工程施工周期内各种实施计划,包括施工总体实施计划。 B、施工总体进度计划编制,着重考虑总工期、施工程序、施工材料及设备供应计划、劳动力和机具配置、现有自然条件及现场条件等要点。 C、编制作业计划,作业计划作为日程控制的工具,主要包括:详细作业计划、月计划、周计划等,反映出各主要工序的作业时间以满足进度的要求。 D、加强施工进度计划检查与监督的力度。施工进度计划在执行中可变化性很大,出现进度偏差的机会很多,做到每周对施工进度计划的执行情况进行检查和监督,以便为计划

19、的调整和项目经理的决策提供必要的信息资料. E、计划的调整,通过实际进度与计划进度的比较分析,一旦出现进度偏差,必须进行调整.计划调整的前提是确保施工总工期和各节点、控制点不变,通过分析原因,确定相应的调整方案. 7、利用经济手段,强化控制: A、落实各分项工程到班组,对专业班组实行工程包工,工人及运输车辆实行记件和劳动定额管理。奖勤罚懒,加大奖罚力度. B、优化技术措施,推广应用成熟的新技术新工艺,尽量减轻劳动强度,提高施工机械化水平.奖励为提高工效的技术措施和合理化建议等。 C、加强组织措施,施工高峰期或进度出现偏差时(包括气候条件、设备、器材配件的影响),及时采取措施(如增加作业人数、工

20、作班次、延长劳动时间等措施)。 D、实施强有力的调度系统,充实力量,努力改善现场施工环境,协调好各工种之间的工作关系,工序间尽可能交叉施工,确保制定的总工期. E、强化质量管理力度,提高一次合格率水平,减少返工,减少重复劳动,各项工作作到一次到位。七、质量保证措施1、以合同文件要求和设计图纸为依据,以技术规范为标准,制定项目创优规划,确定各分项目的质量管理目标和各工序的质量管理标准,以工序质量标准的实现来保证分项目质量目标的实现,以分项质量目标的实现来保证工程项目质量创优目标的实现。 2、进一步建立和完善ISO9002质量管理和保证体系,推行TQC全面质量管理,积极开展群众性的QC小组活动,使

21、构成整个工程的各个环节,各种因素都得到有效的控制。 3、实行项目经理质量负责制和技术质量双向承包责任制,逐层签定技术质量责任状,以激发全体参与项目施工人员的创优积极性,促进工程质量的提高。 4、加强教育,贯彻制度,科学管理,促进创优。在整个工程施工中力求做到“五不施工”(施工图未复核、测量未复核、材料未实验或无合格证、技术未交底、隐蔽工程未签证不施工);“三不交接”(无自检记录、无施工记录、无专职质检人员签字不交接);“三教育”(工前培训、工中指导、工后讲评)。 5、加强现场质量控制和质量检查。按照合同文件和技术规范的规定,设立工地试验站和质量监测站,配备满足检测需要的各种测试仪器设备,对工程

22、所用的各种材料、设备和施工的各工序进行有效的检测控制。 6、施工中采用先进的施工工艺和精良的施工设备,不断优化施工组织设计方案,推广应用“四新”成果,突破创优难点,以先进的技术和科学的管理确保创优目标.大力组织“两化”施工,使工程质量一次成优。 7、虚心听取和接受工程师及其代表的指导和监督,坚决执行工程师及其代表的指示,及时落实工程师及代表的改进意见。提供满足工程师及其代表在现场检测需要的人员和仪器设备,搞好与工程师及其代表的配合工作,同心协力创优。 8、作好各种试验、检测记录,为施工提供准确可靠的各种数据,收集整理工程质量和施工技术资料,及时编制竣工文件。 9、坚持内审员制度,落实ISO90

23、00质量体系程序,以过程质量确保工程质量。 10、建立施工与建设、监理、设计各方组成的质量监控网络,使整个工程在施工过程中始终处于受控状态。八、安全保证措施: 1、成立环境保护领导机构:项目部成立环境保护委员会,指定一名副经理负责环境保护工作的组织领导、规章制度的制订和检查落实。各工程队成立环境保护领导小组,队主管领导任小组组长,各施工工长及后勤保障部门负责人为成员,负责日常性的环境保护工作的检查和落实。 2、积极与所在地(乡)镇村联成环境保护网络,认真听取地方环保部门的意见,虚心接受其监督和落实。3、根据本工程项目的作业特点,制订如下保护措施:3。1在砌筑操作之前必须检查操作环境是否符合安全

24、要求,道路是否畅通,机具是否完好、牢固,安全设施和防护用品是否齐全,经检查符合要求后才可施工。3。2砌筑基础时,应经常检查和注意基坑边坡的土体变化情况,有无开裂、位移现象。堆放石材料应离槽(坑)边1m以上.3.3砌筑高度超过施工操作面1。2m以上时应搭设脚手架。脚手架上堆放材料不得超过规定荷载值,同一块脚手板上操作人员不得超过两人。不准用放不稳固的工具或物品在脚手板上垫高操作,更不准在未经计算和加固的情况下,在脚手板上再随意叠搭一层脚手板。应按规定搭设安全网。3.4在脚手架施工时,堆放材料、施工机具等物品不得超过使用荷载,否则,必须经过验算并采取有效的加固措施后,方可堆放和施工.3.5不准站在

25、墙顶面上划线、砖砌、刮缝、清理墙面和检查大脚垂直度等工作;修石时应面向墙面砍,并要注意防止碎石跳出伤人,垂直往上、往下人工投递石料时,要支搭站人用的宽度不小于0。6m的专用脚手架,并认真传递,以防伤人。3.6不准在墙顶上或脚手架上修凿石材,以免墙体受到振动,影响墙体质量或石块掉下伤人。不准勉强在超过胸部的墙上砌筑片石,以免不宜控制墙面垂直度、碰撞石墙或上石时失手掉下造成事故。不用的石块不得由上往下投掷,运石上下的坡道要加固定牢,并订设防滑条、栏杆扶手等。3.7已砌好的山墙应用临时系杆(如檀条等)放置在各跨山墙上,使其连接稳定,或采用其他加固措施,雨期每天下班前应用防雨材料遮盖,以防雨水冲掉砂浆

26、,致使砌体倒塌。 4、进出场便道,经常洒水养护,避免造成尘土飞扬,污染周围环境。 5、施工设备停置有序,材料堆放井井有条,环境卫生专人打扫,施工营区、生活区干净整齐。 6、施工管理人员及现场施工人员均挂牌上岗。九、文明施工,加强环保1、文明施工在施工现场管理中,采取各种措施,按现代化施工的客观要求组织施工,使施工现场保持良好的施工环境和施工秩序。主要措施有: 1.1组织管理措施建立健全管理组织机构.施工现场应成立以项目负责人为组长,生产、技术质量、安全、消防、保卫、材料、行政卫生管理人员为成员的文明施工管理组织.健全管理制度。包括:个人岗位责任制、经济责任制、检查制度、奖惩制度、会议制度和各项

27、专业管理制度等;健全管理资料:加强教育培训工作;推广应用新技术、新工艺、新设备和现代化管理方法,提高机械化作业程度。1。2现场管理措施对施工现场各生产要素(主要是物的要素)的所处状态,不断地进行整理、整顿、清扫、清洁,并培养员工的素质及技术,实现文明施工.合理定置。将全工地施工期间所需要的物在空间上合理布置,实现人与物、人与场所、物与场所、物与物之间的最佳结合,使施工现场秩序化、标准化、规范化,体现文明施工水平。目视管理.目视管理就是用眼睛看的管理,亦可称之为“看得见的管理”。它是利用形象直观,色彩适宜的各种视觉感知信息来组织现场施工生产活动,达到提高劳动生产率,保证工程质量,降低工程的成本。

28、目视管理是一种简便适用,透明度高,便于员工自主管理,自我控制,科学组织生产的一种有效的管理方式。其主要内容与形式如下:施工现场各项管理制度、操作规程、工作标准、施工现场管理实施细则等布告等应用墙报、挂板等形式,展示清楚.在定置过程中,以清晰的、标准化的视觉显示信息落实定置设计,实现合理定置。施工现场的管理岗位责任人采用标牌显示,以更好地落实岗位责任制,激发岗位人员的责任心,并有利于群众监督。在施工现场合理利用各种色彩、安全色、安全标志等,并实行标准化管理,有利于生产和员工的安全.将施工现场管理的各项检查结果张榜公布.2、施工现场环境保护环境保护是我国的一项基本国策.在施工过程中,采取措施,按照

29、国家、地方法规和行业、企业要求,采取措施控制施工现场的各种粉尘、废水、废气、固体废弃物以及噪声、振动等对环境的污染和危害,同时要防止水土流失。保护和改善施工环境,保证人们身体健康,消除外部干扰,保证顺利进行.环境保护的措施及具体做法:2.1实行环保目标责任制2.2加强检查和监控工作2。3对要保护和改善的施工现场环境,进行综合治理2。4严格执行国家的法律、法规,统筹安排,合理布置,综合治理.2。5施工前应制定施工期间环境保护措施,防止大气污染、水源污染和噪声污染。2。6施工废弃物采取措施集中外运到指定地点,避免阻塞河沟、污染水源。如无法及时处理或运走,则必须设法防止散失。2。8施工中所产生的污水或废水,集中处理,不能随意排放。2.9在运输和贮存施工材料时,采取覆盖、仓贮等措施防止漏失。2.11当路线经过农田灌溉区时,采取必要临时措施.如接边沟,安设水管等以保证不影响或中断农田的排灌作业。2。12对工程范围以外的土地及植被应注意保护,未经工程师批准,不得随意堆置废方和挖掘.3、绿化工作措施3.1工地附近的树木、花草尽可能进行保护3.2施工期间对绿化地区进行管理养护18 /18

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
