收藏 分销(赏)

道路施工组织设计.doc

上传人:zhenc****jiang 文档编号:21296 上传时间:2020-07-22 格式:DOC 页数:39 大小:202.50KB
下载 相关 举报
道路施工组织设计.doc_第1页
第1页 / 共39页
道路施工组织设计.doc_第2页
第2页 / 共39页
道路施工组织设计.doc_第3页
第3页 / 共39页
道路施工组织设计.doc_第4页
第4页 / 共39页
道路施工组织设计.doc_第5页
第5页 / 共39页
点击查看更多>>
资源描述

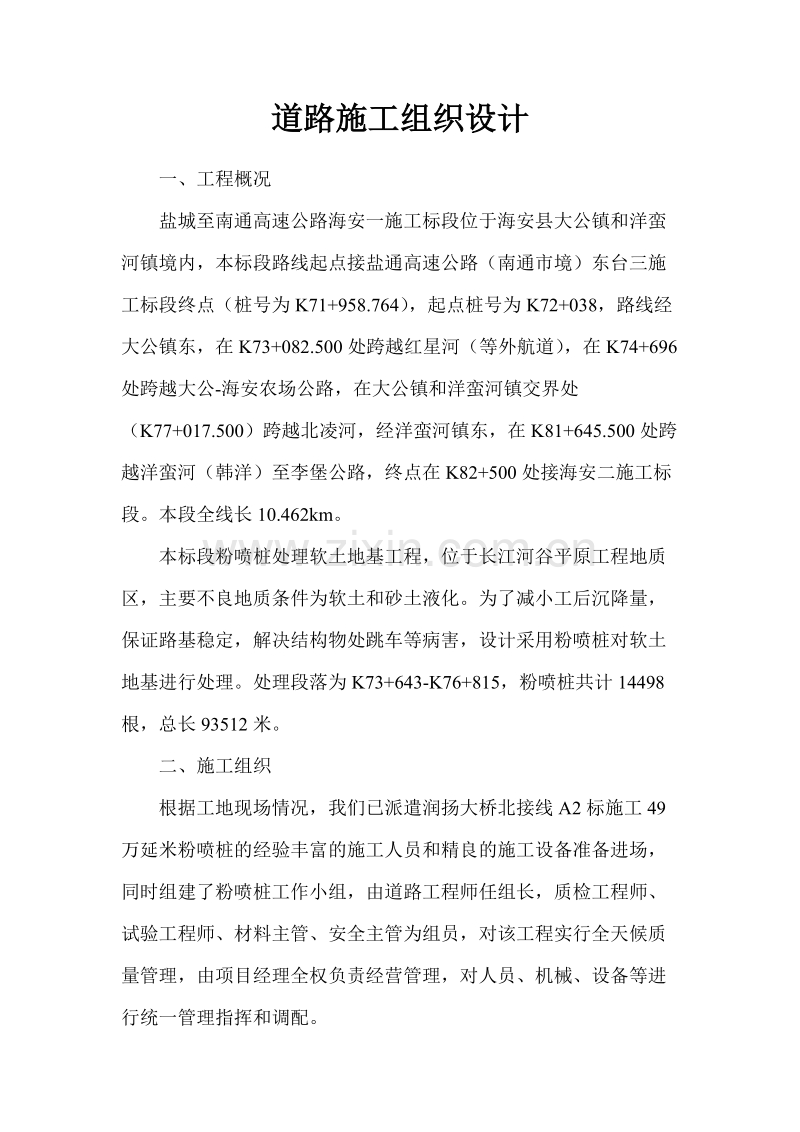

1、道路施工组织设计一、工程概况盐城至南通高速公路海安一施工标段位于海安县大公镇和洋蛮河镇境内,本标段路线起点接盐通高速公路(南通市境)东台三施工标段终点(桩号为K71+958.764),起点桩号为K72+038,路线经大公镇东,在K73+082.500处跨越红星河(等外航道),在K74+696处跨越大公-海安农场公路,在大公镇和洋蛮河镇交界处(K77+017.500)跨越北凌河,经洋蛮河镇东,在K81+645.500处跨越洋蛮河(韩洋)至李堡公路,终点在K82+500处接海安二施工标段。本段全线长10.462km。本标段粉喷桩处理软土地基工程,位于长江河谷平原工程地质区,主要不良地质条件为软土和

2、砂土液化。为了减小工后沉降量,保证路基稳定,解决结构物处跳车等病害,设计采用粉喷桩对软土地基进行处理。处理段落为K73+643-K76+815,粉喷桩共计14498根,总长93512米。二、施工组织根据工地现场情况,我们已派遣润扬大桥北接线A2标施工49万延米粉喷桩的经验丰富的施工人员和精良的施工设备准备进场,同时组建了粉喷桩工作小组,由道路工程师任组长,质检工程师、试验工程师、材料主管、安全主管为组员,对该工程实行全天候质量管理,由项目经理全权负责经营管理,对人员、机械、设备等进行统一管理指挥和调配。计划元月15日前管理人员全部到位,施工人员也全部到位。具体进场人员如下:1、人员组织(1)、

3、项目部组织机构管理网络图(2)、劳动力安排施工组织一台桩机安排机长3名、普工约4名。施工中可以根据工程实际进展情况考虑辅助力工若干名。2、施工仪器和机械设备组织(1)仪器设备(2)施工机械设备施工中使用的机械设备采用汽运的方式进场,结合现场便道、清表施工进展,陆续进场,具体机械及数量如下:3、材料组织施工中的水泥8776T将按通高指财2002第4号文,在5家源头水泥厂经招投标确定采用江苏磊达水泥有限公司生产的Po32.5袋装普通硅酸盐水泥。运输方式由陆路用自卸汽车运进。三、施工方法和工艺流程1、施工现场的准备工作(1)、施工现场配备各种计量仪器设备,做好计量装置的标定工作。(2)、对现场的水泥

4、等原材料进行试验工作,然后进行粉喷桩水泥用量的室内试配设计,并确定每延米桩体的水泥用量。(3)、根据施工图纸画出桩位平面布置图,并报请测量工程师批准。(4)、根据桩位平面布置图,在施工现场用钢尺定出每根粉喷桩的桩位,并用竹签插入土层做好标记,每根桩的桩位误差不得大于5cm。同时做好复测工作,在以后的施工中应经常检查桩位标记是否被移动,确保粉喷桩桩位的准确性。(5)、在施工现场搭设水泥棚,水泥棚的底部用土填高,使之比周围地面高出30cm50cm,并铺设一层木板,然后铺设一层彩条布,最后再铺设一层塑料薄膜,以确保水泥不受潮变硬。水泥棚内的水泥储存量应不少于60吨。(6)、对进场的机具设备进行组装和

5、调试,确保机具的完好率,保证满足施工要求。(7)、一切准备工作结束后,提出书面开工申请,并请监理人员到场进行试桩,以确定成桩的各项技术参数。一般试桩应达到以下要求:a、确定好钻进速度、提升速度、提升时的管道压力及喷灰时管道压力等技术参数b、水泥搅拌的均匀程度,掌握下钻及提升的困难程度,确定合适的技术处理措施。成桩试验的桩数不应少于5根。当遇到新的施工段落时应重新进行试桩工作。(8)、试桩结束后及时整理各种技术参数,并形成正式的试桩报告报请监理组审批。接到监理组下发的开工通知后即可挂牌进行施工。2、施工方法(1)定位:按设计图纸(桩位平面布置图),现场用钢尺定出粉喷桩桩位,并用竹签插入土层作标记

6、,误差不大于5cm,机具移至桩位处并使钻头正对竹签,复核机架的垂直度。(2)启动空压机送气,钻机正转并垂直钻进。当控制双螺旋搅拌头到达设计桩底标高时,钻机反向转动,启动送灰机送灰,待水泥送至喷灰口(一般约一分钟)后再提升钻头,根据电子称重装置显示的喷灰量调节调速电机,这样边喷粉,边搅拌,边提升,边压实。(3)当钻头提升至地面下0.25米时停止送灰,关闭送灰机。此时钻机迅速换档,重复搅拌,直至电流表达到100A以上停止复搅。(4)复搅结束后,关闭空压机,消散所有管道压力,钻机主电机停机。(5)开启液压步履,钻机移位。3、成桩工艺流程四、确保工程质量和工期的措施1、质量保证措施为确保工程质量,符合

7、设计要求及有关规范的规定,实行过程控制为主,工后检测为辅的方法,从人员、设备、材料、施工前的准备、工程施工过程等方面对工程质量进行预控。(1)、人员a、实行岗位责任制,做到定机、定人、定岗、定责。每处施工现场确定一名机长,制定详细的操作手、机长、自检人员岗位责任制。对现场施工和质检人员进行培训,从干部到职工都强化质量意识,凡参加粉喷桩施工的人员上岗前首先要了解、掌握、重温有关施工技术规范,明确岗位责任,做到未经培训不得上岗。b、充分发挥质检人员对工程质量的控制作用,对成型后的每根桩实行施工队、项目部全过程工地自检,全部合格后方可报请监理组抽检。项目部质检人员和监理人员对质量具有一票否决权。(2

8、)、设备设备是保证施工质量的前提,进场的粉喷桩机必须达到以下要求:a、性能良好;b、机架稳定性良好;c、配备先进的称量工具和能自动打印喷粉量。根据总体设计计划进度,配备满足要求的机械设备并进行编号。施工前应委托计量部门对进场的每台粉喷桩机进行标定,合格者方可使用。(3)、材料只有合格的材料才能保证合格的工程,施工中建立健全材料管理台帐,施工中使用的水泥应经过自检后方可进场,进场后的水泥应按批进行报检,报请监理工程师抽检合格后方可投入使用。、水泥总量控制:及时向监理组提供与水泥厂家签定的进料合同,同时使用三联式水泥进料验收单。、建立粉喷桩机的水泥台帐审核签认制度,台帐中应注名明水泥的领料日期、数

9、量及施工桩点号等。粉喷桩机的水泥必须由机长领取,同时必须由旁站人员现场核实后签认,施工人员在原始记录上应注明每根粉喷桩的施工桩号。(4)、施工前的准备a、室内配比试验:根据每个断面的实际状况进行室内配比试验,确定每延米的喷粉量。对天然含水量50%W土70%的路段,增做一组53kg/m的配比,增设5根水泥用量为53kg/m的试桩。b、工艺试桩:每台粉喷桩机施工前应按规定进行工艺试桩,确定好各项技术参数(钻进速度、喷粉提升速度、复搅下沉速度等),并将试桩报告上报监理组。c、挂牌:将试桩确定的技术参数制作铭牌,悬挂在机械旁。(5)、工程施工过程a、施工场地应平整,不得有积水,在施工段面两侧要有排水设

10、施。平面上的布桩位置要清晰可辨,桩位要准确。水泥要堆放在高处,且下面应离地面约15cm,使下面有良好的通风效果,堆放水泥的场地四周要排水畅通,保证阴雨天气无积水现象。水泥要分品种整齐堆放,不同厂家、不同型号的水泥严禁混合使用。废弃水泥袋要及时回收、清理,保证施工现场整洁。水泥的防雨遮盖设施要完善,确保水泥不受潮、不变质。b、粉喷桩机上要有明显的反光标记,标记的刻度要经现场监理认可。夜间施工要有照明设施,使钻架上的标记刻度清晰、醒目。c、机械操作要熟练,喷粉要均匀,水泥剂量及复搅深度应满足要求。喷粉时最好一次性喷足喷粉量。对于桩长较长的桩,应采取措施,保证桩身下端每米的水泥剂量达标。d、根据工艺

11、试桩确定的各项技术参数制定施工要点,供现场操作人员遵守。严格控制钻孔下钻深度,喷粉高程及停灰面,确保粉喷桩深度和喷粉量达到设计要求。深度误差不大于5cm,水泥喷入量的误差应小于1%。e、搅拌机每次下沉或提升的时间必须有专人记录,时间误差不大于5s,提升前要有等待送粉达桩底的时间,防止出现提升却未喷粉的情况,具体时间可由工艺试桩确定。f、钻进提升时的管道压力不宜过大,以防止钻孔淤泥向孔壁四周挤压形成空洞。为确保粉喷桩的施工质量,当钻头提升至地面高程下25cm时,应停止喷灰只搅拌,同时采取复搅措施。第二次搅拌时不喷粉,复搅深度以电流表达到100A为准。复搅时钻头的下钻、提升速度同第一次,粉喷桩每次

12、下钻和提升的时间有专人记录,对出现的意外情况应在备注栏内注明。g、严格控制喷粉时的钻杆提升速度,确保每根桩的喷粉均匀性。如发生意外影响桩身质量时,应在12h内采取补喷措施,补喷重叠长度不小于1米,特别困难时以电流表读数明显变化为准。否则应重新打设,新桩距报废桩的距离不能大于桩距的15%,并填在施工记录中备查。h、对输灰管要经常检查,不得泄露及堵塞,输灰管道的长度以60米左右为宜,不得超过70米。对使用的钻头要定期检查,其直径磨耗量不大于1cm,但也不宜采用直径过大的钻头(以小于53cm为宜)。i、施工前应对桩机进行全面的检查,用水平尺及垂球教正机架前后、左右的水平度,控制机架的钻杆倾斜度不得大

13、于1%,成型后每根桩的竖直度误差都小于1.5%。j、施工中及时、认真填写原始记录,不允许事后编写。每天资料都应做好签认、汇总工作,发现问题及时改正。k、每天认真校核桩机的领料数量及施工桩位,检查桩机的每批领料数量与该机完成的粉喷桩延米数量是否相符,并复核打印资料的准确性。加强资料管理,施工中认真填写有关技术资料,每个根桩均要按实际产生的数据认真负责地填写资料,所有的资料数据必须真实可靠并得到监理工程师的签字认可,施工中的所有资料必须完整无缺并整理归档。l、对成型后的粉体搅拌桩,应由监理部门抽查成桩7天及28天的桩体成型情况、搅拌均匀程度及桩体强度。抽检数量为桩根数的2并不少于2根,粉喷桩的28

14、天抗压强度不得小于0.8Mpa,90天抗压强度不得小于1.2Mpa。2、工期保证措施a、项目部将组建一个强有力的粉喷桩工作组,选派优秀的骨干来组织、协调好整个项目工程施工。b、制定科学的组织管理制度,努力提高管理水平,以总工期为前提安排月、旬作业计划和分项工程施工计划。严格按总体计划进度的要求来安排材料、人员和机械设备的进场施工,同时进一步优化完善“工程进度计划图”,充分利用有效资源。c、努力提高机械设备的完好率,并且加强机械设备的维修、检修和保养工作,保证机械设备的完好率,确保每天完成300米的桩基。d、每天将工程量汇总,并与总体计划进度进行比较,发现问题及时采取措施,确保工期的饿提前完成。

15、五、冬、雨季施工措施1、冬季施工措施(1)准备工作有关冻期施工的工程,应预先做好各项准备工作,对各项设施和用料提前采取防雪、防冻等措施,专门制定安全措施。冻期施工,为防止气温的突然下降,免使工程遭受冻害,须在冻期施工前后的时间内随时注意天气的变化,并及时采取防冻措施。(2)安全防护加强放火、防冻、防电和粉尘污染等安全防护措施,并派专人负责经常检查及时处理完善。安排生产尽量避开高寒和冰冻天气,以免造成人身伤害事故。2、雨季施工措施(1)在工程场地包括生活区和施工区(特别是水泥库)做好排水工作,设置排水沟和集水井,配备合适流量的水泵,用以排除地表积水和防止水泥受潮。(2)加强与当地气象部门的联系,

16、在确保质量与安全的前提下,做好雨天施工生产安排,尽量减少雨季对施工工期的影响。(3)对施工材料要做好防雨准备,对作业现场的电器、开关箱以及通讯线路采取必要的防雨措施,以免发生触电、漏电等安全事故。总之,考虑到雨季、冬季的特点,合理安排工程项目,确保工程流水作业的步序总体推进,尽量减少对工程进度的影响。六、质量、安全保证体系及质量检测1、质量保证体系除了从人员、设备、材料、施工前准备、工程施工过程等方面进行预控外,还有建立相应的规章制度,建立完善的质量管理网络,以确保工程的质量。()、组织保证、思想保证措施、经常宣传“百年大计,质量第一”的口号,并贯彻落实到工作中去。、组建一个强有力的粉喷桩工作

17、组,选派优秀的施工骨干来组织、协调整个项目施工。、制定科学的组织管理制度,努力提高管理水平,实行机长负责制,对质量实行一票否决制。、由质管组定期、不定期地对工程质量进行检查,以确保工程质量。、开工前对全体人员进行技术交底,负责学习设计文件,体会设计意图,确保施工中实施。、定期进行质量评比工作,对质量优良的机组实行奖励,对质量较差的作出批评、警告、罚款、清场等处罚措施,对不能胜任的机组人员将清除出场,并对所发生的质量事故进行总结,实行“三个放过”,以防再次发生类似事故。()、质量管理网络2、安全保证体系()、安全生产管理a、建立并完善以项目经理为首的安全生产领导小组,开展安全生产管理活动。b、建

18、立各级人员安全生产责任制,明确各自的人员安全责任,落实安全责任,实施责任与目标管理,对安全生产责任落实情况进行定期检查。、建立安全台帐,做好施工中安全台帐的记录工作。()、安全技术措施、组装和拆迁机具、登高作业必须戴好安全帽,系上安全带,并有统一指挥,进入施工场地严禁穿拖鞋。、施工现场应配备有齐全的各类电气保护装置,并能有效地防雨、防水。所有电机应处接地状态,接地电阻不大于。雨雪天加强电气安全检查工作,确保电器防水。、施工操作中严格注意电压、电流等仪表,电流控制在以内,不得长时间超负荷运行。、机具移车、转向要有专人指挥,专人负责移动电缆及管线安全,严防碰撞、挤压磨伤电器。、现场操作人员应戴好防

19、尘保护品,以免粉尘粘附皮肤或吸入肺内。所有操作动作要统一讯号,统一指挥,操作要相互协调。()、安全管理网络图3、质量检测质量检验施工过程严格按设计图纸及规范要求施工,为确保深层粉喷搅拌桩的质量应按下述要求严格执行。(1)、水泥根据进场批量定期检验。(2)、桩距、桩长、喷灰量、桩体强度,钻杆倾斜度符合下列规定:七、文明施工把在粉喷桩施工期间所需要的各种机械、材料在空间上合理布置,实现人与物、人与场所、物与场所、物与物之间的最佳组合,使施工现场秩序化、规范化、体现文明施工水平。1、建立完善的规章制度,确立“安全生产,文明施工”的思想,在生产过程中时刻注意自身的形象。2、注意环境卫生,对灰罐中排出的

20、水泥灰(气)应进行处理,防止污染附近的农作物和环境。3、保持机械的完好率,防止机油渗漏而造成污染。4、水泥袋要及时回收、清理,保证施工现场的整洁。同时水泥棚的搭设应规划整齐,严禁乱设乱搭。5、密切配合招标方做好治安、宣传工作,同时加强与地方关系的协调工作,保证与镇、村、组形成良好的合作关系。6、在施工中注意自身的形象,应做到不酗酒,不赌博和不做违法犯罪的事情。八、施工计划本标段计划于元月5日试桩段进行试桩,待试桩成功上报粉喷桩开工报告,批复后元月15号全面开工,力争两个月时间完成粉喷桩施工任务。市政道路施工组织设计第一篇 编制说明和依据(一)深圳市龙华城市建设投资发展有限公司清泉路中段(三联路

21、至和平路0+5001+020)工程招标书。 (二)深圳南油工程设计有限公司设计的深圳市龙华城市建设投资发展有限公司清泉路中段(三联路至和平路0+5001+020)工程道路,给排水,电、气工程施工图纸。(三)国家现行交通设施、市政安装工程施工与验收规范及质量检验评定标准。第二篇 工程概况 深圳市龙华城市建设投资发展有限公司清泉路中段(三联路至和平路0+5001+020)工程位于深圳市宝安区龙华镇,起始桩号0+5001+020,本标段全长520米。路幅宽度:路幅宽度30米,工程内容有道路、给排水、电力、电信、道路照明、燃气工程(本次招标不包括路灯、绿化和燃气)。前期准备工作已经就绪,根据深圳市建筑

22、工程招投标暂定办法规定实行公开招标,择优选取施工单位进行工程施工。工程有关施工图已由深圳南油工程设计有限公司设计完成。现场已具备施工条件。 第三篇 施工进度计划按招标文件要求,本工程工期为270日历天,有效工期从业主签发的开工通知第二天算起。第四篇 施工平面图布置 1. 根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、生活临时设施、临时道路以及施工和生活用水、用电管线。 2. 施工大临设施设于甲方指定的空置位置上。生活区面积为1200m2。房屋布置及面积详见施工总平面布置图。 3. 由于本工程主要结构部分采用商品混凝土(垫层除外)

23、,现场砼部分数量不大,现场设400公升砼搅拌机一台,二台200公升砂浆搅拌机。预制构件制作区、水泥稳定石粉渣拌和站,设于甲方指定红线范围内空置位置上。砼搅拌机和砂浆搅拌机位置随施工进度需要灵活移动。生活及施工区用水、用电从现场甲方指定接口位置接出(详见施工总平面布置图)。4. 施工总平面管理1)、为了减少各种料具的二次倒运距离,有计划地组织现场平面及立体交叉作业,最大限度地利用场地,提高劳动生产率,真正做到安全生产和文明施工,本工程的施工平面管理工作,由项目付经理负责,实行分片包干管理,责任到人,未经同意,任何人不得随意更改。2)、项目经理部是现场施工生产的指挥中心,现场办公室内要布置工程进度

24、计划图表、劳动力调配、晴雨表、单位工程质量目标规划表、管理机构图等图表。3)、凡进场的材料、设备必须按施工总平面布置图指定位置堆放整齐,不得随意乱放,施工现场的水准点和里程桩控制点要有明显的标记,并切实做好保护工作。 4)、 进出入口设值班门房并张挂出入制度、场容管理条例、工程概况和安全纪律牌,教育工人维持良好的施工秩序和劳动纪律。5)、 施工现场设专职保安人员,无关人员禁止进入现场。第五篇 施工部署一、 施工准备为了确保本工程优质、高速、安全、低耗、圆满地完成合同规定的各项指标,根据本工程特点,做好工前准备工作,科学组织,精心安排、计划在先,保证施工中各项工作的顺利开展。1、施工前组织有关单

25、位做好现场交接工作,布设施工用电线路,用水管线和临建设施。2、做好图纸会审工作,组织工程技术人员认真熟悉图纸,领会设计意图,全面掌握施工图纸内容,检查多专业管线的位置是否正确,提出方便施工的合理化建议。 3、根据本工程的具体情况,编制切实可行的单项施工工艺措施和施工方案,重点阐明重要项目的施工方法、施工工艺、工程进度安排、劳动力组织、质量及安全保证措施,以利于有效地指导现场施工。4、做好技术交底工作,在工程开工前,公司总工程师组织质检科、工程技术科向项目经理部进行技术交底,内容是施工组织设计,风雨季施工措施等,项目技术负责人再根据进度计划向施工员和作业班组交底,重点放在施工方案、技术措施、作业

26、指导书、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底。5、及时编制施工预算,充分反映工程所需的各种费用,材料、劳动力等,有效指导进度计划、材料计划、劳动力安排、竣工决算和经济分析等工作的开展。 6、认真做好材料的计划采购准备,编制各项材料计划,对多种材料的采购,入库、保管和出库,制定完善的管理方法,同时加强防盗和防火管理。 二、 施工力量组织根据工期要求配备足够的施工力量,合理分工,科学管理,具体配备如下:1、土方施工队:主要负责道路挖填土方工程、管道沟槽土方开挖和回填工程的施工。2、路面施工队:主要道路水泥

27、稳定石粉渣底基层、基层和路面工程和人行道及附属设施工程的施工。3、管道施工队:主要负责给、排水管道,电力电缆沟,电信管道,道路照明管道及管线工程的施工。三、 施工作业班次根据计划安排和工序穿插,充分利用有效时间和空间,合理安排作业班次,原则上采取两大班作业,作业时间限制为723时。 四、 建立现场协调会制度工程开工后,除了参加业主组织的协调会外,项目经理部每周还必须组织召开一次内部生产调度会,根据业主安排和现场情况,布置、检查、协调工程施工进度、质量、安全、文明施工以及物资供应等事宜,及时解决和处理影响工程质量,施工进度和施工安全所存在问题。市政道路施工组织设计(二)2006-3-18 10:

28、56第六篇 主要施工方法及技术措施本工程的施工程序如下:施工准备测量放线路基土方工程污水管道施工雨水管道施工给水管道施工电缆、套管敷设道路基层施工电信管道施工电缆沟施工照明管道施工路面工程施工人行道及附属设施工程施工。各分项工程的施工方案及技术措施如下: 一、 施工准备(一)施工图纸会审 由项目总工程师牵头,组织项目各专业工长、质检员、技术员、班组等认真学习图纸,吃透图纸。在图纸学习期间 ,尤其应注意各专业图纸之间的标高是否一致,尺寸位置等是否一致。(二)编制实施性施工组织设计与施工方案 由项目总工负责组织编制实施性施工组织设计,在正确贯彻国家各项技术规范,政策和法令中,积极推广应用新技 术、

29、新工艺,依靠公司雄厚的科技实力促进科技进步,科学地组织施工,实施性施工组织设计经公司批准后报监理和业 主审定执行。根据本工程的特点,结合以前我公司曾经施工过的工程经验,组织编制切实可行的各单项施工工艺措施,施工方案 和作业指导书,重点阐述主要分部分项工程的施工方法、施工工艺,工程进度安排,劳动力组织,质量及安全保证措施,以有效地指导现场的施工。根据工程施工总进度计划,每项工作展开前进行相关的技术准备,如编制专项施工方案,关键项目施工过程的作业指导书,这些文件要有针对性和可操作性。(三)规范、标准、图集等收集:施工之前,应将本工程所需的规范、标准、图集等技术资料收集齐全。(四)设备及器具:根据本

30、工程的施工需要配置有关设备及器具。具体见辅助资料表B-5:材料试验、质检仪器设备表。(五)测量基准交底、复测及验收:检测和测量仪器等计量器具提前做好计量鉴定,保证在本工程使用的所有器具均在检定有效期内,并做好台帐记录。 (六)现场准备1. 临时供水、供电:工程中标之后,要组织编制临时用水方案及临时用电方案,这些方案要综合考虑生产、生活、消防等各方面的因素,经计算确定用水、用电量,临时给水管径,临时用电电缆或导线截面,总用电容量,并进行合理布置。2. 临时设施:根据本标段的工程项目及工程数量,临时设施计划采用现场搭设的方法,结构采用砖砌墙体,镀锌铁皮屋面,室内采用简易装修,办公室天花吊顶。工棚采

31、用钢管结构搭设外围石棉瓦围护。厨房、浴室、卫生间采用玛赛克地面,白色墙砖,以保证符合环境卫生的要求。 3. 各种资源准备:(1) 劳动力准备:根据劳动力计划,提前在公司内部的施工队伍和劳务基地中进行组织安排,保证劳动力能及时、有序地进场;对所组织的劳动力进行考核、筛选,选拔有素质、技术熟练的工人进场。对施工人员进行进场交底及技术、质量、安全教育,重要工种和特殊工艺提前进培训,作到持证上岗。(2) 施工进度计划:按招标文件要求,本工程工期共9个月计270个日历天。详细工期安排另见:深圳市龙华城市建设投资发展有限公司清泉路中段(三联路至和平路0+5001+020)市政工程施工总体计划表。(3) 施

32、工总平面布置:施工现场除必要的生产临时设施外,考虑搭设现场项目经理部临时办公室。所有施工及管理人员生活临时设施按业主安排,生活临时设施位于道路东北侧空地上,规划占地面积2000平方米。生活临时设施道路由原有市政道路(三联路或和平路)接入,沿线利用原有道路修一临时便道直通设计终点,规划宽度6米。临时设施用地左侧留6米宽消防通道,给水由就近市政管线接入、管径DN50,场地用电由就近配电盘用铠装电缆接入场地。 生活临时设施雨水排放采用无组织方式,生活污水经化粪池处理后接入市政污水系统。 生活临时设施场地消防采用干式灭火器。 生产临时设施布置详见:施工现场平面布置图。 二、 道路施工测量本工程分项工程

33、全长520米。整个施工路段基本上为直线段,但施工线路较长,交叉路口和管线分布复杂,测量放样工作量比较大。为保证工程各结构物平面位置的放样及高程准确,根据工程特点,拟采取如下测量方案: a测量设备设置:设置测量组一组,配备水准仪3台,经纬仪2台,红外线全站仪1台。 b设置坐标控制网及水准点:为保证施工测量的连续性和一致性,在施工现场设置足够数量的互相通视的坐标控制点及高程水准点。根据设计图坐标控制点,用全站仪敷设三级坐标控制点并与已交底坐标控制点联网做闭合测量,闭合角度差在允许范围内平差分配得各控制坐标点。这些桩点设置在施工现场内浇灌砼保护,用钢筋桩面刻十字丝保存。每60100米设一水准点并作闭

34、合导线测量,闭合差在允许范围内平差分配得各水准点高程。设置的坐标控制网及各水准点每隔一月左右做一次复核测量,防止各点的沉降或碰动。根据所设置坐标控制网,直接测放各工程构筑物的平面位置,但须同时用其它坐标控制点进行交汇复核,根据所设置各水准点可以方便进行施工高程测量。 三、 道路工程(一)、设计概况龙华镇清泉路位于深圳市宝安区龙华镇,为一条连接龙观路和建设路的南北走向城市联络次干道。清泉路北接龙观路,南起建设路。与龙观路和和平路交接处进行了拓宽主渠化设计,道路线型为一直线。道路全长约1390米,标准路幅宽30.0米,双向四车道。本标段为三联路至和平路段,起始桩号为0+5001+020。1. 主要

35、技术标准 道路等级:城市次干道 设计时速:40km/h 道路设计荷载:BZZ-100 路面结构:采用刚性路面 道路横坡:车行道1.5%;人行道2.0% 设计年限:30年 竖曲线半径:最小半径1500米,最大纵坡4.729% 2. 道路横断面设计 道路总宽为30m,其道路横断面组成为:1.5m人行道+1.5m绿化带(树池)+2.5m非机动车道+1.5m绿化带+8.0m机动车道+8.0m机动车道+1.5m绿化带+2.5m非机动车道+1.5m绿化带(树池) +1.5m人行道=30m(路幅宽度)。3. 路面结构设计 (1) 机动车道: 24cm C35水泥混凝土 20cm 6%水泥稳定石粉渣 20cm

36、 4%水泥稳定石粉渣 结构总厚64cm (2) 非机动车道及人行道 5cm C25水泥混凝土方方砖 2cm 5#水泥砂浆卧底 15cm 6%水泥稳定石粉渣 结构总厚22cm 填方边坡1:1.0;挖方边坡1:1.5,高路堑段设置:坡面高于8米设置1米的碎落台。(二)、施工要求 应严格按有关施工规范及验收规范要求施工,严格按图施工,发现问题及时与设计院联系。填方路基应先清除地表上的树根、草皮或腐植土,土方应分层碾压,分层厚约为30cm,每层均应有密实度试验报告,达到设计要求后方可进行下一道工序的施工。土基压实度采用重型压实标准: 机动车道:填方080cm,不低于93%;挖方030cm,不低于95%

37、。 人行道:填方080cm,不低于93%,80cm以上,不低于90%;挖方030cm不低于93%。 路基土方完成后,沿线应按规范要求做回弹模量试验。 水泥稳定石粉渣层应按深圳地区稳定石粉渣基层施工暂行规定要求施工,并要求采用机械拌和,不能人工拌和。 混凝土结构应严格按设计图纸中要求施工。 人行道板及道牙预制构件应采用水泥制品厂的预制构件,施工单位不能自己捣制。 施工时应注意与现有的道路顺接。 (三)、施工方法 1. 路基土方工程 (1) 施工准备1、对设计资料和招标文件的内容进行全面的现场核对和施工调查。特别是土石方数量,交通、植被,建筑和设施拆迁、地质测量等同路基施工有关的资料。2、根据总施

38、工部署编制路基施工方案,施工网络计划等并报批。3、开工前认真进行施工测量,包括导线点、界桩、水准点复测和补点;横断面检查与补测;恢复中线和固定主要控制桩;逐桩进行路基放样,订出界桩、堤脚、暂顶、边沟、护坡道等位置。并在施工范围外设控制桩,边坡放样及机械施工控制标志。4、对路堤填料进行复查和取样试验,测定其最大干密度,最佳含水量、液限、塑性指数或颗粒分析、填料强度等,试验按JTJ051-93规程办理。5、场地清理包括路基用地范围内地上建筑、设施、文物的清理(保护),地表植被清理,好土的集中堆放,以及填方段填土前地表面的整平压实。6、做好施工临时排水设施,如路堑开挖前在上方做截水沟,路堤填方前原地

39、面排水,但不得流入农田等造成破坏,要结合永久性排水设施进行。(2) 土方路堑开挖1、本标段高挖方区段因开挖面不宽。宜采用分层纵挖法进行施工。2、具体的施工方法是:采用挖掘机进行开挖,自卸汽车和推土机配合作业。 3、修筑路拱、刷刮边坡、整平路基面时,宜采用挖掘机、推土机、平地机配合作业,遇地下水时应及时挖沟排除,若路床以下位于含水量较多土层时,应换填透水性良好的材料,边坡开挖后,应立即刷坡并砌筑相应的防护工程以防雨水冲刷。4、根据土壤试验对开挖出的适用材料,应分类堆放,不应混杂。先挖出的适用土方,应储存于指定地点,待后填路堤上部。对已先挖出的堑断面,路床顶面应予留30cm后挖,以免施工车辆和雨水

40、对路床的破坏。5、路基土方工程施工安全执行JTJ076-95.4.2规程。(3) 填方路基施工a) 检测标准 路基设计压实度及强度(重型击实试验标准): 路槽下080cm范围内不低于93%,80cm以下不低于90%。 通过对土样击实试验取得各种填土压实所需的最佳含水量及最大干密度。 通过压实试验路段得到的各种土样作业方法、施工机械,每层松土松铺厚度,压实遍数等试验数据,用以指导大规模填方路基施工。施工时,掌握好每种土的含水量非常重要,要采取均匀加水或摊开晾干等方法,使其在最佳含水量2%以内压实,并满足压实次数,才能保证压实质量。b) 填方施工 土层摊铺采用自卸汽车定点卸土,推土机初平,平地机复

41、平。(上层精平)边角,障碍点人工配合(控制边线标高)的方式,按照试验所给松铺厚度进行摊铺。应自中向两边设置3%横坡,每层碾压前应检查松铺厚度、平整度、含水量、边线、中线,合格方可碾压。碾压采用14t振动压路机进行。第一遍静压,然后先慢后快,由弱到强,应由边部到中央,由低处到高处纵向进退式进行。横向重叠0.4M,相邻区段纵向重叠1.2M,应达到无漏压,无死角,确保碾压均匀。c) 检验压实度 每一压实层均应按检验标准检测压实度,合格后方可填筑其上一层。否则应采取措施进行补压,到合格时为准。现场大规模施工,检测压实度宜采用核子密度湿度仪法,应先进行标定和对比试验。土质路床顶面压实完成后进行弯沉检验。

42、 d) 零断面施工 零断面是路基的一个薄弱环节,施工时首先检查该处土质情况,发现不良地基及时报请设计单位、监理共同解决。当地基土质良好时则把原地面挖成内倾24%,宽不小于1.0m、高0.5m的台阶进行填筑,填至距路面结构底面30cm,然后把表面翻松与填土一起压实。当土质不能满足要求时,则按设计宽度、厚度换填合格石渣,并碾压成型达到设计要求。市政道路施工组织设计(三)2006-3-18 10:37第七篇 主要材料、机械、劳动力需用量计划一、 主要材料需用量计划、材料能及时供应是施工进度的必要条件,本工程的材料供应在项目经理的直接管理下进行。 、依据计划进度要求,现场管理人员预先准备提供材料计划,

43、包括施工周转用材料计划和工程材料计划,制订出各种材料的具体进场日期和进场数量,由专职材料员或采购员联系进场。 、所有进场材料由专人负责进场验收,禁止劣质材料进场,需要检查的材料进场后由专人和监理单位专人到检查部门进行检验,合格后方准使用。 二、 施工机械状况说明一览表序号 机械名称 规格 单位 数量 状况 1 反铲挖土机 1m 台 4 良好 2 振动式压路机 14t 台 2 良好 3 振动式压路机18t 台 1 良好 4 砼搅拌机 400公升 台 2 良好 5 推土机台 2 良好 6 装载机 台 1 良好 7 稳定土拌和机 部 1 良好 8 洒水车 部 1良好 9平板振动器 部2 良好 10 振动棒 部 8 良好 11潜水泵 台 3良好 12 弯管机

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
