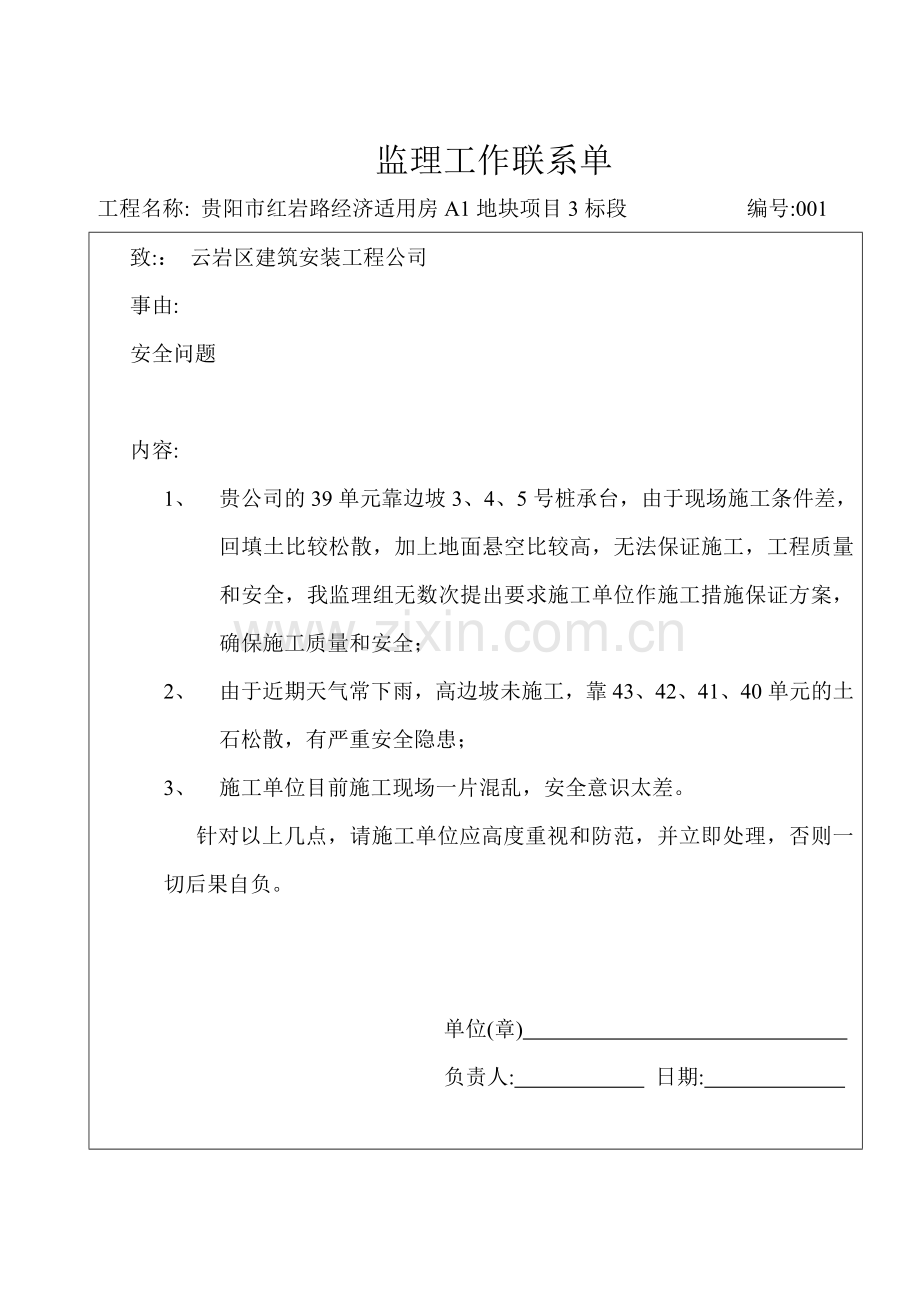

1、监理工作联系单工程名称: 贵阳市红岩路经济适用房A1地块项目3标段 编号:001致:: 云岩区建筑安装工程公司事由:安全问题内容:1、 贵公司的39单元靠边坡3、4、5号桩承台,由于现场施工条件差,回填土比较松散,加上地面悬空比较高,无法保证施工,工程质量和安全,我监理组无数次提出要求施工单位作施工措施保证方案,确保施工质量和安全;2、 由于近期天气常下雨,高边坡未施工,靠43、42、41、40单元的土石松散,有严重安全隐患;3、 施工单位目前施工现场一片混乱,安全意识太差。 针对以上几点,请施工单位应高度重视和防范,并立即处理,否则一切后果自负。单位(章) 负责人: 日期: 监理工作联系单工

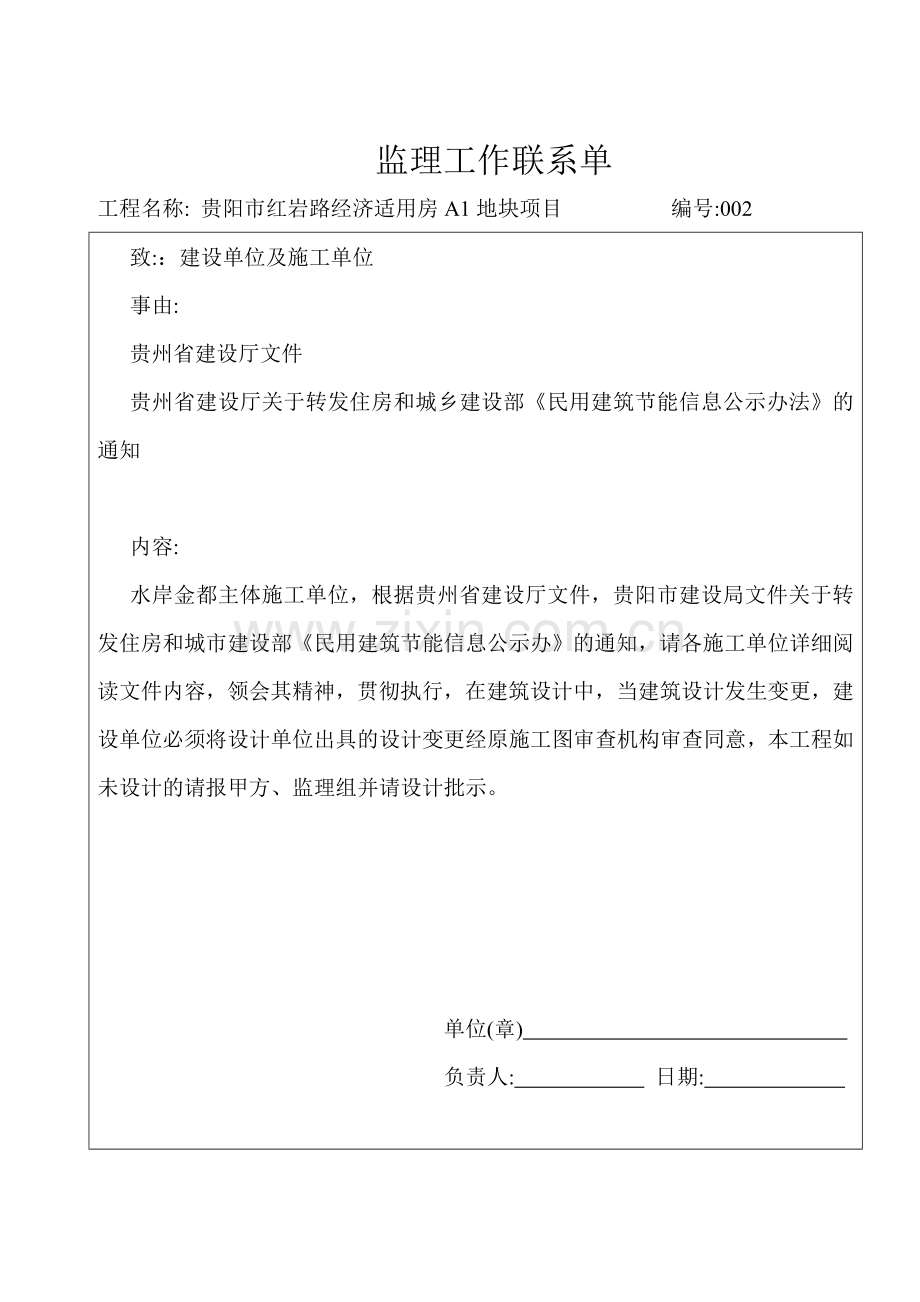

2、程名称: 贵阳市红岩路经济适用房A1地块项目 编号:002致::建设单位及施工单位 事由:贵州省建设厅文件贵州省建设厅关于转发住房和城乡建设部民用建筑节能信息公示办法的通知内容: 水岸金都主体施工单位,根据贵州省建设厅文件,贵阳市建设局文件关于转发住房和城市建设部民用建筑节能信息公示办的通知,请各施工单位详细阅读文件内容,领会其精神,贯彻执行,在建筑设计中,当建筑设计发生变更,建设单位必须将设计单位出具的设计变更经原施工图审查机构审查同意,本工程如未设计的请报甲方、监理组并请设计批示。单位(章) 负责人: 日期: 监理工作联系单工程名称:经济适用住房A1地块14组(3标段) 编号:003致::
3、 云岩区建筑安装工程公司事由:安全问题内容:1、要求施工单位将搭设在周边的外脚手架底部必须清理干净,清理脚手架底部范围宽度为1米左右;2、 施工现场外脚手架底部增补扫地杆,外架上局部更换加补安全网;3、 外架连接拉杆有拆缺现象,要求施工单位尽快补上;4、 由于春季到来,气温逐渐升高,要求施工单位注意职工食堂的环境卫生。 针对以上几点,要求施工单位立即整改处理。单位(章) 负责人: 日期: 监理工作联系单工程名称:经济适用住房A1地块14组(3标段) 编号:004致:: 云岩区建筑安装工程公司事由: 质量内容: 监理现场巡视,有如下事项,请落实整改1、在14组外墙内保温和内墙粉刷接触位置,因设计
4、要求的做法和厚度有差异,请落实专项施工方案,确保接缝符合规范要求,以确保整体或分户验收合格;2、 在14组正在进行的卫生间排污(水)管安装,缺底层离地1000左右的排污(水)检查孔,请排查整改并严格按照设计及规范要求施工;3、 排查门窗框外发泡填充剂,督促(或通过报甲方、监理督促)门窗安装施工方案落实;单位(章) 负责人: 日期: 监理工作联系单工程名称:经济适用住房A1地块14组(3标段) 编号:005致:: 云岩区建筑安装工程公司内容: 对于你标段所报的 编号为015#签证单,经现场查看有以下工程量签证 与现场情况不符:1、拆除39#、40#电梯洞口过梁;2、拆除39#、40#电梯洞口的砖
5、墙;3、割除39#、40#单元过梁钢筋;请施工单位核实后重新报核。单位(章) 负责人: 日期: 监理工作联系单工程名称:经济适用住房A1地块14组(3标段) 编号:006致:: 云岩区建筑安装工程公司事由: 质量内容: 2010年7月6日对三标39#、40#、41#、42#、43# 单元门窗检查情况1、对39#、40#、41#、42#、43# 单元门窗的对角线偏差、几何尺寸、水平度及垂直度的检查,基本达到设计及规范要求,合格率达到98%;2、对于现场存在的问题1)、框外发泡剂填充密实度未达到要求,普遍存在通缝及未打发泡剂的现象;2)、门框下未加填充料或填充不密实,容易造成门框下部变形;3)、门
6、窗框外和门窗洞口缝隙过大,部分外墙缝隙大于100mm;以上内容请贵公司与7月9日前整改完毕,报监理及甲方复查。单位(章) 负责人: 日期: 监理工作联系单工程名称:经济适用住房A1地块14组(3标段) 编号:007致:: 云岩区建筑安装工程公司事由: 安全、外墙漆的资料问题内容:一、 安全问题:你公司承建三标段39#单元的外架基础土层有滑动现象,请你公司在现场施工过程中注意外架位移及上架操作人员安全,加强现场的动态管理,做好外架的加固工作,于2010年7月21日前整改完成;二、外墙漆的资料问题:你单位外墙漆已经在进行腻子施工,但你公司对于外墙漆资料还未上报监理,限你公司于2010年7月21日前
7、把外墙漆资料报监理审核,否则将对你公司作停工处理。单位(章) 负责人: 日期: 监理工作联系单工程名称:经济适用住房A1地块14组(3标段) 编号:008致:: 云岩区建筑安装工程公司事由: 外墙漆的问题内容:你单位施工的3标段外墙漆有色差,请严格按照建设单位审定的国标颜色进行施工。建设单位负责人 监理单位负责人 日 期 日 期 监理工作联系单工程名称:经济适用住房A1地块14组(3标段) 编号:009致:: 云岩区建筑安装工程公司事由: 进度内容:你单位承建的红岩路经济适用住房A1地块14组(3标段)项目,因所剩工程量不多和交房日近,经施工方自报剩余工期倒排,建设方、监理方审核,现将剩余工程
8、量工期要求(附件)明确,请你单位严格按此工期进度要求,合理组织后续施工,确保按期或提前完成。附:3标段后续工期进度安排。单位(章) 负责人 日 期 监理工作联系单工程名称:经济适用住房A1地块14组(3标段) 编号:010致:: 云岩区建筑安装工程公司事由:“三创一办”和安全文明施工内容:你单位承建的红岩路经济适用住房A1地块14组(3标段)项目,现场监理巡视发现,“三创一办”和安全文明施工存在如下问题;1、 现场施工材料堆码杂乱未及时清理,裸露的砂石未覆盖;2、 现场施工废弃料未及时清运;3、 施工现场进出口道路未硬化,无排水设施;4、 施工用提升机机井无排水设施;5、 43单元外架立杆已弯
9、曲,未落地。 以上问题,请你单位在三日内整改完毕并回复待查。、单位(章) 负责人 日 期 监理工作联系单工程名称:经济适用住房A1地块14组(3标段) 编号:011致:: 云岩区建筑安装工程公司事由:质量问题内容:根据2009年9月17日监理例会安排,建设、监理方对你单位承建的红岩路经济适用房A1地块14组(3标段)在建工程,会同你单位现场施工管理人员,进行质量检查,发现存在问题如下 :1、楼梯踏步高宽不一致;2、屋面女儿墙压顶出现细裂纹;3、屋面露台板缝须修补;4、雨水管高过女儿墙且该处无避雷针;5、阳台门框缝隙处理,且线条应伸展;6、空调板面应清理;7、墙面尚有螺丝;8、阳台侧面的线条底部
10、有缺陷须修补刷漆;9、室内地坪有不平整现象;10、线条正面有开裂缝隙须修补,墙面有大面积裂纹,须重做;11、阳台门扇下坠,与门框口交接不好;12、卧室窗扇与窗框不闭合,如上4cm,下2cm现象;13、门头裂纹,角不方正;14、公共部分楼梯间所有梯步板边线须伸展,且公共部分其他所有阳角线条均须伸展。 以上存在问题,请你单位在2010年9月25日前整改完善,不能按时整改的必须有对应处理方案和时限要求,此次检查项和未涉及项,请你单位一并自查整改,汇入此次检查整改内容待查待验。、单位(章) 负责人 日 期 监理工作联系单工程名称:经济适用住房A1地块14组(3标段) 编号:012致:: 云岩区建筑安装
11、工程公司事由: 进度、协调内容:根据建设方要求,你单位承建的红岩桥经济适用房A1地块14组(三标段)项目,现已进入收尾阶段,现就此次相关事项提出如下要求,请予安排落实;1、 尽快完成提升机相关的工作;2、 于2010年10月18日前,拆除所有外架、提升机及邻近12组(二标段)施工范围的材料物资;3、 相邻12组(二标段)将于2010年10月19日 进行土方开挖工作,不能受到影响,否则,追究相关单位及人员责任;4、 抓紧各单元室内的修补工作和“三创一办”的工作。 单位(章) 负责人 日 期 监理工作联系单工程名称: 经济适用住房A1地块14组(3标段) 编号: 013致:: 云岩区建筑安装工程公
12、司 事由:质量、检查、整改内容:根据2010年10月29日监理例会安排,建设 、监理方于2010年11月2日对你单位承建的红岩路经济适用房A1地块14组(3标段)项目进行分户查验,会同你单位现场施工管理人员,进行分户初检,发现存在如下问题:1、 阳台墙角有砼;2、 阳台顶棚阳角瓷粉不平整;3、 阳台空调板空调洞未补洞;4、 阳台顶棚有未拆除的模板;5、 阳台靠落地门一侧墙角未清光,且不伸展;6、 主卫间内有垃圾;7、 主卫间地坪开裂,且窗台未清平;8、 阳台栏杆有2根小立杆脱落;9、 客厅地坪坑凹不平;10、 楼梯间有钢丝网;11、 楼梯间窗子侧面有未切割拉强筋;12、 楼梯间窗边、楼梯板侧边棱角不伸展以上存在问题,请你单位在2010年11月8日前整改完善,不能按时整改的必须有相应处理方案和时限要求;此次检查项和未涉及项目,请你单位对照分户验收表格要求自查整改,并汇入此次检查整改内容待查待验。单位(章) 负责人: 日期:
