收藏 分销(赏)

悬挑式外脚手架拆除技术交底.doc

上传人:天**** 文档编号:2119834 上传时间:2024-05-16 格式:DOC 页数:4 大小:41.05KB
下载 相关 举报
悬挑式外脚手架拆除技术交底.doc_第1页
第1页 / 共4页
悬挑式外脚手架拆除技术交底.doc_第2页
第2页 / 共4页
悬挑式外脚手架拆除技术交底.doc_第3页
第3页 / 共4页
悬挑式外脚手架拆除技术交底.doc_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

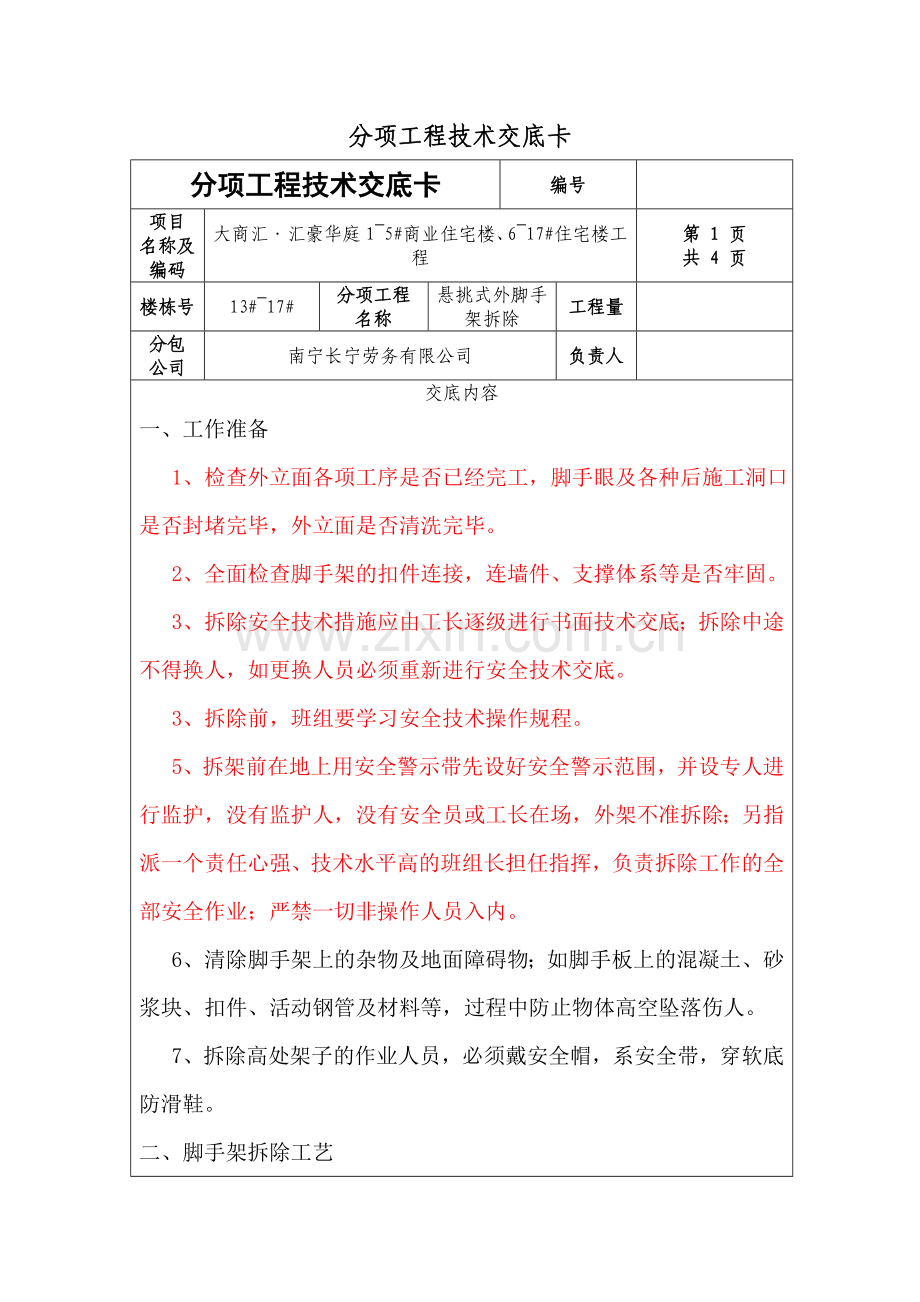

1、分项工程技术交底卡分项工程技术交底卡编号项目名称及编码大商汇汇豪华庭15#商业住宅楼、617#住宅楼工程第 1 页共 4 页楼栋号13#17#分项工程名称悬挑式外脚手架拆除工程量分包公司南宁长宁劳务有限公司负责人交底内容一、工作准备 1、检查外立面各项工序是否已经完工,脚手眼及各种后施工洞口是否封堵完毕,外立面是否清洗完毕。2、全面检查脚手架的扣件连接,连墙件、支撑体系等是否牢固。3、拆除安全技术措施应由工长逐级进行书面技术交底;拆除中途不得换人,如更换人员必须重新进行安全技术交底。3、拆除前,班组要学习安全技术操作规程。5、拆架前在地上用安全警示带先设好安全警示范围,并设专人进行监护,没有监

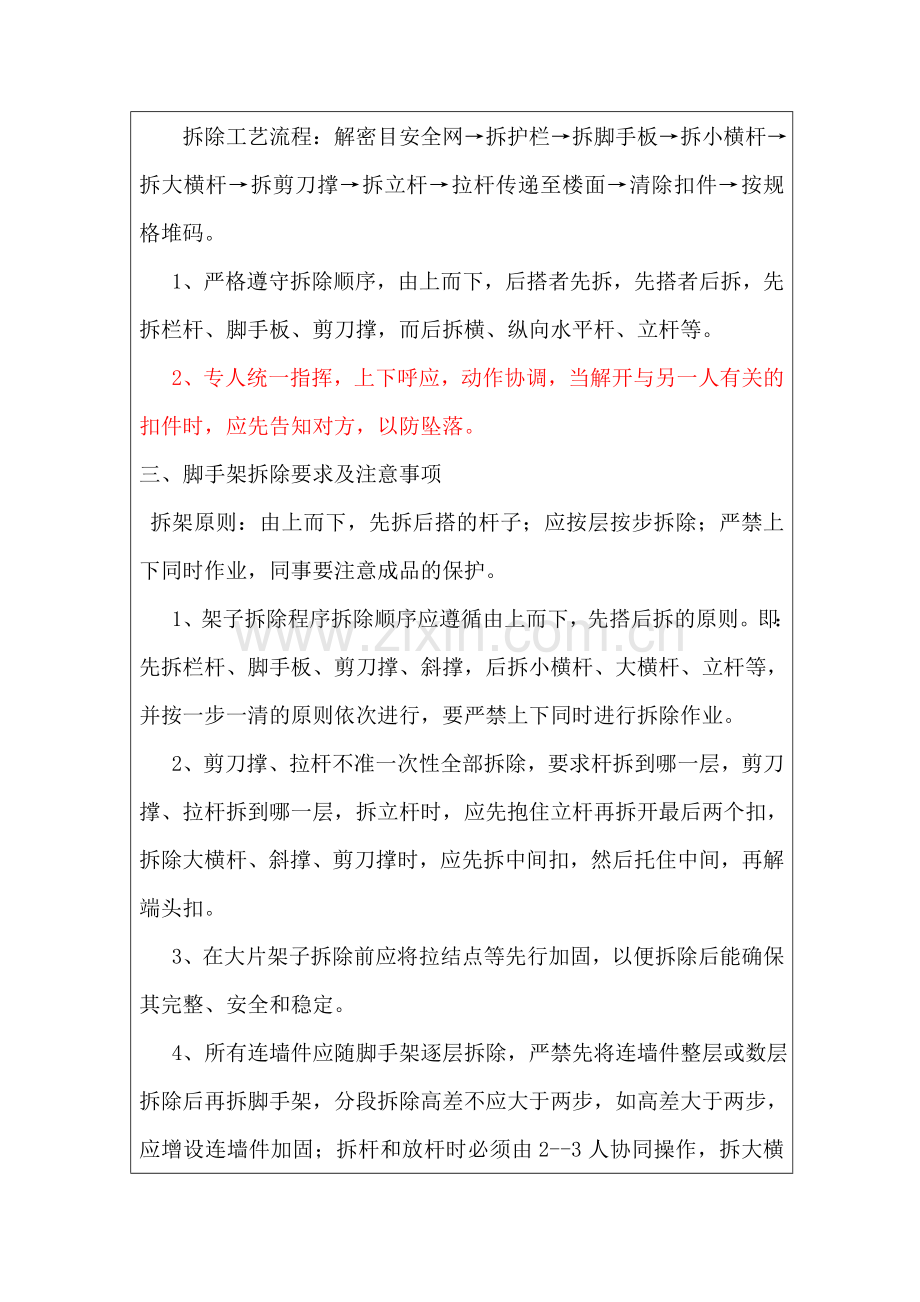

2、护人,没有安全员或工长在场,外架不准拆除;另指派一个责任心强、技术水平高的班组长担任指挥,负责拆除工作的全部安全作业;严禁一切非操作人员入内。6、清除脚手架上的杂物及地面障碍物;如脚手板上的混凝土、砂浆块、扣件、活动钢管及材料等,过程中防止物体高空坠落伤人。7、拆除高处架子的作业人员,必须戴安全帽,系安全带,穿软底防滑鞋。二、脚手架拆除工艺 拆除工艺流程:解密目安全网拆护栏拆脚手板拆小横杆拆大横杆拆剪刀撑拆立杆拉杆传递至楼面清除扣件按规格堆码。1、严格遵守拆除顺序,由上而下,后搭者先拆,先搭者后拆,先拆栏杆、脚手板、剪刀撑,而后拆横、纵向水平杆、立杆等。2、专人统一指挥,上下呼应,动作协调,当

3、解开与另一人有关的扣件时,应先告知对方,以防坠落。三、脚手架拆除要求及注意事项 拆架原则:由上而下,先拆后搭的杆子;应按层按步拆除;严禁上下同时作业,同事要注意成品的保护。1、架子拆除程序拆除顺序应遵循由上而下,先搭后拆的原则。即:先拆栏杆、脚手板、剪刀撑、斜撑,后拆小横杆、大横杆、立杆等,并按一步一清的原则依次进行,要严禁上下同时进行拆除作业。2、剪刀撑、拉杆不准一次性全部拆除,要求杆拆到哪一层,剪刀撑、拉杆拆到哪一层,拆立杆时,应先抱住立杆再拆开最后两个扣,拆除大横杆、斜撑、剪刀撑时,应先拆中间扣,然后托住中间,再解端头扣。3、在大片架子拆除前应将拉结点等先行加固,以便拆除后能确保其完整、

4、安全和稳定。 4、所有连墙件应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不应大于两步,如高差大于两步,应增设连墙件加固;拆杆和放杆时必须由2-3人协同操作,拆大横杆时,应由站在中间的人将杆顺下传递,下方人员接到杆拿稳拿牢后,上方人员才准松手,严禁往下乱扔脚手料具。5、当脚手架拆至最后一排长钢管的高度(约6.0m)时,应先在适当位置采取临时加固措施,后拆连墙件。6、当脚手架采取分段、分立面拆除时,对不拆除的脚手架两端应先设置连墙件和横向支撑加固。7、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防坠落。8、拆架时有管线阻碍不得任意

5、割移,同时要注意扣件崩扣,避免踩在滑动的杆件上操作。9、拆架时螺丝扣必须从钢管上拆除,不准螺丝扣在被拆下的钢管上。10、拆架人员应配备工具套,手上拿钢管时,不准同时拿板手,工具用后必须放在工具套内。11、拆架休息时不准坐在架子上或不安全的地方,严禁在拆架时嘻戏打闹。12、拆架人员要穿戴好个人劳保用品,不准穿胶底易滑鞋上架作业,衣服要轻便。13、严禁架子工在夜间进行架子拆除工作。施工中存在问题的地方应及时与项目部联系,以便及时纠正。 14、外架拆至工字钢悬挑层时,应对外架先做好临时加固工作,待拉结用钢丝绳拆除及拉钩割除、孔洞封堵后再进行拆除。悬挑工字钢拆除后,装饰的工人要及时跟进配合,对工字钢穿

6、墙处孔洞,较大的先用水湿润后按要求用砌体、砂浆砌实后抹灰,较小的孔洞分两次填补C20膨胀细石砼,待基层凝固砂浆、砼凝固后,再及时进行粉刷贴砖施工。所有工作都要做到及时,保证利用好工作面和时间,使架体拆除顺利进行。装饰的工人必须系好安全带。 15、外架拆除时要做好成品保护工作,不得随意向楼层内抛扔,架体拆除前采用毛毡等材料及时覆盖窗框、楼面等措施保护成品,另派专人进行过程监督,避免随意、违章操作,破坏窗户、粉刷层、砌体、楼面等成品和确保安全。16、拆下来的钢管扣件工字钢等整齐置放于楼层内,严禁抛掷,由井架集中运至地面材料应按指定地点,做到随拆、随清、随运,分类、分堆、分规格码放整齐,要有防水措施,以防雨后生锈。扣件要分型号装箱保管。如若受条件限制,钢管不能从楼层内由井架运送至地面的,应当安排专人由上往下传递至地面,严禁直接从高处抛下。会签栏质量安全环保时间时间时间编制审核签发时间时间时间

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
