1、_技 术 交 底 记 录 年 月 日工程名称大源学校维修工程分部工程维修分项工程名称:蹲式大便器安装 、防水交底内容:一、施工条件:1、施工图纸及其它技术文件齐全,且已进行图纸交底,满足施工要求;2、施工方案、施工技术,材料机具供应等能保证正常施工;3、施工人员经过技术培训。二、防水:(一)作业条件1.卫生间楼地面垫层已完成,穿过卫生间地面及楼面的所有立管、套管已完成,并己固定牢固,经过验收。管周围缝隙用124 豆石混凝土填塞密实(楼板底需吊模板)。2.卫生间楼地面找平层已完成,标高符合要求,表面应抹平压光、坚实。平整,无空鼓、裂缝、起砂等缺陷,含水率不大于9%。3.找平层的泛水坡度应在2%

2、(即150),以上不得局部积水,与墙交接处及转角处、管根部,均要抹成半径为100mm 的均匀一致、平整光滑的小圆角、要用专用抹子。凡是靠墙的管根处均要抹出5%(120)坡度,避免此处积水。4.丙纶防水层的基层表面,应将尘土、杂物清扫干净,表面残留灰浆硬块及高出部分应刮平,扫。对管根周围不易清扫的部位,应用毛刷将灰尘等清除,如有坑洼不平处或阴阳角未抹成圆弧处,可用众霸胶水泥砂=11.52.5 砂浆修补。5.基层做丙纶之前,在突出地面和墙面的管根、地漏。排水口、阴阳角等易发生渗漏的部位,应做附加层增补。6.卫生间墙面按设计要求及施工规定(四周至少上卷300mm)有防水的部位,墙面基层抹灰要压光,要

3、求平整,无空鼓、裂缝、起砂等缺陷。穿过防水层的管道及固定卡具应提前安装,并在距管50mm 范围内凹进表层5mm,管根做成半径为10mm 的圆弧。1、墙与地面之间的接缝及上下水之间的管道地面接缝处,是最容易出现问题的地方,一定要督促好工人处理好这些边边角角,防水一定要做到位。对楼板的管线根部、地漏、阴阳角等细部,应先做一布二油防水附加层,待底胶表面干燥后,将纤维布裁成与管径、地漏等尺寸形状相同,并将四周加宽并上返250mm,套在根部,再刷两道聚氨脂,经验收合格后再进行大面积施工。要求接槎严密,无空鼓、气泡等缺陷。2. 防水施工:墙面有防水要求的,防水层高度为1800mm,无防水要求的,防水层上返

4、250mm。3、 蓄水试验:防水层施工完干燥后,报请有关部门检查验收,合格后进行24小时蓄水试验,蓄水深度20mm,未发现渗水、漏水为合格。同时要做防水工程试水检查记录。4、 保护层施工:防水层验收合格后,及时进行防水保护层的施工。保护层为20厚DS干拌砂浆找平,表面拉毛处理,找平层应严格找好泛水坡向地漏;防水保护层施工时不得穿带钉的鞋踩踏防水层,不得用铁锹等尖锐器具磕碰防水层。5、 第二次蓄水试验:防水保护层施工完,报请有关部门检查验收,合格后进行24小时蓄水试验,蓄水深度20mm,未发现渗水、漏水为合格。同时要做防水工程试水检查记录。(二) 成品保护4.1 防水层做好后,保护层未施工前,严

5、禁上人行走、踩踏;4.2 施工保护层时,施工人员不得穿钉子些作业,注意保护防水层不磕碰、划伤;4.3 施工防水层时不的损坏已施工完成的管道等,不得堵塞地漏、管道。三、蹲式大便器安装1、蹲式大便器安装先将胶皮碗大头一端翻卷套在冲洗管口端,再将胶皮碗翻回套在大便器冲水口上,应套正、套实,用14号铜丝正、反方向绑扎两道,使用喉箍应卡牢固。将预留排水管口周围清扫干净,将临时管堵取下,清扫管内杂物。以排水管口为基准,在安装后墙面上吊线坠弹画出大便器与冲洗管的垂直中心线。将调制好的油泥围绕在管承口内,将大便器排出口插入承口内放稳,用水平尺放在大便器上沿,纵横双向找平、找正,使大便器进水口对准墙上中心线。将

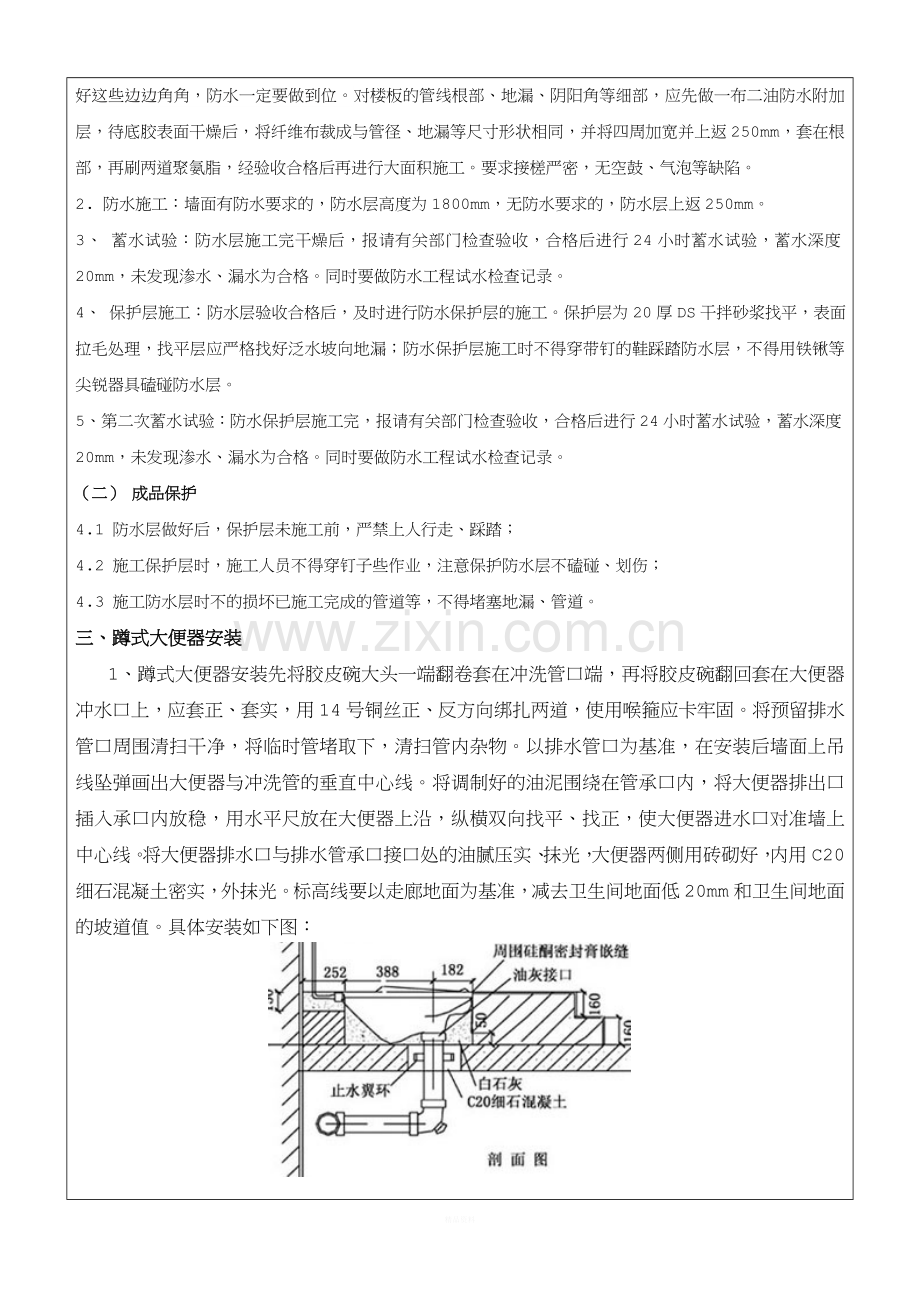

6、大便器排水口与排水管承口接口处的油腻压实、抹光,大便器两侧用砖砌好,内用C20细石混凝土密实,外抹光。标高线要以走廊地面为基准,减去卫生间地面低20mm和卫生间地面的坡道值。具体安装如下图:四、主要工程质量通病及治理措施 1、大便器与排水管连接处漏水 防治措施:1.1安装大便器排水管时,甩口高度必须高出地面10mm,坐标应准确。1.2大便器安装应稳固、牢靠,严禁出现松动或位移。 2、蹲便器皮碗处漏水2.1大便器安装前先检查冲水口是否光滑,选用相应的胶皮碗,不得使用再生胶制作的产品,绑扎皮碗时应注意不要划伤皮碗。 2.2冲洗管应与冲水口对正,胶皮碗不得扭曲,用14号铜丝正反方向绑扎两道。 2.3

7、冲洗管与大便器连接处,经通水试验检查无渗漏后,填沙防护,再进行抹面或镶贴面层。2.4安装后应对孔洞周边进行清理,将孔洞浇水湿润,用不低于C20混凝土分二次进行浇灌、并捣实。 3、坐便器安装不牢固 防治措施: 3.1应认真清理孔洞并浇水湿润,待水泥砂浆达到强度后,再安装大便器 。3.2安装大便器时,大便器底部应使用沙白灰填充,大便器稳固后,不得随意晃动。 3.3干燥后,使用防水密封胶对大便器周边进行封闭。五、成品保护 安装成品后应注意成品保护,防止被其他工种弄坏弄脏。六、蹲式大便器交工前应做满水和通水试验。检验方法:满水后各连接件不渗不漏;通水试验给、排水畅通。通水试验时应对器具进行清洗,器具的外观应洁净。Welcome ToDownload !欢迎您的下载,资料仅供参考!精品资料

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
