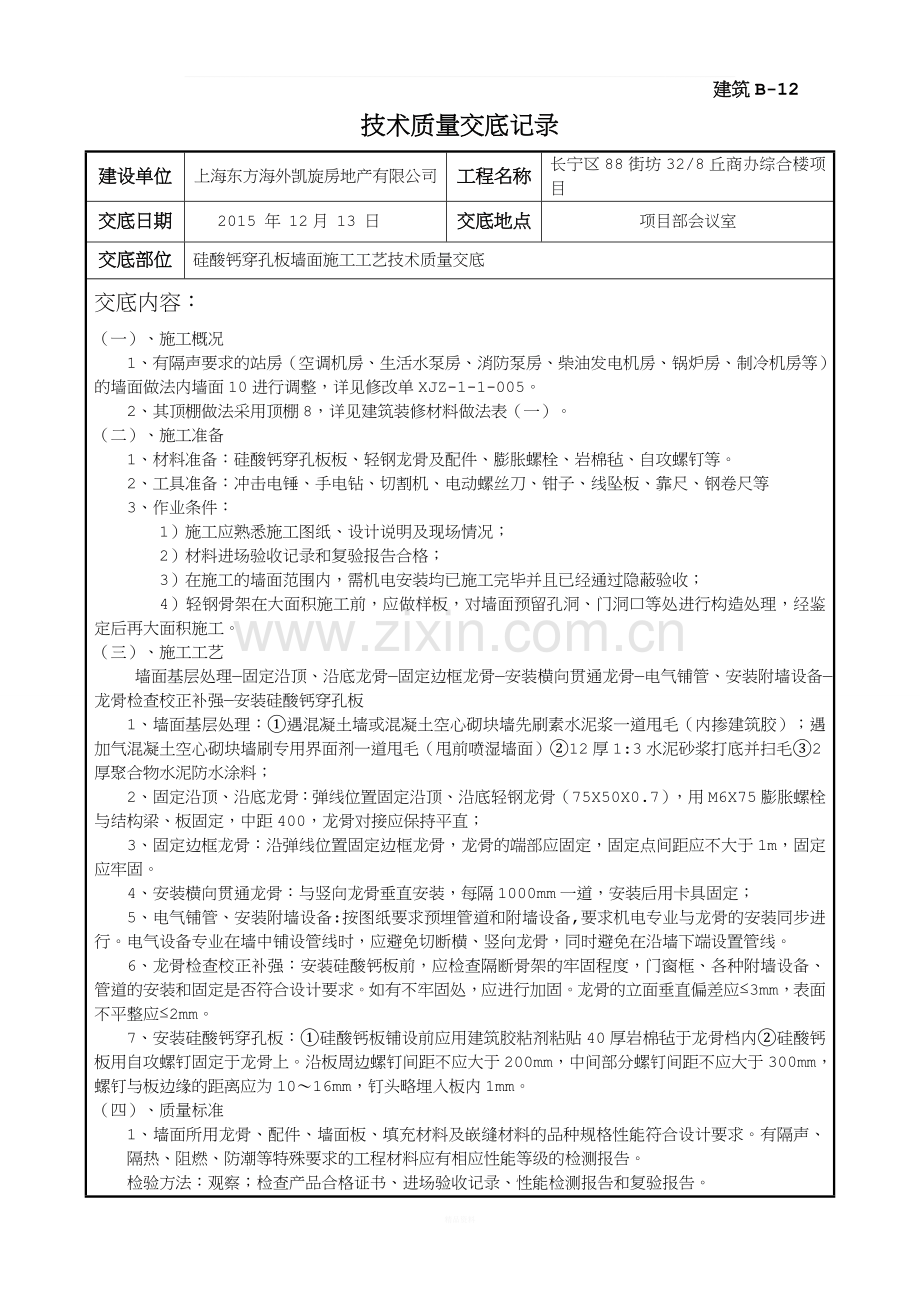

资源描述
______________________________________________________________________________________________________________
建筑B-12
技术质量交底记录
建设单位
上海东方海外凯旋房地产有限公司
工程名称
长宁区88街坊32/8丘商办综合楼项目
交底日期
2015 年 12月 13 日
交底地点
项目部会议室
交底部位
硅酸钙穿孔板墙面施工工艺技术质量交底
交底内容:
(一)、施工概况
1、有隔声要求的站房(空调机房、生活水泵房、消防泵房、柴油发电机房、锅炉房、制冷机房等)的墙面做法内墙面10进行调整,详见修改单XJZ-1-1-005。
2、其顶棚做法采用顶棚8,详见建筑装修材料做法表(一)。
(二)、施工准备
1、材料准备:硅酸钙穿孔板板、轻钢龙骨及配件、膨胀螺栓、岩棉毡、自攻螺钉等。
2、工具准备:冲击电锤、手电钻、切割机、电动螺丝刀、钳子、线坠板、靠尺、钢卷尺等
3、作业条件:
1)施工应熟悉施工图纸、设计说明及现场情况;
2)材料进场验收记录和复验报告合格;
3)在施工的墙面范围内,需机电安装均已施工完毕并且已经通过隐蔽验收;
4)轻钢骨架在大面积施工前,应做样板,对墙面预留孔洞、门洞口等处进行构造处理,经鉴定后再大面积施工。
(三) 、施工工艺
墙面基层处理—固定沿顶、沿底龙骨—固定边框龙骨—安装横向贯通龙骨—电气铺管、安装附墙设备—龙骨检查校正补强—安装硅酸钙穿孔板
1、 墙面基层处理:①遇混凝土墙或混凝土空心砌块墙先刷素水泥浆一道甩毛(内掺建筑胶);遇加气混凝土空心砌块墙刷专用界面剂一道甩毛(甩前喷湿墙面)②12厚1:3水泥砂浆打底并扫毛③2厚聚合物水泥防水涂料;
2、 固定沿顶、沿底龙骨:弹线位置固定沿顶、沿底轻钢龙骨(75X50X0.7),用M6X75膨胀螺栓与结构梁、板固定,中距400,龙骨对接应保持平直;
3、 固定边框龙骨:沿弹线位置固定边框龙骨,龙骨的端部应固定,固定点间距应不大于1m,固定应牢固。
4、 安装横向贯通龙骨:与竖向龙骨垂直安装,每隔1000mm一道,安装后用卡具固定;
5、 电气铺管、安装附墙设备:按图纸要求预埋管道和附墙设备,要求机电专业与龙骨的安装同步进行。电气设备专业在墙中铺设管线时,应避免切断横、竖向龙骨,同时避免在沿墙下端设置管线。
6、 龙骨检查校正补强:安装硅酸钙板前,应检查隔断骨架的牢固程度,门窗框、各种附墙设备、管道的安装和固定是否符合设计要求。如有不牢固处,应进行加固。龙骨的立面垂直偏差应≤3mm,表面不平整应≤2mm。
7、 安装硅酸钙穿孔板:①硅酸钙板铺设前应用建筑胶粘剂粘贴40厚岩棉毡于龙骨档内②硅酸钙板用自攻螺钉固定于龙骨上。沿板周边螺钉间距不应大于200mm,中间部分螺钉间距不应大于300mm,螺钉与板边缘的距离应为10~16mm,钉头略埋入板内1mm。
(四) 、质量标准
1、墙面所用龙骨、配件、墙面板、填充材料及嵌缝材料的品种规格性能符合设计要求。有隔声、隔热、阻燃、防潮等特殊要求的工程材料应有相应性能等级的检测报告。
检验方法:观察;检查产品合格证书、进场验收记录、性能检测报告和复验报告。
2、墙体工程边框龙骨必须与基体结构连接牢固,并应平整、垂直、位置正确。
检验方法:手扳检查、尺量检查、检查隐蔽工程验收记录。

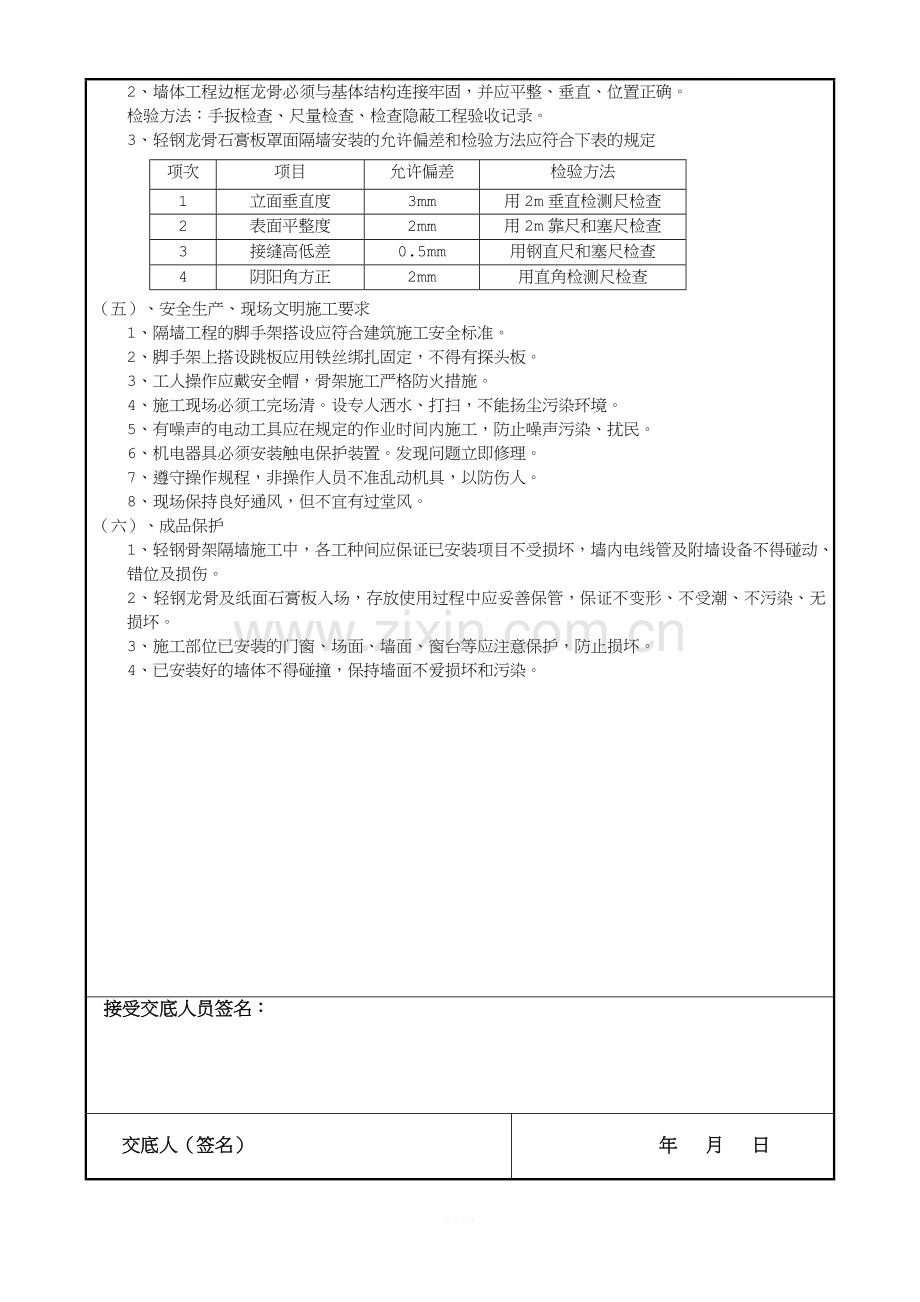

3、轻钢龙骨石膏板罩面隔墙安装的允许偏差和检验方法应符合下表的规定
项次
项目
允许偏差
检验方法
1
立面垂直度
3mm
用2m垂直检测尺检查
2
表面平整度
2mm
用2m靠尺和塞尺检查
3
接缝高低差
0.5mm
用钢直尺和塞尺检查
4
阴阳角方正
2mm
用直角检测尺检查
(五) 、安全生产、现场文明施工要求
1、隔墙工程的脚手架搭设应符合建筑施工安全标准。
2、脚手架上搭设跳板应用铁丝绑扎固定,不得有探头板。
3、工人操作应戴安全帽,骨架施工严格防火措施。
4、施工现场必须工完场清。设专人洒水、打扫,不能扬尘污染环境。
5、有噪声的电动工具应在规定的作业时间内施工,防止噪声污染、扰民。
6、机电器具必须安装触电保护装置。发现问题立即修理。
7、遵守操作规程,非操作人员不准乱动机具,以防伤人。
8、现场保持良好通风,但不宜有过堂风。
(六) 、成品保护
1、轻钢骨架隔墙施工中,各工种间应保证已安装项目不受损坏,墙内电线管及附墙设备不得碰动、错位及损伤。
2、轻钢龙骨及纸面石膏板入场,存放使用过程中应妥善保管,保证不变形、不受潮、不污染、无损坏。
3、施工部位已安装的门窗、场面、墙面、窗台等应注意保护,防止损坏。
4、已安装好的墙体不得碰撞,保持墙面不爱损坏和污染。
接受交底人员签名:
交底人(签名)
年 月 日
Welcome To
Download !!!
欢迎您的下载,资料仅供参考!
精品资料
展开阅读全文
