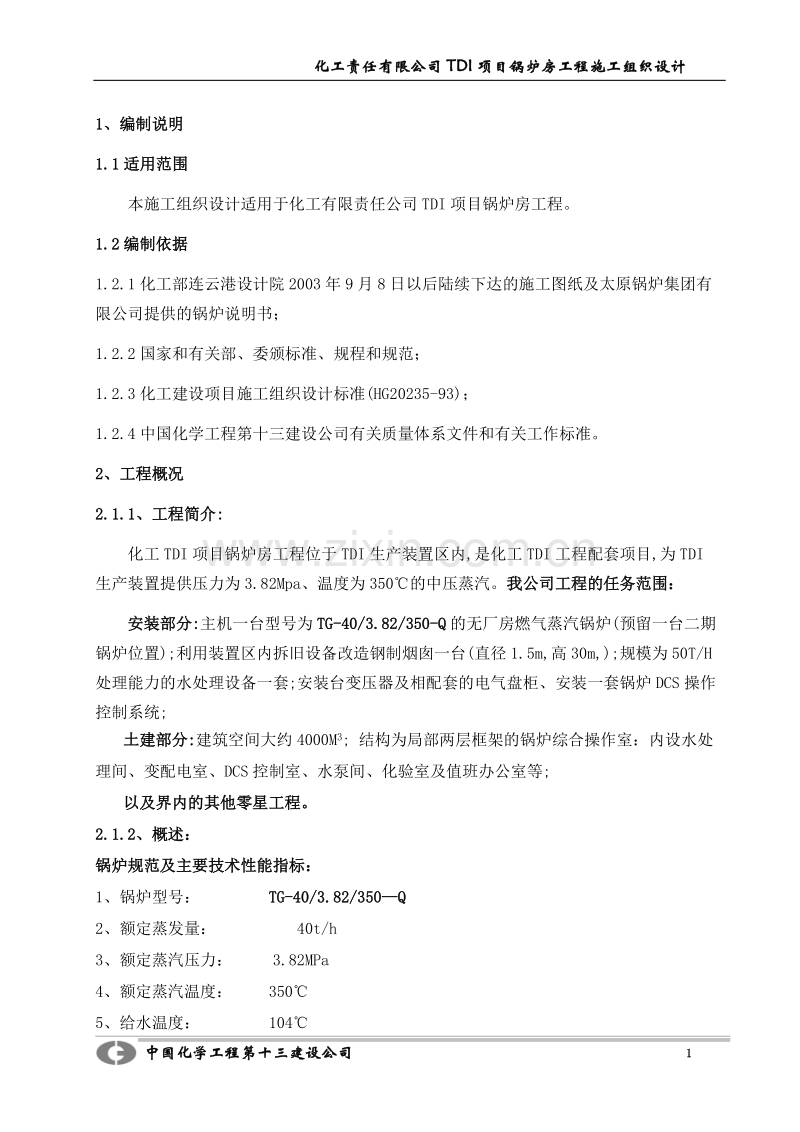

1、 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 中国化学工程第十三建设公司中国化学工程第十三建设公司 1 1 1 1、编制说明、编制说明 1.11.1 适用范围适用范围 本施工组织设计适用于化工有限责任公司 TDI 项目锅炉房工程。 1.21.2 编制依据编制依据 1.2.1 化工部连云港设计院 2003 年 9 月 8 日以后陆续下达的施工图纸及太原锅炉集团有 限公司提供的锅炉说明书; 1.2.2 国家和有关部、委颁标准、规程和规范; 1.2.3 化工建设项目施工组织设计标准(HG20235-93); 1.2.4 中国化学工程第十三建设
2、公司有关质量体系文件和有关工作标准。 2 2、工程概况、工程概况 2.1.12.1.1、工程简介、工程简介: : 化工 TDI 项目锅炉房工程位于 TDI 生产装置区内,是化工 TDI 工程配套项目,为 TDI 生产装置提供压力为 3.82Mpa、温度为 350的中压蒸汽。我我公司公司工程的任务范围:工程的任务范围: 安装部分安装部分: :主机一台型号为 TG-40/3.82/350-QTG-40/3.82/350-Q 的无厂房燃气蒸汽锅炉(预留一台二期 锅炉位置);利用装置区内拆旧设备改造钢制烟囱一台(直径 1.5m,高 30m,);规模为 50T/H 处理能力的水处理设备一套;安装台变压器
3、及相配套的电气盘柜、安装一套锅炉 DCS 操作 控制系统; 土建部分土建部分: :建筑空间大约 4000M3; 结构为局部两层框架的锅炉综合操作室:内设水处 理间、变配电室、DCS 控制室、水泵间、化验室及值班办公室等; 以及界内的其他零星工程。以及界内的其他零星工程。 2.1.22.1.2、概述:、概述: 锅炉规范及主要技术性能指标:锅炉规范及主要技术性能指标: 1、锅炉型号: TG-40/3.82/350TG-40/3.82/350Q Q 2、额定蒸发量: 40t/h 3、额定蒸汽压力: 3.82MPa 4、额定蒸汽温度: 350 5、给水温度: 104 化工责任有限公司化工责任有限公司

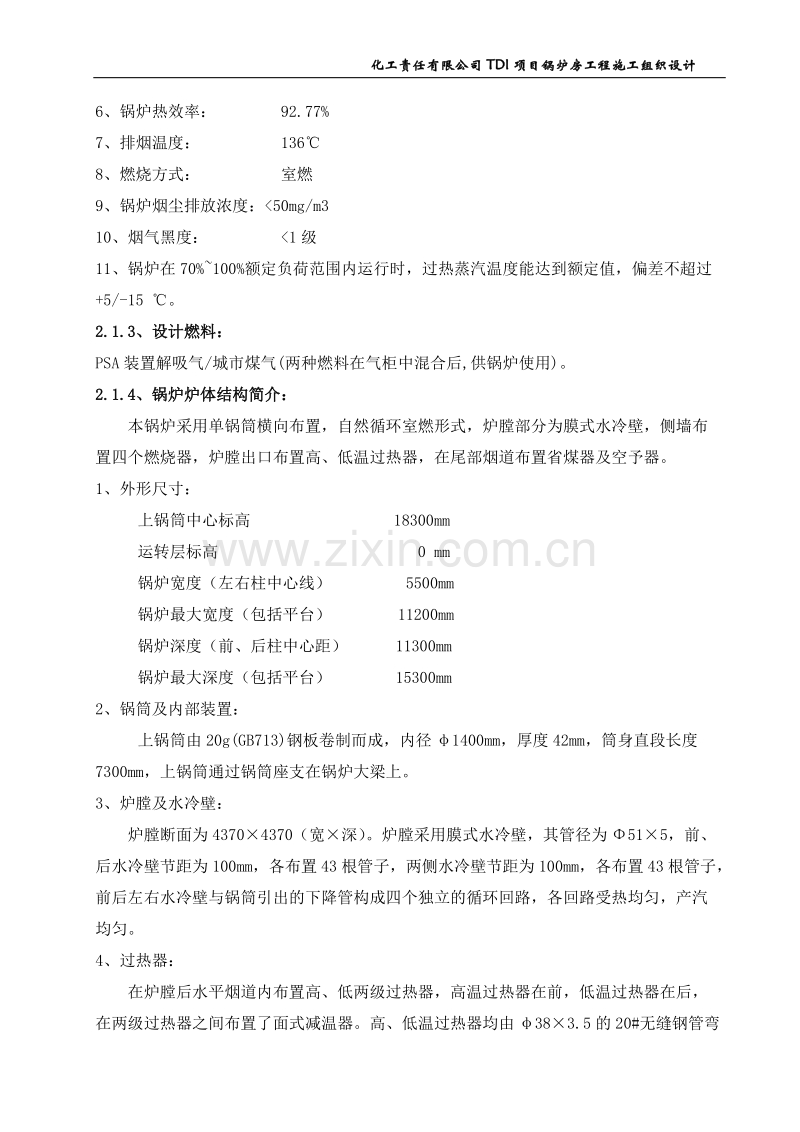

4、TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 6、锅炉热效率: 92.77% 7、排烟温度: 136 8、燃烧方式: 室燃 9、锅炉烟尘排放浓度:50mg/m3 10、烟气黑度: 90%。 7、锅炉单层布置,高度低,厂房的建设费用小。 2.22.2 工程特点工程特点 2.2.1 本工程界区位于 TDI 装置区东南, 界区内已具备施工条件。业主要求安排的工 期在 2003 年 9 月初开工,要争取在太原地区严冬之前抢时间基本完成土建工程。工程至 2004 年元月 10 日交工。 但是 2003 年 9 月初才能陆续下达土建基础处理施工图。而实际施工图纸最快要 2003 年
5、10 月初才能完成,在太原地区进入冬季时,锅炉安装中焊接、筑炉焊接、筑炉工程工程将会遇到许多将会遇到许多 不可预见的问题。不可预见的问题。 因此施工组织中要充分考虑上述因素,土建与安装工程要同时交叉作业施工,保证 各工序相互紧密配合,施工安全更加重要,必须要有严格的管理程序和质量保证体系,能 够保证工程的施工质量和工期。 3 3、施工控制目标及主要经济技术指标、施工控制目标及主要经济技术指标 3.13.1 工程进度目标工程进度目标 根据业主要求计划在 4 4 个月内全部建成化工有限责任公司 TDI 项目锅炉房工程。据我们 的施工经验及相关优势条件我们一定通过努力,完成化工有限责任公司 TDI
6、项目锅炉房 工程的进度目标,满足业主要求。 3.23.2 工程质量目标工程质量目标 3.2.1 总目标:确保工程质量优良总目标:确保工程质量优良 3.2.2 单位工程质量合格率: 土建单位工程合格率: 100% 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 安装单位工程合格率: 100% 3.2.3 单位工程质量优良率: 土建工程 60% 安装工程 94% 重大质量责任事故: 0 焊接一次合格率: 95% 3.33.3 工程安全指标工程安全指标 千人负伤率: 0.3 重大安全责任事故: 0 3.43.4 主要材料节约指标主要材料节约指标
7、3.4.1 三材节约率:3% 3.4.2 能源综合节约率:5% 4 4、施工部署、施工部署 4.1 施工组织机构 4.1.1 管理体制 中国化学工程第十三建设公司成立了化工 TDI 工程项目经理部,作为公司的派出机 构,全权代表公司履行合同,并协调项目部内部各职能部门。实行项目法管理,统一组 织、统一指挥、对工程进行“质量、进度、费用、安全、现场管理”等目标控制,确保 工程高速、优质、低耗建成。项目部按职能制设置组织机构,其原则是“精干、高效、 统一” 。 实行项目经理负责制,由项目经理、项目经营经理、项目施工经理、项目总工程师 组成决策层。各专业主管负责各专业管理。作业层由公司各专业施工队组
8、成,接受项目 部统一指挥。公司系统各部室以直线职能形式支持项目经理组织项目管理,按项目施工 需要,根据项目经理要求派遣管理和技术专家参加项目管理和指导施工,保证及时调遣 各类资源,确保工程进度。 4.1.2 组织机构 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 施工组织机构图见图 4.1.2 4.1.3 管理职责 4.1.3.1 项目经理职责 a项目经理代表企业法人,统一领导项目施工并对工程质量负全面责任。 b组建、保持工程项目质量保证体系并对其有效运行负责。 c合理组织施工,对施工全过程进行有效控制,确保工程质量符合规定要求。 d全面
9、负责安全施工生产。 e合理调配人、财、物等资源,解决生产中存在的问题,满足施工生产需要。 项目经理 项目副经理项目总工程师 各专业主管 各专业主管 各专业主管 安装一队 安装二队 电 仪 队 检测中心 土建一队 土建二队 各专业主管 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 f组织进行工程试运及交付工作,确保工程质量符合设计规定和合同要求,满足顾 客要求。 4.1.3.2 项目总工程师职责 a负责项目施工技术工作,对施工质量负技术责任。 b组织编制项目质量计划、施工组织设计,并对其实施效果负责。 c. 组织编制并审核交工技术资料,对其
10、真实性、完整性、及时性负责。 d组织技术攻关,处理重大技术问题。 e. 具有质量否决权。 4.1.3.3 项目施工经理职责 a负责施工管理,合理组织施工,对施工全过程进行有效控制。 b协助项目经理调配人、财、物等资源,解决施工生产中存在的问题,满足施工生 产需要。 c组织进行工程试运转及交付工作,确保工程质量符合设计规定和合同要求。 d贯彻执行公司质量方针、质量体系文件,负责项目经营工作,组织项目经营策划各资 源配备。 e对产品采购、供应和设备材料进行控制,组织进行分承包方评价,保证采购产品质量。 f负责采购和顾客提供产品的控制。组织进货检验和试验、搬运、贮存、包装、防护和 交付等质量要素的管
11、理和控制。 g组织合同评审,保证履行合同。 h组织编制项目培训计划,保证人员素质能满足工程质量需要。 i组织工程交付。 j参与质量审核,改进质量工作。 4.4.、2.2.施工进度计划施工进度计划 / / 施工进度计划施工进度计划/ /施工机具、设备表施工机具、设备表 4.2.14.2.1 施工进度计划(见后页)施工进度计划(见后页) 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 4.2.24.2.2 施工劳动力计划:施工劳动力计划: 施工劳动力计划表施工劳动力计划表 准备期1-30 天31-60 天61-90 天91-110 天 合计59
12、18717812550 测量工11100 力工02012128 木工32222120 钢筋工3302480 砼工0151540 架子工0121280 瓦工01015150 钳工06663 管工06662 铆工10151544 电焊1015841 气焊55211 起重66644 油漆、保温00077 重型司机22222 无损检测12220 测量工22220 维修电工22222 电工2410103 仪表工22663 其他1010101010 4.2.34.2.3、施工机具、设备表、施工机具、设备表 1、建筑、结构施工机具设备表建筑、结构施工机具设备表 序号名 称规 格 及 型 号单位 数量备注 1
13、砼搅拌机JS500台4上海 2砂浆搅拌机200L 台 4上海 3砼输送泵HBT60 台 1南京 4机动翻斗车1t 台 10西安 5翻斗汽车5t 台 4山东 6液压挖掘机pc220 台 2日本 7推土机JSY220 台 2济宁 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 8装载机1m3 台 1上海 9卷扬机2t 台 4沈阳 10平板振动器PZ-50 台 6沈阳 11震动棒50 台 20沈阳 12震动棒30 台 15沈阳 13蛙式打夯机HW-60 台 8沈阳 14钢筋弯曲机GW40 台 3合肥 15钢筋切断机GQ40 台 3合肥 16钢筋调
14、直机GT4-14 台 3合肥 17木工加工机械锯、刨、钻 台 2上海 18钢筋对焊机UN100 台 3合肥 19钢筋竖向焊机MZH36 台 3合肥 20电焊机AX-320-1 台 10上海 21水准仪S2 台 2日本 22经纬仪J2 台 2上海 23切割机400 台 1金湖 24磨光机100 台 1金湖 2 2、起重吊装施工机具设备表、起重吊装施工机具设备表 序号名 称规 格 及 型 号单位 数量备注 1 汽车式起重机 120t 台1 2 汽车式起重机 50t 台1 3 汽车式起重机30 吨台1 4 汽车 5t 台2 5 拖拉机35 马力台1 6 叉车 5t 台1 7 卷扬机 5t 台2 8
15、链式起重机SH-3 3t、5t、2t台 各 5 9 油压千斤顶 YQ-8 8t 台4 10 油压千斤顶 YQ-3 3t 台4 3 3、设备管道安装机械设备表、设备管道安装机械设备表 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 序号名 称规 格 及 型 号单 位数量 1 管车床 G30 台 1 2 摇臂钻 Z50 台 1 3 立式钻床 28 台 1 4 立式砂轮机 22 台 1 5 电动手持砂轮 DN150 台 10 6 角向砂轮机DN100,SIMJ-20台 20 7 磁力切割机 22 台 1 8 砂轮切割机 400 台 2 9 半自动
16、切割机 GZ100A 台 1 10 等离子切割机 22 台 1 11 圆管自动切割机 SAG-1 台 1 12 电动试压泵 SY600 台 2 13 手动试压泵 6.4MPa 台 2 14 轴流风机 400 台 2 15 离心泵 3H=100m 台 2 16 潜水泵2,1/2台 2 17 真空泵 222 台 1 18 弯管机 1/22 台 3 19 电锤 2IC2-22 台 5 20 套丝机台 3 4 4、焊接设备表、焊接设备表 序号名 称规 格 及 型 号单 位数量 1 直流电焊机 ZX7-400 台 10 2 直流电焊机 AX320 12KW 台 4 3 直流电焊机 AX500 26KW
17、台 4 4 交流电焊机 BX1-330 台 4 5 交流电焊机 BX3-500 台 2 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 6 直流氩弧焊机 NSA4-300 台 8 8 焊条烘干箱 600 台 1 9 焊条烘干箱 250 台 1 5 5、电气工程施工机具设备表、电气工程施工机具设备表 序号名 称规 格 及 型 号单位数量 1 轻型升流器(大电流发 生器) DSG3KA(三相)台 1 2 继电器保护测试仪 GBC-9101 台 1 3 电流互感器 HL36 台 2 4 电压互感器 HJ1 台 2 5 单相自耦调压器 TDGC-5
18、/0.5 TDGC-3/0.5 台各 1 6 三相自耦调压器 1KVA 台 1 7 晶体管兆欧表 ZC14-3 0-500M0-1000M 0- 2500M 台各 1 8 晶体管接地电阻测试仪 ZC34 0-2 0-20 0-200 台 1 9 单双臂两用电桥 ZC36 单臂 102-106 双臂 106- 102 台 1 10 电动秒表401 型只 2 11 三相四线有功标准电度 表 D24 100/300V 台 2 12 转速表 LZ-30 只 1 13 交直流安培表16T17-A 1A 5A 0.5 级台 3 14 交直流伏特表 16T17-V 100V 120V 250V 450V 6
19、00V 0.5 级 台 3 15 交直流瓦特表16T17-W 100/1A 250/5A 0.5 级台 3 16 交直流频率表 16T19-Cos100V/5A 127V/5A 台 1 17 多用钳型表MG-28 型台 2 18 交流电阻箱 ZX70-2 台 2 19 交直流毫安表 T27-mA 台 2 20 万用表 MF-35 只 4 21 电动套丝机 TQ3F 台 1 22 冲击电钻 ZIJH-13 台 2 23 油压接钳S=240 以下台 1 24 电动打眼机=16mm 以下台 2 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 25
20、 电动开孔器=3mm 以下台 2 26 打号机 YZ-10-B 台 2 27 对讲机 5km 对 4 28 台钻 241263 台 1 29 直流电焊机 AX-300 台 2 30 电动煨管机 BX3-500 台 2 31 砂轮切管机 J3GB-5 台 1 32 轻型铝合金升降梯 8m 个 2 6 6、无损探伤、试验设备表、无损探伤、试验设备表 序号名 称规 格 及 型 号单 位数量 1 X 射线探伤机 EGS2T300 台 1 2 X 射线探伤机 EGS2T250 台 1 3 X 射线探伤仪 TS1 台 1 4 真空箱台 1 5 漆膜测厚仪 0.001mm 台 1 6 火花检漏仪台 1 7
21、双向振带仪台 1 8 红外测温仪台 2 9 千分表台 3 5 5、工期、质量、安全目标、工期、质量、安全目标 5.15.1 工期目标工期目标 招标文件规定该工程工期为 120 日历天日历天。根据我公司施工能力和以往承担类似工程的施 工经验,我们承诺该工程实际工期为 110 日历天。日历天。 为确保本工程工期目标,根据工程的具体情况及施工难度,我们将采取切实可行的 工期保证措施(见 5.4) ,并分节点重点控制,具体按排见施工计划。 5.2 质量目标 根据我公司管理及技术素质方面的实力,并利用近期承担类似工程的经验,我们向建设 单位承诺: 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉
22、房工程施工组织设计项目锅炉房工程施工组织设计 该工程质量等级达到省优质工程标准。 为确保本工程质量目标,我们将制订本工程详细的质量保证措施。 5.35.3 安全目标安全目标 本工程安全管理的目标:杜绝重大因工伤亡事故,减少一般因工伤亡事故,千人负伤率本工程安全管理的目标:杜绝重大因工伤亡事故,减少一般因工伤亡事故,千人负伤率 0.30.3。 5.45.4 工期保证体系及措施工期保证体系及措施 5.4.1 本工程能否如期建成,关系到业主的经济和社会效益。我公司将本工程作为首要 重点工程,采取强有力的组织措施。 5.4.2 调集公司骨干管理人员和曾参与过同类工程施工的施工队伍参加本工程施工。按照
23、计划和现场进度的要求,合理优化资源配置,采用先进的施工技术、机具,通过科学的 管理确保工程如期建成,达到项目的进度控制目标。 5.4.3 强化工程计划管理,发挥统筹计划在工程建设各项管理中的“龙头”作用。工程 计划是项目控制的依据,是项目管理的总方针目标,是组织工程建设施工的依据,各项 建设施工管理工作都必须按工程计划的要求布置,组织实施。 5.4.4 在本工程的计划管理中,我们采用 Project98 项目管理网络计划软件,它基于关键 路线法(CPM)和项目评审技术(PERT)自动生成网络图、横道图、资源需求曲线、任务 资源报告,并可以做到项目动态跟踪管理,并实行月、周滚动式计划管理,对重点
24、施工 项目编制专项网络计划,实行目标控制,节点考核。 5.4.5 加强现场调度管理,统一指挥协调,落实控制工期的组织措施。要求做到统筹兼 顾,全面安排,确保重点,兼顾一般。调度是执行计划、组织施工的中心,要科学合理 地安排施工生产,抓住重点项目和主要控制点,在施工资源配置和施工管理中予以重点 保证。各参战单位要服从计划按排和调度的统一指挥协调,认真及时地按计划要求组织 施工。 5.4.6 进一步加强施工技术和质量管理。技术、质量管理是施工管理的关键,是工程顺 利施工的依据和保证,各施工队要按照工程计划的要求和现场施工进度需要,认真做好 各项技术、质量管理工作,优化选择,精心编制施工方案,严格按
25、施工规范和方案组织 施工,做好各工序、各单位之间的中间交接,确保质量,认真制定并落实专业技术保证 措施和冬雨季施工措施。采用先进的施工技术和完善的质量控制措施,确保工程顺利施 工,为达到工期目标创造条件。 5.4.7 确保设备材料供应。设备材料供应是制约工程进度的重要因素,应根据工程施工计 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 划进度的要求,提前报批材料计划,保证合理的采购周期,满足施工需要,认真做好设 备材料的接保检工作,保证设材到货期和供货质量,使工程做到连续均衡施工。 5.4.8 抓好安全生产、文明施工。随着工程施工的作业面
26、的展开,现场交叉作业多,高 空作业较多,必须严格按安全施工的管理制度进行施工,杜绝因安全问题引起的施工延 误。我方各施工单位将严格遵照业主及环境部门的有关规章、条例开展文明施工,争当 文明施工单位。同时,严格工程成果保护制度,做好设备材料的保护工作。只有做到了 安全生产文明施工,才能确保工程施工顺利进行,保证工程质量,加快工程进度。 5.4.9 充分发挥我公司施工经验丰富,技术力量雄厚的优势,科学组织管理,发扬我公司 广大职工敢打硬仗的铁军精神,根据工程进度需要,适当增加资源投入,保证工程进度。 在施工中以工程建设的大局为重,积极为建设单位分忧解难,有条件上,没有条件创造 条件也要上。 5.4
27、.10 配备足够的施工机械,最大限度地减轻劳动强度,提高工效,加快施工进度。 5.4.11 工程总工期、主要控制点是工程建设的指令性指标,必须采取得力措施确保完成。 按照工程建设统筹计划,对各施工队制定具体目标,对提前完成的予以奖励,对未按期 完成的进行处罚,并责令限期完成,以确保总工期目标的实现。根据工程需要,将适当 加大资源投入,以保证阶段目标和总目标的按期和提前到达。 项目经理 施工经理 技术负责人 工程部 经营部 各施工队 各作业班组 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 6. 主要施工技术措施主要施工技术措施 6 6、管
28、理措施、管理措施 6.1 工程质量保证体系及措施工程质量保证体系及措施 6.1.1 在本工程中,认真贯彻执行我公司的质量方针和 GB/T19000ISO9000 系列标准, 确保工程质量。 6.1.2 为实现公司质量方针和本工程质量管理目标,本工程全面贯彻执行我公司质量保 证手册规定,实现质保体系、质量监督的动态运行和全面质量管理。 6.1.3 接受甲方派驻代表和第三方代表的监督,积极配合工程监理部门做好施工全过程的 质量控制和监督检查工作。 6.1.4 施工过程质量控制 6.1.4.1 施工前的质量控制 (1)切实做好图纸会审工作,了解设计意图和规定,提出设计文件中所存在的问题, 并做好会审
29、记录。 (2)编制施工方案或作业指导书等施工技术文件。文件中必须明确施工程序及过程 的质量检验标准和要求,明确质量控制点要求。 (3)根据工程的具体情况和要求,编制并实施对施工人员的技术培训考核计划,对 应持证上岗的人员必须取得相应的资格证。 (4)所使用的施工机具应能满足施工工艺要求并保持完好。 (5)坚持开工报告审批制度,未经图纸会审、未编制施工技术文件或未经技术交底 的工程项目不得开工。 (6)项目经理部质量管理部门负责提供工程施工所需要的各种记录、质量检验及质 量评定等表格。 6.1.4.2 施工过程的质量控制 (1)必须做好工程所用材料、成品、半成品、设备和电气仪表等的质量监督检查工
30、 作。 设备材料部门负责验证所接收物资的规格、数量及质量、合格证。发放时合格证副本 应随物资一起提供使用单位。凡合格证与实物不符、没有合格证或者需要复验而没有复 验的物资不应接收入库,更不能发放使用。凡不合格者需作明显标志,另行处置。质量 检验部门应复查设备器材的合格证。 (2)施工过程中必须建立健全原材料等的保管和发放台账,防止器材混淆、锈蚀、 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 变形、变质、损坏和错发。特别要严格执行焊材保管、干燥、发放和回收制度以及钢材 材质标记的移植制度。物流的各个环节必须有完整的记录,以备追溯核查。 (
31、3)在施工过程中应严格执行公司各项工程质量检验管理制度,及时发现处理所存 在的问题。 (4)所有施工技术资料应随时进行记录、收集和整理,必须与施工进度同步。 (5)在交叉作业施工中应切实做好文明施工,下道工序应注意保护上道工序的成品, 以确保总体工程质量。 (6)严格实施质量否决权制度,定期召开质量周例会。 (7)根据实际需要不定期的组织质量大检查,总结质量管理工作,克服质量通病, 提高施工质量。质量大检查的结果应通报有关单位、以便及时整改,并书面报公司。 6.1.4.3 竣工前后的质量控制 (1)做好竣工前的“三查四定”工作:查漏项、查隐患、查质量;查出问题后,定 责任、定实施措施、定施工人
32、员、定完成期限。 (2)工程交工前,各专业、各施工队应将交工存档所需的技术资料分类整理、汇总, 统一归档。 (3)工程交付使用后,质量部门组织进行工程质量回访,征求用户对工程质量的意 见。对存在的问题要督促有关部门限期进行处理,处理结果必须符合用户要求,并将见 证资料整理成书面资料存入公司质量信息库。 6.1.5 现场检测质量管理 6.1.5.1 为保证工程质量,根据工程需要现场配备资质和数量满足要求的无损探伤、测量、 试验、计量等检测人员和设备,对设备、材料及产品进行现场检测。 6.1.5.2 凡需进行检测的材料、设备、成品、半成品等,均应由专人负责提供合格试样, 按检测项目要求认真填写委托
33、单。 6.1.5.3 委托接收人应及时核对委托内容和实物,检查试样是否合格,及时安排测试。 6.1.5.4 检测过程应严格执行测试标准,遵守操作规程,作好各项原始记录,检测报告应 由操作者签字,专业技术人员审核,责任工程师审批,加盖公章后方可送出。 6.1.5.5 认真做好检测仪器设备的维护、保养和周期检定工作,保证检测仪器设备经常处 于完好状态。 6.1.5.6 做好检测报告及探伤底片等项资料的归档、保存工作,以备查用。 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 6.1.6 现场的质量保证组织系统见图 6-1。 项项 目目 经经 理
34、理 陈普选陈普选 仪表责任工程师仪表责任工程师 电气责任工程师电气责任工程师 机具、设备责任工程师机具、设备责任工程师 无损检测责任工程师无损检测责任工程师 检验责任工程师检验责任工程师 材料责任工程师材料责任工程师 焊接责任工程师焊接责任工程师 工艺责任工程工艺责任工程师 设备责任工程师设备责任工程师 各各 级级 执执 行行 人人 员员 质量保证工程师质量保证工程师 作作 业业 层层 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 图 6.1.6 6.1.7 质量保证体系的建立和运行 我公司自从通过了 GB/T19002-ISO9002
35、体系认证以来,公司以及各项目经理部严格按照 GB/T19002-ISO9002 标准要求抓管理工作,各项管理和工程质量取得了长足的进步。 在本工程中,继续按照 GB/T19002-ISO9002 质量体系标准要求,建立健全质量体系,严 格按照 GB/T19000-ISO9000 系列标准运行,并做到: (1)将公司质量体系要素按本工程实际情况加以分解,落实到部门,使各项职能要素有人 管,并订立相应的质量职责和工作标准。 (2)质量体系文件化,我公司在本工程上质量体系结构、采用的各项质量体系要素、要求 和规定等,将有系统地制定为质量体系文件,并保证这些文件在本项目得到有效的贯彻 与实施。 在本项
36、目中严格执行我公司质量体系程序文件(表 5.1),并结合本工程项目实际和用户要 求,制定必要的补充规定和实施细则。 (3)定期质量审核制度 为使质量体系能够发挥作用并不断改进和提高工作质量,在本项目上坚持质量体系 审核和评审活动。同时,欢迎建设单位和工程监理部门监督检查,以促进我们的工作。 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 质 量 体 系 程 序 表 5.1 管理评审程序 QG/13J00301-98 合同评审程序 QG/13J00302-98 文件和资料控制程序 QG/13J00303-98 产品采购控制程序 QG/13J0
37、0304-98 顾客提供产品的程序 QG/13J00305-98 产品标识和可追溯程序 QG/13J00306-98 过程控制程序 QG/13J00307-98 进货检验和试验程序 QG/13J00308-98 检验和试验程序 QG/13J00309-98 检测设备的控制程序 QG/13J00310-98 不合格品控制程序 QG/13J00311-98 纠正和预防措施程序 QG/13J00312-98 工程保护程序 QG/13J00313-98 质量记录控制程序 QG/13J00314-98 内部质量审核程序 QG/13J00315-98 培训程序 QG/13J00316-98 服务程序 QG
38、/13J00317-98 统计技术应用和控制程序 QG/13J00318-98 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 7 7、HSEHSE 安全管理体系安全管理体系 7.17.1 公司公司 HSEHSE 管理机构管理机构 公司总经理公司 HSE 管理委员会 公司工程管理部 公司主管副经理公司总工程师 公司安全环境管理室 项目 HSE 管理机构分公司 HSE 管理委员会 分公司总经理 分公司主管副经理主任工程师 分公司工程管理科 施工队队长 施工队专职 HSE 人员 71 图公司 HSE 管理机构图 化工责任有限公司化工责任有限公司
39、 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 7.27.2 人力资源人力资源 人 员具 备 资 格责任部门 项目经理相适应项目经理资格证、安全资格证人事劳资部 管理人员相适应的岗位证人事劳资部 HSE 管理人员相适应的岗位证人事劳资部 作业人员经过公司、分公司、队、班组四级安全教 育 人事劳资部 特种作业人员取得政府主管部门特种作业人员上岗证人事劳资部 7.37.3 物资保障物资保障 7.3.1 按公司 QG/13J03-08-2002职工劳动保护用品管理规定标准发放。 7.3.2 向各施工单位提供检验合格的机具设备。 7.3.3 安全环境技术措施费用应保证不低于总工程
40、量的 1%。 7.47.4 应遵循的法律、法规和规则应遵循的法律、法规和规则 主管组织、机构或部门法律、法规文件 世界卫生组织和国际劳工组织职业安全和卫生工作环境公约1981 职业卫生设施公约1985 作业场所安全使用化学品公约1990 国家、地方、行业法律法规及规定公司发布的法律法规清单 公司职业安全健康环境管理手册包括 23 个要素 公司质量职业安全健康环境管理程 序 包括 21 个管理程序 公司安全环境管理规定包括 17 个管理规定 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 7.57.5 工程项目工程项目 HSEHSE 管理管理
41、 7.5.1 方针及目标 贯彻落实“安全第一,预防为主”的安全方针,遵守国家、地方和上级的有关法律法规, 为员工创造良好的生活、工作环境,最大限度地减少不安全行为,实现工程项目施工无 人员伤亡事故的目标。 (1)工程项目安全目标如下: 人身死亡事故:0 人身重伤事故:0 一般轻伤事故:低于 0.40 职业病发病率:0 火灾爆炸事故率:0 交通运输事故:0 避免无伤害性事故 (2)环境保持目标 a、总目标: 无环境污染(粉尘、噪声、毒物)事件 噪声排放:达到规定要 施工污水排放:二级标准 粉尘排放:目测无扬尘 固体废弃物:集中管理达 80%以上 三材节约率:2%以上 b、保护施工区域及周边环境,
42、保护大气、水体、土壤不受污染。使用建筑材料避免材料 中产生和有残留有毒、有害气体,妥善处理泥浆水和生产污水及含油污水,不随意泼倒 污油、排放废水,未经处理的污水不直接排入城市排水管网和河流中。保持施工现场文 明、卫生,设备、物料及余料摆放整齐,不随意弃置废弃物。运输建材、垃圾、工程渣 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计 土车辆,防尘土飞扬、洒落或流溢,控制扬尘。禁止有毒、害物掺入回填土。 c、采用节能、环保型的工程机械和设备,减少返工和不合格品,降低能源消耗和噪音污 染。 d、保持现场清洁,减少疾病传播,配合当地政府做好防“非典
43、”工作。现场按业主的统 一规划和指定位置布置临时设施及安全卫生设施,定时清理施工现场及生活临设区域内 的排泄物、废弃物,定期对生活卫生设施(含工地临时厕所)进行清理、消毒工作,保 持区域内清洁卫生。 e、工程完工撤离现场时,机具设备要有序拆除和搬运,现场清理干净,恢复原貌。 7.5.3 HSE 职责 (1)项目 HSE 管理领导小组职责 a、项目 HSE 管理领导小组是项目 HSE 管理的最高决策 HSE 管理的一切问题。 b、每月召开现场的 HSE 会议,检查总体和局部的安全措施,提出解决 c、实施所有的 HSE 检查及危害因素和危险因素的纠正与防预防措施。 d、开展 HSE 竞赛活动,并授
44、予安全奖。 e、处理突发事件和事故。 (2)项目经理、项目主管 HSE 经理、项目 HSE 管理人员职责 执行 QG/13J03012002公司各级岗位安全生产责任制 。 7.67.6 重点控制要求重点控制要求 7.6.1 进行高处作业时,严格按照公司 QG/13J03062002高处作业管理规定执行, 并重点做好以下几项工作。 (1)禁交叉作业,如必须高处作业时,中间应采取隔离措施,防止物体坠落伤人事故。 (2)风力超过六级时,严禁作业。 (3)事高处作业人员必须经过身体检查合格的人员。 (4)有毒、有害、有尘作业场所从事高处作业时,必须严格遵守在尘毒区域内作业的规定。 7.6.2 运输安全应注意的问题 化工责任有限公司化工责任有限公司 TDITDI 项目锅炉房工程施工组织设计项目锅炉房工程施工组织设计
