收藏 分销(赏)

[河北]办公楼施工组织设计(框架结构).doc

上传人:yi****ou 文档编号:205929 上传时间:2023-01-08 格式:DOC 页数:299 大小:8.31MB
下载 相关 举报
[河北]办公楼施工组织设计(框架结构).doc_第1页
第1页 / 共299页
[河北]办公楼施工组织设计(框架结构).doc_第2页
第2页 / 共299页
[河北]办公楼施工组织设计(框架结构).doc_第3页
第3页 / 共299页
[河北]办公楼施工组织设计(框架结构).doc_第4页
第4页 / 共299页
[河北]办公楼施工组织设计(框架结构).doc_第5页
第5页 / 共299页
点击查看更多>>
资源描述

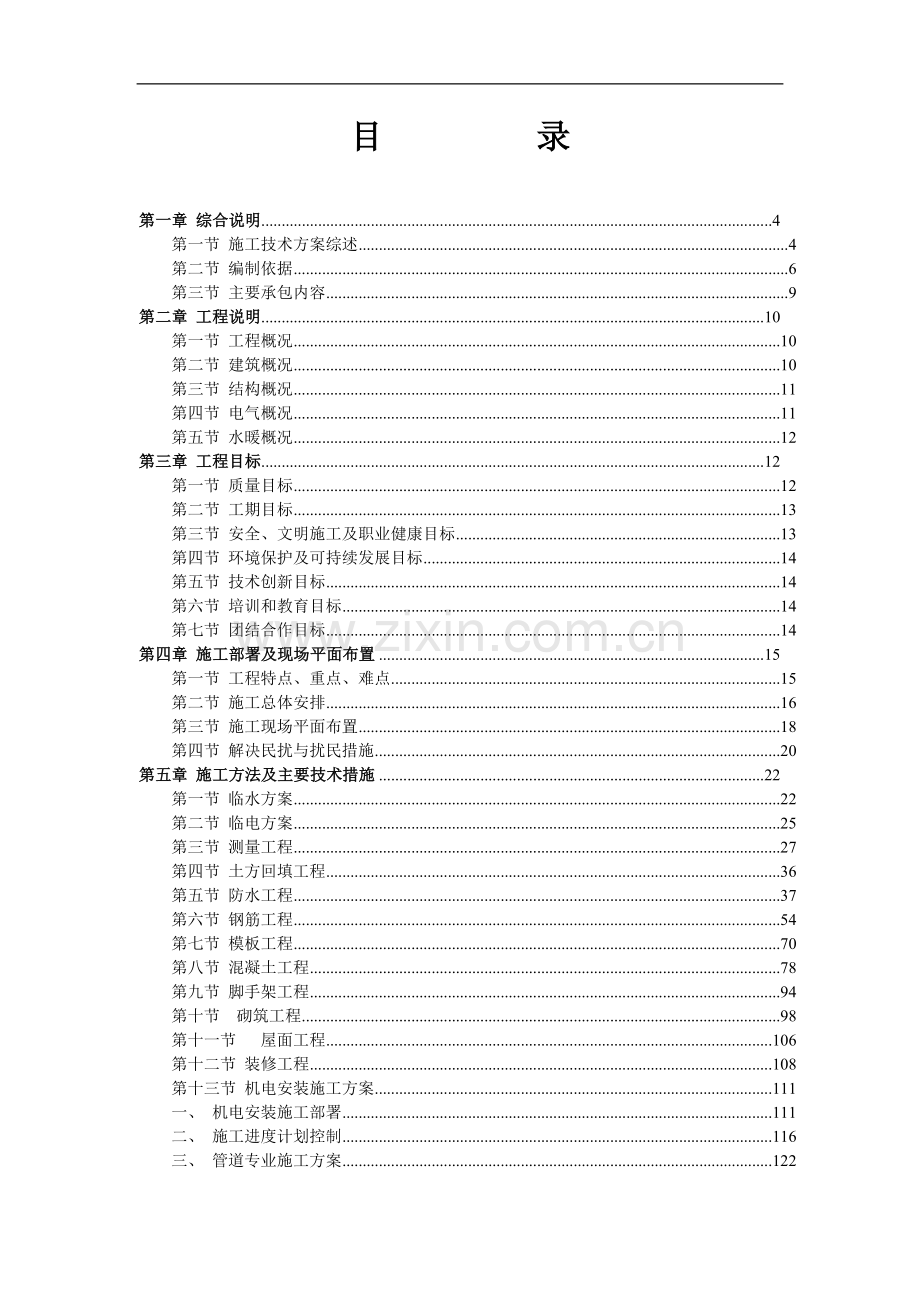

1、目 录第一章 综合说明4第一节 施工技术方案综述4第二节 编制依据6第三节 主要承包内容9第二章 工程说明10第一节 工程概况10第二节 建筑概况10第三节 结构概况11第四节 电气概况11第五节 水暖概况12第三章 工程目标12第一节 质量目标12第二节 工期目标13第三节 安全、文明施工及职业健康目标13第四节 环境保护及可持续发展目标14第五节 技术创新目标14第六节 培训和教育目标14第七节 团结合作目标14第四章 施工部署及现场平面布置15第一节 工程特点、重点、难点15第二节 施工总体安排16第三节 施工现场平面布置18第四节 解决民扰与扰民措施20第五章 施工方法及主要技术措施2

2、2第一节 临水方案22第二节 临电方案25第三节 测量工程27第四节 土方回填工程36第五节 防水工程37第六节 钢筋工程54第七节 模板工程70第八节 混凝土工程78第九节 脚手架工程94第十节 砌筑工程98第十一节 屋面工程106第十二节 装修工程108第十三节 机电安装施工方案111一、 机电安装施工部署111二、 施工进度计划控制116三、 管道专业施工方案122四、 空调通风工程技术方案133五、 电气专业安装技术方案154六、 现场安全措施和文明施工168七、 成品保护措施170第六章 工程质量保证措施176第一节工程质量目标176第二节质量保证体系176第三节确保工程质量措施17

3、8第四节检测试验设备配置182第五节分部分项工程质量保证措施183第六节成品及半成品保护措施193第七章 安全生产及文明施工措施196第一节 安全生产196一、 安全职业健康管理体系196二、 安全职业健康职责197三、 施工安全职业健康保证措施200第二节 文明施工措施211一、 总体要求211二、 文明施工组织机构及职责212第三节 文明施工保证措施213第四节 环境保护措施218第九章 施工进度计划及保证措施224第一节 施工进度计划编制说明224第二节 关键性工期节点完成计划及验收计划226第三节 总工期及阶段性工期保证措施228第十二章 主要施工机具劳动力使用计划234第一节 主要施

4、工机具234第二节 主要周转材料计划表237第三节 劳动力投入计划238第十三章 新科技、新技术、新工艺、新材料的应用及效果240第十四章 施工节能降耗主要措施243第一节建筑节能设计表243项目名称243设计做法243传热系数243规范限制243第二节 建筑节能工程施工质量控制要点244第十五章 成品及半成品保护措施246第十六章 季节性施工措施250第一节 雨季施工措施250第二节 冬季施工措施254第十七章 其它保证措施258第一节消防保卫措施258第二节紧急情况处理措施、预案及抵抗风险的措施262第三节技术保证措施269第十八章 总承包管理协调配合方案275第一节 施工总承包管理的承诺

5、275第二节 总包管理协调方案276第三节 总包与业主、监理单位的配合277第四节 总包与设计单位的配合279第五节 总包对各专业分包的管理与服务280第六节 总包对各主要分包商的具体协调措施282第七节 甲供材料的协调289第八节 工程总承包管理主要工作流程290第十九章 用户服务与工程保修295第一节 服务目的295第二节 服务目标295第三节 用户服务管理运行296第四节 工程移交及交付后服务297第五节 保修期限299第一章 项目组织机构及人员职责301附图表第一章 综合说明第一节 施工技术方案综述一、对工程重要性、特点、难点、复杂性的认识(一)工程性质重要本工程为河北省消防总队消防通

6、讯指挥中心工程,位于石家庄市宋营镇,珠江大道和燕山大街交叉口东北角。本工程的建设对改善河北省消防总队进行消防指挥、办公环境起到重要作用。(二)安全文明施工、环保要求高本工程在施工过程中要求严格执行ISO14001标准及河北省关于施工工地的安全文明施工及环保的要求,力争达到工程要求既定安全、环保标准。确保本工程在本地区属于一流安全、环保建筑工地。(三)总承包管理范围大、要求高本工程为河北省消防总队消防通讯指挥中心,工期要求紧,所以在施工过程中必须协调好外部政府各职能部门、各种物资供应商及各专业承包商关系,总承包管理范围较大,协调难度较高,对总承包单位提出了很高的要求。(四)单层面积大、材料周转慢

7、本工程单层面积达到5000平米左右,需要大量的施工人员和足够周转材料,而且工期要求紧,任务相当重,为保证工期,我单位将合理划分施工流水段,组织精兵强将,安排资金,科学的进行施工,保证本工程按期完成。二、总体施工部署针对上述工程的难点和特点,结合我单位对本工程的认识、对图纸细致分析及以往类似工程的施工经验,特作如下总体部署:(一)项目组织机构的建立我公司将本工程定为本年度我单位重点工程项目,从全公司角度组织人、材、机、资金,从各方面给予全面支持。考虑到工程的重要性及施工难点,我公司将专门成立针对本工程的工程领导指挥部,全面负责项目周边关系总协调。组建由一批年富力强,经验丰富的中青年管理人员组成的

8、项目管理团队,从各方面精心组织施工,将本工程做成一个提升我单位形象的优质工程,做成一个我单位在本地区的标杆工程。(二)项目管理目标承诺质量目标:合格,确保安济杯。 工期目标:2009年4月9日开工,2009年12月25日竣工交付业主使用,总工期260日历天。环境保护目标:营建花园式文明工地,保证施工中所用产品符合国家现行规范要求,不产生二次污染。切实保证现场无扬尘、无渣土、噪声降到最低;遇到问题要做到有预案、有措施。(三)主要垂直运输机械的选择施工阶段设置一台TC5513、一台TC5510和一台5013塔吊塔吊用于本工程钢筋、模板、钢管等材料的垂直运输。塔吊在进场后即开始安装,在基础施工时即开

9、始投入使用。装修施工阶段设置两个施工电梯和两台龙门架作为垂直运输机械。(四)劳动力组织施工队伍选择与我单位长期合作且具有相当实力和良好信誉的劳务队伍负责施工。三、主要管理措施(一)总承包管理在施工过程中无论是总包签约的专业分包还是业主指定分包或业主直接发包的专业分包,均将纳入总包管理、协调、服务范围之内实施有效管理。针对本工程系统复杂、专业分包多的特点重点采取措施:项目经理部专门成立综合协调部对专业分包从工期、质量、安全、文明施工、现场管理等方面进行全方位的管理与协调。(二)质量控制施工中将严格按照ISO9001质量体系标准建立健全项目质量保证体系,明确各部门、各人员的质量职责,并按期和不定期

10、的进行考核,切实保证工程质量,完成项目部安排的既定工作。(三)安全控制建立健全安全保证体系,明确各部门的安全职责,执行安全交底及安全检查制度,加强对施工人员的安全意识教育,建立安全生产责任制,对个人安全防护、主要分项工程、“三宝、四口、五临边”的安全防护、特种人员上岗工作及施工用电进行重点管理,并对雨季、冬季施工安全编制专门的安全预案,确保安全目标的实现。(四)工期控制通过加强三级计划管理及计划对比纠偏措施,合理安排施工顺序,采用先进的施工工艺、机械设备,加强对分包队伍的管理来确保工期目标的实现。(五)文明施工及环保措施采取切实可行的措施减少噪声扰民,现场噪音较大的设备采用全封闭吸音棚隔音处理

11、。施工污水必须经现场沉淀处理后,才能排入市政管网。设专人负责对场区进行撒水降尘工作。施工用化学危险品、油品设专库存放。有毒、有害废弃物集中后按国家规定标准处理。合理安排材料、机械的进出场时间,尽量避开交通拥挤时段。四、新技术应用建立内部局域网,实现业主、监理与项目经理部之间文件传输无纸化办公。第二节 编制依据一、招标文件(一)工程概况1建设单位:中国*部队河北省消防总队2设计单位:上海*设计有限公司3工程名称:河北省*指挥中心4工程地点:5工程规模:建筑面积45191m26结构型式:框架结构。7工程质量:达到现行国家验评合格标准等级,确保安济杯(二)施工图纸二、主要施工标准、规范、图集(一)在

12、工程实施过程中所采用的材料、设备与工艺,应符合现行国家以及河北省或行业的工程建设标准、规范的要求。(二) 在工程实施中,所引用的标准或规范如果有局部修订或新颁,应报招标人及监理工程师批准后执行新的标准或规范。(三)对于工程所采用的标准或规范的任何部分,当承包人认为改用其他标准或规范,能够保证工程达到更高质量要求时,承包人应在14天前报监理工程师审批后,方可采用,否则,承包人应严格执行本规范。但这种批准,应不免除承包人根据合同规定的任何责任。(四)当适用于工程的几种标准与规范出现意义不明或不一致时,应由监理工程师作出解释和校正,并就此向承包人发出指令。除非本规范另有规定,在引用的标准或规范发生分

13、歧时,应按以下顺序优先考虑:1、本规范;2、设计文件提出的设计要求、标准和规范;3、中华人民共和国国家标准;4、有关部门的标准与规范;5、国外有关标准与规范;当以上标准和规范对同一工作均有规定时,但具体指标不一致时,应执行其中的最高标准。(五)本工程执行但不限于以下技术规范及施工与验收规范(若与图纸表述或参考标准不一致的内容以图纸为准)。1、建筑及结构设计规范及标准:建筑装饰装修工程质量验收规范GB50210-2001建筑工程施工质量验收统一标准GB50300-2001混凝土结构工程施工质量验收规范 GB50204-2002建筑防雷设计规范 GB50057-94钢结构设计规范 GBJ17-88

14、建筑抗震设计规范 GB50011-2001建筑结构荷载规范 GB50009-2001建筑结构可靠度设计统一标准 GB50068-2001建筑设计防火规范 GBJ16-87(2001)版2、给排水、暖通部分建筑给水排水及采暖工程施工质量验收规范GB50242-2002建筑排水用硬聚乙烯管道施工及验收规范CJJ30-89通风与空调工程施工及验收规范GB50243-2002自动喷水灭火系统施工及验收规范GB50261-963、材料标准: 普通混凝土用砂质量标准及检验方法 JGJ52-92 普通混凝土用碎石和卵石质量标准及检验方法 JGJ53-92 砌筑水泥 GB3183-1997 碳素结构钢 GB7

15、00-88 钢筋混凝土用热轧带肋钢筋 GB1499-1998 钢筋混凝土用热轧光圆钢筋 GB13013-91 冷轧带肋钢筋 GB13788-2000 预应力混凝土用钢绞线 GB/T5223-1995 预应力混凝土用低合金钢丝 GB/T038-93 普通混凝土配合比设计规程 JGJ55-20004、工程技术规范: 建筑外窗保温性能分级及其检测办法 GB/T8484-87 建筑外窗隔声性能分级及其检测方法 T8485-87建筑幕墙 JG3035-96 钢结构工程施工质量验收规范 GB50205-2001 玻璃幕墙工程技术规范 JGJ102-96 混凝土结构工程施工质量验收规范 GB50202-20

16、02 砌体结构施工质量验收规范 GB50203-2002 钢结构工程施工质量验收规范 GB50205-2001 建筑装饰装修工程质量验收规范 GB50210-2001 建筑地面工程施工质量验收统一标准 GB50209-2002 屋面工程质量验收规范 GB50207-2002 建筑工程施工质量验收统一标准 GB50300-2001 混凝土强度检验评定标准 GBJ107-87 金属及石材幕墙工程技术规范 JGJ133-2001 玻璃幕墙工程质量检验标准 JGJ/T139-2001 建筑工程饰面砖粘接强度检验标准 JGJ100-975、电气规范建设工程施工现场供用电安全规范 GB50194-93建筑

17、物防雷设计规范2000年修订版 GB50057-94人民防空工程设计防火规范2000年版 GB50098-98建筑电气工程施工质量验收规范GB50300-2002电气装置安装工程接地装置施工及验收规范GB50169-92民用建筑电气设计规范JGJ/T16-92供配电系统设计规范GB50052-95通用用电设备配电设计规范GB50055-93民用建筑节能设计规范JGJ38-99其它未列出的有关建设设计、施工规范。第三节 主要承包内容一、本工程的施工内容范围如下:1、一般性项目:(1)人工清槽土方回填工程;(2)基础主体结构屋面工程;(3)给排水、采暖、电气工程(不含弱电工程);(4)消防水系统安

18、装工程;(5)所有专业工程的预留、预埋及配合封堵;(6)能源计量安装;(7)室外工程;第二章 工程说明第一节 工程概况河北省消防总队消防通讯指挥中心,地上8层,地上总高35.6米,地下1层,地下总高5米,建筑总面积45191平方米。为框架结构,含办公、宿舍、车库、设备用房、餐厅、宾馆、礼堂等。第二节 建筑概况建筑设计概况:建筑总高度35.6m建筑性质乙类框架抗震一级抗震设防烈度7度安全等级一级层数(地上/地下)8/1使用年限50年0.00相当于绝对标高62.8m建筑层高首层层高6.000m,28层层高4.000m,地下一层层高5.000m;屋面防水卷材防水;地下室防水卷材防水;屋面不上人屋面墙

19、体0.00以下采用MU10小型砼砌块(孔内用C20填实),0.00以上采用MU5轻质砌块(7KN/m3)。门窗铝合金门窗、玻璃幕墙;第三节 结构概况基础类型筏板基础结构类型框架结构防水混凝土抗渗等级S6钢 筋级HPB235、级HRB335、级HRB400;焊 条E43、E50、E55钢筋接头形式d16mm采用机械连接或焊接,其它采用搭接混凝土部 位强度等级基础垫层C15基础C30 S6地下室外墙C30 S6柱C30、C40、C50梁C30板C30第四节 电气概况一、电气照明部分1、本建筑物按生产使用需要设置正常照明和应急照明两个系统,应急照明系统由本建筑物变电所的双电源自动切换箱供电,应急照明

20、灯具自带铬镍电池,应急时间不小于20分钟。2、正常照明系统为目前广泛使用的就地设置控制开关或遥控开关的系统。二、电气动力部分 1、动力配电系统采用以放射式为主的供电方式,部分特殊的用电负荷采用树干式配电方式。 2、采用TN-S系统,接地采用联合接地,利用基础做接地极,所有接地均从该接地体中引出。三、防雷接地系统 本工程属二类防雷建筑物,雷电保护级别为B级。 第五节 水暖概况一、给水工程本建筑内给水系统采用变频给水系统,接自市政管网。二、热水工程 1、淋浴热水2、厨房热水三、消防系统1、本建筑物消防系统采用稳高压系统。2、本建筑物消火栓用水量全部贮存在屋顶消防水箱内。3、消防用水有市政管网直接供

21、给。4、喷淋系统采用稳高压系统四、排水1、排水全部采用重力排出。2、室内污、废水分流,室外污、废水合流。五、管道保温1、地下室给水管、消防管、室内的热水干管均采用纤维棉保温,保温层材质玻璃布。第三章 工程目标第一节 质量目标我单位将努力使每一位参与本项目总承包工程的建设者,严格遵循设计图纸、技术规范、技术标准,充分认识到本工程的重要性和其所具有的广泛影响,立足建筑工程“百年大计,质量第一”,使该工程成为让业主完全满意的精品工程。我们承诺工程的质量目标为:质量标准:达到现行国家验评合格标准等级,确保安济杯。为实现既定的工程质量目标,建立健全以项目经理为首的有关组织机构和工程质量保证体系,严格贯彻

22、质量保证程序文件,制定工程总体质量计划和分部、分项工程质量计划,并根据本工程特点,确定工程施工技术难点的技术措施、特殊工序及质量控制措施。第二节 工期目标通过对工程实际的深入研究和分析,对各种施工工艺的科学性、合理性的研究与评审,以及对施工组织情况的规划,在确保施工质量目标的前提下,提出如下工期目标:总工期260天;工程计划开工时间:2009年4月9日;工程计划竣工时间:2009年12月25日。第三节 安全、文明施工及职业健康目标一、 安全目标采取切实可行的措施和充足的安全投入,确保:杜绝重伤、死亡事故;轻伤事故频率控制在2;不发生重大机械事故、火灾事故、急性中毒事故。二、 文明施工目标在施工

23、过程中严格执行ISO14001标准及河北省关于施工工地的安全文明施工的要求。三、 职业健康目标根据我单位职业健康安全管理体系程序文件的要求,项目对危害职业健康卫生的危险源进行有效控制;改善安全健康状况,保护工人健康,有效控制危害职业健康的事件发生;职工职业健康培训、知识考核达标。保持OHSMS28001体系有效运行,持续改进。第四节 环境保护及可持续发展目标根据我单位环境管理体系程序文件的要求,建立项目环境管理体系,制定环境指标并配备相应的资源,遵守法规,预防污染,节能减废,实现施工与环境的和谐,确保施工对环境的影响最小,并最大限度地达到施工环境的美化。选择功能型、环保型、节能型的工程材料设备

24、,不仅在施工过程中达到环保要求,而且要确保本工程成为使用功能完备的绿色建筑。第五节 技术创新目标我单位将把本工程作为科技示范工程,相应制定科技创新目标和实施计划,结合创优的技术措施,使技术创新建立在实用、经济、先进、合理和高效的水准之上,使之真正成为支撑工程项目优质高效运行、完善和提高项目管理水平、实现质量和工期目标的有效手段。在工程实施过程中全面引入电子化管理,利用计算机作为主要管理手段,利用项目施工管理局域网系统,将各专业工程、各工序的工作数量化(分别以结构的流水段、装修的分项、机电的系统为单位),形成项目经理部内部联网资源,使工程形象进度、质量、安全、资料信息等完全处于受控状态,确保项目

25、管理模式的高效运行和管理目标的全面实现。第六节 培训和教育目标实现百分之百的全员培训教育,不仅包括管理层的培训教育,尤其是针对施工作业层的进一步强化培训和教育,使全员树立牢固的质量意识、安全意识、环境保护和文明施工的意识、成品保护的意识,为业主服务的意识以及相互合作、相互协调的意识,强化施工管理和工程技术水平。作到作业层全员接受入场教育、安全教育、分项工作技术交底。第七节 团结合作目标积极、主动、高效为业主服务,急业主所急,想业主所想,处理好与业主、监理、设计、各专业分包以及相关政府部门的关系,使工程各方形成一个团结、协作、高效、和谐和健康的有机整体,形成合力共同促进项目综合目标的实现。第四章

26、 施工部署及现场平面布置第一节 工程特点、重点、难点一、工程性质重要本工程为河北省消防总队消防通讯指挥中心工程,位于石家庄市宋营镇。本工程属于本年度消防系统重要工程,对于河北省消防总队进行消防指挥、改善办公环境起到重要作用。二、安全文明施工、环保要求高本工程在施工过程中要求严格执行ISO14001标准及河北省关于施工工地的安全文明施工及环保的要求。必须对劳务工人的管理细致到位,整体文明施工要求很高,难度较大。我单位在此方面有较丰富的同类施工经验,针对劳务分包管理,我单位有一整套详实的管理办法,若我单位中标,将充分考虑管理的严格性、特殊性,入场后将结合具体要求,进一步细化强化分包管理。三、总承包

27、协调管理难度较大本工程属于公共建筑,所以在施工过程中,将有较多的施工分包队伍,既有业主指定分包商,又有独立专业分包商;且工期要求紧,工作量较大,交叉作业势必较为频繁。如何有效地组织、协调、管理各工种及各分包队伍,确保按期、保质向业主交付一个精品工程是本工程的施工难点之一。针对总承包管理我公司有较丰富的总承包管理经验,作为总承包商管理过多个大型项目,从总承包与业主的配合;总承包与监理的配合;总承包与设计的配合;总承包与各专业分包的配合;以及配合协调等多个方面都有具体管理措施。第二节 施工总体安排本工程分项工程较多,工程质量要求高,要确保工程质量、施工进度的顺利进行,就必须精心组织、策划、运筹帷幄

28、,使施工穿插合理、科学、施工秩序正常化。整个施工过程经历一个雨季一个冬季,需合理划分施工区域及施工流水段,安排各施工过程的先后施工顺序,方能确保最合理的资源配置和施工工期计划的实现。一、总体施工顺序部署及施工区域的划分(一) 总体施工顺序部署原则根据工程设计情况及现场实际形式,为保证工程工期要求,本工程按伸缩缝、膨胀加强带划分为六个施工区域,在区域间组织流水施工。在施工过程中,遵循“先地下、后地上、先主体、后装饰”的施工程序,采取“平面分区,区间流水,交叉作业”的原则分段分区实施,确保在承诺的工期内保质保量完成本工程范围内的全部工作。二、劳动力组织部署根据本工程结构的区域划分,计划组织两支与我

29、单位长期合作的成建制、高素质的劳务施工队伍施工。(一) 各阶段施工劳动力组织如下:基础工程计划投入约劳动力450人,主体工程计划投入约劳动力450人,装修工程计划投入200人,安装工程计划投入约劳动力220人。(二) 劳动力资源供应保证措施根据工程内容,由公司有关部门拟出一份合格劳务施工队名单,选择其中跟我单位合作过多年的劳务队四六家,通过综合比较,挑选技术过硬、操作熟练、体力充沛、实力强、善打硬仗的两家施工队伍来承担本次施工任务。施工中认真分析施工过程中的用人高峰和详细的劳动力需求计划,拟订日程表,劳动力的进场应相应比计划提前,预留进场培训,技术交底时间。三、大型垂直运输设备选择为了提高施工

30、效率,按期完成施工任务,施工机械的选择显得尤为重要。垂直运输机械选择以覆盖面积及塔吊运力考虑。(一) 结构施工阶段垂直运输机械选择根据以往类似工程的施工经验,为能满足施工进度要求和工程量需要,根据施工区域划分,确定垂直运输机械采用三台塔吊用于本工程的结构施工。(二) 装修阶段垂直运输机械选择根据本工程建筑高度情况,装修阶段垂直运输采用两台施工电梯和两台龙门架,进行材料运输。(三) 混凝土浇筑机械选择混凝土浇筑采用两台地泵进行施工,在高峰期间加一台汽车泵辅助使用,确保满足工程需要。四、主要物资供应、半成品加工安排本工程物资准备包含两方面内容,一部分指搭设为正常施工服务的生产和生活设施所需的物资,

31、另一部分是指投入到施工生产的各项材料物资。物资准备工作要针对两种对象,做到区别对待,真正解决施工现场的物资供应问题,为此,我们作好准备如下:对现场临时设施所需的各种材料,如办公设备、工具用房、生产用房,临时用电配电箱、电缆、水管等,根据我们投标施工组织设计中的临建搭设量,拟出一份临建搭设材料进场计划,提交给公司的物资生产基地,由该基地筹备组织相应材料,保证所需临建材料种类及数量在投标阶段一直处于闲置状态。对于工程本身所需的各种工程材料,我们将在公司强大的物资采购平台架构上结合石家庄市供应情况,首先通过预算部门精准的估算工程材料用量,然后由材料部门汇同技术计划部门一道提出详细的物资采购计划,根据

32、现场进度情况组织各种材料物资进场。本工程混凝土全部采用商品砼,装修阶段砂浆供应采用现场搅拌。施工现场布置详附图:结构施工阶段总平面布置图装修施工阶段总平面布置图五、季节性施工部署根据工程开工时间及工程形象进度,考虑季节性特点,合理安排施工工序,尽量减少季节性对本工程的影响。根据工程总的进度控制计划,本工程历经一个冬季、一个雨季,需严格制定冬、雨期技术措施,确保冬、雨期施工质量,工期不延误。第三节 施工现场平面布置一、场地周边环境概述本工程为河北省消防总队消防通讯指挥中心工程,位于石家庄市宋营镇。二、施工总平面布置依据(一) 业主提供的总平面图及招标文件;(二) 施工组织和施工部署;(三) 主要

33、施工技术方案;(四) 布置符合现场卫生、安全防火和环境保护、防止扰民及民扰等要求。(五) 材料和半成品的堆放和加工地点,减少运输费用和场内二次搬运。四、现场平面布置(一) 施工区平面布置1、结构施工阶段的平面布置(1)垂直运输机械的布置大型材料设备包括钢筋、混凝土、模板、木料等,基础部分主要通过塔吊、地上部分采用施工电梯完成,砼输送由地泵完成。(2)钢筋加工及堆放场地本工程施工场地宽阔,所有钢筋全部在场内加工。钢筋加工堆放场地设置在楼体北侧。(3)脚手架堆放场地脚手架堆放场地在钢筋加工堆放场地的东侧。(4)模板加工及拼装、堆放场地本工程施工中将主要采用木模板。设置两个木工棚,分别设置在楼体东侧

34、和北侧,木工棚将采用隔音材料封闭。模板拼装及堆放场地设置在木工棚的南侧和东侧,以减少模板的二次搬运。2、装修施工阶段的平面布置(1)垂直运输机械的布置装修阶段垂直运输主要是装修材料的运输。为了保证装修材料的供应,本工程采用施工电梯及龙门架运输。(2)装修材料堆放场地装修阶段将利用结构施工阶段的钢筋堆放场地作为装修材料堆放场地。(3)砂石、砌体材料堆场区砂石、砌体材料堆场区将利用结构施工阶段的模板堆放场地作为装修材料堆放场地。(4)脚手架堆放场地脚手架堆放场地利用主体施工阶段脚手架堆放场地。(5)砂浆搅拌站现场搅拌站主要搅拌砌筑抹灰砂浆。本工程现场布置三个搅拌站。搅拌机棚采用封闭式,每个设2台J

35、S-350型搅拌机。砂堆场紧靠搅拌机设置,以满足砂浆需用量,并配备相应的计量器具,满足计量要求。在砂堆场边设置一个水泥库。(二) 办公区平面布置1、现场办公设施现场办公室设置在现场南侧。办公室包括业主、监理和总承包办公室,其中设置一间能容纳30人的会议室,并为业主和监理提供8间办公室。2、生活区工人生活区设置在场地东北角。(三) 现场道路及围墙布置1、出入口规划工地出入口共设置一处,主出入口位于场地西南角,主要供大型车辆出入。出入口设置门卫室。大门采用钢质材料制作。在出入口内侧明显处设立施工名牌,内容为:工程名称、建筑面积、建设单位、设计单位、施工单位、监理单位、工地负责人、开工日期、竣工日期

36、等。每块板高2.4米,宽1.2米,标准三合板成型、面层用有机玻璃、电脑刻字。另外设专人负责工地周边地区的卫生工作,保证场地清洁。2、施工场区内交通道路规划路基采用200毫米厚2:8灰土压实,上铺级配砂石或焦渣,再用混凝土硬化,保证雨季路面畅通,道路规划宽度为6米。3、车辆清洗区域为保证在雨季施工期间文明施工和保持场内外区域整洁,在出入口设置车辆清洗设施,保证从施工现场出去的车辆干净整洁,树立良好的企业形象。4、围墙施工区、办公生活区皆用彩钢板进行围挡。第四节 解决民扰与扰民措施施工过程中,我单位将严格执行相关法规、规程规定,制定现场文明施工措施。为防止民扰与扰民事件的发生,确保施工生产的顺利进

37、行,我单位特制定如下措施。一、防止扰民的措施(一)制定环境管理方案和实施措施,防止噪声污染、水污染及大气污染。(二)提倡文明施工,加强人为噪声的管理。尽量减少人为的大声喧哗,增强全体施工人员的防噪声扰民的自觉意识。(三)工地出入口设置洗车台,运输车辆驶出施工现场要将车轮和槽帮冲洗干净,不得将泥砂带出现场。(四)土方回填时,采用密闭式运输车进行土方回运。现场设临时回填土堆场,临时堆存土方喷洒一层表面固化剂,并覆盖一层密目安全网,且四级以上刮风天气不进行土方回施工,以防扬尘。(五)水泥和其他易飞扬的细颗粒散装材料安排在库内存放或严密遮盖,运输和装卸时防止遗撒和飞扬,以减少扬尘。石灰的熟化和灰土施工

38、时要适当配合洒水,以避免扬尘。(六)施工现场严禁凌空抛洒垃圾、渣土等,禁止人为扬尘发生。(七)对环境污染尤其是噪声污染进行严格的监控。施工期间委托环保监测部门对不同施工阶段的施工噪声进行检测,确定噪声污染的程度,并对强噪声设备(混凝土罐车)采取封闭、限时使用,增加降噪设备等措施,振捣棒可采用环保低噪声设备,最大限度的降低噪声污染。(八)严格遵守环保部门的规定,严格按照标书要求的时间进行施工。(九)在基础和结构施工阶段,由于混凝土连续施工的需要进行超噪声限值作业时,提前向工程所在地建筑行政主管部门提出申请,经审查批准后到工程所在地环保部门备案。混凝土连续施工前,提前向周围居民贴出告示,对施工时间

39、和重要性作业说明,最大限度的获得居民的理解。(十)在噪声超标太多确实影响居民休息的施工区域设置噪声隔离屏,降低噪声污染,减少对学生及居民的影响。(十一)对居民家中的严重疾病患者,如高血压、心脏病等,如确属必要,可别处提供相应的食宿或休息处所。(十二) 现场木工加工区做适当封闭,减少噪声对周围居民的影响。(十三)手持电动工具或切割器具应尽量在封闭的区域内使用,晚间使用时,应选择在远离周边居民住宅的区域,并使临界噪音达标。(十四)在施工照明光线可能对周边居民产生影响的地方,使用不刺眼的小型灯具,不得使用大的探照灯。(十五) 在满足施工要求前提下,不得将光线照射到周围居民的楼上,不影响周围居民的正常

40、休息、工作及生活秩序。(十六)制定文明施工制度,以创造一个良好的环境为目的,从安全防护、消音、隔音措施、现场清洁等方面制定专门防护和保证措施。(十七) 现场设立封闭垃圾站,对于施工过程中产生的建筑垃圾和生活垃圾现场封闭存放,并及时请专业垃圾公司外运。(十八) 对现场及周边卫生区域项目部设10人的卫生小分队,负责现场内及周围的卫生清洁工作。二、防止民扰的措施只要严格执行和落实防止扰民的措施,最大限度的减少噪音污染,就可以有效地减少民扰,民扰大部分是由于扰民引起的,应该相信,我们绝大多数居民是遵纪守法的,是能够充分理解施工单位的困难。解决扰民问题的重点是,主要解决好产生扰民的几个重要因素,如噪声、

41、尘土、光线、卫生环境等干扰。为随时解决施工中出现的扰民问题,项目部设文明施工办公室,建立定期联系、随时走访相结合的方式,把出现的扰民影响因素消除于萌芽状态中。为了防止民扰事件的发生,我们在落实防止扰民措施的前提下,制定如下措施:(一) 与当地居委会联合成立办公室,在当地选有威望的人士作为联合办公室主任,与项目部共同解决民扰问题。(二)在施工前公布连续施工的时间,发布安民告示,向工程周围的居民做好解释工作。(三) 教育施工人员严格遵守各项规章制度,维护群众利益,尽力减少工程施工给当地群众带来的不便。(四)我项目部将委托地方环保监测部门按国家规定的噪声值进行测定,并确定噪声扰民的范围。(五) 对确

42、定为夜间噪声扰民范围内的居民,根据居民受污染的程度,按批准的超噪声标准值夜间施工工期,以相应标准对每户给予补偿。(六) 现场设立群众来访接待处,并配备热线电话,24小时接待来访来电,对所有问题均在24小时内予以答复。(七)与街道办事处、居民代表、派出所共同开展创建文明工地活动,通过沟通和融洽关系减少或防止民扰。(八) 建立节假日走访制度,对孤寡老人和家中有困难的居民开展“学雷锋、送温暖”的义务活动。对周围居民的水、电、暖等根据居民要求进行免费维修。(九) 依法处理各种扰乱正常施工秩序的行为和责任人。对不管采取何种措施都仍然阻挠正常施工的人或行为,依法向有关部门申请遵照法律法规进行处理。第五章

43、施工方法及主要技术措施第一节 临水方案一、临水设计依据建筑设计防火规范GBJ16-87;业主提供的现场用水情况。二、施工用水水源本工程现场施工用水水源由业主提供。三、现场用水量的计算(一)施工用水量q1=K1(Q1N1)/(T1t)K2/(83600)式中:q1施工用水量(L/s)K1未预计的施工用水系数(1.051.15)Q1季度工程量N1施工用水定额T1季度工作日t每天工作班数K2用水不均衡系数现场施工用水主要是混凝土养护用水。q1=1.05(5000250)/(2002)1.5/(83600)=0.172(L/s) 1施工机械用水量q2=K1(Q2N2)K3/(83600)式中:q2机械

44、用水量(L/s)K1未预计的施工用水系数(1.051.15)Q2同一种机械台数(台)N2施工机械台班用水定额K3施工机械用水不均衡系数本工程没有大型用水机械,可忽略不及。2施工现场生活用水量q3=P1N3K4/(t83600)式中:q3施工现场生活用水量(L/s)P1施工现场高峰昼夜人数N3施工现场生活用水定额K4施工现场用水不均衡系数t每天工作班数q3=450601.40/(283600)=0.656(L/s)3消防用水量本工程现场面积小于5ha,一般按火灾同时发生一次考虑,消防用水量q510L/s。总用水量(Q)计算因为q1+q2+q3+q4=0.172+0.6560.828q5现场总用水

45、量Q=q5=10L/s管径计算d=4Q/(v1000)1/2式中:d配水管直径(m)Q耗水量(L/s)v管网中水流速度(m/s),查表得1.5。计算结果:d=92mm考虑到用水量的不均匀性,取管径为100mm(二)水泵的选择经过计算,水泵选用ISW型卧式管道离心泵。(三)施工用水管线布置根据设计规范,结合现场实际情况,消防给水采用统一供水管道,总给水管采用100塑料管。(四)排水系统现场沿建筑物周围设置主排污沟,排污沟槽宽300mm,排污沟间隔100m修建一个沉淀池,终点处设水处理设施,污水经处理达到排放标准后排入市政管网。大门口设置洗车台,旁边沉淀池尺寸为1m1m0.5m。(五)临时用水系统的

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
