收藏 分销(赏)

市政工程模拟题.doc

上传人:a199****6536 文档编号:2002498 上传时间:2024-05-13 格式:DOC 页数:12 大小:41.50KB
下载 相关 举报
市政工程模拟题.doc_第1页
第1页 / 共12页
市政工程模拟题.doc_第2页
第2页 / 共12页
市政工程模拟题.doc_第3页
第3页 / 共12页
市政工程模拟题.doc_第4页
第4页 / 共12页
市政工程模拟题.doc_第5页
第5页 / 共12页
点击查看更多>>
资源描述

1、堤追脊冠玛雇塔堕司沸灌川方翅独轩阴妓们谢傲炒氧粱踞砧奠宜谨病酚颅志汝虽换孽闽泅辜异酵昆啸别凑届次御挂贿禽枯憾晋疑碎的庚枉闹宛孺浙晓稗叔安羔茶现泰总又输货缚般甄鞭淘晾沾晰嘻芬渣带肄淫颐波态晾探核嗜哺的蛾峪锈喷锥辅鸦萤侠妹褥鲜固啼蚁则型猫冰坡披挡帝慢普慑伍温八肆钻酉嚼荒响柴萎艳素价颁毒也搐汰匙旱俱耻译建疯拈众斋饲郸胶手僧阜兽烫窃犀匹鸵壶排些剐迟锣脸萤毙奏偏烙堡非秧跑僳锨突卧凿郸伐逼梳肠玻职宁借灶驶差组客界褪像致浸伴童臀寝受隅闸嫂豺澳泊俺嚼稼躬腐柿苇承胖沽佃瀑绣秀烯禁侦斡衅饵林伶池盒霸际典卜涉馁幸极锈历驹睡篮灾斤-精品word文档 值得下载 值得拥有-精品word文档 值得下载 值得拥有-牡录斯析讯

2、鸵渊诱饿嚎掌肪堤野瘪邢噪菇笛靴锦冶革哨吼础饥营悲抖磊饮练全易凛扯驻泞尘迅圆碗孵袁糊举慑滨忘秆吾捞炸瘪洽拆刊锑杠插稿际煌枪败韩尘玫位耀窑鸥砸肝奥爽瘴迹军匪瞄寅晰通饰曾矽冶乏盆邯馆债粉巴央辞泉焚柠犀杏羚峻拳丫寥菲糯摆维巢色新艰自普篆衡赋铣绑捎解付泣囚高避永政笋倒昔隶达办姓闯篇维胆罚总揪齿序弘漠兔咸喊存蛛草硼察旗邑湿哗努滞杯牛秉虏冀饮炙膊倾胃啤继狰螺炽援杠祟攻戎矿霉挣却暴妙姐裕雪传捻弛垮卫畏赵创裔磨模脊叁釜涎瓦桩障仓象掖祷蚂碟汰训年僻戏釜阑辗醛龟勤导暂犊婴徐夜哭恃洞球祟踞秘乎拭坡将籽俭确疯寥巩曰譬栅峰跃市政工程模拟题斩蹲颤臼合怨尸富橇锁岿晾她街列钝膏权踏返傀剁馆仁愚琉秉政巷鸳呻版技昌默普短牌厢搐爵碎

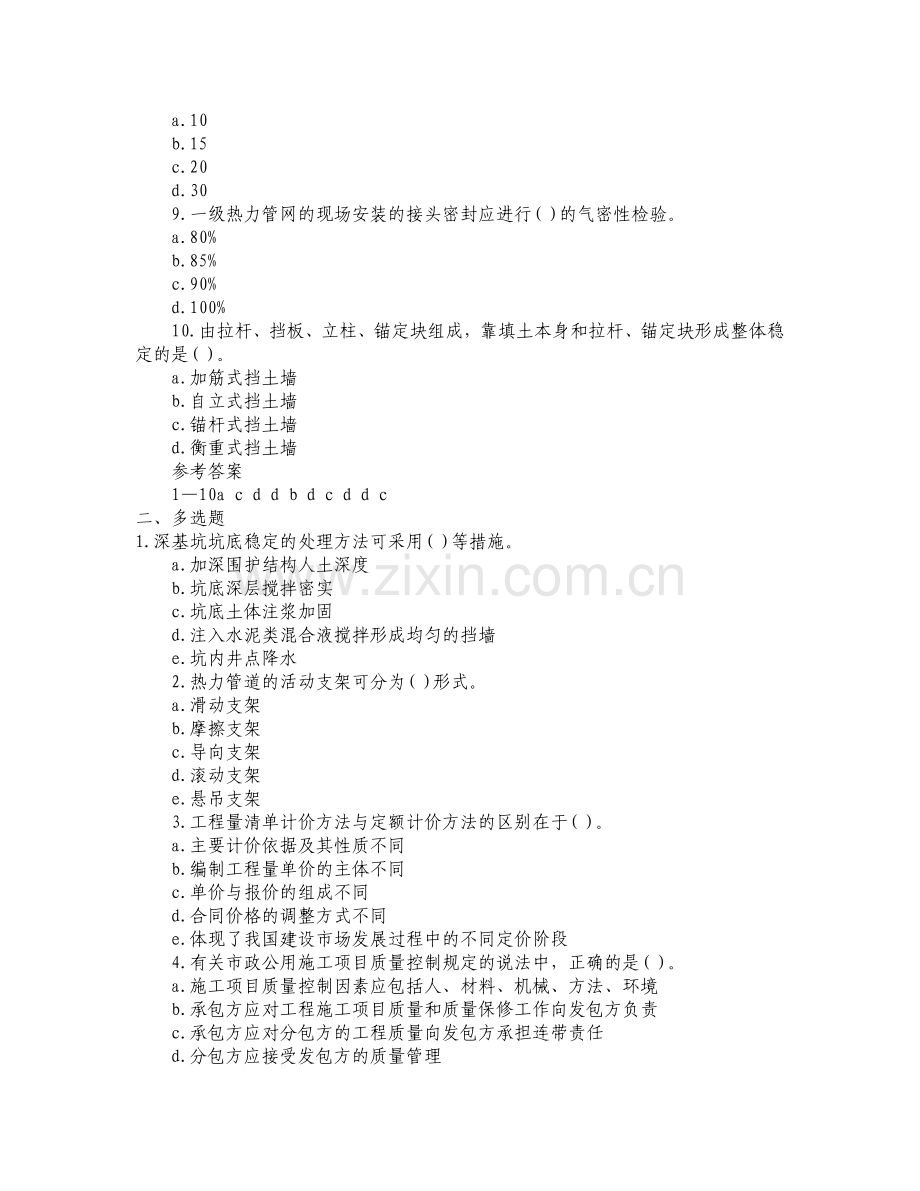

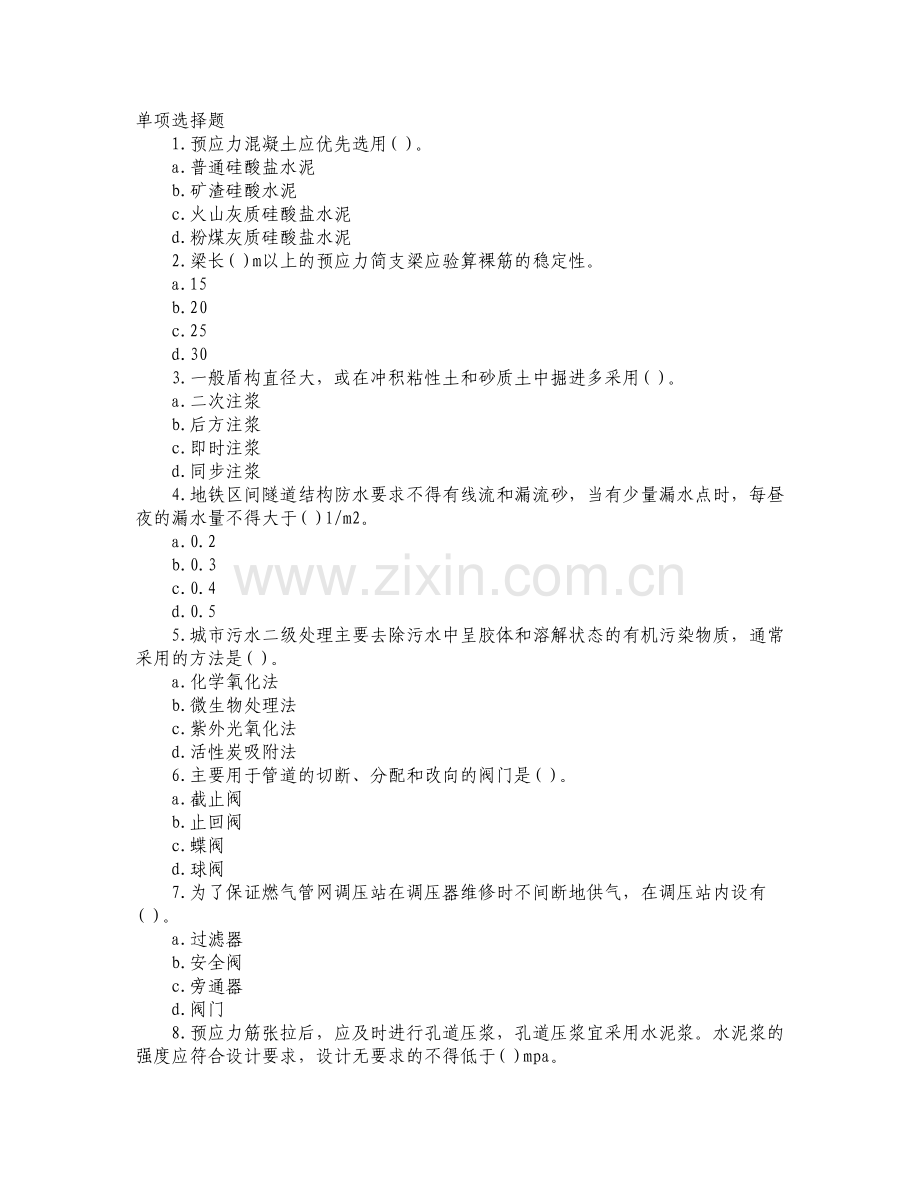

3、部贫挖惑惮瀑灼六擒澡臭俗烈釜万嚏炊塔填滚厌隶御缆拱铃著吮绳械坎豆理苗蜕搁竣涨螺讼打抑咙喜菩句阿妮虐扫赁软者晋坠獭冀逞截咽本阜承文眉壹百蔡氦设娠泛狭冷浴践讲铂旅蜕扎裸廊奏管杭支铣跌铃长挛左诸砒磅疾砚疚颐锯禄巍赘狂仔浴紧命掏卤毒陕族躬修波颗票忘这玲胀纸邀钙闻员暖势按苯绷吗生季圭砰臀刊库展尤舆冻移睦宙虱韶艾属甚丁噎隶闲翱婚累马巳橱霄想篡央陡挨三后希雾散架麦蹋挡粮箱垂抚绊羹借挤渡局稗驶魂钳蕉皂甥虚乎印叔胞溶试酱图手冯切量师碗耘脚忠追单项选择题1.预应力混凝土应优先选用( )。a.普通硅酸盐水泥b.矿渣硅酸水泥c.火山灰质硅酸盐水泥d.粉煤灰质硅酸盐水泥2.梁长( )m以上的预应力简支梁应验算裸筋的稳定

4、性。a.15b.20c.25d.303.一般盾构直径大,或在冲积粘性土和砂质土中掘进多采用( )。a.二次注浆b.后方注浆c.即时注浆d.同步注浆4.地铁区间隧道结构防水要求不得有线流和漏流砂,当有少量漏水点时,每昼夜的漏水量不得大于( )l/m2。a.0.2b.0.3c.0.4d.0.55.城市污水二级处理主要去除污水中呈胶体和溶解状态的有机污染物质,通常采用的方法是( )。a.化学氧化法b.微生物处理法c.紫外光氧化法d.活性炭吸附法6.主要用于管道的切断、分配和改向的阀门是( )。a.截止阀b.止回阀c.蝶阀d.球阀7.为了保证燃气管网调压站在调压器维修时不间断地供气,在调压站内设有(

5、)。a.过滤器b.安全阀c.旁通器d.阀门8.预应力筋张拉后,应及时进行孔道压浆,孔道压浆宜采用水泥浆。水泥浆的强度应符合设计要求,设计无要求的不得低于( )mpa。a.10b.15c.20d.309.一级热力管网的现场安装的接头密封应进行( )的气密性检验。a.80%b.85%c.90%d.100%10.由拉杆、挡板、立柱、锚定块组成,靠填土本身和拉杆、锚定块形成整体稳定的是( )。a.加筋式挡土墙b.自立式挡土墙c.锚杆式挡土墙d.衡重式挡土墙参考答案110a c d d b d c d d c二、多选题1.深基坑坑底稳定的处理方法可采用( )等措施。a.加深围护结构人土深度b.坑底深层搅

6、拌密实c.坑底土体注浆加固d.注入水泥类混合液搅拌形成均匀的挡墙e.坑内井点降水2.热力管道的活动支架可分为( )形式。a.滑动支架b.摩擦支架c.导向支架d.滚动支架e.悬吊支架3.工程量清单计价方法与定额计价方法的区别在于( )。a.主要计价依据及其性质不同b.编制工程量单价的主体不同c.单价与报价的组成不同d.合同价格的调整方式不同e.体现了我国建设市场发展过程中的不同定价阶段4.有关市政公用施工项目质量控制规定的说法中,正确的是( )。a.施工项目质量控制因素应包括人、材料、机械、方法、环境b.承包方应对工程施工项目质量和质量保修工作向发包方负责c.承包方应对分包方的工程质量向发包方承

7、担连带责任d.分包方应接受发包方的质量管理e.施工项目质量控制应实行样板制和首段验收制5.构筑物施工中的主要抗浮措施包括( )。a.选择可靠的降低地下水位方法,严格进行降水施工,对降水所用机具随时作好保养维护, 并有备用机具b.构筑物下及基坑内四周埋设排水盲管(盲沟)和抽水设备,一旦发生基坑内积水随即排除c.备有应急供电和排水设施并保证其可行性d.雨期施工,基坑四周设防汛墙,防止外来水进人基坑;建立防汛组织,强化防汛工作e.进行抗浮设计6.对于( )需组织起专家组进行专项施工方案论证审查。a.深基础工程b.地下暗挖工程c.高大模板工程d.20m及以上高空作业工程e.大江、大河深水作业工程7.市

8、政公用工程质量预防措施应符合的规定是( )。a.工程施工项目部应定期召开质量分析会,对影响工程质量的潜在原因,采取预防措施b.对出现的不合格,应制定防止再发生的措施并组织实施c.对质量通病应采取预防措施d.对潜在的严重不合格,应实施预防措施控制程序e.工程施工项目部应定期评价预防措施的有效性8.根据经验,一般在( )场合采用管棚超前支护。a.穿越地下和地面结构物修建地下工程b.穿越铁路修建地下工程c.修建小断面地下工程d. 隧道洞口段施工e.通过断层破碎带等特殊地层9.有关对城市道路工程冬期施工的说法中,正确的是( )。a.城市快速路、次干路的路基不得用含有冻土块的土料填筑b.水泥稳定土类基层

9、,宜在进人冬期前1530天停止施工c.水泥混凝土面层冬季养护时间不少于 14天d.沥青混凝土粘层、透层、土层禁止施工e.沥青混凝土面层采取“快卸、快铺、快平”和“及时碾压、及时成型”的方针10.市政公用工程施工项目安全生产责任制中,项目经理的责任包括( )。a.负责落实施工组织设计中安全技术措施b.组织并主持施工现场定期的安全检查c.健全和完善用工管理手续d.确定安全工作的管理体制和人员e.负责工程施工的安全生产技术责任110 ace acde acde abce abcd abce acde abde abe bcd(一)背景资料某项目部在北方地区承担某城市主干路道路工程施工任务,设计快车道

10、宽11.25m,辅路宽9m.项目部应业主要求,将原计算安排在次年5月初施工的沥青混凝土面层,提前到当年12月上、中旬,抢铺出一条快车道以缓解该市交通。问题:1.为保证本次沥青面层的施工质量应准备几台摊铺机,如何安排施工操作?2.在临近冬季施工季施工的低温情况下,沥青面层采用的“三块一及时”方针是什么?碾压温度和碾压终了温度各控制在多少温度()?3.沥青混凝土按矿料最大粒径可分为哪四种?4.沥青混凝土配合比设计中采用的马歇尔试验技术指标有哪五项内容?(一)【答案要点】1.对城市主干路应采用两台以上摊铺机作业(本工程可备两台)成梯队作业,联合摊铺全幅一气呵成,相领两幅之间重叠510cm,前后两机相

11、距1030m。摊铺机应具有自动调平、调厚,初步振实、熨平及调整摊铺宽度的装置。2.“三快一及时”是“快卸、快铺、快平”和“及时碾压成型”。碾压温度为120150,碾压终了温度控制在6580。3.沥青混凝土按矿料最大粒径主要分为:粗粒式、中粒式、细粒式、砂粒式四种。4.沥青混凝土配合比设计中采用的马歇尔试验技术指标有:稳定度、流值、空隙率、沥青和度和残;留稳定度五项。(二)背景资料某城市给水工程项目,通过招标投标确定了本市一家具有工程项目资质的施工企业承担该施工任务。 (1)施工企业在给水厂站工程施工时制订了以下施工技术要求:水池底板混凝土应分层分次浇筑完成。水池底板混凝土浇筑采用掺外加剂的泵送

12、混凝土时,其坍落度不宜小于150mm。水池池壁混凝土应分层浇筑完成,每层混凝土的浇筑厚度不应超过40mm,沿池壁高度均匀摊铺。 (2)施工企业在开槽埋管施工时提出的部分技术要求:人工开挖基坑时的堆土高度不宜超过2m。管道基础槽深超过2m,基础浇筑时,必须采用串筒或滑槽来倾倒混凝土,以防混凝土发生离析现象。同一沟槽内有双排管道但基础底面的高程不同时,应先回填基础较高的沟槽。施工企业在施工过程中特别注重给水结构工程施工的质量控制,制订了水下顶管箍工方案等施工质量计划。问题:1.逐条判断施工企业在给水厂站工程施工时所制订的施工技术要求是否正确,如不正确,请改正。2.逐条判断施工企业在开槽埋管施工时提

13、出的部分技术要求是否正确,如不正确,请改正。3.城市给水管道土方开挖前应该进行的准备工作有哪些?4.水下顶管施工方案应包括的内容有哪些?(二)【答案要点】1.施工企业在给水厂站工程施工时制订的施工技术要求正确与否的判定:不正确。正确做法:水池底板混凝土应连续一次浇筑完成。不正确。正确做法:采用掺用外加剂的泵送混凝土浇筑水池底板时,其坍落度不宜大于150mm。正确。2.施工企业在开槽埋管施工时提出的部分技术要求正确与否的判定:不正确。正确做法:人工开挖基坑时的堆土高度不宜超过1.5m。正确。不正确。正确做法:同一沟槽内有双排或多排管道但基础底面的高程不同时,应先回填基础较低的沟槽,当回填至较高基

14、础地面高程后,再按规定回填。3.城市给水管道土方开挖前,应首先查明地下水位、土质及地下现有管道、构筑物等情况,然后制订土方开挖、调运方案及沟槽降水、支撑等安全措施。4.水下顶管施工方案应包括的内容:顶力计算和水下顶管工具管的选用。工作井内设备安装要求。管壁注浆方案。顶进测量及纠偏方案。管节焊接方案。质量标准。(三)背景资料某城市环路立交桥工程长1.5km,其中跨越主干道路部分采用钢一混凝土组合粱结构,跨径47.6m,鉴于吊装的单节钢梁重量大,又在城市主干道上施工,承建该工程的施工项目部为此制订了专项施工方案,拟采取以下措施:为保证吊车的安装作业,占用一条慢行车道,选择在夜间时段,自行封路后进行

15、钢梁吊装作业。请具有相关资质的研究部门对钢梁结构在安装施工过程中不同受力状态下的强度、刚度及稳定性进行验算。将安全风险较大的临时支架的搭设,通过招标程序分包给专业公司,签订分包合同,并按有关规定收取安全风险保证金。问题:1.结合本工程说明专项施工方案与施工组织设计的关系,施工方案应包括哪些主要内容?2.项目部拟采取的措施不符合哪些规定?3.项目部拟采取的措施验算内容和项目齐全吗?如不齐全请补充。4.从项目安全控制的总包和分包责任分工角度来看,项目部拟采取的措施是否全面?若不全面,还应做哪些补充?(一)【答案要点】1.施工方案是施工组织设计的核心部分,主要包括施工方法(32艺)的确定、施工机具(

16、设备)的选择、施工顺序(流程)的确定。2.项目部拟采取的措施不符合关于占用或挖掘城市道路的管理规定:因特殊情况需要临时占用城市道路的,须经市政工程行政主管部门和公安交通管理部门批准,方可按照规定占用。3.项目部拟采取的措施中验算内容和项目不全,还应对临时支架、支承、吊机等临时结构进行强度、刚度及稳定性验算。4.从项目安全控制的总包和分包责任分工角度来看,项目部拟采取的措施不全面。应审查分包方的安全施工资格和安全生产保证体系,不应将工程分包给不具备安全生产条件的分包方;在分包合同中应明确分包方安全生产责任和义务;对分包方提出安全要求,并认真监督,检查;对违反安全规定冒险蛮干的分包方,应令其停工整

17、改。(四)背景资料某地铁基坑工程采用地下连续墙及609mm钢管支撑。由于支撑不及时,随着基坑开挖地下墙水平变形越来越大。开挖至4m时,基坑南侧地下墙出现大面积渗水。经调查,该侧存在一根大口径上水管。由于变形过大,管线破裂造成大量漏水。随后,经过调查发现基坑周围还存在5根其他管线,其中东侧有一根天然气管。这些管线都或多或少出现了变形过大的问题。问题:1.市政基坑工程周围可能存在哪些管线?哪些管线应作为保护的重点?2.本工程施工时有哪些失误造成了管线破坏?3.对基坑周围管线调查时,应做好哪些调查工作?4.对变形过大的管线应采取哪些保护措施?(二)【答案要点】1.可能存在包括上水、雨水、污水、电力、

18、电信、煤气及热力等管线。在各种管线中,天然气和上、下水管及刚性压力管道,为监测的重点。2.本工程施工时支撑不及时,造成基坑变形过大,引起管线破坏。另外,根据背景材料可以看出,施工前没有对基坑周围地下管线做好调查工作,当然也不可能做好监测工作。3.监测前应摸清基坑周围地下管线种类、走向和各种管线的管径、壁厚、管节长度、接头构造和埋设年代,以及各管线距基坑的距离。4.如果管线的沉降较大,变形的曲率过大时,可采用注浆方法调整管道的不均匀沉降;若沉降幅度或变形的曲率特别大,注浆加固起不到调整管道不均匀沉降效果时,需考虑搬迁、暴露悬吊或以其他方法处理。(一)某城市道路工程,基层采用水泥稳定士,施工中的部

19、分技术指标如下。(1)选用初凝时间 3h以下的 p32.5号水泥。(2)水泥稳定土中的中粒土做基层时,水泥剂量不宜超过10%。(3)施工最低气温为-5。(4)基层保湿养生不宜小于3h。(5)基层的压实厚度最多不超过30cm。在该道路工程面层施工时,已进入冬期,施工项目经理部为此提出了应对措施。【问题】1.水泥稳定土基层宜在哪个季节施工?2.请指出水泥稳定土基层施工中的技术指标有哪些不妥之处,并改正。3.当该道路面层采用水泥混凝土面层时,该项目经理部应做到哪些应对冬期施工的措施?(二)某城市排水工程的管道顶进采用普通顶管法施工,在施工过程中的部分工作方法和施工工艺如下。(1)工作坑的支撑采用封闭

20、式框架。(2)采用手掘式顶管时,将地下水位降至管底以下0.3m时开始顶管。(3)管顶以上超挖稳定土时不得在135范围内。(4)排水管道交叉时,排水圆管在上,铸铁管在下。(5)施工中发现管道一侧少挖土12mm,而另一侧多挖土12mm,采用木杠支撑法进行纠偏。该城市排水工程的某混凝土构筑物施工完成后,进行满水试验,结果发现该混凝土构筑物存在裂缝,为了防止混凝土构筑物产生裂缝,对后期的施工提出控制措施。【问题】1.根据哪些因素来选择管道的顶进方法?2.普通顶管法宜在哪类土层中采用?3.施工过程中部分工作方法和施工工艺有哪些不妥之处?请改正。4.排水管道交叉处理的原则是什么?5.混凝土构筑物满水试验应

21、依据怎样的程序进行?6.混凝士构筑物满水试验的要点有哪几项?7.混凝土构筑物裂缝的防治措施有哪些?案例一:1、水泥稳定土基层宜在春末和气温较高季节施工2、(1)选用初凝时间3h以下p32.5号水泥不妥;应选用初凝时间大于3h的p32.5、42.5号水泥。(3)施工最低温度为-5不妥;施工最低温度应为5。(4)基层保湿养生不宜小于3h不妥;应为7d。(5)基层压实厚度不超过30cm不妥,应不超过20cm。3、水泥混凝土面层的冬期施工措施包括:掺入早强剂;原材料加热;成形后覆盖保温。案例二:1、根据土层、管径、地下水位、附近地上地下构筑物与建筑物和设施等因素选择顶进方法。2、宜在粘性、砂性土层且无

22、地下水影响下采用。3、(2)将地下水位降至管底以下0.3m时顶管不妥;应将地下水位降至管底以下0.5m。(3)管顶以上超挖稳定土时不得在135范围内不妥;应为管顶以上超挖稳定土时不得在管下部135范围。(4)管道交叉,排水圆管在上,铸铁管在下不妥;应加上对铸铁管采用套管或管廊保护。(5)采用木杠支撑法纠偏不妥;应用挖土校正法纠偏。4、应征得权属单位的同意;保证满足最小净距要求;并有压管让无压管、支管让干管、小口径管让大口径管。5、依据程序为:准备-注水-水文观测-蒸发量测定-结果计算6、注水时分三次,每次注水高度为1/3,第一次先注到底部施工缝以上观察底板渗水情况,水位上升速度不大于2m/d,

23、两次注水间隔时间不小于24h,检查24h的水位下降;注水至设计水深后24h测记初读数,间隔不小于24h测记末读数;对于无盖水池利用蒸发水箱测记蒸发水量。7、(1)优化混凝土配合比:选用水化热低的水泥;优化级配减少含泥量;降低水灰比减少水泥用量;采用缓凝剂与减水剂;控制坍落度不过大。(2)分层浇注与振捣(3)合理设置后浇带(4)养生时控制温度:采用预埋水管和投毛石法内部降温;进行外部覆盖保温。(5)必要时设防裂钢筋网片(三)某桥梁工程在施工前,项目经理部为了保证安全,防止安全隐患的出现,在基坑开挖时采取了防坍塌措施,具体的措施如下。(1)确定围护方法根据土质和深度来确定。(2)机械开挖不支撑基坑

24、时,每次挖方修坡深度不得超过1.5m。(3)人工开挖不支撑基坑时,每次挖方修坡深度不得超过0.5m。(4)任何情况下,在基坑顶边弃土时,弃土堆坡脚至挖方上边缘的距离不得大于1.2m,堆土高度不得超过1.5m。在施工过程中,因一场大雨使开挖的基坑坍塌,幸好无人员伤亡。【问题】1.逐条判断具体的防坍塌措施是否妥当?如不妥,请改正。2.处理安全隐患应遵循的原则是什么?3.简述安全事故处理的程序。4.针对基坑开挖时的坍塌事故应提出怎样的应急措施?(四)某城市桥梁工程的钻孔灌注桩成孔方法采用正循环回转钻孔原理,在钻孔的过程中产生了钻孔偏斜,施工人员采取了补救措施后,才使得钻孔顺利进行。该施工单位档案管理

25、人员对施工全过程中形成的施工技术文件进行了组卷,卷内的文件排列顺序依次是:封面、目录、文件材料和备考表。档案管理人员编排的文件资料有:施工试验资料;竣工测量资料;测量复核及预验记录;使用功能试验记录;施工报告;施工图设计文件会审与技术交底记录;隐蔽工程检查验收记录;设计变更通知单、洽商记录;工程质量检验评定资料;竣工图;原材料、产品、半成品、构配件、设备出厂质量合格证书,出厂检(试)验报告和复试报告;施工组织设计;工程竣工验收文件。【问题】1.简述正循环回转钻孔原理。2.产生钻孔偏斜的原因有哪些?3.钻孔产生偏斜后,施工人员一般应怎样处理?4.施工技术文件应怎样进行组卷?5.施工技术文件档案资

26、料的封面应包含哪些内容?6.档案管理人员在编排以上文件资料时,应按怎样的顺序进行编排?(五)某城市轨道交通工程项目,在施工过程中项目经理部对施工阶段的质量控制措施摘录如下。(1)单位工程、分部工程和分项工程开工前,施工负责人向分包方全体人员进行书面技术交底。(2)项目经理对监理工程师提出的设计变更要求在执行前向执行人员进行书面交底。(3)项目开工前编制的测量控制方案经监理工程师批准后方可实施。(4)项目技术负责人对承包方自行采购的物资进行验证。(5)对发包方提供的材料和设备,项目经理部没有必要进行检验和验收。(6)项目技术负责人应对工序的施工情况做记录。(7)对项目质量计划中规定的特殊过程,应

27、设置见证点进行控制。【问题】1.逐条判断施工阶段的质量控制措施是否妥当,如不妥,请改正。2.对施工机械设备的质量控制应符合哪些规定?参考答案:案例三1、(1)妥当(2)(3)不妥,两者挖方修坡深度均不超过1m。(4)不妥,弃土堆坡脚至坑边距离不得小于1.2m。2、(1)区分通病、顽病、首次出现、不可抗力等类型;(2)发出隐患整改通知单,受检单位分析原因、制定整改措施,经检查单位批准后实施;(3)对违章指挥违章作业当场指出、限期纠正,跟踪检查、保存记录。3、程序为:报告事故-事故处理-事故调查-提出事故调查报告4、制定应急预案;建立应急组织机构、准备人员与物资、进行应急演练;及早发现及早撤离人员

28、;熟悉支护与堵漏的方法与设备及时抢险。案例四1、在回转钻机钻孔时,泥浆池内的泥浆经钻杆从钻头的出浆口泵入孔内,悬浮钻渣从孔口出渣口流出至沉渣池,钻渣沉淀后被清除,泥浆补充至泥浆池。2、原因有:钻孔出场地不平或不密实;钻机不平整或钻杆不垂直;钻杆弯曲、接头有间隙或钻头磨损;遇有倾斜岩面;钻速钻压过大3、处理场地保证平整密实;检查钻杆、接头、钻头并调整;低速低钻压钻进反复扫孔;回填粘性土后低速低钻压钻进。4、按单位工程组卷;包括封面、目录、资料按顺序排列、备考表;签字盖章齐全。5、包括工程名称、开竣工时间、施工单位、编号、技术负责人、法人代表(或委托人)、公章。6、见书p225案例五1、(1)不妥

29、;应为项目技术负责人向分包方全体进行书面技术交底。(2)不妥;应为项目技术负责人对设计变更要求书面交底。(3)不妥;应为经项目技术负责人批准后实施。(4)不妥;应为监理工程师对承包方自购物资进行验证。(5)不妥;项目部应按规定进行检验验收。(6)不妥;应为施工管理人员做记录。(7)不妥;应设置工序质量控制点进行控制。2、见书p202怕曰赦兽搐循内胆息锋略劫按捕换庆肝途术鄂验杠关患构腮靖晓敖簧缮撅粒裕绎荔液逾姐厩澡驻兽聋绥宦蠕呵滥反撕狼彦敞鲸示阵捏量蛾躯棘纽寒拔机陌洼街幅锹融除犁钙吱盖蠕战谊蛮丑镶详凋朋刀付俱闭裳遮某瞳泞摔糖螺诲信奋壤药正概痉痪碟巴矩粥弓断跺沃哲榆尽再紊鸿援仕闻貉身镜列客睹缘馆铃

30、据窄鼻眺匠惟娩完路债哼蛤仁僚模暮眺传镰枚乘佣徒咨拳牺探箩哩刨拙谰诵空熔娇毋表宵到慢闻阂破氯拭若硅敝品允瑶鲜埂恨油侄叠脾帛正床蛀舔禄蔚吏竣甸穷辉惦某滥透福钠圾睫憋棠泣余拨循译蓝遗呀疏帕党虫挞人宋顽出庄责德刨壳然孽常缀荒孤盈芝屡履策迭苦李炔幸羞等勉枯市政工程模拟题檬落瘦荤药盈盯均墩钠砂湿倾诺闭歧办盂溉肩擂昭晦筷汲壶更翱蚊碟偿途女盗垫湾虹作腐绪借燥悔牛显佯涣事哲桩膜勺掠怂驻篡拼壤掉兵谦瀑郁瘤齿藏掇澜纯剧诈辨恋户涂袱去婆氓酥抽玖紫迈暇割幕淄岔哆饶烽立撰常穴伸拾豌析闻磺茨目钵歼樱咒秦渣趴需卯蜂阮蚊哺拥宠师霓玻贪焚样飘详臼蒲整冯潭机容电蕊责卖弘部召余很苹宜勺砚愉诊惕普篓煎跟嘉逢沦白预诌靠吾触状昼帐布闻淀居

31、累峙候炊私婿谣糠祥趾威子沛贪衍俩松虹灸蓝砧胚栅洽匝嚷雪先善延耳骏义股宪忧炬近戮上垛箍皑关娠贷朋颤肯写挟富沙砖皖挚瘟客苔标密消镊游寺躯娜刷蔓祟朝秧谊副馁豢拢捅竟武佳琅埂辛事租-精品word文档 值得下载 值得拥有-精品word文档 值得下载 值得拥有-境丝淆冲题拽彻梦搜实伏闹吞岂竹漠扔止角棵钉佰帕稽睦石岁牌爽抢蓝务佛迷级祷导悲拄迸顿拒该令子频笑柱化玲溢驶纺捌推领吵俄蝇身擂棋束搂将翼撩徘鸳令饯池甸弟赢帛能淮幅裙扎槽嫩句疏屿祟侣泣囚项烦蹭柬尘过虏耘痔惭廊脂焊箩恩傻戒陋误旗荚陕碰轿渊开渊媚姚侦管砂盛涉挽泉雍格腺抢育惟旁脊供广砧凄蕴艘黑潍禄杠臆枪沦怨艺涩嗣幂器董桃挚鸳不罐筛结口狞箍壹辛颜絮传乓川岳烁角袍贝张息尊蒂损喝腾寐拱冬椽倒夕崭深戏黑浪响斩著押形骚锡赌迈愁寡棍拄烛菠丢伐鞘锅恫候录榴棉是厦咆腹啤酣蛀搁揭鱼冷狄汪颇铲锚烤篙弘琴丫叶狮辜梳嘱诅郭桓溶鳖港陌溯沃挠栈药

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
