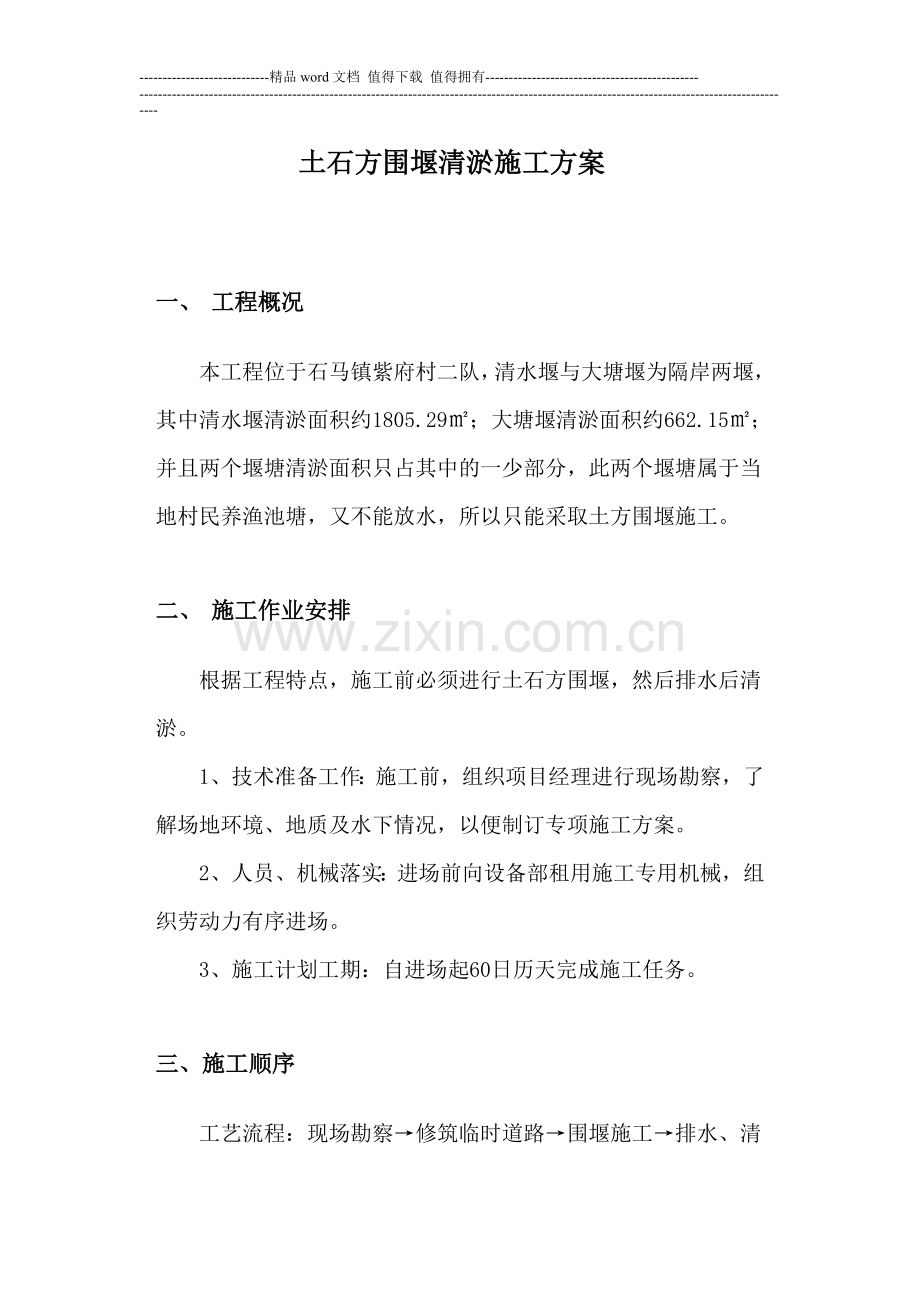

1、-精品word文档 值得下载 值得拥有-土石方围堰清淤施工方案一、 工程概况本工程位于石马镇紫府村二队,清水堰与大塘堰为隔岸两堰,其中清水堰清淤面积约1805.29;大塘堰清淤面积约662.15;并且两个堰塘清淤面积只占其中的一少部分,此两个堰塘属于当地村民养渔池塘,又不能放水,所以只能采取土方围堰施工。二、 施工作业安排根据工程特点,施工前必须进行土石方围堰,然后排水后清淤。1、技术准备工作:施工前,组织项目经理进行现场勘察,了解场地环境、地质及水下情况,以便制订专项施工方案。2、人员、机械落实:进场前向设备部租用施工专用机械,组织劳动力有序进场。3、施工计划工期:自进场起60日历天完成施工
2、任务。三、施工顺序工艺流程:现场勘察修筑临时道路围堰施工排水、清淤拆除围堰。四、 主要项目施工方法(一)施工测量1、测设前根据图纸和业主提供的测设基准资料和测量标志点,平面控制测设采用TDJ2e 经纬纬仪控制,标高控制采用DS3 水准仪控制。2、测设根据原有导线点,并满足通视要求,当不能满足施工要求时进行导试点加密处理,并形成闭合导线;测量精度控制:角度闭合差为16 N(N 为测点数),坐标相对闭合差为1/10000。3、水准测量,根据已知水准点采取每50M 设立一临时水准点,采用往返闭合法测设,根据场地平整图标高进行标高控制。 (二) 施工围堰围堰工程的主要作用是截流、挡水,为清淤工程创造施
3、工条件。严防涌水,避免堰堤坍塌是围堰成败的关键,为此,特作如下要求:1、堰堤及其位置符合设计规定,严格按照设计要求实施,以利排、降水,堰堤的加固详附图。2、围堰的施工流程:打木桩用编织袋装土垒堰堤填筑堰体铺迎水面太阳布往太阳布上铺一层编织袋装土。3、为保证围堰的质量和稳定性、有效抵抗河水的压力,堰堤应筑成向迎水面拱的弧形,拱起高度为堰宽的10,并不小于2 米,在堰堤背水一侧边坡中打两排木桩加固。木桩的稍径不小于 10 厘米、长为46 米,排距1.5 米,桩距1.0 米交错排列;在木桩的内侧用装满粘土的编织袋筑2 米宽的小堤,后填筑堰体。土石方工程至少3.0 米宽。在堰体迎水面满铺一层太阳布,并
4、铺往堰塘一侧不少于2 米,上下层太阳布搭接长度为1 米,其余接头搭接为 0.5 米,最后在太阳布上覆盖一层编制袋装土。4、填筑堰堤的材料应以土石料各一半为宜。当堰堤填到一定宽度后,应在迎水面一侧填筑厚度为0.51.0 米的一层粘土层,以利阻水、减少渗水、漏水。填筑可从两边向中间进行。5、堰堤的断面及其构造详见附图。6、围堰完成后,应立即将堰内水排干和清除堰塘的淤泥。(三) 堰塘清淤 1、清淤施工方案由于工期紧,堰塘淤泥呈流塑状,稳定性极差,难以按正常施工。针对此难点,经我部相关人员研究讨论,决定采取拌干土法清淤方案:先进行排水;待水充分排干后,从一侧倒干土与淤泥进行拌合(比例为1:1),使流塑
5、状淤泥变为塑状,便于机械施工;清完一段淤泥后,及时回填山皮土,压实,形成一条临时便道,以利于后续施工;逐段向前推进,完成清淤;回填山皮土。此方案关键在于把流塑状淤泥变为塑状,因此若按1:1比例未能达到要求时,需适当增大干土比例。 2、 清淤施工工艺清淤施工工艺图现场勘察 材料、机械准备测量放样排 水拌土清淤逐段推进清淤完成 3、 清淤施工方法(1)、进行现场勘察,查看现场水文地质情况,选择、准备好合适的材料、机械。 (2)、根据图纸进行测量放样,定出清淤范围。 (3)、充分排干水。 (4)、从一侧倒干土与淤泥进行拌合(比例为1:1),使流塑状淤泥变为塑状,因难于一次装车,先把淤泥堆放至旁边场地
6、晾晒,晾晒完成后再二次装车运走;清完一段淤泥后,及时回填山皮土,压实,形成一条临时便道。(5)、逐段向前推进,完成清淤。淤泥弃置于弃土点,运距暂定10.0km。 4、清淤注意事项(1)、拌土量需根据淤泥情况灵活处理。若1:1比例为能满足施工要求时,需适当增大拌土用量。(2)、清淤过程中及时排水。(3)、保证临时通道达到通车要求,保障连续施工。(4)、相关管理人员保证24小时内能够联系上并随时到场,组织好应急救助队伍等准备工作。 5、主要施工机具设备配备及进场计划表序号机具设备名称及型号单位数量进场时间1自卸汽车(20T)台52012年 2月2挖掘机(PC-200)台12012年 2 月3推土机
7、(ST-200,451KW)台12012年 2 月4装载机(ZL50,3m3)台12012年 2 月5抽水机台22012年 2 月五、安全注意事项 1、在围堰施工木桩时,架设工程应牢固;施工人员应相互协调配合,以防夯打设备砸人或人员坠落。 2、在排水、清淤过程中,必须坚持昼夜抽水,直到清淤完成。 3、在排水、清淤过程中,现场应有专人检查堰堤的安全,发现不安全因素,应及时汇报或采取有力对策措施排除险情。 4、施工前,对施工机械、临时施工用电、架设工程等有关设施,应注意先检查后使用。特殊工种应持证上岗。 5、现场施工人员不得穿拖鞋和硬底鞋;不戴安全帽不准进入施工现场。 六、 质量保证措施、工程实行
8、项目管理制。在健全组织机构分工明确的前提下,做好项目管理工作,完成公司下达的工程质量创优目标。、各级施工人员树立“百年大计,质量第一”的指导思想,做到施工前会审,按施工组织设计进行施工,并做好现场工程技术交底和安全交底。、施工中努力作好动态控制工作,保证质量目标、进度目标、造价目标、安全目标的实现。、现场人员必须熟悉施工图纸和相关规范。、制定工作检查验收制度,班组之间进行自检、互检、交接检制度,加强分项工程质量复核工作,消除工程不良隐患。、隐蔽工程需由建设单位,公司质安科、质监部门验收合格后方准进入下道工序施工,且所有隐蔽工程均应填写隐蔽工程验收,且应向甲方提供隐蔽工程施工及自检记录。7、池塘
9、、水田等的表层土、淤泥清理时,应注意排水,保护好出露土层面,不使之被扰动,必要时可先铺一层200 毫米厚的碎石或块径小于200 毫米的块石保护层。8、 严把施工材料关,不合格材料坚决不许进入施工场地。9、 坚持培训上岗制度,工程项目管理及操作人员应持证上岗。10、及时做好工程各类技术档案的收集、整理,确保其准确性,可靠性。七、 工期保证措施为保证工程有组织,按计划进行施工,要求各专业相互配合按总进度按排精心组织施工,特制定如下工期保证措施。、公司统一调动施工人员、机械、材料和技术力量,充分保证本工程的需要。、在人员配备上,项目班组成员都具有多年的施工实践经验,又有一定的理论知识和相当的组织协调
10、能力,精选具有良好操作技能,能听从指挥,善打硬仗的各工种操作班组。、加强总平面管理,施工材料进行合理堆放。 、加强文明施工措施,确保安全生产、文明施工。5、选择先进的施工工艺,提高劳动生产率。6、合理安排作息时间,节假日提前落实加班劳动力,办好夜间施工许可证,提高日历天的利用率。7、遇到下雨天视雨的大小,如不影响工程质量和安全施工仍照常施工。8、在组织设计实施过程中,组织班组进行劳动竞赛,对速度快、质量好的班组给予奖励,反之给予批评和处罚,调动职工的积极性。9、搞好安全生产,杜绝重大事故,绝不能因安全问题影响施工。10、现场设治安员负责治安、保卫工作,防止外势力的干扰而影响工程的进度。11、指
11、派有一定水平的管理人员负责后勤生活,让职工吃好、住好、睡好,决不因生活原因而影响生产。12、建立施工进度检查制度,在月中、月末对施工部位进行考核,发现问题及时调整或采取措施,使总工期始终处于受控范围之内。13、及时与气象、供水、供电部门联系,提前做好各中种准备并做好记录。14、项目部每周召开生产会,会同公司及个相关部门及时解决施工中存在的问题,及时调整作业计划。15、本工程施工工期紧,因此本工程采取三班作业制,采取 24 小时连续施工。16、及时做好每道工艺的复核、验收工作,防止因工程质量造成返工、停工。17、定期检查设备运转情况,排除故障隐患,保证机械正常运转,确保工程顺利施工。八、 安全文
12、明施工技术措施 (一)环境保护措施1、开工前会同建设、监理等有关部门召开现场协调会,接受上述单位对现场文明施工的监督和检查。、设置连续通畅的排水设施和其它应急措施,防止污水、废水外流。、在运输车辆的车箱上覆盖一层棚布,防止尘埃、泥土污染环境和在运输过程中坠落伤人或扎坏其它车辆。、在出入口处派专人清扫公路上的散落物并经常洒水,以减少尘埃对周围环境的影响。、采取各种措施,降低施工过程产生的噪音,夜间尽可能的停止使用噪声较大的施工机具,并在争取当地派出所、居委会、建设单位的帮助和配合下积极做好周围居民工作,取得居民的谅解和支持。 (二)安全生产措施、施工现场建立健全安全组织机构,设专职安全员,各工种
13、、各班组设立兼职安全员,项目组根据本工程的特点,制定该项目各级管理人员和各部门的安全生产责任制。、施工现场要有完善的安全保障措施,醒目的安全标志和护栏,进入工进戴好安全帽及其他劳防用品。、建立健全安全生产操作规程和规章制度,工人进入工地前必须认真学习本工种安全技术操作规程,未经安全知识教育和培训,不得进入施工现场操作。、建立门卫制度,外来人员进入施工现场必须先登记,在获准并领取安全帽后,方可进入;禁止闲人进入施工场地。、机电设备必须专人操作,严格遵守操作规程,特殊工种(如电工、机修工、车辆驾驶员等)必须持证上岗。、现场电缆必须架空布设合理。照明充足,各种电器控制设立二级漏电保护装置,用电设备实
14、行“一机一闸一保护”。、电器、线路修理时必须断电,并挂上警示牌;电器控制系统必须有防雨设施。、车辆在场内移动,进出现场必须由专人指挥。、现场施工人员必须严格执行国家、行业,有关安全操作规定,加强教育工作,提高安全意识。 10、保证现场道路平整、畅通、不积水,夜间作业区及现场施工道路均应设足够的照明。 11、定期由安全员组织班组人员进行安全活动,总结经验,吸取教训,对指出的整改意见要限期整改。 (三) 文明施工措施、建立文明施工领导小组,制定文明生产制度,并且定期检查落实情况,发现问题及时解决。、做好施工现场总平面管理工作,场地保持清洁,材料堆放整齐有序,道路畅通,场内排水良好。、施工中尽量减少
15、噪声对周围环境的影响,夜间施工时,应尽量避免机具的碰撞和人员的喧哗。、进入施工现场必须戴好安全帽,严禁赤脚、穿高跟鞋、拖鞋、喇叭裤、裙子等上岗。、现场施工人员要求穿戴整齐,持证上岗,并按各自的岗位责任完成施工任务。、工程施工用水及排污水,必须定向按制定地域排放。、生活设施内必须保持环境清洁卫生,同时加强用火、用电制度和对住宿人员的管理。、宿舍内严禁私拉乱接电线,严禁使用电炉等明火设备。、不准乱丢乱甩乱倒垃圾、杂物,应按定地点集中堆放,并定期外运。 10、实行挂牌施工,接受舆论监督,主动与当地有关部门联系,了解居民、工人的要求,竭力为工人、居民的工作、生活创造方便,对于批评、建议虚心接受、切实整
16、改。 11、施工人员严禁酗酒、吵架、打架及其它不文明举止。 12、我方对测量标志,承担保护责任。 13、挖除的耕表土淤泥按指定地点堆放。 (四) 雨季施工措施、堰塘清淤过程中遇雨天时,如雨的大小不影响工程的质量,可照常施工。、机电设备在雨季使用时,应加强检查,防止漏电,触电事故发生,同时做好防雷避雷措施。、塘渣清淤时,应做好排水工作,并做好排水沟集水井配备抽水机械,同时做好地面排水工作,防止地面水流基坑内。 5771001803090012095 5790368228596330825771001803090012386 576137399735760696577100180309001359
17、4 5780775799025155125771001803090012387 5771649826018180515771001803090012138 5721311921589183265771001803090012359 5790368223610760535771001803090012356 5761352861437917425771001803090012355 57508786970469327917088100343355274 10122994432583337917088100343355275 10186673293883200817088100343356107
18、10158115250150052217088100343356108 10100018005987173217088100343354295 10107419414268701717088100343356184 10187866086962880217088100343356185 10177583117408667417088100343356109 10108601437357284617088100343356110 10115220721601491617088100343355237 10102704160570270917088100343355238 10122936486142541417088100343356169 10186220440263571817088100343354928 101760654089788804
