收藏 分销(赏)

土建改造施工方案.doc

上传人:精**** 文档编号:1990655 上传时间:2024-05-13 格式:DOC 页数:11 大小:42.50KB
下载 相关 举报

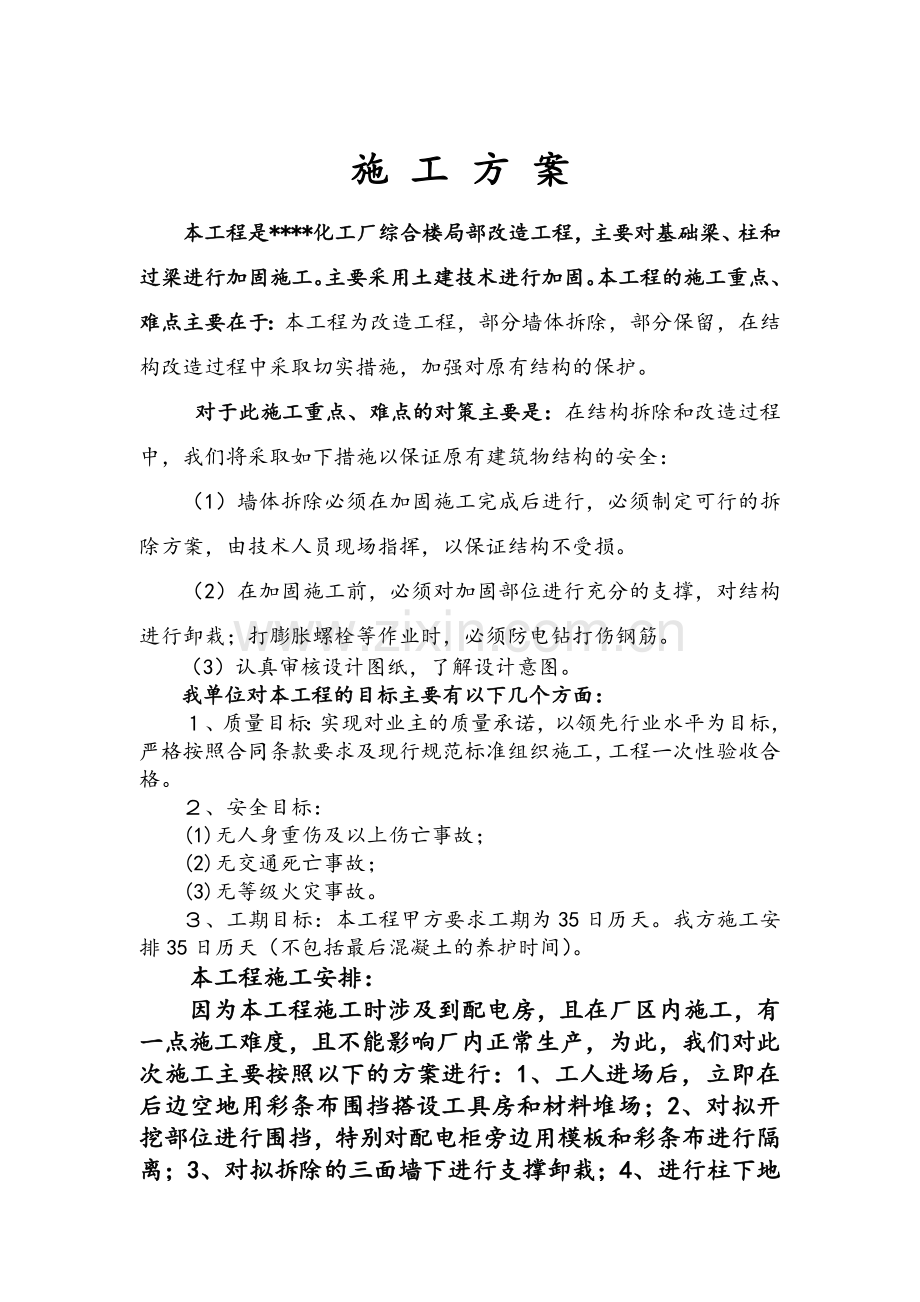

土建改造施工方案.doc_第1页
第1页 / 共11页
土建改造施工方案.doc_第2页
第2页 / 共11页
土建改造施工方案.doc_第3页
第3页 / 共11页
土建改造施工方案.doc_第4页
第4页 / 共11页
土建改造施工方案.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

1、施 工 方 案本工程是*化工厂综合楼局部改造工程,主要对基础梁、柱和过梁进行加固施工。主要采用土建技术进行加固。本工程的施工重点、难点主要在于:本工程为改造工程,部分墙体拆除,部分保留,在结构改造过程中采取切实措施,加强对原有结构的保护。对于此施工重点、难点的对策主要是:在结构拆除和改造过程中,我们将采取如下措施以保证原有建筑物结构的安全:(1)墙体拆除必须在加固施工完成后进行,必须制定可行的拆除方案,由技术人员现场指挥,以保证结构不受损。(2)在加固施工前,必须对加固部位进行充分的支撑,对结构进行卸栽;打膨胀螺栓等作业时,必须防电钻打伤钢筋。(3)认真审核设计图纸,了解设计意图。我单位对本工

2、程的目标主要有以下几个方面:、质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程一次性验收合格。、安全目标:(1)无人身重伤及以上伤亡事故;(2)无交通死亡事故;(3)无等级火灾事故。、工期目标:本工程甲方要求工期为35日历天。我方施工安排35日历天(不包括最后混凝土的养护时间)。本工程施工安排:因为本工程施工时涉及到配电房,且在厂区内施工,有一点施工难度,且不能影响厂内正常生产,为此,我们对此次施工主要按照以下的方案进行:1、工人进场后,立即在后边空地用彩条布围挡搭设工具房和材料堆场;2、对拟开挖部位进行围挡,特别对配电柜旁边用模板和彩条布

3、进行隔离;3、对拟拆除的三面墙下进行支撑卸栽;4、进行柱下地梁的土方开挖和基础施工;5、基础施工完成后,进行土方回填,在进行增加柱的施工;6、进行扩大梁的施工,在该阶段施工时需严格保证周围设备的安全和人员安全;7、全部施工结束后,进行墙体的拆除,和垃圾的外运;8、在梁混凝土强度达到设计强度后进行相关支撑的拆除。一、管理组织机构、组织机构:本工程按项目法组织施工,项目经理选派承担过我单位多次改造工程施工的项目管理担任。项目经理部对本项目的人、财、物按照项目法施工管理的要求实行统一组织,统一布置,统一计划,统一协调,统一管理,并认真执行ISO9001质量标准,充分发挥各职能部门、各岗位人员的职能作

4、用,认真履行管理职责,确保本项目质量体系持续、有效的运行。通过我们科学、严谨的工作质量和项目管理经验,确保合同规定的工期及工程目标的实现。()领导班子:由项目经理、项目现场负责人组成,负责对工程的领导、指挥、协调、决策等重大事宜,对工程进度、成本、质量、安全和创优等负全部责任。()技术组:负责编制工程施工组织设计,对关键工序编制施工方案,对分项工程进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、试验、施工试验和施工测量,检查监督工序质量,调整工序设计,并及时解决施工中出现的一切技术问题。()施工组:负责组织施工组织设计实施,制定生产计划,组织实施现场各阶段的平

5、面布置,安全文明施工及劳动组织安排,工程质量等施工过程中各种施工因素管理;负责各劳务分包和工程分包的协调管理。以上各组在经理部领导班子的领导下,统一协调,各尽其责,及时解决施工过程中出现的各种问题,确保优质、高效的完成施工任务。、管理体系:管理机制采用项目法施工管理。、主要施工技术工人配备:木工:5人 架子工:6人 瓦工:7人其他:4人,总计:22人。二、施工准备工作、技术准备工作:(1)项目经理组织各专业技术人员认真学习设计图纸,领会设计意图,做好图纸会审。(2)针对本工程特点进行质量策划,编制工程质量计划,制定关键工序、重点工序质量控制措施。(3)依据施工组织设计,编制分部、分项工程施工技

6、术措施,做好技术交底,指导工程施工。(4)编制施工预算,提出主要材料用量计划。、劳动力及物质、设备准备工作:()组织施工力量,做好施工队伍的编制及其分工,做好进场三级教育和操作培训。()落实各组室人员,制定相应的管理制度。()根据预算提出材料供应计划,编制施工使用计划,落实主要材料,并根据施工进度控制计划安排,制定主要材料、半成品及设备进场时间计划。()组织施工机械进场、安装、调试,做好开工前准备工作。三、工期保证措施、技术保证措施:()认真进行图纸审核及图纸会审,将存在的问题及时解决,编制分部、分项施工技术方案,积极开展工程超前预策,超前准备,认真做好人、材、机具准备计划,确保工程按计划进行

7、。()加强质量通病的预防,对易出现质量问题的部位,提前制定预防措施,既确保工程质量又减少不必要的返工。()针对本工程特点,编制切实可行的技术措施,消除不利因素的影响。、加强工程进度的计划性:()施工期间建立进度控制的组织系统,按进度控制计划进行阶段工程进度目标分解,确定其进度目标,编制每日作业计划,并做好施工进度记录。()加强施工中进度控制,将实际进度与计划进度对比,及时调整。()建立现场会、协调会制度,每天召开生产调度协调会,加强信息反馈,及时协调各工种进度,确保工期目标实现。、材料、设备订货超前准备:根据施工进度的安排,考虑生产厂家设计、加工的时间,提前做好材料、设备定货及进场时间安排。、

8、采用“四新”技术,保证工程进度:积极采用新技术,新工艺,新材料,并充分利用我单位现有的先进技术和成熟的工艺保证质量,提高工效,保证进度。、加强各专业的配合工作:、合理安排机械设备的使用:施工过程中,各种机械设备充分合理利用,尽最大程度满足施工进度的需要。、加强成品保护工作:()做好成品保护工作,减少不必要的返工、返修浪费,加快施工进度。()对全体员工加强教育,晓之以理,在施工过程中做到自觉自律。在每天的班前会上,要求班长要强调职工的成品保护意识,提高员工的职业道德和职业素养。()建立一套严格的管理体系和管理制度,做到成品保护有制度,成品保护工作有人负责。四、质量目标实现对业主的质量承诺,以领先

9、行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程一次验收合格率达100%。质量保证体系严格贯彻执行ISO9001质量标准,在已通过国家九千认证中心贯标认证的基础上,遵循既定的质量方针,建立更完善的质量保证体系,切实发挥各级管理人员的作用,使施工过程中每道工序质量均处于受控状态。在施工过程中,以设计文件及现行规范标准为依据,通过对质量要素和质量程序的控制,切实落实质量责任制,项目经理部经理应为质量第一责任人;管生产的施工负责人必须管质量;项目部设安质组,并设专职质量检查工程师,作业班组设兼职质量检查员,做到分工明确,责任到人。对各道工序从“人、机、料、法、环”诸方面加以控制,确保

10、工程质量。组织保证措施1、项目经理、工长、质检员、安全员、试验员、机械员等管理人员,均为取得相应的专业技术职称或受过专业技术培训,具有较为丰富的同类型工程的施工及管理经验者,并持证上岗。2、工程专业技术人员, 均具备相应的技术职称,并按照有关规定要求进行相关知识的培训。 3、新工人、变换工种人员和特种工种作业人员,上岗前必须对其进行岗前培训,考核合格后方能上岗4、施工中采用新工艺、新技术、新设备、新材料前必须组织专业技术人员对操作者进行培训。5、严格实行质量责任制,每项工作均由专人负责。五、施工措施1、钢筋工程施工现场配备全套钢筋加工机械,并安排专职人员进行从钢筋加工验收、取样试验、制作加工、

11、焊接取样试验、成品挂牌、分类堆放、核查发货等整个钢筋制作加工管理,以确保钢筋制作加工的质量。钢筋加工时,根据施工安排,加工与绑扎密切配合,先绑扎的先加工,加工好的钢筋分类、编号堆放,先用的钢筋堆在上面,减少不必要的二次搬运。钢筋进场,制作加工前,先检查钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净。圆盘钢筋调直后,不得有局部弯曲、死弯、小波浪形,其表面伤痕不得使钢筋截面减小5%。钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,节约钢材。钢筋的弯曲和弯钩:I级光面钢筋端部做180的弯钩,弯心直径为2.5d,平直部分长度3d;箍筋端部做135的

12、弯钩,弯心直径2.5d,平直部分长度10d。弯起钢筋中间部位弯折处的弯曲直径D不少于钢筋直径的5d。钢筋绑扎必须严格按施工图要求组织施工,钢筋绑扎尺寸、间距、位置准确,所有钢筋搭接和锚固长度必须满足设计和施工规范的要求。钢筋绑扎完后,必须整好混凝土保护层垫块,保证钢筋位置准确。在钢筋工程中特别注意柱梁节点,钢筋密集处的钢筋分布情况及悬挑梁板结构的受力筋位置,随时纠正因踩踏而变形、移位或塌隐的钢筋。竖向柱筋的弯钩应朝向柱心,角部钢筋的弯钩平面与模板面夹角对矩形柱应为45角,小截面柱为振动器插入需要将弯钩偏转时,与模板夹角也不得小于15。箍筋接头应交错排列,垂直放置,箍筋转角与竖筋交叉点均应扎牢,

13、平直部分与主筋交叉点可隔一根互成梅花形扎牢。在结构混凝土浇筑时易造成墙板、柱插筋位移,所以在结构扎筋时应采取措施,防止插筋偏位。梁钢筋关系应作隐蔽工程验收的重要部分加以认真检查,验收完全合格后方可进行混凝土浇筑工作。2、模板工程本工程上部结构梁、柱及基础梁均采用九夹板进行支模,支承系统采用木搁栅和碗扣式钢管架子。对模板与支架的设置,必须由项目部施工技术负责人和木工翻样进行模板设计计算。模板安装前,向施工队组做好技术交底。由于采用现场拌制混凝土,模板及支撑设计时除按正常计算外,还应考虑冲击水平推力,以确保支撑系统有足够强度、刚度和稳定性,防止模板炸模。模板的拆除时间要严格控制,侧模要在混凝土强度

14、大于1.0N/MM2即能保证表面及棱角不受损坏时才可拆模。梁板底模要符合施工验收规范的相关规定才可拆模。拆模遵循先支后拆,先非承重部位,后承重部位,自上而下的原则,操作人员应站在安全处,以免发生安全事故,待该段模板全部拆除后,方准将模板、配件、支架等运出堆放。模板拆除后,应及时清理,并涂上脱模剂。3、混凝土工程本工程上部结构混凝土均采用现场拌制砼,混凝土均通过人工送达作业面。混凝土浇筑前,首先检查模板有无缝隙、孔洞,墙、柱、梁模板内的木碎、杂物要清除干净,模板缝隙严密不漏浆。墙柱模板的清扫口应在清除杂物及积水后再封闭。浇筑前对模板浇水湿润。墙板、柱新老混凝土交接处,将老混凝土浇水湿润,铺50M

15、M厚与混凝土同配合比的水泥砂浆,然后分层浇筑,每层浇筑高度控制在500MM左右,水平施工缝设在大梁底标高以下50MM处,当大梁钢筋需锚入柱内时,则施工缝留在锚固筋下50MM处,柱与墙板浇捣时,通过拌板下料,避免直接向柱和墙板中倾倒混凝土。混凝土浇筑使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣器作用半径的1.5倍(一般为300-400MM),分层浇筑中振捣上层混凝土应插入下层混凝土50MM以上以消除两层间的接缝,平板振动器的移动间距应能保证振动器的平板覆盖已振实部分边缘。浇筑混凝土时派钢筋工和木工观察钢筋和模板,预留孔洞、预埋件、插

16、筋等有无位移变形或堵塞情况,发现问题应立即停止浇筑并应在已浇筑的混凝土前修整完毕。混凝土浇筑完成后,应在12小时以内加以覆盖,并浇水养护。夏天加盖湿草包或塑料薄膜养护;冬季做好防冻保暖工作,以避免混凝土在初凝时受冻而使结构存在隐患。六、质量管理制度1、技术交底制度分项工程开工前,主管工程师根据施工组织设计及施工方案编制技术交底。对关键工序必须编写施工方案,分项工程施工前必须向作业人员进行技术交底,讲清该分项工程的设计要求、技术标准,施工方法和注意事项等。2、工序交接检制度工序交接检即:工种之间交接检。总包与分包间交接检。成品保护交接检。上道工序完成后,在进入下道工序前必须进行检验,并经监理签证

17、。做到上道工序不合格,不准进入下道工序,确保各道工序的工程质量。坚持做到:“五不施工”即:未进行技术交底不施工;图纸及技术要求不清楚不施工;施工测量桩未经复核不施工;材料无合格证或试验不合格者不施工;上道工序不经检查不施工。“三不交接”即:无自检记录不交接;未经专业技术人员验收合格不交接;施工记录不全不交接。3、隐蔽工程签证检查制度凡属隐蔽工程项目,首先由班组、项目部逐级进行自检,自检合格后会同监理工程师一起复核,检查结果填入隐检表,由双方签字。隐蔽工程不经签证,不能进行隐蔽。4、施工测量复核制度施工测量必须经技术人员复核后报监理工程师审核,确保测量准确,控制到位。5、施工过程的质量三检制施工

18、过程的质量检查实行三检制,即:班组自检、互检、工序交接检。工长负责组织质量评定,项目部质检员负责质量等级的核定,确保分项工程质量一次验收合格。6、严格执行材料半成品、成品采购及验收制度原材料采购需制定合理的采购计划,根据施工合同规定的质量、标准及技术规范的要求,精心选择合格分供方,同时严格执行质量检查和验收制度,按规定进行复试及见证取样,确认合格后方可使用。所有采购的原材料、半成品、成品进场必须由专业人员进场验收,核实质量证明文件及资料,对于不合格半成品或材质证明不齐全的材料,不许验收进场,材料进场后应及时标识,确保不误用、混用。7、仪器设备的标定制度项目经理部设专职计量员,各种仪器、仪表,如

19、经纬仪、水准仪、钢尺、油压表、天平、磅秤等均按照检验和试验设备控制程序进行定期标定,专人负责管理。8、质量奖惩制度项目经理部制订质量奖罚制度,从总价中提出相应的费用建立项目质量保证基金,实行内部优质优价制度。同时实行质量风险金制度,项目经理部各级人员均按其所负责质量责任,在项目开工时,交付质量风险金,作为个人质量担保之费用,充分发挥经济杠杆的调节作用。9、坚持持证上岗制度资料员、质检员、安全员、工长等均要经考核,必须持证上岗。10、实行质量否决制度选派具有资质和施工经验的技术人员担任各级质检工程师,负责质检工作,质检员具有质量否决权、停工权和处罚权。凡进入工地的所有材料,半成品、成品,必须经质

20、检员检验合格后才能用于工程。对分项工程质量验收,必须经过质检员核查合格后方可上报监理。七、工程安全措施(1)拆除工程1)墙体拆除时,必须设专人进行监护,设立隔离区。2)拆除完后的洞口应加固定盖板封严。3)施工人员进入施工现场必须戴好安全帽,特殊工种要做到持证上岗,进场新工人(包括民工)必须进行安全教育。4)施工机械不得带病运转,安全装置齐全有效。各种机械必须遵照安全操作规程进行操作。5)分项工程施工前必须结合现场编写安全技术措施,向操作人员进行交底并履行签字手续。6)施工现场临时用电,按照三相五线制,实行两级漏电保护的规定,合理布置临时用电系统,现场所用配电箱应符合部颁标准的规定,并经检查验收

21、后使用。配电箱必须设置围栏,并配以安全警示标志。(2)脚手架1)装修施工外脚手架,必须按施工方案进行搭设并经验收合格后方可使用。2)室内安装和装修使用的简易脚手架,铁凳间距不得大于2米,铺板宽度不得小于60厘米。八、安全技术措施和保证制度质量为本,安全为魂。“安全第一,预防为主”是党和政府一贯的安全生产方针,抓好对职工及各级管理人员的安全教育,是提高职工的行为安全,防患于未然的治本之举,同时必须坚持管生产必须管安全的原则。在施工中坚决杜绝一切不安全因素,保证劳动者的安全与健康,确保本工程施工安全。1、组织保证体系(1)建立安全保证体系,切实落实安全生产责任制,项目部设置安全生产领导小组,项目经

22、理为安全第一责任人;管生产的施工负责人必须管安全;项目部设安质部,并设专职安全检查工程师、安全检查员,做到分工明确,责任到人。(2)进行安全责任目标的分解,在经济承包书中实施对安全生产指标的考核。2、资金和信息保证体系(1)保证足够的安全生产资金投入和物资投入。(2)建有完整、可靠的安全生产信息系统,保证及时、准确地传递、处理和反馈各类有关安全生产的信息。3、我单位各项安全生产管理制度完善,建有以下制度:(1)安全生产责任制;(2)安全生产管理制度;(3)安全生产检查制度;(4)安全生产验收制度;(5)安全生产教育培训制度;(6)安全生产技术管理制度;(7)安全生产奖罚制度;(8)工人职员因工伤亡事故报告制度;(9)重要劳动防护用品定点使用管理制度;(10)特种作业及外协力量安全管理制度。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
