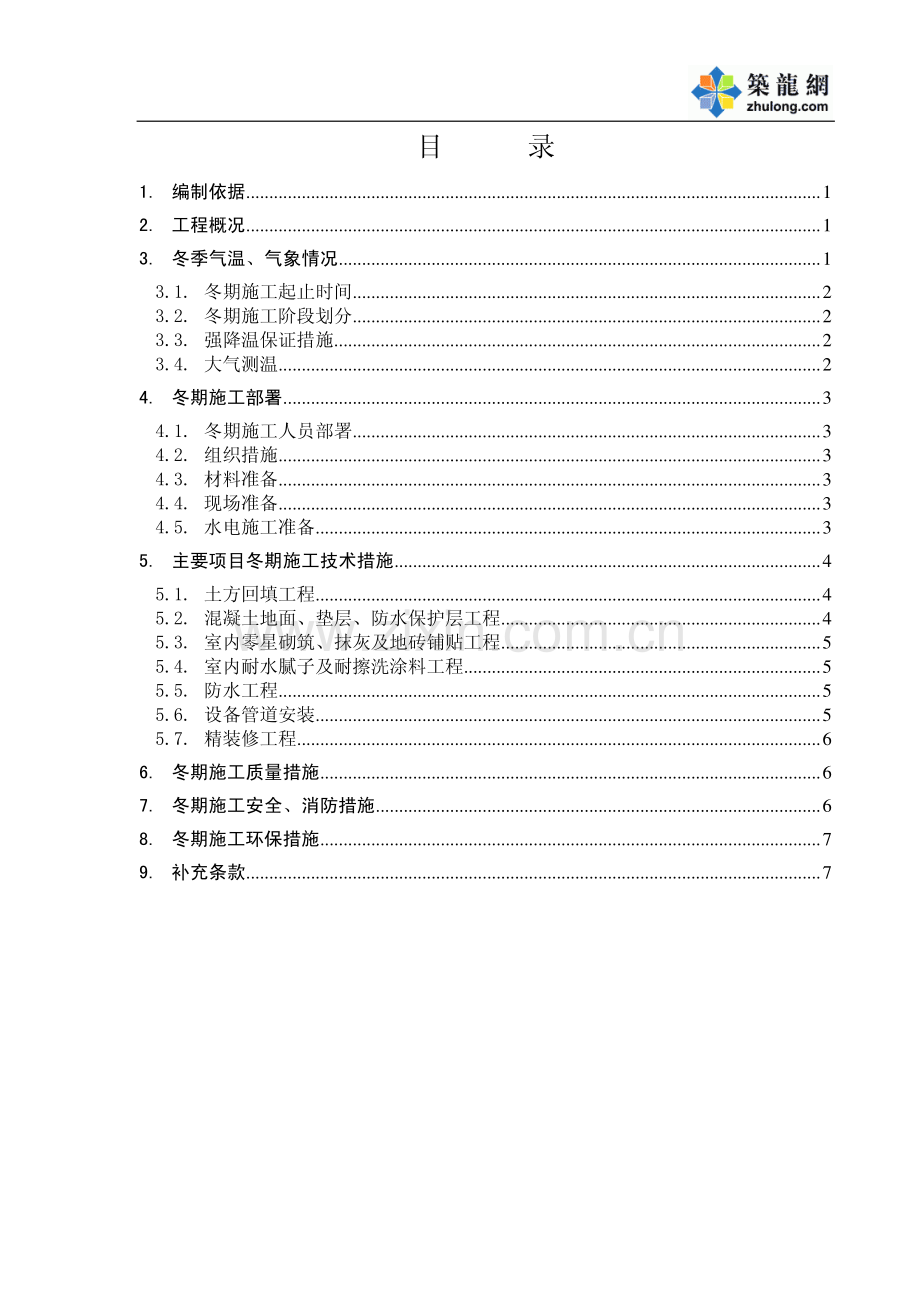

1、 目 录 1.编制依据.1 2.工程概况.1 3.冬季气温、气象情况.1 3.1.冬期施工起止时间.2 3.2.冬期施工阶段划分.2 3.3.强降温保证措施.2 3.4.大气测温.2 4.冬期施工部署.3 4.1.冬期施工人员部署.3 4.2.组织措施.3 4.3.材料准备.3 4.4.现场准备.3 4.5.水电施工准备.3 5.主要项目冬期施工技术措施.4 5.1.土方回填工程.4 5.2.混凝土地面、垫层、防水保护层工程.4 5.3.室内零星砌筑、抹灰及地砖铺贴工程.5 5.4.室内耐水腻子及耐擦洗涂料工程.5 5.5.防水工程.5 5.6.设备管道安装.5 5.7.精装修工程.6 6.冬

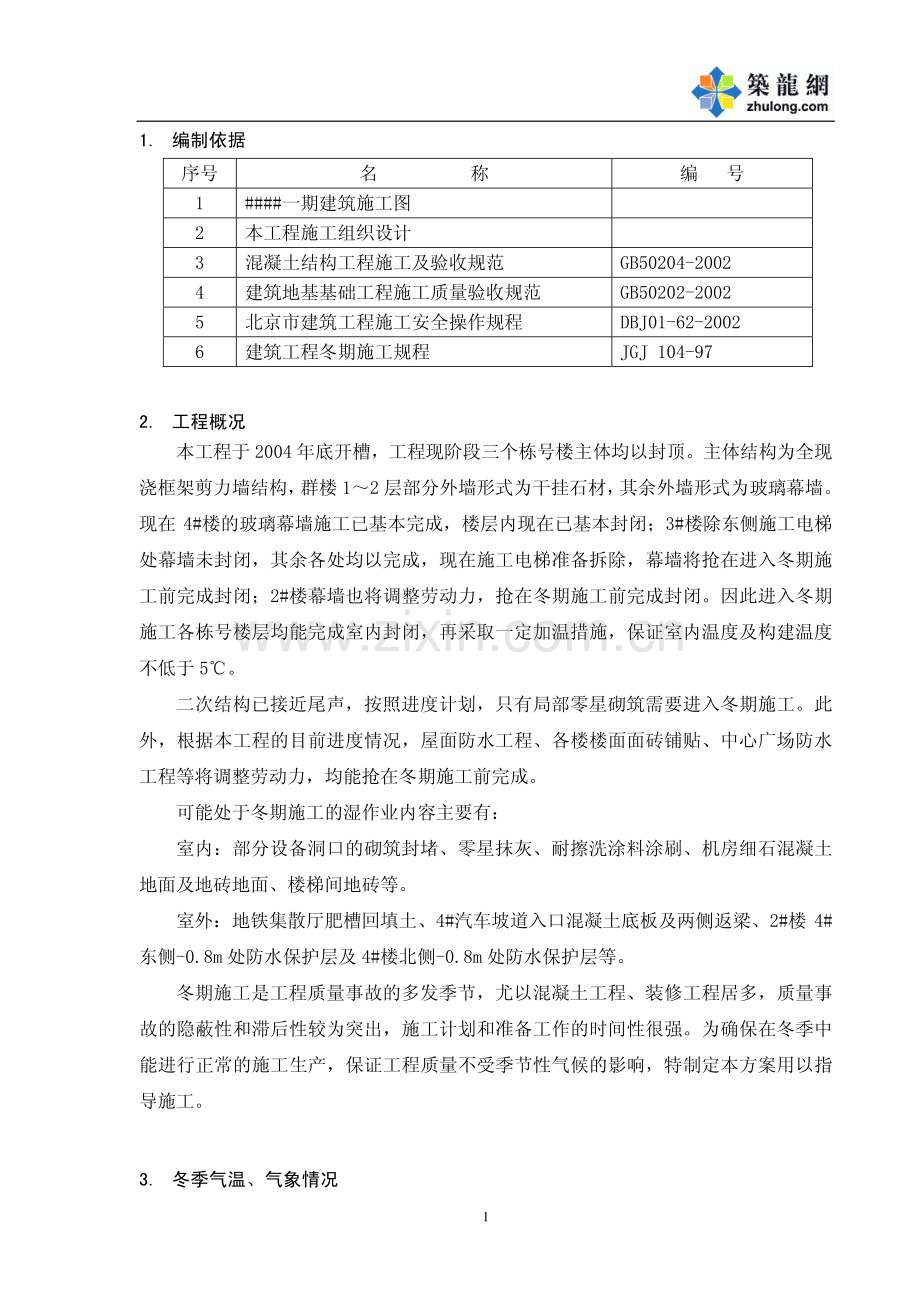

2、期施工质量措施.6 7.冬期施工安全、消防措施.6 8.冬期施工环保措施.7 9.补充条款.7 1 1.编制依据 序号 名 称 编 号 1#一期建筑施工图 2 本工程施工组织设计 3 混凝土结构工程施工及验收规范 GB50204-2002 4 建筑地基基础工程施工质量验收规范 GB50202-2002 5 北京市建筑工程施工安全操作规程 DBJ01-62-2002 6 建筑工程冬期施工规程 JGJ 104-97 2.工程概况 本工程于 2004 年底开槽,工程现阶段三个栋号楼主体均以封顶。主体结构为全现浇框架剪力墙结构,群楼 12 层部分外墙形式为干挂石材,其余外墙形式为玻璃幕墙。现在 4#楼

3、的玻璃幕墙施工已基本完成,楼层内现在已基本封闭;3#楼除东侧施工电梯处幕墙未封闭,其余各处均以完成,现在施工电梯准备拆除,幕墙将抢在进入冬期施工前完成封闭;2#楼幕墙也将调整劳动力,抢在冬期施工前完成封闭。因此进入冬期施工各栋号楼层均能完成室内封闭,再采取一定加温措施,保证室内温度及构建温度不低于 5。二次结构已接近尾声,按照进度计划,只有局部零星砌筑需要进入冬期施工。此外,根据本工程的目前进度情况,屋面防水工程、各楼楼面面砖铺贴、中心广场防水工程等将调整劳动力,均能抢在冬期施工前完成。可能处于冬期施工的湿作业内容主要有:室内:部分设备洞口的砌筑封堵、零星抹灰、耐擦洗涂料涂刷、机房细石混凝土地

4、面及地砖地面、楼梯间地砖等。室外:地铁集散厅肥槽回填土、4#汽车坡道入口混凝土底板及两侧返梁、2#楼 4#东侧-0.8m 处防水保护层及 4#楼北侧-0.8m 处防水保护层等。冬期施工是工程质量事故的多发季节,尤以混凝土工程、装修工程居多,质量事故的隐蔽性和滞后性较为突出,施工计划和准备工作的时间性很强。为确保在冬季中能进行正常的施工生产,保证工程质量不受季节性气候的影响,特制定本方案用以指导施工。3.冬季气温、气象情况 2 3.1.冬期施工起止时间 根据建筑工程冬期施工规范JGJ104-97 中规定:当室外日平均气温连续 5 天稳定低于 5时即进入冬期施工,当日最低气温低于 0时即应采取防冻

5、措施,当室外日平均气温连续 5 天稳定高于 5时即解除冬期施工;北京地区一般为 11 月 15 日至 3 月15 日;在冬期施工的初末阶段,未处于冬期施工时,也要采取必要的措施,以防突然出现的霜冻。3.2.冬期施工阶段划分 整个冬期施工时间大约为四个月,按气候变化可分为三个阶段,即初冬、严冬、初春:初冬:从 11 月上旬到 12 月中旬为止,历时一个多月,气温平均在 55之间变化,严冬:从 12 月中旬到下一年 2 月上旬,历时一个多月,气温平均在515之间变化。初春:从下一年 2 月中旬到 3 月中旬,历时一个多月,平均在54之间变化。3.3.强降温保证措施 冬期施工期间随时有可能遇到大风、

6、大雪、寒流等气温急剧下降的恶劣天气,每次寒流气温平均下降 510左右,这是冬期施工的关键,出问题的可能性最大。根据公司建议,为确保工程质量,降低成本,以求合理的经济效益,参考多年冬期施工经验,在严冬季节基线气温下降到-15以下时,暂停一切施工,待气温回升后,再进行施工。对施工部位未能达到抵抗冻害的成品,必须加强施工保温措施,预防可能发生的质量事故。对确实不能停工需继续施工的工程项目,需经公司总工程师审批同意,并采取相应可靠的防冻措施和施工方法,方能施工。故工程各级管理人员,要随时注意天气的变化,作好每天的测温记录,合理安排工序搭接,确保在冬期施工期间安全、质量无事故。3.4.大气测温 本工程大

7、气测温从 2006 年 11 月 10 日开始。各栋号地下一至三层、地上一至三层每层各设温度监测箱一只;在标准层中每隔 3 层设置一只温度监测箱;屋面各设温度监测箱。每天进行 4 次测温并填写测温记录,随时掌握室内外温度变化情况。温度监测箱的外形和设置位置按照相关规范选定。3 4.冬期施工部署 4.1.冬期施工人员部署 此处省略 4.2.组织措施 4.2.1.由技术部编制冬期施工方案。方案确定后,要组织有关人员学习,并向队组进行交底。4.2.2.进入冬期施工前,对测温保温等专业人员组织培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。4.2.3.安排专人进行气温观测记录。

8、及时接收天气预报(提前十天进行监测),当日最低气温低于 5时即按冬期施工规定进行测温,以防止寒流突然袭击。4.3.材料准备 4.3.1.保温材料、塑料布、阻燃稻草被等要提前做好准备,要求 11 月初基本备齐。4.3.2.备好冬期施工用的测温记录表格、温度计,燃油料要及早做好准备,做到有备无患。4.3.3.根据工程进度施工要求,分期分批组织保温材料、有关机具进场。4.3.4.冬期施工搅拌砂浆使用的干砂及砂浆防冻剂应提前做好准备。4.4.现场准备 4.4.1.根据实物工程量提前组织有关机具、保温材料等进场。4.4.2.做好冬季现场办公室、职工宿舍的取暖准备工作。4.4.3.施工用给水管道、消防给水

9、管、混凝土泵管等用夹心玻璃岩棉保温管壳(3cm厚)外捆彩条布保温。工地、生活区所有外露水管、水龙头 11 月初全部进行保温。水管阀门砌墙内填锯末保温,水平管尽量敷设在冻土层以下,明管采用胶皮管,随用随收,防止入冬后水管阀门冻坏,影响生产、生活用水。4.4.4.冬期施工用电量加大,要重新复核变压器容量,接通电源,采取措施确保冬期施工正常进行。4.4.5.经常观察试块标养室内温度,如果达不到标养温度,及时采取措施,按要求做好保温,温控系统调试正常,具备标养条件,砂浆搅拌机搭设保温作业棚。4.4.6.消防水泵房也要做好水箱保温。4.5.水电施工准备 4.5.1.在进入冬期施工前,首先对安装工程未完项

10、目进行盘点核查,充分考虑冬期施 4 工的不利因素,编制的措施方案详尽可行,特别是施工技术交底必须反映冬期施工的特点及要求。对各种管井、洞口、风口、较大的缝隙进行封堵,以免风、雪来临或气温较低时,室内漏风造成大幅度降温。4.5.2.为了保证安装工程的质量,其冬期施工应保证在气温允许的条件下施工。4.5.3.检查生活区用水管路是否符合管线布置要求,做好管道的保温工作。阀门处要用 240 厚砖封闭。用保温材料(如锯末)填充中间的空隙,并加盖。4.5.4.检查施工现场的各类水泵、水箱是否完好,排水管沟是否顺畅,对于冬季不使用的打压泵、水泵等要清退出工地现场,以防管理不善而冻坏。5.主要项目冬期施工技术

11、措施 5.1.土方回填工程 5.1.1.填土前,应排除基底上的积水、清除冰块及保温材料。5.1.2.基坑回填采用级配砂石回填,每层回填厚度比常温施工时减少25%,即为200mm;预留沉降量比常温施工时增加,回填过程中连续进行并夯实,中途停歇时要采取覆盖保温被进行保温;填方完成后覆盖保温被。5.1.3.回填土施工应连续进行,防止基土或已填土层受冻,应及时采取防冻措施,每天施工完毕,应用双层草帘被覆盖。5.2.混凝土地面、垫层、防水保护层工程 5.2.1.冬期施工混凝土均选用北京青年路混凝土有限责任公司搅拌站商品混凝土,混凝土采用普通硅酸盐水泥并掺外加剂,水泥标号不低于 425#,最小水泥用量不少

12、于 300kg/m3,水灰比不大于 0.6。5.2.2.拌制混凝土的骨料清洁,不含冰雪冻块及其它易冻裂的物质。5.2.3.防冻剂使用由北京市建委认证产品,并具备合格证、防伪标志;使用前进行复试和钢筋抗锈蚀试验,掺量严格按试配进行。5.2.4.冬季浇筑的混凝土其受冻临界强度应符合下列规定:采用硅酸盐水泥或普通硅酸盐水泥配制的混凝土,为设计的混凝土强度标准值的30%;对于掺防冻剂的混凝土,当室外最低气温为-15以内不低于 4N/mm2。5.2.5.混凝土采用综合蓄热养护法,使用商品混凝土,要求商混凝土厂家在混凝土中掺合早强复合防冻剂,并应具有减水引气作用,在使用商品混凝土进行浇筑时,应与商品混凝土

13、搅拌站进行要求,一定要把混凝土的出罐温度控制在 12以上,5 入模温度不得低于 5,分层浇筑厚大的混凝土时,已浇筑层的混凝土温度在未被上一层混凝土覆盖前不应低于 2。在浇筑完后在上部覆盖塑料布并加保温被进行保温。5.2.6.冬期施工混凝土的测温 布置测温孔,现浇混凝土板按每 15 平米设一个,孔深大于 1/2 板厚,应垂直插入留置。测温孔采用插钢筋棍(直径 1cm),在混凝土初凝时轻轻松动,待混凝土基本上强度后再拔出来,洞口用保温材料塞住,测温时将温度计插入测温孔并用棉丝堵孔,以免受外界气温影响,温度计在管中停留不少于 3 分钟,然后取出迅速记下温度值,测温孔设在混凝土易散热,温度较低和有代表

14、性的地方并绘图编号。测应同时测量混凝土的出罐温度和入模温度、大气温度。混凝土的入模温度要严格控制,要求出机温度不低于 10,入模温度不低于 5,测温次数每一工作班不少于 4 次。每天进行四次大气测温,浇灌前和振捣完后对混凝土每小时测一次,强度达受冻临界强度或 4MPa 后每 6 小时测一次。5.3.室内零星砌筑、抹灰及地砖铺贴工程 根据目前进度情况,并与江河幕墙公司协商,冬期施工前 2、3、4 三个栋号外墙玻璃幕均能全部封闭,给室内的湿作业创造了条件。使用的砂浆应在搅拌棚中集中搅拌,并应在运输中保温,要随用随拌,防止砂浆冻结。室内抹灰环境温度不应低于 5。室内大气温度低于+5时,停止地面砖的粘

15、贴作业。室内大气温度下降接近 0时,停止零星抹灰作业。室零星砌体可以允许在负温下砌筑,但砌体砂浆必须按要求掺加防冻剂,其防冻剂的品种、性能必须符合相关规范规定,进场复试合格后方能使用。5.4.室内耐水腻子及耐擦洗涂料工程 室内低于+5时,停止一切涂料粉刷作业。5.5.防水工程 本工程室内 JS 涂膜防水均能在冬期施工前完成。个别小屋面(人防出口屋面、二层中间圆弧凸出部分屋面)防水材料为 PEE 卷材,热熔施工,要求施工最低气温不低于-10,但应避开雨、雪、风天施工。5.6.设备管道安装 由于今年不进行楼内系统供暖,室内低于+5时,停止一切管道试水、试压试验,6 并采取可靠措施把管道内存水泄净,

16、以防冻坏管道和设备。在初春时间,等到气温回升,根据实际天气情况酌情进行管道试水、试压试验。5.7.精装修工程 本工程精装修由 2#楼、4#楼业主直接分包,3#楼由海外装饰工程公司、华南装饰工程公司分包。具体冬期施工方案由各精装分包单位编制上报。6.冬期施工质量措施 项目部应于 11 月 8 日10 日进行一次冬期施工准备工作大检查,不具备冬期施工质量要求的不得进行冬期施工,对各级管理技术人员和冬期施工人员进行逐级技术安全交底,使每个施工人员、操作人员了解冬期施工要求,保证冬期施工措施贯彻执行。除按常温质量检查要求外,还要对冬期施工各项工作进行监督检查。认真做好混凝土的质量控制和强度检测工作。混

17、凝土试块必须严格按规定部位、组数留置制作冬期施工混凝土试块,加强对试块养护管理,并按要求养护、试压。冬季混凝土和砂浆使用的外加剂进场后要进行复试,合格后方可使用(商品混凝土的外加剂应由搅拌站提供合格证及复试报告)。防冻剂的掺量严格按试配计量进行,严禁随意掺加和使用不合格产品。施工中虽已采用外加剂的方法,但不可以掉以轻心,还必须覆盖保温,在严冬天气还可以采用材料加热等辅助措施。随时做好混凝土的保温和养护工作,混凝土未达到受冻临界强度时不得拆除保温被。当温度低于一定-12时停止一切土建施工,并同时加强已完工程的养护工作。7.冬期施工安全、消防措施 入冬前对施工现场进行一次清理,做好道路平整,保证道

18、路畅通。施工用房在冬期施工前进行检查,及时做好防寒及加固工作。项目部应在进入冬期施工前应逐级对有关人员进行冬期施工技术、安全技术交底,务必使全体冬期施工人员了解冬期施工技术安全要求,并认真贯彻执行。在施工现场所有工作人员不得用棉帽代替安全帽。冬期施工用的易燃易爆物品和压力容器瓶应设专用仓库分类隔离存放;草帘被、聚苯等保温物品要在安全地点码放,应保持干燥通风,有防风雪措施,堆放地要符合防火要求。冬期施工所有保温材料应满足相关阻燃规定,阻燃稻草被必须按消防局指 7 定的厂家进货,阻燃系数要符合要求,要有检测报告。所有易燃保温材料应按生产需要控制进场,专人调配防止积压。冬期施工外加剂应派专人管理,以

19、防民工误用或误食,施工期间不单独使用和存放亚硝酸钠,需要时只能使用经过配制的混凝土冬期施工附加剂。冬期施工期间必须定期检查各类消防器材,保持灵敏有效。同时,要对消防管道和其它消防设备做好保温防冻,消防水管要埋入冰冻线以下。地面上消防管道要有保温措施,消火栓要进行保温。电、气焊操作必须经申请同意,并设专人看火,配备好消防器材和消防用水。冬期施工中加热使用的热源要按安全人员指定的地点设置并有防火措施,所用材料必须是非易燃材料。严禁用灯泡取暖,乱拉电线和使用电炉。冬期施工期间,上人坡道要钉防滑条,作业人员要随时注意防滑,项目经理部要派专人打扫,清除现场和通道内的积雪等,高空作业必须系好安全带,穿防滑

20、鞋,衣着灵便,上班前要派专人打扫脚手板和施工环境的积雪霜等,否则不准施工。大风及雪后要对脚手板架、室外马道平台、暂设供电线路机械设备进行检查,并认真清扫,及时消除隐患。冬期施工期间所有的机器、设备必须做好防冻保温处理。各种机械要有专人管理,上机操作者要有考试合格证,并严格按操作规程要求进行操作,禁止违章作业。8.冬期施工环保措施 降雪后应清扫积雪,有泥浆处应清除,防止运输车辆将泥浆带上市政道路。运输袋装水泥、白灰和砂、石等其它易飞扬的细颗粒散体材料及建筑渣土均需用彩条布或苫布遮盖严实,以防止扬尘。建筑物内的施工垃圾采用容器吊运,严禁用电梯井或在楼层上向地面抛洒施工垃圾,施工垃圾应及时清运。9.补充条款 此冬期施工措施未尽事宜参照公司冬期施工技术措施有关规定执行。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
