收藏 分销(赏)

变电站10KV线路工程施工组织设计.doc

上传人:jin****ong 文档编号:197718 上传时间:2022-12-24 格式:DOC 页数:7 大小:175.50KB
下载 相关 举报
变电站10KV线路工程施工组织设计.doc_第1页
第1页 / 共7页
变电站10KV线路工程施工组织设计.doc_第2页
第2页 / 共7页
变电站10KV线路工程施工组织设计.doc_第3页
第3页 / 共7页
变电站10KV线路工程施工组织设计.doc_第4页
第4页 / 共7页
变电站10KV线路工程施工组织设计.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

1、*10kV线路工程施工方案一、施工依据为保证500KV变电站用电的不间断供电,新增*变-500kV*10kv线路间隔。为确保施工安全,合理地组织施工力量,提高施工质量,保证施工进度,特将本次施工过程的有关工作和要求安排如下:二、计划施工日期2009年 1月 5 日至 2009 年 2 月 20 日三、施工项目及内容、 施工项目500kV*变电站10kV厂用变10kV线路工程。、 施工内容(1)、基础部分:1. 杆基;2. 拉线坑;(2)杆塔部分:1. 杆塔组立;2. 横担安装;3. 拉线制作;(3线路部分1.导线架设 1. (4)(4)、工程自验收四、组织措施1. 项目负责人: 2. 现场安全

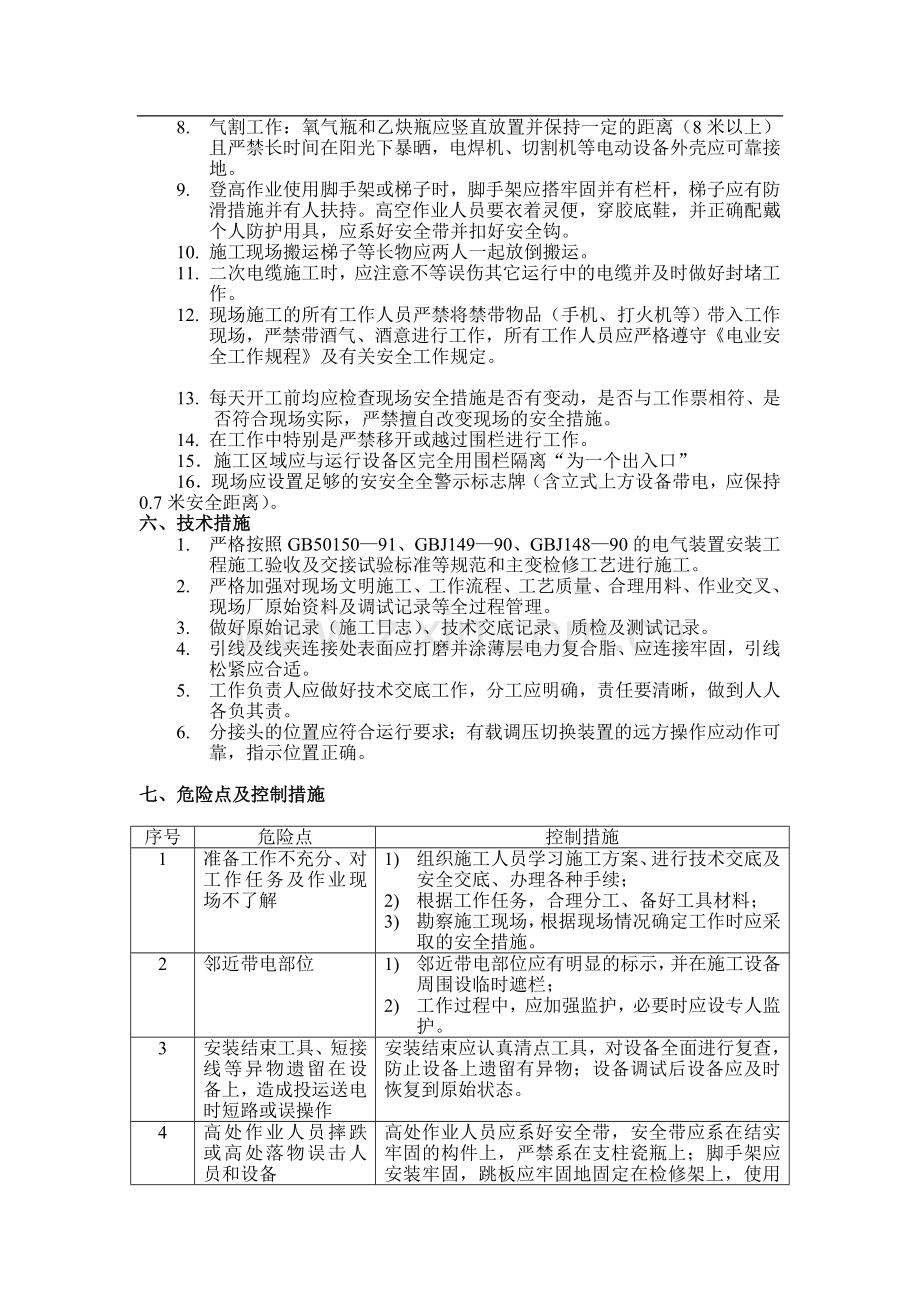

2、负责人: 3. 现场各专业负责人:基础: 杆塔组立: 线路架设: 五、安全措施1. 凡参加安装施工的所有人员,必须学习本施工方案并进行安全措施交底。2. 各施工小组应根据本施工进度、事先周密地考虑好组织人力、落实任务、施工进度及准备好施工所需的材料、工器具。3. 开工前工作负责人应按规定办理工作票、安全施工作业票等手续,并在每日开工前开好班前会特别是交代好当天的工作内容、安全措施及注意事项,尤其对辅助工交底清楚工作内容和工作范围、带电部位注意事项及危险点,并做好加强监护(执行安全交代卡制度)。4. 本施工项目是在变电站110KV电气设备扩建的情况下进行施工的,所有工作人员必须做到四明确:明确工

3、作地点、工作任务、工作目的、现场情况及现场安全措施。5. 凡进入施工现场应按规定戴好安全帽、高处作业应按规定扣安全带、上下传递物品及工器具应用绳索上下传递,严禁上下抛掷,若站在梯子上工作,梯子应有防滑措施并有专人扶持或用绳子绑牢。6. 应确保现场所有工器具及材料都是合格适用的。7. 高空作业人员、电焊作业人员等特种作业人员应具备相应资格,否则严禁从事特种作业。8. 气割工作:氧气瓶和乙炔瓶应竖直放置并保持一定的距离(8米以上)且严禁长时间在阳光下暴晒,电焊机、切割机等电动设备外壳应可靠接地。9. 登高作业使用脚手架或梯子时,脚手架应搭牢固并有栏杆,梯子应有防滑措施并有人扶持。高空作业人员要衣着

4、灵便,穿胶底鞋,并正确配戴个人防护用具,应系好安全带并扣好安全钩。10. 施工现场搬运梯子等长物应两人一起放倒搬运。11. 二次电缆施工时,应注意不等误伤其它运行中的电缆并及时做好封堵工作。12. 现场施工的所有工作人员严禁将禁带物品(手机、打火机等)带入工作现场,严禁带酒气、酒意进行工作,所有工作人员应严格遵守电业安全工作规程及有关安全工作规定。13. 每天开工前均应检查现场安全措施是否有变动,是否与工作票相符、是否符合现场实际,严禁擅自改变现场的安全措施。14. 在工作中特别是严禁移开或越过围栏进行工作。15施工区域应与运行设备区完全用围栏隔离“为一个出入口”16现场应设置足够的安安全全警

5、示标志牌(含立式上方设备带电,应保持0.7米安全距离)。六、技术措施1. 严格按照GB5015091、GBJ14990、GBJ14890的电气装置安装工程施工验收及交接试验标准等规范和主变检修工艺进行施工。2. 严格加强对现场文明施工、工作流程、工艺质量、合理用料、作业交叉、现场厂原始资料及调试记录等全过程管理。3. 做好原始记录(施工日志)、技术交底记录、质检及测试记录。4. 引线及线夹连接处表面应打磨并涂薄层电力复合脂、应连接牢固,引线松紧应合适。5. 工作负责人应做好技术交底工作,分工应明确,责任要清晰,做到人人各负其责。6. 分接头的位置应符合运行要求;有载调压切换装置的远方操作应动作

6、可靠,指示位置正确。七、危险点及控制措施序号危险点控制措施1准备工作不充分、对工作任务及作业现场不了解1) 组织施工人员学习施工方案、进行技术交底及安全交底、办理各种手续;2) 根据工作任务,合理分工、备好工具材料;3) 勘察施工现场,根据现场情况确定工作时应采取的安全措施。2邻近带电部位1) 邻近带电部位应有明显的标示,并在施工设备周围设临时遮栏;2) 工作过程中,应加强监护,必要时应设专人监护。3安装结束工具、短接线等异物遗留在设备上,造成投运送电时短路或误操作安装结束应认真清点工具,对设备全面进行复查,防止设备上遗留有异物;设备调试后设备应及时恢复到原始状态。4高处作业人员摔跌或高处落物

7、误击人员和设备高处作业人员应系好安全带,安全带应系在结实牢固的构件上,严禁系在支柱瓷瓶上;脚手架应安装牢固,跳板应牢固地固定在检修架上,使用前应经工作负责人认真检查无误后,人员方可上架;在没有栏杆的脚手架上工作,高度超过1.5米时必须使用安全带;高处作业时应使用工具袋;较大的工具和拆下的零部件应安放牢固或放置地面;不准将工具及材料上下投掷,应使用绳索系牢后传递;施工人员应带好安全帽;应使用有防滑措施的梯子并有专人扶持,不得肩扛重物上下梯子,人员站在梯子上时不得移动梯子;未取得登高证的辅助工,不得从事高处作业;高处作业下部严禁人员行走或逗留,不得立体交叉交叉作业。5各种手续不全严格执行工作票、安

8、全施工作业票、班前会、民工交代卡制度。6穿越临时遮栏1、加强监护,严禁穿越临时遮栏,严禁更改安全措施。2、每日复工前应核对现场安全措施。7工作终结手续不完整应严格按安规规定,办理终结手续。八、文明施工措施1. 建立自查、自纠制度。2. 施工现场所有工具材料应按规范进行摆放。3. 每天工作结束应对现场进行整理归位。4. 严格遵守电业安全工作规程及有关安全工作规定。九、质量保证措施1. 施工全过程严格按照电气装置安装工程工艺、35KV及以上送变电工程启动及竣工验收规程和电力设备交接及预防性试验规程等实施细则进行。2. 在施工过程中应严格进行中间验收、自检,由现场质检员组织进行各个施工工序验收、不留

9、后患。十、施工工器具序号名 称规 格单 位数 量备 注1双控双保险安全带DW2Y付62竹梯把83电缆盘AD:220V/380V只3220V 2只4吊车16t辆15专用钢丝吊设备用付46角角磨机只17卸夹10、12、16只12各四8撬杆/支39手电钻JIZ-SD03-13A把110台钻台111钳床桌个112台钳台113手动液压钳YQF-100G把114真空注油机ZY-10架115空油桶/个316绞磨机/架117电焊机台418抱杆付119钢丝横绳付120胡芦台121后桩个322气割工具套123切割机台124弯排、弯管机台125电源电缆3*2.5+1.5条426冲击钻台127编号机台128常规工具套6十一、施工进度表(附表)10kV厂用变10kV线路工程施工计划进度表编 号分项工程 工 期 1月2月101112131415161718192021222324252627282930311234567891011121314151617191基础施工2杆塔组立3横担组装、拉线制作4线路架设5工程自检 备注:1、以上所排工期是在无雨天气、设备材料到齐、土建完成(含杆已立好)、停电顺利的情况下制定的。 2、如达不到上述要求,则工程顺延。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
