收藏 分销(赏)

项目部工程质量奖罚制度.doc

上传人:w****g 文档编号:1966565 上传时间:2024-05-12 格式:DOC 页数:11 大小:78KB
下载 相关 举报
项目部工程质量奖罚制度.doc_第1页
第1页 / 共11页
项目部工程质量奖罚制度.doc_第2页
第2页 / 共11页
项目部工程质量奖罚制度.doc_第3页
第3页 / 共11页
项目部工程质量奖罚制度.doc_第4页
第4页 / 共11页
项目部工程质量奖罚制度.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

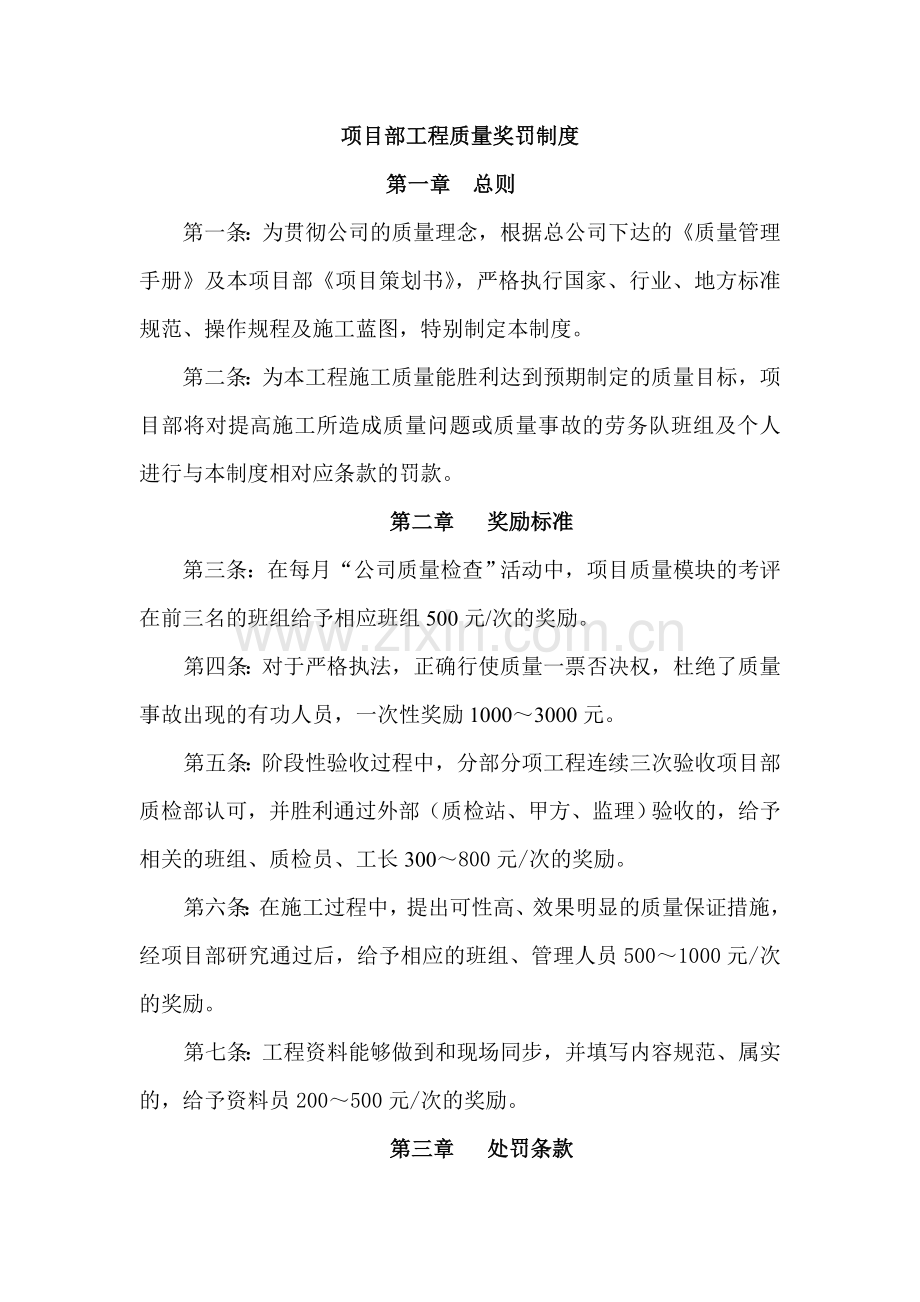

1、项目部工程质量奖罚制度第一章 总则第一条:为贯彻公司的质量理念,根据总公司下达的质量管理手册及本项目部项目策划书,严格执行国家、行业、地方标准规范、操作规程及施工蓝图,特别制定本制度。第二条:为本工程施工质量能胜利达到预期制定的质量目标,项目部将对提高施工所造成质量问题或质量事故的劳务队班组及个人进行与本制度相对应条款的罚款。第二章 奖励标准第三条:在每月“公司质量检查”活动中,项目质量模块的考评在前三名的班组给予相应班组500元/次的奖励。第四条:对于严格执法,正确行使质量一票否决权,杜绝了质量事故出现的有功人员,一次性奖励10003000元。第五条:阶段性验收过程中,分部分项工程连续三次验

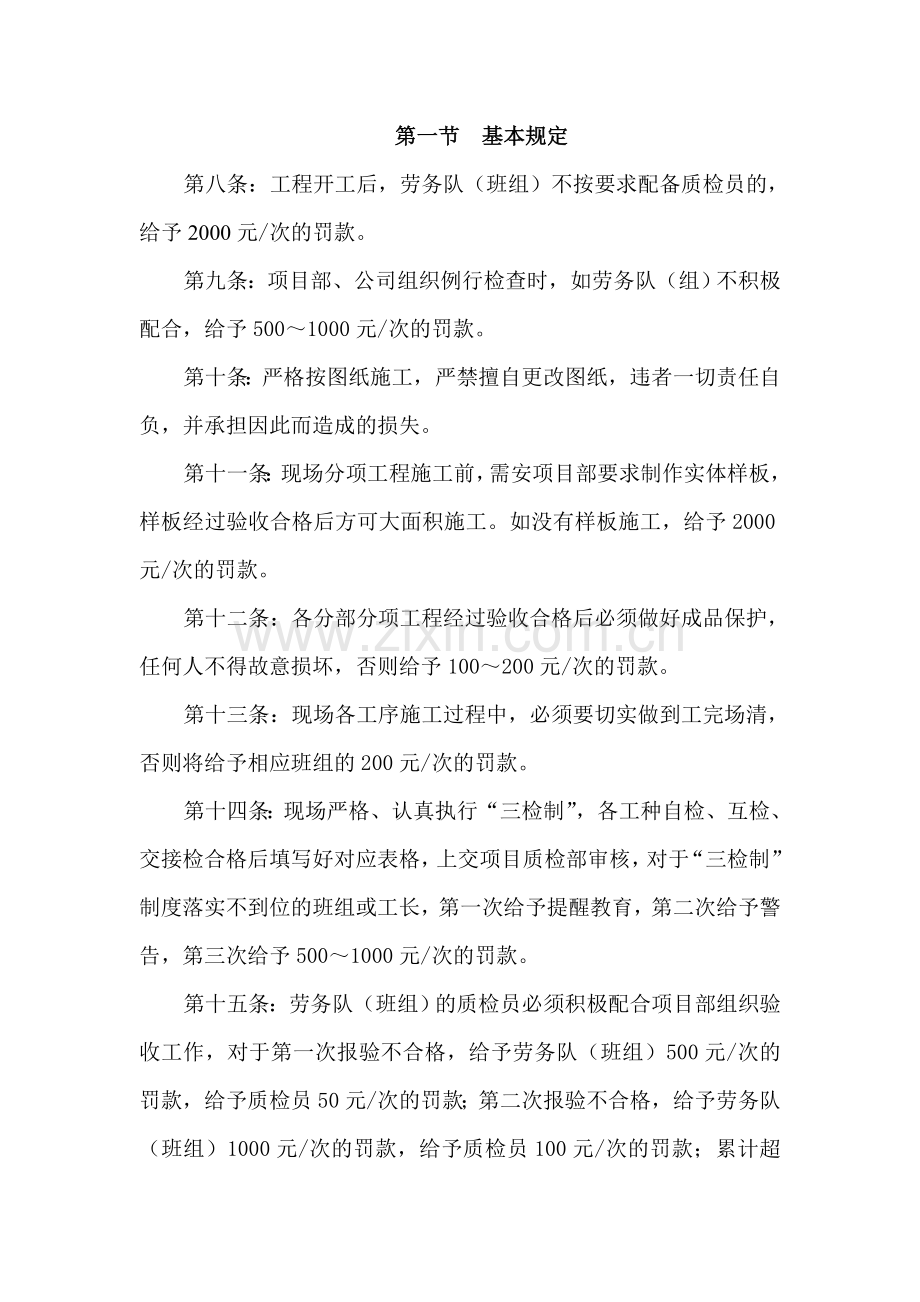

2、收项目部质检部认可,并胜利通过外部(质检站、甲方、监理)验收的,给予相关的班组、质检员、工长300800元/次的奖励。第六条:在施工过程中,提出可性高、效果明显的质量保证措施,经项目部研究通过后,给予相应的班组、管理人员5001000元/次的奖励。第七条:工程资料能够做到和现场同步,并填写内容规范、属实的,给予资料员200500元/次的奖励。第三章 处罚条款第一节 基本规定第八条:工程开工后,劳务队(班组)不按要求配备质检员的,给予2000元/次的罚款。第九条:项目部、公司组织例行检查时,如劳务队(组)不积极配合,给予5001000元/次的罚款。第十条:严格按图纸施工,严禁擅自更改图纸,违者一

3、切责任自负,并承担因此而造成的损失。第十一条:现场分项工程施工前,需安项目部要求制作实体样板,样板经过验收合格后方可大面积施工。如没有样板施工,给予2000元/次的罚款。第十二条:各分部分项工程经过验收合格后必须做好成品保护,任何人不得故意损坏,否则给予100200元/次的罚款。第十三条:现场各工序施工过程中,必须要切实做到工完场清,否则将给予相应班组的200元/次的罚款。第十四条:现场严格、认真执行“三检制”,各工种自检、互检、交接检合格后填写好对应表格,上交项目质检部审核,对于“三检制”制度落实不到位的班组或工长,第一次给予提醒教育,第二次给予警告,第三次给予5001000元/次的罚款。第

4、十五条:劳务队(班组)的质检员必须积极配合项目部组织验收工作,对于第一次报验不合格,给予劳务队(班组)500元/次的罚款,给予质检员50元/次的罚款;第二次报验不合格,给予劳务队(班组)1000元/次的罚款,给予质检员100元/次的罚款;累计超过三次(含第三次)报验不合格的,责令质检员及班组退出施工现场,劳务队必须另行安排组织,并满足项目部质量检查验收程序,擅自进行下道工序施工的给予劳务队(班组)10002000元/次的罚款。第十六条:不履行项目部检查验收程序,擅自进行下到工序施工的,给予劳务队(班组)10002000元/次的罚款。第十七条:任何现场质量问题的修复,纠编等工作都必须由项目部总工

5、批准,否则对劳务队(组)的主要负责人给予1000元/次的罚款,并对有关负责人给予100200元/次的罚款。第十八条:劳务队(组)收到施工质量整改通知单后没有在规定期限进行整改的,给予5002000元/次的罚款,具体罚款金额以本制度相应条款规定为准。第十九条:劳务队(组)至收到项目部通知后超过两小时还未签收下发的文件并没说明原因的,给予200元/次的罚款。第二十条:劳务队(组)收到施工质量罚款单后,应加以重视,认真落实整改,如继续出现相同问题,给予前次处罚金额的双倍进行罚款。第二十一条:项目在日常检查中发现不合格项,劳务队(组)未进行原因分析,无整改措施的,视情节轻重对有关责任人给予300500

6、元/次的罚款;出现质量问题,未进行整改并重复出现的对有关责任人给予5001000元/次的罚款。第二十二条:对项目部下发的质量整改通知单没有及时安排人员在规定的时间内进行整改、落实、反馈的,对项目部质检人员不支持、或采用威吓手段,给质量管理工作造成影响,甚至造成局部返工的,对劳务队处罚10003000元/次的罚款。第二十三条:甲方和监理在现场提出质量问题,第一次落实整改即可,若在发生类似问题罚200元/次(具体质量问题的罚款金额以本制度相关条款为准),现场出现顶撞甲方、监理单位管理人员的,给予1000元/次的罚款。第二十四条:发生工程质量事故隐患不报、谎报或者拖延报告期限的,对劳务队(组)负责人

7、给予8001000元/次的罚款。第二十五条:在工程测量放线过程中,工程测量、轴线位置、标高而发生错误,又未经过复测的,对劳务队负责人给予10002000元/次的罚款。第二十六条:现场施工质量违反强制性条文的,对劳务队(组)给予2000元/次的罚款,不按图纸、专项施工方案、技术交底施工的,给予15003000元/次的罚款。第二节 钢筋工程钢筋工程质量要符合砼结构工程施工质量验收规范GB50204-2002,钢筋焊接及验收规范JGJ18-2003、03G101、10G101的要求。第二十七条,钢筋进场时,必须提供产品合格证,出厂检验报告并且钢筋无损伤、表面无裂纹、油污、颗粒状或者片状老锈,否则钢筋

8、将责令其推出,若劳务队擅自批准钢筋进场与使用得当,给予5000元/次的罚款。第二十八条:电焊工必须持证上岗,钢构件施焊要精心细致,一定要符合规范要求及机械性能试验标准,若不符合要求的,坚决不用,违者不但赔偿经济损失,而且要给予每根50元的罚款。第二十九条:钢筋制作时,必须先翻出准确无误的料表,经项目部专业工长审核无误后,先制做样料,经检测合格后,再批量下料,否则加工不出合格的材料,除按原材料价格赔偿外,处以5001000元/次的罚款。第三十条:钢筋安装过程中,未经技术部门同意,作业人员严禁使用电焊、气焊对钢筋进行烘烤或切割,一经发现,对于已安装的钢筋需全部拆除,并且给予10002000元/次的

9、罚款。第三十一条:钢筋安装时,受力钢筋的品种、级别、规格、数量、纵(竖)向钢筋的排距、箍筋和拉钩的间距、锚固长度、搭接长度、接头设置等不符合设计要求和规范要求的,根据具体情况给予50200元/次的罚款。第三十二条:墙、柱主筋跑位超出验收规范200元/根。第三十三条:墙、柱箍筋不出水平且漏绑超过验收规范、垫块不到位的20元/处。第三十四条:预留洞口加筋按设计要求必须加到位,若达不到设计要求罚20元/处。第三十五条:电渣压力焊检查偏心、融化点不均、接头个数罚5元/个,接头焊接毕,敲去渣壳后,发现焊包表面四周凸出钢筋表面小于4mm,罚10元/个,焊包渣及墙、柱内焊渣清理不干净罚1020元/处,如果重

10、复出现,双倍罚款。第三十六条:结构楼板的板底钢筋在跨中采用绑扎、搭接或焊接的,一经发现罚50元/处;有墙无梁的部位没有按照图纸设置加强筋的,罚50元/处。第三十七条:梁上的附加板面筋(盖筋)长度允许偏差超过规范要求的或长度正确而摆放位置超出规范要求的给予5元/根的罚款。第三十八条:梁支座处的非贯通筋(支座负筋)长度的允许偏差超出规范要求的,给予20元/根的罚款。第三十九条:箍筋弯钩平直段长度的允许偏差超出规范要求的,给予5元/根的罚款。第三节 模板工程模板工程质量应符合砼结构工程施工质量验收规范GB50204-2002的要求。第四十条:模板及其支架应首先具有足够的承载力,刚度和稳定性,可靠地承

11、受浇筑砼的重量,侧压力及施工荷载,内支撑架必须连成整体,若达不到要求给予1000元/次的罚款。第四十一条:模板应平整、不得使用翘油、烂边的模板,否则给予100元/次的罚款。第四十二条:支撑架严禁与外架连接,一经发现给予500元/次的罚款。第四十三条:支撑架立杆底部必须加设方木或垫板,若达不到要求,给予5元/根的罚款。第四十四条:模板安装完自检,互检合格后报项目部质检部门,若质检部检查偏差超过规范要求给予1030元/处的罚款。第四十五条:模板涂刷隔离剂时,不得污染钢筋和砼接茬处,如有污染给予20元/处的罚款。第四十六条:梁、板、墙及结构线条做错或不按规定施工给予300500元/处得罚款。第四十七

12、条:支撑架的顶托自由端长度不得超过250mm,否则给予20元/根罚款。第四十八条:模板几何尺寸支错一处拆模重支,杜绝涨模现象,若有发生均由木工班组返工打凿砼,偏差15mm以内的罚款50元/处,30mm以外罚款200元500元/处,漏浆严重造成构件变形的给予100200元/处的罚款。第四十九条:模板拆除后阴阳角漏浆20元/条,柱、梁、线条、悬挑板、墙垛拆模后出现歪曲罚100元300元/处。第五十条:板面高低不平,墙模不成一条线,墙、柱、梁截面尺寸偏大或偏小,超出规范要求的梁、柱、接点差、给予20元/处的罚款。第五十一条:墙、柱安装控制线、垂直度偏差超过8mm罚10元/处。第五十二条:阳台、空调搁

13、板及向外挑出部分上下不在一条垂直线上,偏差(以验收墙、柱垂直度标准检查)的罚50元/处。第五十三条:模板拆除前,必须填写拆模令,经项目部、监理、甲方主要技术负责人签字后方可进行拆模工作,如擅自拆模(顶板、悬挑部位)给予1000元/次的罚款。第五十四条:模板关头板不垂直罚5元/条,梁、墙、楼梯间平板内有木屑等杂物罚款30元/处。第五十五条:严格控制现浇板质量,特别是平整度和模板拼缝,为以后直接在板底打磨、批腻子、刷白、若达不到要求处罚10元/平方米。第五十六条:楼梯踏步支模相差较大导致结构尺寸偏差超出规范要求的,以及拆模损坏结构棱角的罚20元/处。第五十七条:变形缝、后浇带等特殊部位的快易收口及

14、泡沫板不按要求进行施工的给予500元/次的罚款。第五十八条:预埋梁口的泡沫板,未清理干净的罚款10元/处。第四节 砼工程砼工程质量应符合砼结构工程施工质量验收规范GB5020-2002的要求。第五十九条:砼回弹若不合格,费用由试验员、工长及劳务队承担一切费用。第六十条:砼等级必须符合图纸设计要求,违者将给予10005000元/次的罚款。第六十一条:严禁对砼进行私自加水,若需时需经专业工长同意,一经发现,给予劳务队500元/次的罚款。第六十二条:承台内有积水,应采取措施将水抽干后方可浇筑砼,否则给予劳务队300元/次的罚款。第六十三条:蜂窝、麻面、漏振、漏筋、孔洞根据问题的严重性给予劳务队(组)

15、1001000元/处得罚款。第六十四条:浇筑后砼露面平整度允许偏差不超过8mm,超过10mm以外范围内给予劳务队(组)10元/平方米的罚款。第六十五条:浇筑后砼面标高要符合设计要求,允许偏差不得超过10mm,否则给予劳务队50元100元/处的罚款。第六十六条:楼层砼面应按要求进行顺纹细拉毛;收面要达到砼不裂纹位置,如不满足要求给予劳务队100元300元/平方米的罚款。第六十七条:浇筑砼前严禁乱踩上层钢筋,浇筑时应铺板搭桥,如有乱踩现象严重的给予劳务队10元/平方米的罚款。第六十八条:浇筑砼12小时候用薄膜覆盖养护,若养护不到位导致砼缺少、裂缝等质量问题给予劳务队5001000元/层的罚款。第六

16、十九条:入户花园、生活阳台、卫生间、厨房间标高低于室内正常标高的值必须满足设计标高,并且高低砍要顺直美观,若不达到要求给予劳务队50元/处的罚款。第七十条:墙、柱接头凿毛不到位给予劳务队100元/处的罚款。第四章 附则第七十一条:本制度未提及到相关质量问题的罚款,项目部有权根据具体问题的严重性决定罚款对象、罚款金额。第七十二条:本制度适用于所有参建水晶公馆工程的专业劳务队(组)、个人。第七十三条:本制度条款最终解释权陕西宝陵建设(集团)有限公司西安第八项目经理部所有。第七十四条:本制度于 年 月 日起执行。其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护

17、知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的安全生产目标责任书为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。2、现金安全保管,不发生盗窃事故。3、每月足额提取安全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职

18、责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
