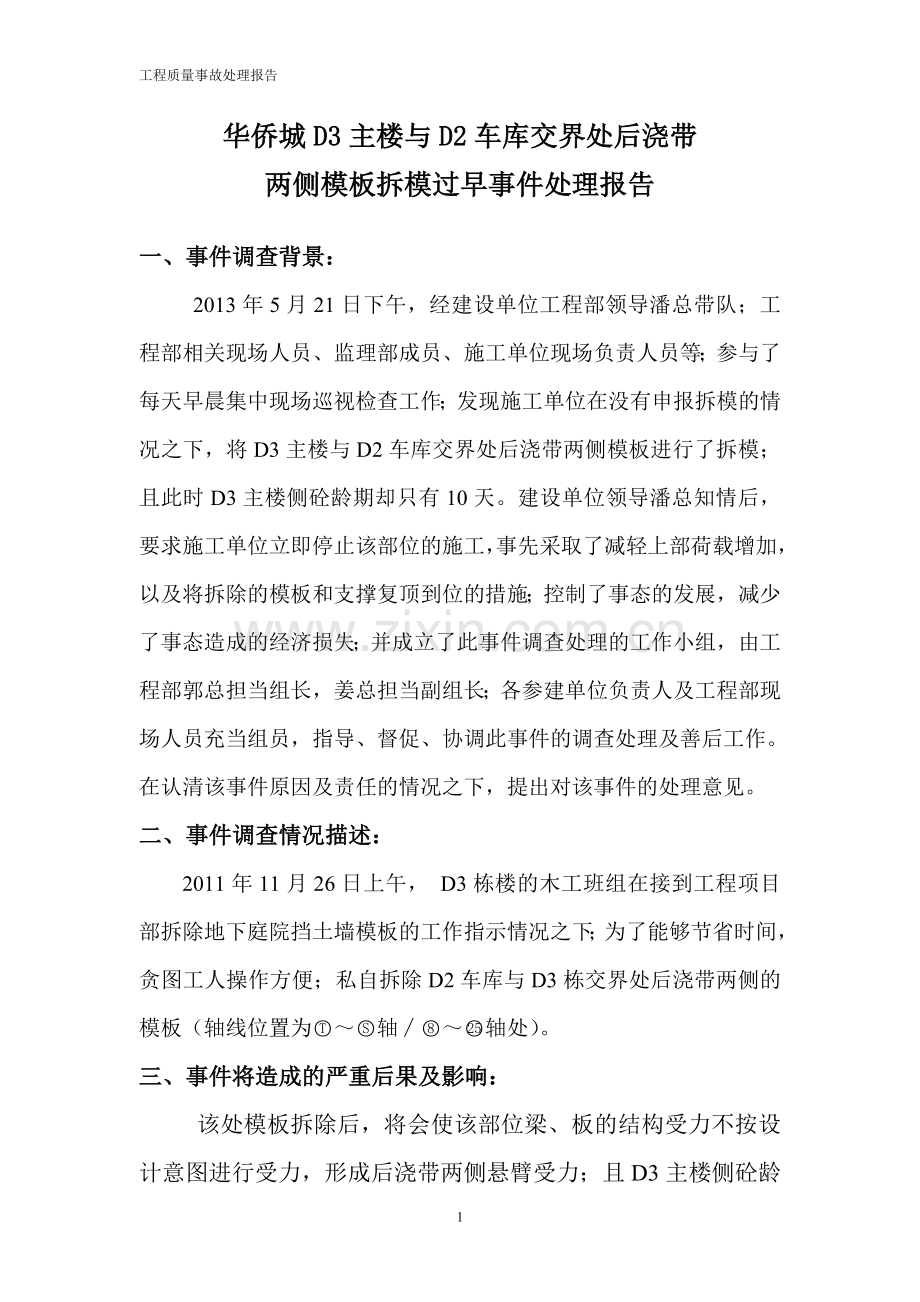

1、工程质量事故处理报告 华侨城D3主楼与D2车库交界处后浇带两侧模板拆模过早事件处理报告 一、事件调查背景:2013年5月21日下午,经建设单位工程部领导潘总带队;工程部相关现场人员、监理部成员、施工单位现场负责人员等;参与了每天早晨集中现场巡视检查工作;发现施工单位在没有申报拆模的情况之下,将D3主楼与D2车库交界处后浇带两侧模板进行了拆模;且此时D3主楼侧砼龄期却只有10天。建设单位领导潘总知情后,要求施工单位立即停止该部位的施工,事先采取了减轻上部荷载增加,以及将拆除的模板和支撑复顶到位的措施;控制了事态的发展,减少了事态造成的经济损失;并成立了此事件调查处理的工作小组,由工程部郭总担当组

2、长,姜总担当副组长;各参建单位负责人及工程部现场人员充当组员,指导、督促、协调此事件的调查处理及善后工作。在认清该事件原因及责任的情况之下,提出对该事件的处理意见。二、事件调查情况描述:2011年11月26日上午, D3栋楼的木工班组在接到工程项目部拆除地下庭院挡土墙模板的工作指示情况之下;为了能够节省时间,贪图工人操作方便;私自拆除D2车库与D3栋交界处后浇带两侧的模板(轴线位置为轴轴处)。三、事件将造成的严重后果及影响: 该处模板拆除后,将会使该部位梁、板的结构受力不按设计意图进行受力,形成后浇带两侧悬臂受力;且D3主楼侧砼龄期只有10天,未达100%的强度设计值;提前承受荷载,会使砼内部

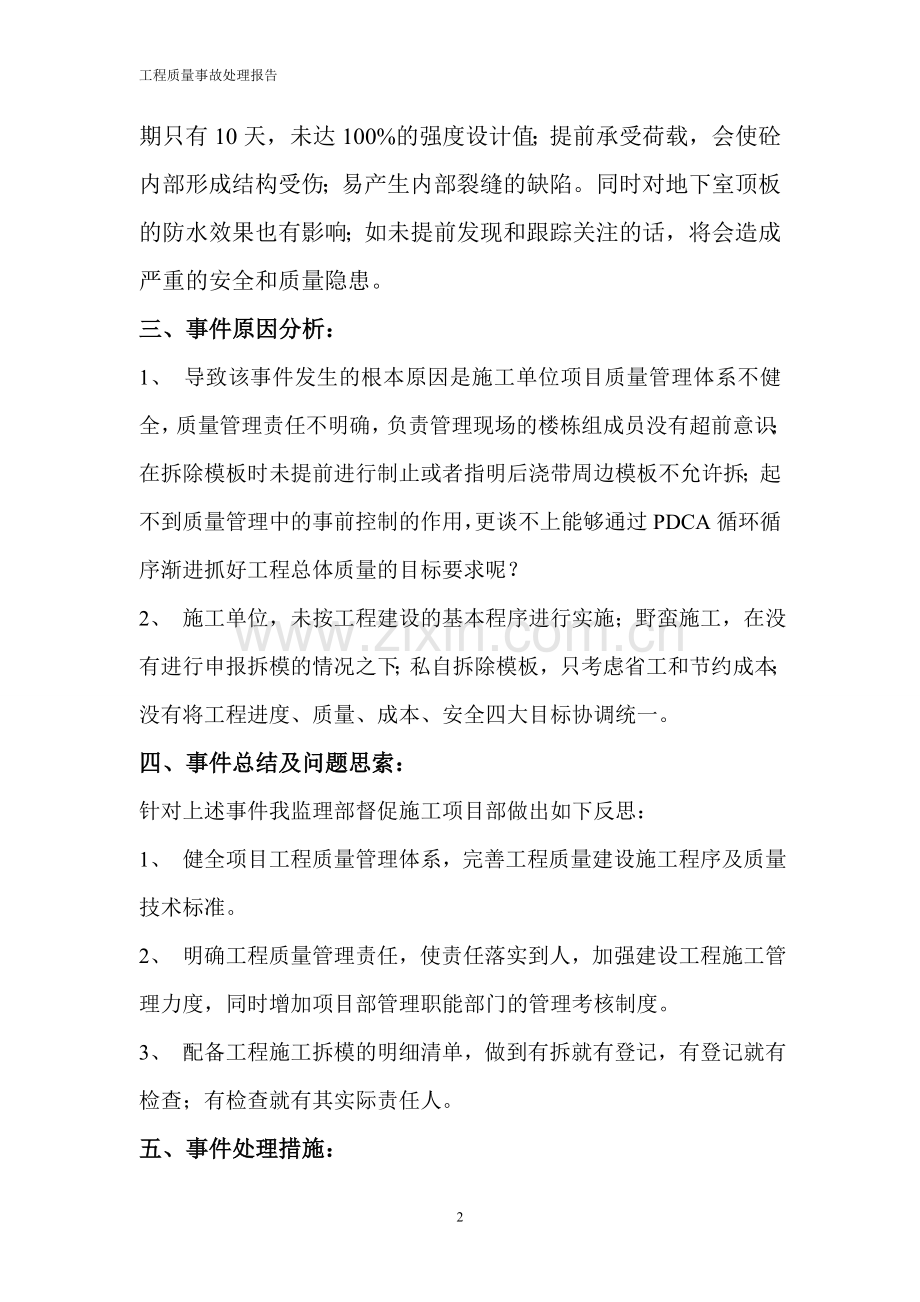

3、形成结构受伤;易产生内部裂缝的缺陷。同时对地下室顶板的防水效果也有影响;如未提前发现和跟踪关注的话,将会造成严重的安全和质量隐患。三、事件原因分析:1、 导致该事件发生的根本原因是施工单位项目质量管理体系不健全,质量管理责任不明确,负责管理现场的楼栋组成员没有超前意识;在拆除模板时未提前进行制止或者指明后浇带周边模板不允许拆;起不到质量管理中的事前控制的作用,更谈不上能够通过PDCA循环循序渐进抓好工程总体质量的目标要求呢?2、 施工单位,未按工程建设的基本程序进行实施;野蛮施工,在没有进行申报拆模的情况之下;私自拆除模板,只考虑省工和节约成本;没有将工程进度、质量、成本、安全四大目标协调统一

4、。四、事件总结及问题思索:针对上述事件我监理部督促施工项目部做出如下反思:1、 健全项目工程质量管理体系,完善工程质量建设施工程序及质量技术标准。2、 明确工程质量管理责任,使责任落实到人,加强建设工程施工管理力度,同时增加项目部管理职能部门的管理考核制度。3、 配备工程施工拆模的明细清单,做到有拆就有登记,有登记就有检查;有检查就有其实际责任人。五、事件处理措施:1、 立即停止该部位的施工,要求施工单位拿出切实可行的施工处理措施与方案;方案中应阐明如下几点措施,经建设单位及我监理部审核同意后方可实施。(1)、将拆除的后浇带两侧模板及支撑重新复顶到位的措施。(2)、对已拆除后浇带两侧模板的砼进

5、行徐变、挠度变形观测的措施。(3)、对已拆除后浇带两侧模板的砼进行蓄水试验,观测其内部是否存在微裂缝的措施。(4)、减少已拆除后浇带两侧模板的砼上部荷载,所采取的措施方案。2、根据处理措施及试验、观测数据报告所得出的结论;请设计单位进行验算核定与确认。 泰州市华侨城工程监理部 2011年11月26日 3、通过活动,使学生养成博览群书的好习惯。B比率分析法和比较分析法不能测算出各因素的影响程度。C采用约当产量比例法,分配原材料费用与分配加工费用所用的完工率都是一致的。C采用直接分配法分配辅助生产费用时,应考虑各辅助生产车间之间相互提供产品或劳务的情况。错 C产品的实际生产成本包括废品损失和停工损

6、失。C成本报表是对外报告的会计报表。C成本分析的首要程序是发现问题、分析原因。C成本会计的对象是指成本核算。C成本计算的辅助方法一般应与基本方法结合使用而不单独使用。C成本计算方法中的最基本的方法是分步法。XD当车间生产多种产品时,“废品损失”、“停工损失”的借方余额,月末均直接记入该产品的产品成本 中。D定额法是为了简化成本计算而采用的一种成本计算方法。F“废品损失”账户月末没有余额。F废品损失是指在生产过程中发现和入库后发现的不可修复废品的生产成本和可修复废品的修复费用。F分步法的一个重要特点是各步骤之间要进行成本结转。()G各月末在产品数量变化不大的产品,可不计算月末在产品成本。错G工资

7、费用就是成本项目。()G归集在基本生产车间的制造费用最后均应分配计入产品成本中。对J计算计时工资费用,应以考勤记录中的工作时间记录为依据。()J简化的分批法就是不计算在产品成本的分批法。()J简化分批法是不分批计算在产品成本的方法。对 J加班加点工资既可能是直接计人费用,又可能是间接计人费用。J接生产工艺过程的特点,工业企业的生产可分为大量生产、成批生产和单件生产三种,XK可修复废品是指技术上可以修复使用的废品。错K可修复废品是指经过修理可以使用,而不管修复费用在经济上是否合算的废品。P品种法只适用于大量大批的单步骤生产的企业。Q企业的制造费用一定要通过“制造费用”科目核算。Q企业职工的医药费

8、、医务部门、职工浴室等部门职工的工资,均应通过“应付工资”科目核算。 S生产车间耗用的材料,全部计入“直接材料”成本项目。 S适应生产特点和管理要求,采用适当的成本计算方法,是成本核算的基础工作。()W完工产品费用等于月初在产品费用加本月生产费用减月末在产品费用。对Y“预提费用”可能出现借方余额,其性质属于资产,实际上是待摊费用。对 Y引起资产和负债同时减少的支出是费用性支出。XY以应付票据去偿付购买材料的费用,是成本性支出。XY原材料分工序一次投入与原材料在每道工序陆续投入,其完工率的计算方法是完全一致的。Y运用连环替代法进行分析,即使随意改变各构成因素的替换顺序,各因素的影响结果加总后仍等于指标的总差异,因此更换各因索替换顺序,不会影响分析的结果。()Z在产品品种规格繁多的情况下,应该采用分类法计算产品成本。对Z直接生产费用就是直接计人费用。XZ逐步结转分步法也称为计列半成品分步法。A按年度计划分配率分配制造费用,“制造费用”账户月末(可能有月末余额/可能有借方余额/可能有贷方余额/可能无月末余额)。A按年度计划分配率分配制造费用的方法适用于(季节性生产企业)4

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
