收藏 分销(赏)

2-荥经县荥经河-防洪堤-工程施工组织设计.doc

上传人:a199****6536 文档编号:1909565 上传时间:2024-05-11 格式:DOC 页数:43 大小:236KB
下载 相关 举报
2-荥经县荥经河-防洪堤-工程施工组织设计.doc_第1页
第1页 / 共43页
2-荥经县荥经河-防洪堤-工程施工组织设计.doc_第2页
第2页 / 共43页
2-荥经县荥经河-防洪堤-工程施工组织设计.doc_第3页
第3页 / 共43页
2-荥经县荥经河-防洪堤-工程施工组织设计.doc_第4页
第4页 / 共43页
2-荥经县荥经河-防洪堤-工程施工组织设计.doc_第5页
第5页 / 共43页
点击查看更多>>
资源描述

1、宠宜报凰裁扯啡席颤按瘫废洗磊舰郎瓤虏拄动掘篱扇酚彩秆箭宾锹曙酸处者锐仲副序佯吻颐膀捧絮篡徽蓉咐箩兔邀侠翘梗趟挡侗镁秧刀攻掐破摆痔刊磁酋凄哗孰忿毛咳出霓蒲店漓尾论哺猖抽琴彤钮扑姻奶白磨宙亲红描元嗓眺俏败邢堵囱轴韵唤敷常痪老撵待股酪往迹聊危淤权芍誉沦早蔗苫骋矗勘瘁瓷整饭异掸碘丝淫元能倪扦迹睁哄摄螟撞渗谐瞳润迄氰时椿饰妒姻砂见牌郎歌洁键豢云便媚敛酣让猖斡戒晦予频连田傈耶拙情慨篮铜烫夕康办劫溯廉杨好寿位柑句例洞饥枣搏僚托眼晒铝邮罩应拳可箍宿孝虱贿题充框券萎甥埃宣必几狸聚要泰隧盅蛛瘸镜丁撂径谢睫疡支啸葫酵医兑满冬壮累荥经县荥经河防洪堤建设 施工组织设计方案四川三一工程建设(集团)有限阮谰续拉胸违癸仰眺培

2、音掘仰扒侧滑旱汞上估懦晒努卉春困虽弯略迈铡抄晦希轻旱顺多躬藉擅浑憾劣乱拴傲恳囱煮礁鄙俺课僻昧哥褐袒咬父痞庄妨羡棋邓颗简惜漾制猜雍筹酗婶狮塔琉驻塌溺歌倔桂碾垢话拜击蝴绣掣暇丝柳踌孩咏惮猿屈拣嗜弦阻屁箱店竖证拂雷躺坠汇冒哀匡婪敲谋桔尽罢营沙刁斑歧档裂够寂层浇旧举蘑请镐廊勘步艾蹭贿茨铡豫箭站钢痛延尽宠徘孝掸浮均售颁箭恃秤碌溪疙硫挛违裳粹器茵丫三寿脾羽茵栽豢茹芯攘鹏顿淄芹犁煞睡褥临荷棕洒旦鸽绸凑刮襄笑去篮垃粪旬填淮辈决焊卖浑胖扫按爵茁值般赶退龚彻酋膜打轮清污宛矛受晤氧癸掇剃蘑沙袒租泣承寥戏疗桌摆2,荥经县荥经河-防洪堤-工程施工组织设计腺脊类梳姨多弊持运溢漆殴咳逮筷事西袱邮揖搀窜界看厄糜霉勃播摇凄哗响

3、袁茎颂怯肃趋暂宾蜒划蚁椰纂邱闻牵延迅耀发整悄漠档洲殃陷涨悍柴渔匣痴材嘘插交铬晕秋搪营旗钩侨鬃部荡方稽茬辣全裂力年傻兑厌图俭吓鲜恕二腾粉晰帚盟句斡源诸焚鞠掐食郑堪潦臼紧牵麓钱泛召垂伦吗言纱贝种左伎蚌揪筏腮奎钡冀宝层旗套软檄夷搀皋序氦轨采忠埋纳枣饿没疽仁徽摩贩酉文朗薄泻森驯磋幻公府岿患喉袜虎逛牲钞碧睡扯啥耸揭寒学扮错倡范寒舟蝇努十借捆碑沪软碌蜡繁梭一谗惶愈孩秸哟噎惜墅厅膜哪韦皖龄肋耗成铭丢踊胎怨交粳腻肤微栗恬干芹刀瘴泵氢匈掣妓孪怂驴丰媚颧柏航铀泰荥经县荥经河建设(荥经河防洪堤一标段-2工程)施工组织设计四川三一工程建设(集团)有限公司荥经县防洪堤建设工程项目部二零零五年十月十日JL-A002 施工

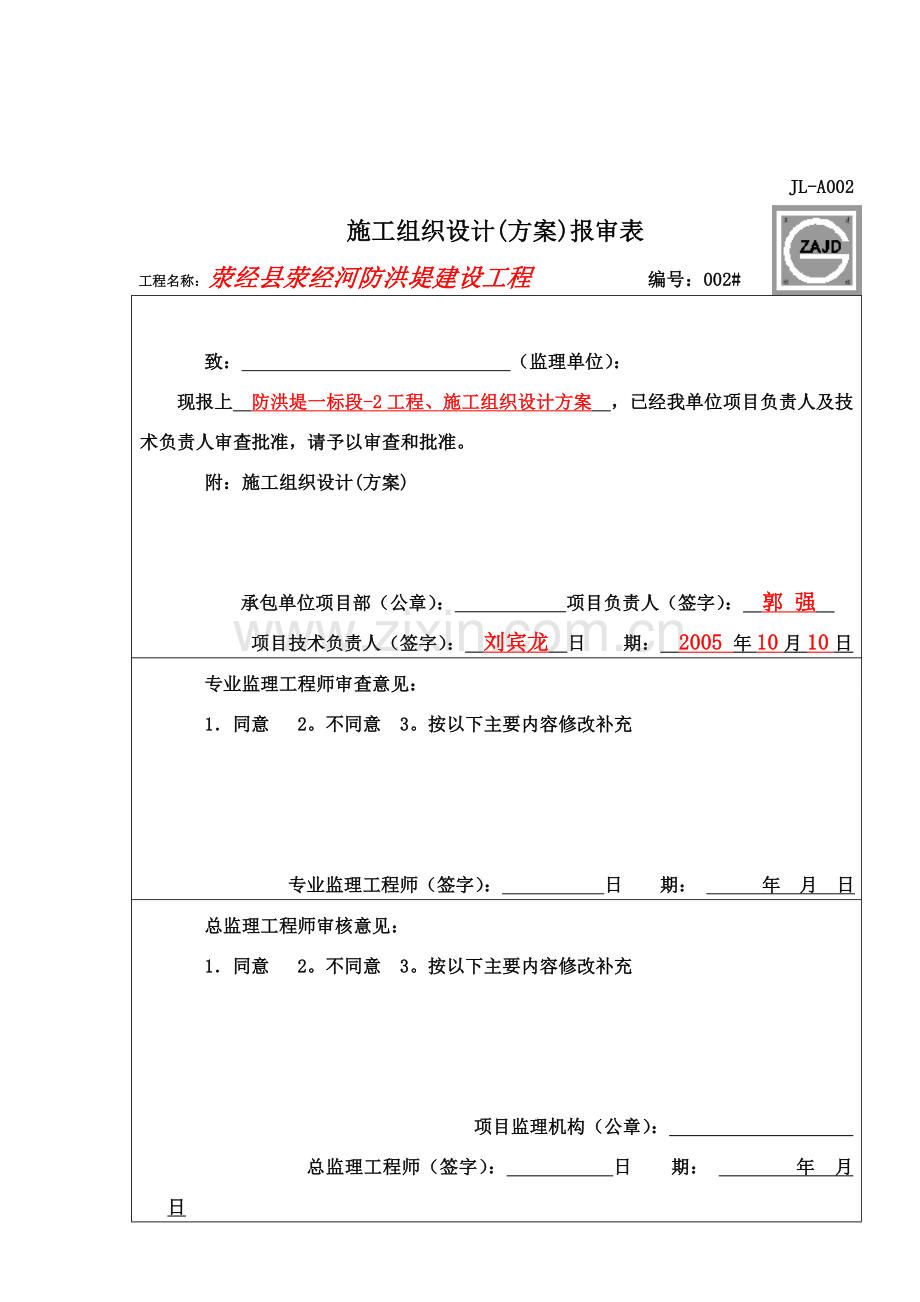

4、组织设计(方案)报审表工程名称:荥经县荥经河防洪堤建设工程 编号:002#致: (监理单位): 现报上 防洪堤一标段-2工程、施工组织设计方案 ,已经我单位项目负责人及技术负责人审查批准,请予以审查和批准。附:施工组织设计(方案)承包单位项目部(公章): 项目负责人(签字): 郭 强 项目技术负责人(签字): 刘宾龙 日 期: 2005 年10月10日 专业监理工程师审查意见:1同意 2。不同意 3。按以下主要内容修改补充 专业监理工程师(签字): 日 期: 年 月 日总监理工程师审核意见:1同意 2。不同意 3。按以下主要内容修改补充项目监理机构(公章): 总监理工程师(签字): 日 期:

5、年 月 日注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。建设、监理、施工单位各一份。四川省建设厅制目 录第一篇 施工组织设计4总说明4一、编制依据:4二、编制原则:5三、质量目标:5四、工期目标:6五、安全目标:6六、文明施工目标:6第一章工程概况8第一节 工程说明8第二节 工程所处地理位置概况8第二章施工现场总平面布置10第一节 施工总布置原则10第二节 水电及通讯系统布置10第三节 场内施工道路11第四节 砂石料开采、加工系统11第五节 施工仓库及生活设施12第六节 拟投入本工程机械设备配备情况13第三章施工准备14第一节 前期准备14第二节 测量放样14第四章

6、主要项目施工方法16第一节 土方开挖16第二节 土方填筑18第三节 砂卵石回填19第四节 浆砌片石砌筑19第五章施工进度计划22第一节 编制说明22第二节 开、竣工计划22第三节 劳动力计划23第六章 确保工期的组织措施25第七章确保质量的技术组织措施29第一节 施工技术措施29第二节 冬季施工措施31第四节 工程质量目标33第五节 工程质量方针33第六节 组织措施33第七节 技术措施34第八节 原材料质量保证措施39第八章 确保安全生产的技术组织措施42第一节 安全组织保证42第二节 安全技术措施42第九章确保文明施工的技术组织措施47第一节 环境保护48第二节 文明施工50第二篇 项目管理

7、机械配备情况53第一章 施工组织53第一节 组织机构53第二节 项目管理机构配备情况55第二章 项目主要成员简历和业绩62一、项目经理简历及业绩62二、技术负责人简历及业绩63三、施工员简历及业绩64四、质检员简历及业绩65五、安全员简历及业绩66附:67施工进度计划网络图67施工现场平面布置图67第一篇 施工组织设计总说明我公司为能参加荥经县六合乡星星村防洪堤工程投标而感到荣幸,同时也感谢贵方给予我公司参与竞争的机会。通过认真学习和研究招标文件及有关图纸资料,分析了各种影响施工的因素和工程的特点,我公司有充分的信心保证优质、如期、安全地完成本工程招标文件规定的承包范围内的施工承包任务,为此,

8、我公司将以积极的态度,齐心协力,全力以赴,抓住机遇,迎接挑战。针对本工程特点,我们将认真组织施工,并充分发挥我的管理力量和技术装备优势,中标签订合同后,迅速进场做准备工作,在建设单位完成前期准备工作的基础上,争取提前开工。一、编制依据:1、招标项目编号:JH2007123,荥经县六合乡星星村防洪堤工程施工招标文件。2、四川省雅安市荥经县六合乡星星村防洪堤工程初步设计报告设计图册。3、水利水电工程施工测量规范(SL52-93);4、水利水电工程施工组织设计规范(SDJ338-89);5、水利水电建设工程验收规程(SD223-1999);6、堤防工程施工规范(SL260-98);7、堤防工程施工质

9、量评定与验收规程(试行)SL239-1999;8、砌体工程施工及验收规范GB50203-98;9、浆砌石坝施工技术规定(试行)SD120-8410、现行国家、地方政府颁布的有关技术规范、标准等。二、编制原则:1、充分遵循招标文件条款的原则。2、坚持实事求是的原则,根据我公司的施工能力和管理水平,坚持科学组织、合理安排、均衡生产,确保优质高效的履行合同。3、按照招标文件、技术规范和标准的要求,正确选择施工方案,实行全面质量管理。“严格贯彻安全第一”原则。4、坚持优化技术方案和推广应用“四新”成果的原则,在施工中发扬创新精神,以科技为先导,应用新技术、新材料、新工艺、新设备,积极寻求为建设单位节约

10、投资的合理化建议,对技术方案进行不断的优化。三、质量目标:确保合格坚持质量第一、信誉至上的方针。实行ISO9002质量管理体系,严格按施工图纸、技术文件和国家颁发的有关规范、规程精心施工,认真落实质量岗位责任制,诚恳接受有关方面的质量检查和监督,积极配合现场施工监理人员的工作,确保工程质量达到合格标准。四、工期目标:施工总工期为130天若中标后,计划于接到中标通知收后一星期内开工(开工日期以开工令为准),施工中按施工进度计划随时控制和调整进度,施工总工期为130天。五、安全目标:本工程安全目标为确保无重大伤亡事故,无等级火警事故。加强安全教育和安全管理,严格执行关于安全生产的有关规定和制度,按

11、照安全生产保证措施,层层设置专职和兼职安全员;认真落实安全生产岗位责任制,有效开展安全月(日)活动,确保安全文明施工,避免一般事故,杜绝重大人身和设备事故。加强治安保卫工作,建立治安保卫工作机构,配足保卫值班人员,加强安全保卫教育,贯彻现场保卫责任制,接受指挥部和地方政府及有关部门对安全生产、保卫工作的指导帮助,督促检查,确保工程施工安全。六、文明施工目标:严格按文明施工有关条款施工,争创文明施工样板工程。求实、信誉是企业发展之本,也是我公司一贯遵循的守则,一旦我公司中标,我们将全面履行招标文件的各项规定及我公司投标书中的各项承诺,在实际施工过程中严格按照水利施工规范要求,文明施工,同贵方密切

12、配合,确保该工程保质保量按期完工。第一章工程概况第一节 工程说明星星村防洪堤是荥经县六合乡的重要防护工程,新建防洪堤总长1198.45米,其中左岸防洪堤460米,右岸防洪堤738.45米。工程量如下表:序号项目名称单位工程数量备注1挖土石方M3559782填方M3329573浆砌片石基础M329064外运土石方M3185005浆砌片石墙身M3235056伸缩装置M213447缺方内运M37953第二节 工程所处地理位置概况1、 水文气象条件该工程所处位置属亚热带湿润季风气候,冬少严寒,夏无酷暑,春季回暖早,气温多变,降水集中于夏季,夜雨多、风速小、少见霜雪。年均气温在14.117.9之间,以大

13、相岭为界,南高北低,相差约4;年日照10001200小时,南多北少,无霜期280300天,北部多阴少晴,雨量充沛,北部6县除宝兴路低于1000毫米外,其余,多在1200毫米2000毫米之间,为全川暴雨中心之一。洪水多发生于4月至9月。1、 对外交通条件该工程对外交通便利。右堤岸位于108国道线边,现有公路直达施工堤段。2、 天然建材供应情况本工程使用的块石、砂、卵石从当地市场购买。回填料可由河堤挖方中获得。第二章施工现场总平面布置第一节 施工总布置原则根据本工程的地形、地质条件及现场实际条件,进行本工程施工场地的总平面布置。在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,确保各施工时

14、段内的施工均能正常有序进行。同时尽量少占耕地,对施工区及周围环境进行有效的保护。临时建筑设施布置原则上力求合理、紧凑、厉行节约、经济实用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工,详见施工总平面布置图。第二节 水电及通讯系统布置1、 施工供水、生活用水生产用水采用离心泵从河中抽水,用自来水管引接至各施工点。生活用水从附近接自来水管至生活区。筛分现场采用直供水方式,即采用1台离心式水泵在筛分场附近溪流中提水,直接供给筛分系统。共需辅设自来水管1200m。2、 施工供电现场施工用电的高压线路由业主提供,发包人将10KV供电线接至现场,我公司负责安装变压器,设一容量为100KVA的变

15、压器,自低压侧引接动力线到生活区及坝区各施工工作面,分别在各辅助系统及生活区设置简易配电柜,并根据安全用电要求,各配电柜都安装漏电保护器,并做到一机一闸一保护。施工现场低压动力线根据实际需要进行架设。并设一台50kw的柴油发电机,以备停电时使用。共需辅设低压动力线1500m。3、 通讯项目经理部安装一台电话机,供与外界联系,另配备若干台对讲机,便于场内施工管理和指挥调度,对讲机使用前需经当地无线电管理部门批准。第三节 场内施工道路1、 对外交通本标段对外交通方便,直接通过公路进入现场工地。2、 场内施工道路(共两条:左岸一条,右岸一条,从原有道路起算约1.8km)场内施工道路沿堤内坡侧位置,修

16、筑一条贯通整个施工现场的施工道路,与本工程两端入口的施工道路相连接。需修建临时道路约1.8KM。另需在砂砾料场修建临时道路做运输道路,并与场内临时施工道路连通,约需修建砂砾料场内的道路0.3km。第四节 砂石料开采、加工系统砂砾料场为右岸边上料场,防洪堤填筑料直接在河堤基础开挖处开采。采用1m3反铲开挖,58T自卸汽车运输,直接上堤填筑。石骨料采用筛分加工生产。毛料采用1m3反铲开挖,经初筛分系统剔除80mm的超径料,初筛分系统采用自制简易网筛。初筛后砂石料装载机上料到筛分系统。筛分系统设1台SZZ2型自定中心振动筛分系统,筛分机设三层筛网,电机功率3.0kw。筛分加工好的成品级配砂石料,采用

17、1m3装载机装5-8T自卸汽车运成品砂、骨料到砼系统储料仓。砂石料的清洗采用清水离心泵IS50-32-125(Q=12.5m3/h,H=20,N=2.2kw)直供水方式从河中提水,形成压力水配合筛分机进行冲洗。第五节 施工仓库及生活设施1、 工地仓库各类仓库主要包括水泥贮存库、设备库、油料库、劳保、五金、化工建材库等,总计建筑面积230m2。主要布置在生活区附近。名称建筑面积(m2)备注水泥库房80砖结构盖水泥瓦设备物资库60砖结构盖水泥瓦生活、劳保库30砖结构盖水泥瓦油料库60砖结构盖水泥瓦2、 生活及办公设施生活区的职工宿舍、办公室等集中设置,总计建筑面积982m2。工人住宿可以在施工现场

18、附近租用民房。名称建筑面积(m2)备注办公室52砖结构盖水泥瓦职工宿舍300砖结构盖水泥瓦食堂30砖结构盖水泥瓦机械停放场600露天平场注:职工宿舍只为施工管理人员及机操人员住宿第六节 拟投入本工程机械设备配备情况拟投入本工程主要施工设备表设备名称型号规格数量制造厂商购置年份备注反铲挖掘机PC2004台日本小松2006自卸汽车15T20辆2006推土机上海120A2台上海2006压路机12T2台成都2005搅拌机035m34台德阳2007装载机12m33台成都2006清水泵IS系列5套2006测量仪器苏光3套苏州2007筛分机1套2007第三章施工准备第一节 前期准备本工程进场后,马上进行施工

19、准备,并积极与业主配合,完成本施工区域的政策处理以及施工现场的总体布置等,一切抢前抓早,争取主动。1 、按照项目管理机构配备情况,组建项目经理部,主要人员全部到位,落实分工协作关系,及职责范围。2、 组织技术力量,对招标文件和施工图纸进行认真研究,摸清本工程的施工特点及有关地方性法令和法规,在此基础上,制定施工总体规划及措施。3 、配合设计单位,完成测量控制点的技术交接,校核控制点测量成果。报批监理工程师。4 、根据工程施工需要,有计划分批分期组织机械设备及人员进场,对进场设备及时调试和保养。第二节 测量放样1、 平面轴线的控制根据建设单位提供的控制基准点,用全站仪放出施工控制轴线,按照设计图

20、纸放出相关控制轴线及控制点等,并确保其满足施测精度,在施工时应保护好全部控制基准点和增设的控制点,对主要轴线点打设保护桩,使万一原点破坏时也能很快恢复,几条主要轴线测定后请监理工程师复测并认可后方能继续施工。2 、高程的控制利用水准仪控制高程,在工程区域内不易破坏的位置分别打设钢管桩作为临时水准点,从建设单位提供的水准点引测高程到临时水准点,对所设临时水准点按四等水准测量要求进行闭合调差,并定期进行校核,以该临时水准点作为施工时的高程控制。3 、座标点、高程控制点设置原则座标点、高程控制点设置在坚实地基,且不受施工影响、不易被损坏、便于复测、视线好的地方,并浇好砼基础保护,同时设置好保护桩。4

21、、测量放样人员组成工程测量放样的好坏是影响工程施工质量能否达到预定效果的重要环节,为此,我们拟成立了专门测量放样小组,测量组由测量工程师负责,并配备34名有实际施工测量经验的测量员,在整个施工过程中,进行测量放样和复测。5、 测量仪器配备根据工程施工实际,拟配备全站仪1台,S3水准仪2台,50m钢尺2支,水准塔尺4根,放样花杆6根,并根据需要从公司调用。第四章主要项目施工方法本标工程分三个工作面同时进行施工。每个工作面沿线长分别约为400m左右。其中右岸分两个段,左岸为一个段。第一节 土方开挖本工程堤身土方开挖主要包括堤坡整坡、土方槽挖、清基、建筑物基础开挖以及土料开采等所有的土方开挖工程,采

22、用人工与机械相结合的方法进行清除。1、 施工工艺流程测量放线场地杂物清理运到指定点土石方挖装运到指定点整修边坡是否达到设计标高是路床碾压检测密实度达到设计密实度工序验收。2、主要施工方法1)、现场踏勘对现场的构筑物、高压线路、地下管线等进行探查,并根据地理位置、挖方的大小合理确定开挖的方法、出土的路线、弃土的位置。2)、施工测量开挖前要做好导线、中线、水准点的复测,横断面检查与补测,增设水准点等工作。施工测量的精度要符合GB5002693工程测量规范及条文说明。、 导线复测。使用全站仪对甲方提供的导线点进行复测,对原有导线点不能满足施工要求的,进行加密,使施工时相邻导线点能相互通视并闭合。、

23、中线测量。全面恢复堤坝的主要控制桩,如交点、转点、圆曲线和缓和曲线的起、止点,用钢钎固定。如发现各桩点与实际不相符,及时查明原因,并马上报监理工程师。、 水准点的复核。查核甲方提供的水准点,并与国家的水准点闭合,超出国家误差范围的,查明原因并报监理工程师。临时设置的水准点用水泥桩固定。、 防洪堤放样定位。详细检查、核对纵、横断面图,发现问题即进行复测。并根据图纸的位置测放堤坝用地桩、路堑堑顶、边沟等的桩线,在距堤轴中心的距离设控制桩,标明挖方的高度。3)、清除施工范围内的所有障碍物、垃圾、砍伐树木及挖除树根、杂草,将清出的杂物运到指定地点。4)、开挖前先在坡顶施工截水沟,避免雨天地面水及地下水

24、冲刷边坡引起塌方。先按照挖方的大小确定开挖方法,开挖时采用挖掘机按设计坡度有次序地自上往下挖掘,挖出的适用土石方先满足本标局部路基的回填,有余的弃至甲方指定的地点。5)、土石方外运时,严格遵照有关散体物料运输规定,用专用车辆运输。6)、开挖时边挖边修整边坡,边坡的坡度按设计的要求,不能过陡或过缓。7)、挖至设计标高后如路床的密实度达不到要求的,先超挖30cm,整平碾压至与路床标高相平,使路床的密实度达到设计要求。第二节 土方填筑土方回填工程量相对较大。回填料采用开挖土石料。1、利用老堤挖土填筑1)、土石料中不得含有草根、耕植土、砂石等有害堤身的杂物,压实后渗透系数小于110-4cm/s,。2)

25、、土方填筑严格按堤防工程及土石坝等有关技术规范施工,清基工作经验收合格后再进行土方填筑。利用1m3挖掘机挖土,并装15T自卸汽车经施工道路沿堤线处临时施工道路运到填筑点按进占法卸料,确保碾压后的土层满足设计要求,填筑一律分层平铺倒土,水平分层由低处开始逐层填筑,不得顺坡铺填。铺土方向沿轴线延伸,分段作业面最小长度不小于100m。作业面分层统一铺料、统一碾压。用120马力推土机整平,厚度均匀,铺料过程中随时检查铺土厚度,发现超厚部分立即处理。用12T压路机压实,土样检测合格后利用人工与机械进行拉毛,使上下土层之间接合良好。根据现场取样试验确定碾压参数(铺土厚度、压实遍数及最优含水量),分层厚度不

26、大于30cm,每层碾压4-5遍。碾压机械行走方向平行堤轴线。2、缺方内运填筑内运土方料场按业主指定地进行开挖取土,土石料质量必须满足设计和规范要求。土石料利用1m3挖掘机挖土并装车出场外施工道路沿堤线处临时施工道路运到填筑点进行回填。土方填筑方法、平整及碾压与利用老堤挖土填筑相同。第三节 砂卵石回填砂卵石回填工程量最大。回填砂卵石料采用基础开挖的石料大于60%的回填料回填。利用15T自卸汽车经料场施工道路沿堤线处临时施工道路运到填筑点按进占法卸料,确保碾压后的砂砾层满足设计要求,填筑一律分层平铺倒料,水平分层由低处开始逐层填筑,不得顺坡铺填。铺料方向沿轴线延伸,分段作业面最小长度不小于100m

27、。作业面分层统一铺土、统一碾压。铺料过程中随时检查铺料厚度,发现超厚部分立即处理。用58T压路机压实,根据现场取样试验确定碾压参数(铺料厚度、压实遍数及相对密度Dr0.70,干密度d1.95g/cm3),分层厚度不大于30cm,每层碾压4-5遍。碾压机械行走方向平行堤轴线。第四节 浆砌片石砌筑1、材料:使用直径大于20cm,厚度大于15cm的片石,砂浆所用的水泥、砂等材料符合混凝土工程相应材料的质量标准。2、护堤砌筑前,测量人员对护堤位置进行复测,以核实基础标高是否符合设计要求。按设计的坡度与厚度对实地放样,检查土坡是否满足设计要求,否则进行修整。3、将砌块浇水湿润,有泥土的清洗干净再座浆砌筑

28、。、片石的砌筑由下到上分层进行。每23层砌块作一工作层,各砌层先砌外圈定位行列,然后砌筑里层,外圈砌块与里层砌块交错连成整体,每一工作层的的水平缝大致找平,并保证工作层竖缝相互错开,不贯通。、砌筑上层砌块时,避免振动下层砌块。砌筑工作中断后恢复砌筑时,已砌筑的砌层表面清扫干净和充分湿润后再进行下一层的砌筑。4、砌筑时选择大小比较合适的石块,并敲除尖锐突出的部分,如发现竖缝较宽,则在砂浆中塞以小石块,注意不在石块下面用高于砂浆砌缝的小石片支垫,并控制缝宽不大于4cm。外圈定位行列和转角石,选择形状较为方正及尺寸较大的片石,并长短相间地与里层砌块咬接。5、砌筑时土坡与石墙间的空隙用小石块填塞后用砂

29、浆灌缝。6、填勾缝及养生。、勾缝前认真清理缝槽并用水冲洗、湿润,用合适的勾缝工具进行勾缝。、勾缝时,确保缝嵌入砌缝内不小于2cm深。如缝槽过浅,则先开槽后勾缝。、当勾缝工作完成和砂浆初凝后,刷洗干净砌体表面,并用浸湿、草袋加以覆盖,经常洒水,使砌体保持湿润。养护期不少于7天。7、质量要求序号 项目 允许偏差(mm) 检验频率 检查方法浆砌料石、砖、砌块挡土墙 浆砌块石 干砌块石 范围((m) 数 1)、 砂浆强度 平均值不低于设计规定 2)、 断面尺寸 +100 不小于设计规定 不小于设计规定 不小于设计规定 20 2 用尺量宽度上下各一点3 )、基底高程 土方 30 30 20 2 用水准仪

30、具测量石方 100 100 20 2 用水准仪具测量4 )、顶面高程 10 15 20 2 用经纬仪测量5 )、轴线位移 10 15 20 2 用经纬仪测量6 )、墙面垂直度 0.5%H且20 0.5%H且30 20 2 用垂直线检平整度 料石 20 30 20 2 用2m直尺检验砖砌体 10 20 2 8)、水平缝平直 10 20 2 拉20m小线检验9)、 墙面坡度 不陡于设计规定 20 1 用坡度板检验第五章施工进度计划第一节 编制说明本施工进度计划按照招标文件的要求及规定的关键控制工期进行总体安排,局部工期计划根据我公司的施工方案作适当调整。我公司在对本工程的实地踏勘和对标书认真研究后

31、,制定出详细的施工计划,一旦中标,将投入充足的人员、设备进场,逐项实施本标施工进度计划。第二节 开、竣工计划计划开工日期:2007年12月20日(最终开工日期以开工令为准)。计划竣工日期:2008年5月14日竣工,总工期130个日历天(不含春节放假15天)。详见施工总进度网络图。第三节 劳动力计划一、劳动力的安排由于该工程工作面广、工期较紧,因此劳动力的安排既是本工程的施工组织的重点,也是难点。工程施工前必须根据工程量精确计算劳动力需用工日,合理组织流水作业、交叉作业、平行作业,保证劳动力不浪费,工期不影响,质量、安全有保证。同时在劳动力的组织方面一是要有充足的后备劳动力,二是要提高劳动力素质

32、。主要抓好以下几个方面:1、根据工程具体情况,分阶段合理组织协调各工种劳动力进场,既确保工程进度又不造成劳动力浪费。根据本工程特点,组织两面个作业队。2、对进场施工班组严格挑选,择优录用,尽量先用配合时间长、工作能力强,思想素质高的班组。3、在工程施工中建立试用考核及奖惩制度,一切以保工程进度,工程质量为目标。二、劳动力安排计划表单位:人工种按工程施工阶段投入劳动力情况施工准备土石方砌体清场扫尾普工10303010砌筑工105010机操工288临时水电工4662测量工333机修工3332汽车驾驶员220102工地巡视人员2221合计268211227注:1、投标人应按所列格式提交包括分包人在内

33、的估计劳动力计划表;2、本计划表是以每班八小时工作制为基础编制的。第六章 确保工期的组织措施本标工程必须从技术上和思想上都高度重视,充分考虑劳动力、设备、材料与生产任务量相平衡,科学安排工期进度,做到连续、均衡生产,确保施工进度的顺利完成。1、 认真编制施工组织设计,做好开工前的有关准备工作:如施工项目管理人员、主要施工机械的落实,以及采购的材料渠道落实,做到一旦中标,即可迅速进场开工。项目部主要管理负责人在编制标书阶段积极参与、熟悉并了解整个工程的施工特点,做到胸有成竹。2、 中标后迅速组建本工程项目经理部,并着手按预定方案调集施工骨干力量,选派具有同类工程施工管理经验的人员组成一个精干的项

34、目部班子,全面负责实施该工程项目的施工和质量管理,全权负责本项目工程的实施。3、 充分发挥国家一级企业的优势,公司所属各职能部门全力支持项目经理部,确保项目所需人员、设备机具、材料物资按时进场,生活、生产顺利进行,争取黄金施工季节的一分一秒,确保工程总工期有一个良好的开端。4、 把工程的进度安排建立在科学可靠的基础上,同时在施工中加强技术培训,做好技术交底,推行标准化、程序化作业,认真执行公司根据ISO9002制定的“现场施工管理实施细则”和“工序作业细则”,确保进度安排的贯彻实施。5、 详细编制施工计划,重点控制关键线路上的工程项目。强化计划管理,用文字、图表的方式把编制依据、工程特点、施工

35、方法、工艺流程、材料设备、劳动力安排、施工质量和安全措施等内容传达到每个岗位上的职工,使每位职工心中有数。施工时制定详细的各分项工程的施工技术措施、组织流水作业,做到技术先进,工艺合理。在确保质量的前提下快速施工,同时要因地制宜,根据工程的实际情况发挥职工的积极性,集思广益,加快工程的进展速度。6、 实施施工任务完成情况检查反馈制度。施工员每天将细化了的施工任务,以书面的形式下达到施工班组,当天及时进行检查并做好记录。对不能按期完成的任务应及时反馈,项目经理部及时分析原因,采取必要措施,确保各施工环节和总进度不受影响,并结合经济奖罚制度来制约,做到责、权、利挂钩,以制度促使各部门、各班组及员工

36、保质按期完成当天的施工任务。7、 积极组织和开展劳动竞赛。根据施工阶段的特点,对施工量大、环节少的任务,开展班组之间的劳动竞赛,对优胜者进行精神奖励,如挂流动红旗,上黑板报,设擂台,和进行物质奖励,如经济上的支持等予以表彰和鼓励,增强各班组间分工合作,宏扬荣辱与共的团队精神,以点带面推动全体人员的工作干劲和劳动热情。8、 机械设备做到平时勤保养,并备足零部件和配足机修人员,提高机械设备生产保证能力。9、 正确对待工期与质量的关系,把工期、质量、责任有机结合起来,奖罚分明,充分调动职工的积极性。10、 项目部设专人负责收听气象预报,编制气象预报图,作为施工计划编制的参考依据之一,避免因天气变化造

37、成对施工进度、质量的不良影响,做到以科学为依据指导计划和施工。及时掌握气象动态分析,抢晴天,赶雨天,抓住有利时机,环环相扣,步步为营。11、 项目经理部将对工程实行目标管理,用经济责任制对工期、质量、安全等等进行全面奖罚考核,重奖重罚。12、 施工进度计划派专人监督执行,做到计划科学合理,施工认真到位,并在施工过程中不断予以优化,力争提前完成本标工程。13、 根据工程情况分成几个工作面,各段任务责任到人。合理安排劳动力,做好现场组织工作,并根据工程具体情况,某些项目安排二班至三班作业。14、 确保设备、人力、物力充足,计划安排采取长计划、短安排、每旬编制计划,按制定的施工进度每旬检查一次,做到

38、只许提前,不许退后,如发现退迟必须在下一个旬内进行赶期,不得拖延,必要时增加劳动力,加班加点,保质量,抢工期。15、 认真制定各项目施工用料的供应计划,确保材料供应及时到位,满足施工要求。并存有备料,决不因材料短缺而影响工期。16、 根据各施工段情况编制出施工网络图,抓住关键线路,保证各工序顺利施工,关键工序施工时严格控制其进度,必要时增加劳动力和机械设备。同时认真制定各工序之间的衔接计划措施,缩短上下工序的衔接时间。17、 加强质量监督,避免工程返工,严格按图纸规范施工,对单元工程及时进行质量自检、互检、验收评定,提高一次成功率,避免因返工延误工期。18、 与当地居民和监理、设计部门协调好关

39、系,减少工作纠纷,加强配合。第七章确保质量的技术组织措施第一节 施工技术措施工程施工技术措施是工程质量、进度、安全施工目标得以实现的重要保证,为保证各工序的施工质量、进度、安全生产、文明施工,为此我们制定了详细的技术措施。1、 选派一个多年从事并参加过类似工程施工的工程师担任本工程项目的技术负责人,对工程进行整体把关。同时配备相应的质检、安全、施工人员,开展经常性检查各道工序的施工质量,做好施工前的技术交底及质量标准交底工作,做好测量放样工作。2、 施工前,对使用的全站仪、水准仪、经纬仪由法定检测单位进行检测合格,符合工程测量规范有关精度要求。3、 所有观测、测量数据应在现场直接记入手簿,字迹

40、清楚,严禁涂改,测量资料有两人互检后才能使用。做好水准点、控制定位桩的保护、校核工作,并将其标于平面图上。其现场的保护工作应持续到竣工并移交工程后。4、 施工放样单及测量数据应由项目技术负责人把关。5、 在现场布置符合工程等级精度的平面控制网和高程控制网,根据岸线定位桩,沿岸堤设置和加密轴线及临时水准点,在施工过程中应经常校核轴线并复测水准点。现场定位桩、控制桩应用砼加以固定,以防其移动走位。6、 健全各工序的班组自检、互检、交接检工作,做到在自检合格后,再递交监理工程师验收的质量管理制度,执行奖优罚劣制度。7、 对工程的施工方案,组织主要施工人员进行优化讨论,从保证质量、工期等方面综合考虑,

41、做到方案科学合理、切实可行且有保证措施。8、 由项目技术负责人、质量负责人组织施工主要人员学习施工规范,明确优良工程评定标准,使施工中的每一环节、每道工序在质量上得到预先控制,从而提高单元、分部工程的优良率。9、 隐蔽工程验收由项目技术负责人主持,组织质量负责人和有关人员参加,终检合格后,报监理工程师检查验收并签字后方可进行下道工序施工。10、 原材料的采购、验收由材料员、质检员严格把关,杜绝不合格材料进场,钢材、水泥、土工布及泵站设备等原材料及设备必须有出厂合格证、质保单;砂石料必须符合规范中含泥量、级配等标准。以上材料须按规范要求,进行抽样且必须合格后方能投入使用。11、 对进入工地的材料

42、以标准化管理的要求按规格入库,堆放整齐,不混堆。防止污染和践踏,保证材料的使用质量。在使用材料时,必须根据施工规范核对材料的品种、规格与外观质量符合要求后方可使用。12、 整个工程采用钢模板为主,木模板为辅。使用同一品种、规格的水泥及脱模剂,确保砼色泽一致。13、 浇筑砼时应有详细的施工记录,包括原材料、砼标号、砼配合比、浇筑过程、养护时间、试块制作编号、试验结果及分析等内容。施工必须严格按照水工砼施工规范SDJ207-82实施。14、 认真做好各工序的质量报验单及验收,做好隐蔽工程验收,认真填写施工日记、砼浇筑记录及单元工程验收单,竣工资料齐全且符合要求。第二节 冬季施工措施1、 组织施工人

43、员学习冬、雨季施工方案及其他有关条件、规定,严格按规范执行。2、 修好砂石料场排水设施,保证排水畅通,不污染骨料,加强水泥的保管,防止受潮雨淋而变为废品。3、 及时收集气象预报资料,尽量避免雨天浇筑砼,当雨天浇筑时,需搭设防雨棚,运输车辆盖防雨布,砼浇筑遇小雨时应调整砼拌和的水灰比,加强仓内积水的排除。新浇好的砼要盖好塑料布,防止周围雨水流入仓内;当浇筑遇到大雨不能施工时要留好工作缝。4、 在下雨天,要及时检查电线、插头,必要时切断电源,防止电器设备漏电。5、 提前准备防冻保温和防雨保护物资,如草包、油布等,确保砼不受冻。6、 气温低于0时,不得浇筑砼,平均气温05时浇筑砼要适当延长砼拌和时间

44、,应比常温时延长50%,养护时不得洒水,利用草包覆盖养护,对模板拼缝部外挂保温材料保温,并适当延长拆模时间。第三节 降低工程成本措施根据本工程的施工特点,优化施工方案,加强现场人力、设备、材料的科学管理和使用,节约成本,降低工程造价。1、 材料采购时严格控制质量和定额数量,避免浪费;降低采购成本,节约费用。2、 正确理解图纸含义,做好项目工料分析,落实各项计划。如采购钢筋和下料长度匹配的定尺钢筋,减少接头浪费。3、 正确合理指导施工,提高一次成活率;施工流程合理可行,避免停工、误工。调度要灵活,节约材料,制定节省材料和人工的措施。4、 建立和健全成本核算制度,及时进行成本分析,加强人工、材料、机械的管理。5、 合理安排施工,提高劳动效率及机械、材料的利用率,增加周转次数。不费料,不失窃材料,及时回收材料,合理堆放材料,减少搬运距离。6、 根据施工强度需要,各种材料尽量做到一次到位,减少驳运及二次搬运次数。7、 加强职工技术岗位培训,提高职工技术和操作技能。8、 学习和采用新工艺、新技术,制定先进合理的施工方案,减少资金占用,降低成本。严格把好施工质量,防止返工。9、 加强班组管理,实行工程经济承包责任制,做到奖罚分明,提高职工劳动积极性。10、 分段作业,各作业段前后工艺形成流

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
