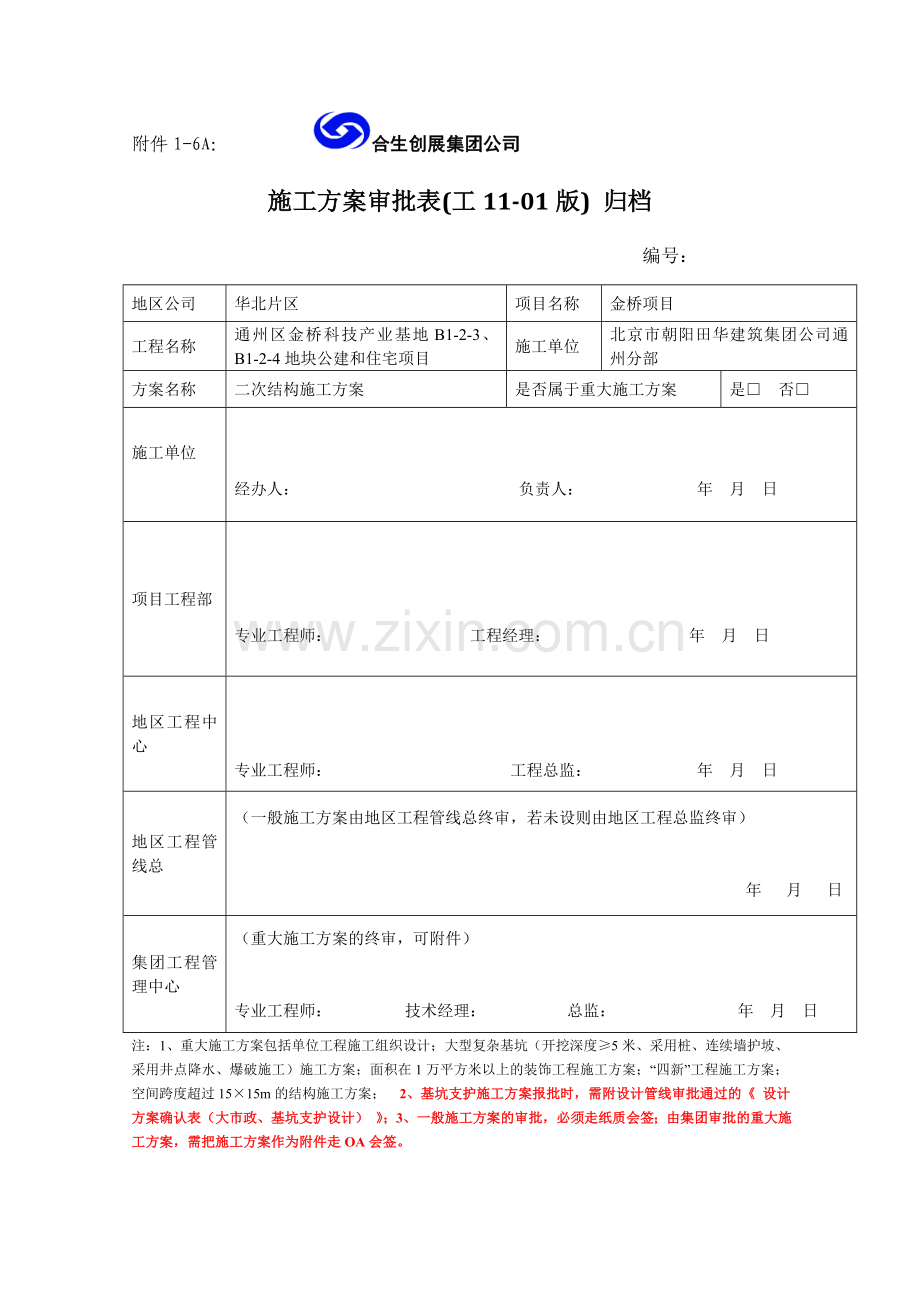

1、附件1-6A: 合生创展集团公司施工方案审批表(工11-01版) 归档 编号: 地区公司华北片区项目名称金桥项目工程名称通州区金桥科技产业基地B1-2-3、B1-2-4地块公建和住宅项目施工单位北京市朝阳田华建筑集团公司通州分部方案名称二次结构施工方案是否属于重大施工方案是 否施工单位经办人: 负责人: 年 月 日项目工程部专业工程师: 工程经理: 年 月 日地区工程中心专业工程师: 工程总监: 年 月 日地区工程管线总(一般施工方案由地区工程管线总终审,若未设则由地区工程总监终审) 年 月 日集团工程管理中心(重大施工方案的终审,可附件)专业工程师: 技术经理: 总监: 年 月 日注:1、重
2、大施工方案包括单位工程施工组织设计;大型复杂基坑(开挖深度5米、采用桩、连续墙护坡、采用井点降水、爆破施工)施工方案;面积在1万平方米以上的装饰工程施工方案;“四新”工程施工方案;空间跨度超过1515m的结构施工方案; 2、基坑支护施工方案报批时,需附设计管线审批通过的 设计方案确认表(大市政、基坑支护设计) ;3、一般施工方案的审批,必须走纸质会签;由集团审批的重大施工方案,需把施工方案作为附件走OA会签。施工组织设计(方案)审批表表号:THQEOP-09表02工程名称通州区金桥科技产业基地B1-2-3、B1-2-4地块公建和住宅项目1、2、3、5#住宅楼、6、7、8#商务办公楼、4、13#

3、车库及9#锅炉房结构型式1、2、3、5、6、7、8#楼全现浇剪力墙结构;4#车库板柱-抗震墙结构;13#车库框架结构;9#锅炉房框架结构。面 积184387.88层 数1、2#楼地下2层地上11层;3、5#楼地下2层地上18层;6#楼地下2层地上12;7、8#楼地下2层地上17层;4、13#车库及9#锅炉房地下1层地上1层;建设单位北京龙源顺景房地产开发有限公司施工单位北京朝阳田华建筑集团通州分部编制部门北京市朝阳田华建筑集团公司通州分部技术组编 制 人杨 森编制时间2012年11月16日报审时间审批部门审批时间审 批 人审批意见:(填写讨论的主要结论包括应修改的部分)编号:通州区金桥科技产业
4、基地B1-2-3、B1-2-4地块公建和住宅项目1、2、3、5#住宅楼、6、7、8#商务办公楼、4、13#车库及9#锅炉房二次结构施工方案编制人: 审核人: 审批人: 编制日期:2012年11月16日 编制单位:北京市朝阳田华建筑集团公司通州分部目录一、编制依据1二、工程概况12.1建筑设计概况22.2二次结构设计概况2三、施工部署33.1施工工序部署33.2施工管理组织机构33.3流水段的划分43.4施工现场安排4四、施工准备44.1技术准备44.2 机械、用具准备54.3 材料准备54.4劳动力准备64.5现场准备6五、施工方法75.1 施工顺序75.2 测量放线75.3 植筋法构造施工7
5、5.3.1 芯柱的设置85.3.2 抱框柱的设置95.3.3 水平系梁的设置95.3.4 芯柱的十字交接、丁字交接及转角105.4 BM砌块施工155.4.1工艺流程155.4.2 墙体砌筑155.4.3水电处理165.4.4砌块墙体与原结构墙、梁、板的连接175.4.5质量标准185.4.6成品保护195.4.7 注意事项195.5二次结构混凝土施工205.5.1钢筋绑扎205.5.2模板205.5.3混凝土浇筑20六、试验计划216.1 BM轻集料连锁砌块216.2二次结构灌芯用混凝土216.3砌筑砂浆216.4二次结构植筋用胶216.5二次结构植筋现场拉拔检测(采用非破坏性检测):21七
6、、施工管理措施227.1质量管理措施227.2安全管理措施227.3消防、环保管理措施237.4施工进度保证措施237.5成品保护措施24八、附图24通州区金桥科技产业基地B1-2-3、B1-2-4地块公建和住宅项目 二次结构施工方案一、编制依据序号名 称备 注11#、2#、3#、5#住宅楼、6#、7#、8#商务办公楼、4#、13#地下车库及9#锅炉房建筑、结构施工图纸2本工程施工组织设计3建筑工程施工质量验收统一标准GB50300-20014建筑装饰装修工程质量验收规范GB50210-20015砌体工程施工质量验收规范GB50203-20026混凝土小型空心砌块建筑技术规程JGJ/T14-2
7、0047住宅建筑规范GB50368-20058北京市建筑安装分项工程施工工艺规程(第五分册)DBJ/T01-26-20039北京市建筑资料管理规程DB11/T695-200910建筑长城杯工程质量评审标准DBJ/T01-70-200311工程建设标准强制性条文2009年版12建筑机械使用安全技术规程JGJ33-8613建筑施工高处作业安全技术规程JGJ80-9114SN保温砌块 BM轻集料隔墙连锁砌块11BJZ5815砌体填充墙结构构造06SG614-1二、工程概况本工程位于北京市东南的通州区金桥科技产业基地,东临环科中路,南临景盛中街,西临环科西一路,北临景盛北一街。该工程为住宅与配套公建,
8、总建筑面积184387.88m2,1#、2#地下2层,地上11层;3#、5#地下2层,地上18层;6#地下2层,地上12层;7#、8#地下2层,地上17层,4#、9#、13#地下1层,地上1层;其中1#、2#、3#、5#为住宅,6#、7#、8#为商务办公楼,4#、13#为车库,9#为锅炉房。2.1建筑设计概况项目内 容建筑功能住宅、商业、办公建筑特点单体建筑平面为矩形建筑面积总面积184387.88m2地下39502.88m2地上144885m2建筑层高(m)地下部分地下二层3.4m(1#、2#、3#、5#、6#、7#、8#楼)地下一层3.4m(1#、2#、3#、5#楼、4#车库)4.5m(6
9、#、7#、8#楼)3.7m(13#车库)、6m(9#锅炉房)地上部分首层2.8m(1#、2#楼)、3.0m(3#、5#楼)、4.2m(6#、7#、8#)、3.5m(9#锅炉房)标准层2.8m(1#、2#楼)、3.0m(3#、5#楼)、4.2m(6#、7#、8#楼)建筑高度(m)60.000绝对标高(m)26.2m(26.8m)室内外高差(m)0.60/1.2 m槽底标高(m)-7.51/-7.71/-8.36/-8.61/-9.09/-9.29/-10.96m最大基坑深度(m)11.79m檐口高度(m)32/56.1/52.2/73.2m建筑总高(M)39.2/62.4/52.2/73.2m2
10、.2二次结构设计概况砌体原材要求砌块种类及强度BM轻集料连锁砌块MU3.5砌体厚度地下部分290mm240mm190mm砂浆种类及强度专业砌筑粘结剂砌筑M5.0 地上部分290mm240mm190mm140mm90mm墙厚200mm芯柱1B12墙厚200mm芯柱2B 12水平系梁310;6250过梁4B 12; 8200三、施工部署3.1施工工序部署由于本工程工期紧,所以在主体结构施工没有完成的情况下就要插入二次结构砌筑,各专业间相互配合,保证按照工期计划完成。由于目前准备结构的分阶段验收,计划在第一阶段结构验收后进行二次结构施工,二次结构施工采用样板引路的方法,工序样板设在首层,样板间设在三
11、层。计划2012年11月开始进行样板工序及样板间的施工,样板间施工结束后,即组织人员进行第一阶段地下室层填充墙砌筑,第二阶段从上向下进行地上各层的填充墙砌筑。3.2施工管理组织机构3.3流水段的划分6#商务办公楼每个楼层划分为三个流水段,其他每个楼层划分为一个流水段;地下室为第一个流水段,向上逐层推进施工,合理安排工序,减少交叉干扰,同时做好土建与专分包的协调工作和成品保护工作。3.4施工现场安排填充结构施工用干拌砂浆、预拌混凝土采用小车进行水平运输的方法,垂直运输机械采用施工升降机,塔吊吊运配合施工。施工升降机位置、现场材料堆放参见装修阶段平面布置图。砂浆、砌块等材料按施工进度分批进场,以满
12、足工程施工的需要。施工升降机安装、使用及塔吊的运行必须严格按照已审批的施工方案施工,保证符合安全技术要求。室内砌体施工时搭设双排脚手架(不得将脚手架支承在填充墙上),结构楼层周边搭设高度不小于1.5米的安全防护栏杆, 外侧满挂密目安全网防护。四、施工准备4.1技术准备1)主体结构已分阶段施工完毕,质量合格并已通过验收。认真熟悉建筑施工图纸,根据设计图纸要求和国家现行规范及工艺规程编制施工方案并向班组进行技术交底,进行样板间的施工。2)每层楼面要弹出轴线、墙身线、芯柱(构造柱)位置线、水平系梁位置线、门窗洞口位置线、管道预留洞位置及标高线,经复核符合设计图纸要求,并办理预检手续。样板间放线后经监
13、理、业主验收,如与结构不符时,可通过监理、业主共同洽商后进行适当的调整,变动较大处经设计认可。3)由业主、监理、施工方共同做好砌体材料、砌筑砂浆等材料的选样、订货工作,并及时报监理、业主审核批准。4)积极作好各项技术保障,在保证各项工程质量的前提下,各专业交叉施工立体作业,做好实时控制。5)提前制定好各项材料的实验计划,对于所选用的砂浆、BM连锁砌块、化学植筋等二次结构材料作好复试和试验工作,同时做好各项见证试验工作。6)要准备好相关最新的规范、规程、标准和图集。同时,要组织好员工学习新规范、新规程。7)样板施工计划准备:主要工序必须以样板(墙、间、层)引路,以利提高整体工程施工质量的水平。样
14、板施工计划编制中除了高标准外,应突出现行规范、规程的特点,使样板施工更具指导性。4.2 机械、用具准备1)主要用具:隔墙砌筑用具:自制砂浆搅拌机、皮数杆、吊斗、手推车、胶皮管、铁锹、喷水壶、托线板、灰槽、线坠、小白线、砖夹子、大铲、瓦刀、工具袋、浆车、2靠尺、磅秤、灰斗、卷尺、靠尺等主要施工机械设备需用量一览表序号名称规格单位数量1施工外用电梯SC200/200台92冲击钻TE10-14台203手枪钻10mm/14mm/16mm把 各204切割机355台155云石机110台206自制砂浆搅拌机台507铝合金刮杠3m根308水平尺1200mm把209水平尺600MM把2010电箱380V台911
15、电箱220V台4012门型脚手架600*1200*1800套50注:消防管线:采用结构施工用消防管线,消防泵为80m扬程。4.3 材料准备认真核实施工图纸及设计变更洽商文件,根据施工图纸进行工程量计算,确定材料种类及各阶段材料用量,及时准确地编制材料需用量计划,进行定货采购,与厂家签定供货合同,保证施工材料及时进场,确保工程施工顺利进行。1)砌筑干混砂浆采用专业砌筑粘结剂砌筑,强度为M5。2)砌块采用BM轻集料连锁砌块,规格按宽度为90mm、140 mm、190 mm、240 mm、290 mm,高度均为195 mm,长度均为395 mm,辅块有1/2块、1/4块,强度为MU3.5。3)混凝土
16、系梁和芯柱采用C20商品混凝土。4)钢筋本工程二次结构所用钢筋主要规格:6、10、B124.4劳动力准备根据施工进度计划及施工流水段划分计划各专业施工力量安排如下: 劳动力准备一览表 单位:名序号楼号工种1#、2#3#、5#4#6#7#8#13#及9#锅炉房1瓦工303015604040153普 工151510201010107架子工1010615101069电梯工22/311/4.5现场准备1)在结构施工的同时,对二次结构各种机具按施工平面图进行重新布置,拟对1#、2#、3#、5#、7#、8#楼每个楼都安装一部电梯,6#楼安装三部电梯作为垂直运输工具。2)分配好各施工队、各分包单位施工现场材
17、料码放区域,并划分责任区。具体见装修工程施工现场平面图。3)各分包单位及各施工工序之间做好交接。4)作业条件:主体结构已施工完毕,已经有关部门验收合格;放好砌体墙身位置线、门洞口等位置线,经验线符合设计图纸要求;按砌筑操作要求,找好标高,立好标尺杆;搭设好操作和卸料架子。 五、施工方法5.1 施工顺序楼面测量放线确定芯柱、门窗洞口、水平系梁位置 芯柱、抱框、水平系梁植筋 (植筋深度10d,并且进行现场拉拔检测) 基座混凝土(有水房间下部浇筑200mm高与墙同宽的现浇混凝土带) 墙体砌筑(浇筑混凝土)水电管预埋穿插施工 修补清理 质量验收5.2 测量放线楼面隔墙测量放线时应按结构施工时主轴控制线
18、进行,应保证各轴线间的水平距离相等且方正。平面控制时应在楼面上弹出墙身线、芯柱位置线、抱框(门窗洞口)位置线、墙面上水电预留洞口的位置线,相对应的芯柱与顶面梁板的位置采用挂垂直线的方法进行控制。高度控制时应根据建筑标高1.0米线进行控制,垂直墙或柱上应标出混凝土基座、水平系梁、门窗过梁的位置线,保证本单元标高相等。5.3 植筋法构造施工芯柱、抱框、水平系梁等与主体结构的拉结采用植筋时做法如下:由植筋单位提供相关技术文件及施工现场的技术指导工作,材料选用采用J植筋胶,并配备钻孔机械、清孔工具等。植筋的施工温度范围:-150C500C,本工程结构混凝土强度等级为板C25、C20,墙C35、C30,
19、主要植筋规格为6、10、12。植筋技术参数一览表序号钢筋直径(mm)钻孔深度(mm)钻孔直径(mm)破坏力(KN )1690107210、1501418312(二级钢筋)1801637芯柱、抱框柱钢筋的搭接长度不得小于500mm,钢筋下料做法如下:顶板、梁底:锚固长度+500mm;板上:层高2.8m时:第一节 锚固长度+1/3层高; 第二节2个搭接长度+间距;层高2.8m 时: 锚固长度+层高主要施工方法:钻孔:锚固钢筋时,在基材上用电锤或其它钻孔设备钻出符合要求的孔径。清孔:孔内粉尘用毛刷或风机反复清刷至少三遍以上。注胶:将植筋胶中的A料、B料进行充分混合(100:1100:2),放入孔内,
20、胶量应满足钢筋插入后孔内胶体填充饱满。植筋:将钢筋插入孔内(可用旋转或冲的方法),在胶固化前禁止扰动钢筋,以免影响锚固效果。可操作时间:10120min。BM砌块填充墙构造5.3.1 芯柱的设置填充墙(包括内墙和外墙)在墙的拐角和交叉处设置芯柱,填充墙长度4米时,墙中段设置芯柱,芯柱与芯柱之间距离不大于4米,芯柱的位置按上述要求进行布置。详见5.3.4。 芯柱布置:墙厚200mm时,配置112钢筋; 墙厚200mm时,配置212钢筋。转角芯柱钢筋接头端部错开1m,绑扎搭接长度不小于结构设计要求。5.3.2 抱框柱的设置门或窗两侧设置混凝土抱框,抱框的配筋及断面尺寸同芯柱;钢筋砼墙、柱边的砌块墙
21、门垛200或不能与相交的砌块墙咬砌时,用C20砼现浇,内配3B12钢筋,箍筋A6250(见图一)。对于6、7、8#楼进户门洞口一侧为后砌墙,为了使进户门固定牢固,对于门边侧的芯柱将砌块的端部切开,浇筑芯柱时在切开处支设挡模浇筑砼(见图二)。抱框柱钢筋弯锚入洞口梁内不小于300mm。 5.3.3 水平系梁的设置1)当填充墙高度4.2m时,墙体宜设置一道水平系梁(或现浇板带);当墙体高度4.2m时,应增设水平系梁。2)当墙上遇有门洞时,门洞上部应设置与框架柱或墙体连接且沿墙贯通的水平系梁(或现浇板带)。3)当遇有窗洞时,洞口上部及下部都要设置系梁,且上部系梁应沿墙贯通并与两端框架柱、构造柱或墙体连
22、接。4)当门窗洞1.5m时,可用过梁块(U型块)内配置310钢筋作为过梁;当门窗洞1.5m时,洞口上部应现浇混凝土过梁且过梁与系梁结合并沿墙贯通且与框架柱、构造柱或墙体连接。5)门窗洞口、预留洞口宽度400mm时,洞口上部设过梁。水平系梁(或现浇板带)做法:配置310钢筋并浇筑C20混凝土。5.3.4 芯柱的十字交接、丁字交接及转角1)190厚砌块的十字交接、丁字交接及转角。七分头为砌块切割而成,长度为290mm。(240厚与290厚砌块参照此做法)2)90厚砌块的十字交接、丁字交接及转角。七分头为砌块切割而成,长度为290mm。(140厚砌块参照此做法)3)90厚与190厚砌块的十字交接、丁
23、字交接及转角。七分头为砌块切割而成,长度为290mm。(其他不同厚度砌块参照此做法)5.4 BM砌块施工5.4.1工艺流程基层处理放线排砖植筋排块搁底砌筑墙体芯柱、水平系梁施工面层清理粉刷石膏(干拌砂浆)打底。5.4.2 墙体砌筑1) 撂底:根据图纸各部位尺寸、上下皮相错缝搭砌尺寸,排砖撂底,由门窗洞口向两侧排砖,使组砌方法合理,便于操作。本工程撂底是特别引起注意,外墙的砌筑,从撂底时就要同外墙皮平齐,将台出在内侧,在抹灰后与结构墙皮平;内墙的砌筑,从撂底时就要依据墙面的一侧平,另一侧抹灰后与结构墙皮平。 有防水要求的卫生间后砌墙下面浇筑200mm高的C20细石混凝土现浇条带;其他房间后砌墙的
24、底皮砖必须在砖孔内灌满砼并振捣密实后才能继续往上砌筑。2)砌块组砌方法应正确,墙端部利用半长砌块(195mm长)进行错缝(不小于90mm),当墙端部不足主、半砌块尺寸时可采用无齿锯切割。砌筑时上下皮错缝搭砌,搭接长度为200mm,每两皮一循环,个别不能对孔时,允许错孔砌筑,但搭接长度不应小于90mm。严重掉角的砌块不宜使用。留槎时应留斜槎,留槎高度不得超过1.2m。砌块砖墙应拉通线砌筑,并应随砌随吊、靠,确保墙体垂直度、平整度不超过4mm。3)BM砌块采用专用砂浆砌筑,机械搅拌,搅拌时间不小于1.5min,水平和竖向灰缝5mm,水平缝满铺,并用专用铺灰器铺浆。竖缝只在砌块两端抹专用砌筑砂浆挤紧
25、,砌筑时不得出现瞎缝、透明缝。每砌一皮砌块,就位校正后用砂浆灌垂直缝,随后进行刮缝,将多余砂浆用大铲刮平,收回灰斗内。砂浆应随拌随用,粘结砂浆必须在拌合后1h内用完,严禁使用过夜砂浆。4)砌筑2-3皮进行芯柱孔C20 砼浇筑,浇灌前先清除落地灰等杂物。5)墙体顶部最上一皮砖用实心块或U形块(封底朝上)砌筑,与梁或板底下部留出30mm的空隙用干硬性砂浆或细石砼填实。6)砌块每日砌筑高度不宜大于1.6米,低温季节应适当降低。24h后方可继续砌筑。砌体转角和交接部位应同时砌筑,对不能同时砌筑又必须留设临时间断处,应砌成斜槎,留槎高度不得超过1.2m。7)当墙体砌筑高度大于1.2m时,可搭设临时砌筑脚
26、手架。脚手架立杆横距1200,纵距1500,横杆步距1800,当脚手架高度大于3m时,外侧加斜撑1500。如下图:砌筑完毕后,脚手架可用于抹灰等其他工序继续使用。8)对于暖气片等较重设备的固定件应该用C20砼将相应砌块部位填实;外墙结构施工洞后砌封堵时,在灰缝内预留A6钢筋棍,水平间距800mm,竖向间距400mm,外露150mm长,方便以后外墙外保温施工时固定保温板。9)装饰抹灰:卫生间墙面抹35mm厚干拌砂浆,其他墙面抹粉刷石膏;风井等后期无法进行施工的墙面应随砌随抹;所有砌块墙面均满铺粘中碱玻纤涂塑网布;在板缝、墙面阴阳角和门窗框边缝粘200mm宽聚脂无纺布做加强处理。5.4.3水电处理
27、水电留槽、留洞时,处理方法两种,第一种处理方法是随砌筑工程同步进行管路安装;另一种处理方法是在砌筑工程完成之后,抹灰之前,进行立管剔槽处理,剔槽深30,宽60,用切割机进行切割剔槽。管路安装完毕后,用干硬性混凝土填实,外侧用L=20300圆钉钉牢100宽钢板网,最后进行抹灰作业。本方案要求采用第一种方法,即水电管线留置随工程砌筑同步进行。第二种方法为局部改线时的处理方法,应尽量避免。见下图: 5.4.4砌块墙体与原结构墙、梁、板的连接1)砌体砌至板底或梁底时,根据砌块模数留置50mm的缝隙,待砌体沉降完成后(7天)封堵。如下图所示:2)砌块墙与混凝土墙柱之间的连接。5.4.5质量标准1)砌块和
28、原材料、技术性能、强度、品种必须符合设计要求,并有出厂合格证。2)砂浆强度等级达到设计要求,用标准试模制作试块,每一检验批且不超过250m3砌体的各种类型及强度等级的砌筑砂浆每台搅拌机应至少抽检一次,制作试块一组(每组6块),用于检验28天的砂浆强度。试块强度等级不得低于设计强度,同一验收批的砂浆试块抗压强度平均值必须大于或等于设计强度等级所对应的立方体抗压强度, 同一验收批的砂浆试块抗压强度最小一组平均值必须大于或等于设计强度等级所对应的立方体抗压强度的0.75倍。3)砌筑错缝搭砌符合规定,不得出现竖向通缝,压缝尺寸达到规范要求。4)转角处、交接处同时砌筑,砂浆密实,砌块平顺,砌体垂直,不得
29、出现破槎、松动,临时间断处应留斜槎,斜槎水平投投影长度不应小于高度的2/3。5)芯柱、水平系梁、抱框、过梁的设置、拉结筋根数、间距、位置、长度符合设计要求。6)允许偏差:项次项目允许偏差(mm)检验方法1轴线位移10经纬仪或拉线尺量检查2墙体顶面标高15水准仪和尺量检查3垂直度(每层)5用2m托线板检查4表面平整度5用2m靠尺、楔形塞尺检查5水平灰缝平直度7拉10m线,尺量检查6水平灰缝厚度2与皮数杆比较尺量检查5门窗洞口高、宽度3mm拉线尺量5.4.6成品保护1)对暖卫、电气管线及其它预埋件,注意保护,不得碰撞损坏。2)对墙体内埋置的拉结钢筋要加强保护,不得随意踩倒弯折。3)运输砖及砂浆材料
30、的手推车,应平稳行驶,防止碰撞墙体。4)空心砖墙上,不得放置脚手架,防止发生事故。5.4.7 注意事项(1)在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应小于1000mm。(2)下列墙体或部位不得设置脚手眼:过梁上与过梁成60角的三角形范围及过梁净跨度1/2的高度范围内、宽度小于1000mm的窗间墙、砌体门窗洞口两侧200mm和转角处450mm范围内、设计不允许设置脚手眼的部位。施工脚手眼的补砌,灰缝应填满砂浆,不得用干砖填塞。(3)设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。宽度超过300mm的洞口上部,
31、应设置过梁。5.5二次结构混凝土施工5.5.1钢筋绑扎水平系梁主筋一次制作成型,绑扎水平系梁箍筋时,第一道箍筋距墙边不得大于50mm,且箍筋的弯钩必须达到 135且两钩平行,平直部分长10d且大于75mm,严禁两钩长短不一,箍筋接头要沿竖筋相互错开。芯柱拉接筋弯1800钩。所有与埋件的焊接的钢筋其焊接质量必须符合要求。5.5.2模板厨卫间等有水房间,设计要求设置200高混凝土反沿,在二次结构线验收合格后进行模板安装,模板采用多层板、50100木方制作,在结构板上植入短钢筋棍,用木方加固牢固,加固时注意留出施工走道,以方便混凝土的运输和浇筑。过梁底模、侧模均采用多层板、木方制作,过梁底用脚手管或
32、木大头柱支撑,脚手管或木方加固,木楔子背紧。5.5.3混凝土浇筑混凝土采用预拌混凝土,浇筑前应将混凝土的标号、坍落度、用量和浇筑时间等文字形式发往搅拌站。在芯柱浇筑段最下一皮砖上留置清理孔,芯柱顶部用U型块侧砌,作为浇砼孔。浇筑混凝土时,应将模板内杂物清理干净,并用压力水冲洗,在浇灌芯柱混凝土前应先注入适量与芯柱混凝土相同的去石水泥砂浆,再浇灌混凝土。砌筑砂浆强度大于1MPa时,方可浇筑芯柱、抱框、系梁混凝土,混凝土由人工浇筑,芯柱、抱框每隔3皮砖浇筑一次;采用人工振捣,振捣时不得用力夯击,防止砌块移位。混凝土分层灌注,分层振捣,层间混凝土接茬处仔细振捣,保证混凝土接茬处振捣密实。芯柱与水平系
33、梁连接的位置,芯柱浇筑时,混凝土面比水平系梁底低50mm,使芯柱与水平系梁形成整体。混凝土施工完成后清理干净工作面,做到活完脚底清。用砂浆车运输混凝土,砂浆车封闭严密,不得漏浆,下班后将车清理干净,用水冲净。六、试验计划6.1 BM轻集料连锁砌块组批原则及取样规定:1)每一万块砖为一验收批,不足一万块也按一批计。2)每批从尺寸偏差和外观质量检验合格的砌块中,随机抽取抗压强度试验试样一组(5块)。必试项目:抗压强度6.2二次结构灌芯用混凝土组批原则及取样规定:混凝土每层或每100m3取样一组,用于检验28天的混凝土强度。6.3砌筑砂浆组批原则及取样规定:1)每一层为一检验批,每一检验批且不超过2
34、50m砌体的各种类型及强度等级的砌筑砂浆,每台搅拌机应至少抽检一次,每次至少制作一组(3块)标准养护试块。如砂浆等级或配合比变更时,还应制作试块。2)冬期施工砂浆试块的留置,除应按常温规定要求外,再增加一组与砌体同条件养护28天转标养28天的试块。必试项目:抗压强度6.4二次结构植筋用胶组批原则及取样规定:1)按材料进场批号为一个组批,每批号见证取样3件,每组分称取500g,并按相同组分予以混合后送试。2)取样3kg(主剂+固化剂)必试项目:钢-钢拉伸抗剪强度、钢-混凝土正拉结强度、耐湿热老化性能、不挥发物含量、触变指数。6.5二次结构植筋现场拉拔检测(采用非破坏性检测):组批原则及取样规定:
35、1)同工艺、同规格、同型号、同基本部位的后置锚固筋为一检验批。2)按总数的1抽检,不少于3根。必试项目:承载力七、施工管理措施7.1质量管理措施由于工程质量定位标准高,工序搭接要求严,施工工期紧。为了达到预定的质量要求,必须在施工前、施工过程中加强监督,专人专职负责各道工序。1)在施工前认真进行技术交底,将设计意图操作规范贯彻到操作层,做到一次成活,避免返工。2)切实把好原材料检验关,凡是进场材料需持有出厂合格证或试验报告,并认真做好外观检查。进场后由现场试验员按规定进行取样复试,复试合格及时向监理报验,严禁不合格材料上楼施工。3)砌筑时严格按要求留拉接筋,并作好记号便于检查。4)过夜的砂浆不
36、得使用,隔墙板的安装固定和接缝须符合设计和厂方要求。5)严格执行三检制,及时检查墙体质量,做到层层把关,检查达不到要求或没检查不得进行下道工序。砌体施工中按要求及时进行检查验收,及时发现问题,解决问题,确保工程质量。6)项目部工长、质检员,要认真对施工班组进行监督管理,严格按施工规范、工艺规程、技术交底的要求进行施工,施工过程中及完成后进行自检、互检、交接检,发现问题立即反馈信息并按照指令进行整改。7)做好现场文明施工工作,施工中做到工完料尽,加强成品保护,隔墙板的运输要有专用工具,装卸时要轻拿轻放。8)水泥、砂浆库需有严密的防水措施,而且底部需垫高周围要有良好的排水措施避免水泥因水淋雨泡而积
37、块失效。9)严格按图集、方案、交底的施工要求施工,各工种之间应办理工序交接检。7.2安全管理措施1)严格按职业安全健康管理体系进行现场安全管理。坚决贯彻执行北京市建筑施工现场安全防护基本标准。2)作业层的管井及外墙洞口施工时需做好安全防护栏杆,施工洞口,电梯洞口加盖固定盖板防护。3)内隔墙施工用脚手架需用专用工具式脚手架或双排脚手架,不得用钢管支搭在刚砌的墙上。4)机械必须专人操作,施工时的临时用电要按要求设置专用线箱,且应合符安全和操作规程。5)室内施工用的照明,不得使用碘钨灯,须使用低压防爆灯,且电缆线不得拖在地上。6)在施工过程中,要认真贯彻执行北京市建筑施工企业安全生产责任制,做到“安
38、全第一,预防为主”。7)施工过程中,定期进行安全技术交底(各级),责任工程师对操作班组进行书面交底,并由班组对操作人员进行口头的安全技术交底,对施工人员进行安全生产教育。8)严格执行国务院颁发的建筑安装工程安全技术规程,电器工程安全用电管理办法和北京市安全生产条例等进行安全生产,安全检查工作,以便提高施工现场的文明施工,安全生产的管理水平,达到市级文明安全施工样板工地的标准。9)实行安全操作上岗责任制,无证不得上岗。7.3消防、环保管理措施1)严格执行北京市建设工程施工现场保卫消防工作标准要求各项消防措施。2)易燃、易爆、巨毒物品设专库存放,由专人保管。3)严格执行用火审批制度,事后有检查。4
39、)室内要有足够的消防器材,且布局合理,现场设义务消防员负责现场消防工作。5)贯彻市政府颁发的关于环保工作的方针和条例。6)防止噪音扰民,防止灰尘污染环境。现场设专人清扫,并及时洒水防潮。7)施工产生的垃圾要及时清运。7.4施工进度保证措施1)根据工程的综合进度计划,编制详细的周计划,周计划中出现的人、材、物等矛盾要设法积极解决。2)编制各班组的施工任务单,做到日布置日检查,及时安排合理调度。3)根据材料设备、劳动力计划,组织好各项供应工作,确保按时供应。4)按时召开生产协调会,协调各方面的生产关系。5)加强对工人的技术交底,及时检查各工序的质量,不当之处及时修改。6)项目经理协调小组加强各专业
40、之间,工序之间的穿插配合,抓好关键部位的施工组织。7.5成品保护措施1)砌体上的电气、设备专业预留孔提前预留,不得事后剔凿,损坏砌体完整,必须剔凿时须经技术部门同意,采取技术措施。2)砌体施工及时清除落地砂浆,构造柱、过梁支模时砌体强度必须满足施工需要,不得砌筑完成立即支模,防止碰松动砌体。3)混凝土成型后及时对棱角进行保护,用50mm宽竹胶板或木板条绑扎牢固,18#铅丝固定牢固高度1.8m。4)过梁混凝土强度达到设计强度的50%以上时方可拆除底模,混凝土强度达到1.2Mpa方可进行过梁上部砌体施工,砌体施工时注意保护梁混凝土,避免碰坏棱角。5)室内推手推车时,不许碰撞门角和栏杆,门角要用竹胶
41、板保护好。6)地漏、出水口等部位安放的临时堵口要保护好,以免落入杂物造成堵塞。7)各专业之间要做好相互间的成品保护工作,如土建、安装、防水等。八、附图装修阶段施工平面图其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的安全生产目标责任书为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。2、现金安全保管,不发生盗窃事故。3、
42、每月足额提取安全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排
43、本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落26
