收藏 分销(赏)

沉井施工安全监理实施细则.doc

上传人:天**** 文档编号:1903660 上传时间:2024-05-11 格式:DOC 页数:15 大小:170.50KB
下载 相关 举报
沉井施工安全监理实施细则.doc_第1页
第1页 / 共15页
沉井施工安全监理实施细则.doc_第2页
第2页 / 共15页
沉井施工安全监理实施细则.doc_第3页
第3页 / 共15页
沉井施工安全监理实施细则.doc_第4页
第4页 / 共15页
沉井施工安全监理实施细则.doc_第5页
第5页 / 共15页
点击查看更多>>
资源描述

1、重庆赛迪工程咨询有限公司 南京地铁宁溧线车辆段DS7-TJ09标沉井安全监理实施细则 南京至高淳城际快速轨道宁溧线车辆段段工程危险性较大分项工程监理细则(宁溧线车辆段雨水泵站沉井施工) 内容提要: 专业工程特点 监理工作流程 监理工作控制目标及控制要点 监理工作方法及措施 项目监理部(章): 专业监理工程师: 总监理工程师: 日期: 一、 工程概况:1、工程名称:南京至高淳城际轨道禄口机场至溧水段溧水车辆段房建工程(DS7-TA11标)。2、工程地点:位于南京市溧水区,宁溧城际柘塘站西北方,大致呈东南-西北向布置,与南侧规划25号路平行,东侧为鱼塘,靠近规划十四号路,西侧紧邻规划8号路。3、工

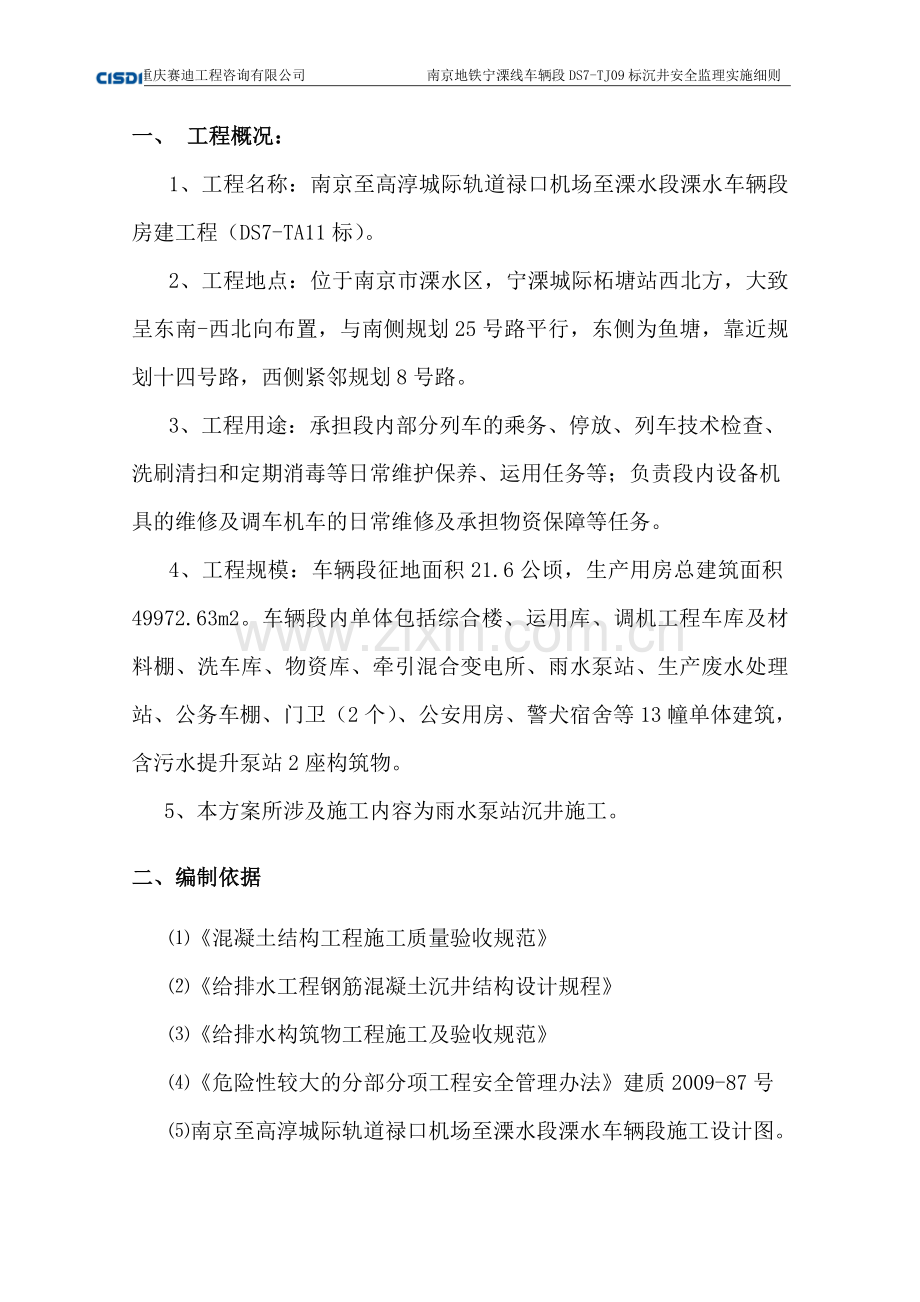

2、程用途:承担段内部分列车的乘务、停放、列车技术检查、洗刷清扫和定期消毒等日常维护保养、运用任务等;负责段内设备机具的维修及调车机车的日常维修及承担物资保障等任务。 4、工程规模:车辆段征地面积21.6公顷,生产用房总建筑面积49972.63m2。车辆段内单体包括综合楼、运用库、调机工程车库及材料棚、洗车库、物资库、牵引混合变电所、雨水泵站、生产废水处理站、公务车棚、门卫(2个)、公安用房、警犬宿舍等13幢单体建筑,含污水提升泵站2座构筑物。 5、本方案所涉及施工内容为雨水泵站沉井施工。二、编制依据混凝土结构工程施工质量验收规范给排水工程钢筋混凝土沉井结构设计规程给排水构筑物工程施工及验收规范危

3、险性较大的分部分项工程安全管理办法建质2009-87号南京至高淳城际轨道禄口机场至溧水段溧水车辆段施工设计图。南京至高淳城际轨道禄口机场至溧水段溧水车辆段详勘报告及补勘报告。国家、江苏省、南京市及有关部门的设计规范,施工技术规程、规范、图集,质量检验评定标准及验收办法。 三、监理工作流程:钢筋隐蔽验收,旁站砼浇注接近终沉标高阶段放慢下沉速度纠偏纠平面位移审查封底实施方案,督促封底全过程审查下沉实施方案,跟班监理沉井下沉及纠偏,督促施工单位勤测量勤纠偏,确保沉井在不断纠偏中连续下沉查验沉井外观质量,审查砼缺陷修补方案及外壁防水涂料施工,检查下沉准备工作,旁站垫层砼凿除钢筋模板验收,旁站砼浇注按主

4、控项目和一般项目进行质量验收沉井平面位置测放对模板制作安装、钢筋制作及绑扎进行检验并验收,对砼浇注实施方案进行审查,旁站沉井砼浇捣复验控制沉井平面尺寸“龙门桩”及砂垫层标高,旁站承垫木铺设或垫层砼的浇注对砂垫层分层铺设厚度、夯实质量及环刀取样测量干容重进行巡查取样,监督对集水井及时抽排水主体沉井设计交底,审查沉井施工组织设计,编制沉井工程监理细则,向施工单位进行监理细则交底测量监理工程师复验坐标控制点沉井轴线及高程控制点沉井基坑开挖沉井砂垫层铺设铺承垫木或浇垫层砼沉井井体结构制作拆模及凿除垫层砼沉井下沉及纠偏沉井终沉及封底沉井底板砼浇注沉井内部结构制作沉井施工质量验收钢筋隐蔽验收,旁站砼浇注接

5、近终沉标高阶段放慢下沉速度纠偏纠平面位移审查封底实施方案,督促封底全过程审查下沉实施方案,跟班监理沉井下沉及纠偏,督促施工单位勤测量勤纠偏,确保沉井在不断纠偏中连续下沉查验沉井外观质量,审查砼缺陷修补方案及外壁防水涂料施工,检查下沉准备工作,旁站垫层砼凿除钢筋模板验收,旁站砼浇注按主控项目和一般项目进行质量验收沉井平面位置测放对模板制作安装、钢筋制作及绑扎进行检验并验收,对砼浇注实施方案进行审查,旁站沉井砼浇捣复验控制沉井平面尺寸“龙门桩”及砂垫层标高,旁站承垫木铺设或垫层砼的浇注对砂垫层分层铺设厚度、夯实质量及环刀取样测量干容重进行巡查取样,监督对集水井及时抽排水主体沉井设计交底,审查沉井施

6、工组织设计,编制沉井工程监理细则,向施工单位进行监理细则交底测量监理工程师复验坐标控制点沉井轴线及高程控制点沉井基坑开挖沉井砂垫层铺设铺承垫木或浇垫层砼沉井井体结构制作拆模及凿除垫层砼沉井下沉及纠偏沉井终沉及封底沉井底板砼浇注沉井内部结构制作沉井施工质量验收四、沉井施工控制要点1、严格按照经批准的施工组织设计组织施工,监理进行跟踪旁站检查(1)检查核对砼泵车和泵管的数量和位置是否与施工现场平面布置图一致。(2)检查砼搅拌车交通路线及出入通道的组织是否合理、畅通,承包商应有专人管理指挥交通。(3)检查督促承包商现场安全、文明施工技术措施的落实。(4)监理人员对砼浇注进行全过程跟踪旁站,做好质量控

7、制。2、沉井井壁砼必须采用分层平铺法(40cm一层)浇筑,每一层必须在初凝时间内浇完,防止出现层间冷缝。(1)检查砼在井壁内是否均匀浇注,每层厚度是否控制在40cm左右。(2)检查砼的振捣质量,督促不要漏振。(3)督促值班钢筋和木工加强巡视,发现跑模,漏浆和钢筋错位等要及时处理。(4)夜间施工应有足够的照明,现场应安排电工值班。(5)检查承包商编制冬季砼温度检查方案,掌握砼内部温度变化,对内外温度进行动态控制,结合工程具体情况,采用测温仪及电脑进行有效的温度跟踪,检测砼内部温度变化。尤其室是砼浇注完后的开始3天,温度变化较大,注意把信息反馈给现场,使砼内外温差控制在25C之内。同时亦应控制砼表

8、面温度和大气温度的温差在25C之内。当温差可能会超过25C时,按预先指定好的具体措施到时立即付诸实施。3、砼的养护是砼成败的关键,一般可采用蓄热保温养护法。(1) 在砼表面覆盖塑料薄膜与草袋(麻袋),草袋厚度视大气温度而定,一般2-3层,注意砼边缘位置的覆盖必须严密。(2)根据温度监测数据及时调整养护措施,以控制砼内外温差控制在25C以内(大量工程实践证明当温差小于25C时,不会出现有害裂缝)。(3)掌握砼降温速度,速率不宜太快,如控制在1-2C/天,一般不会出现裂缝,根据监测数据,随时调整,加或减塑料薄膜及草袋。(4)砼浇灌中遇到的施工缝时的监理控制砼浇灌过程中遇到下层砼初凝出现施工冷缝时,

9、应立即停止上层砼的浇注,对下层的表面按施工缝进行认真处理,待监理检查认可后方可浇上一层砼。(5)沉井浇注砼时应观测沉井下沉情况,若下沉量小且均匀下沉可继续按原方案施工,若下沉量大且出现沉井倾斜,应停止浇注砼,经立即研究商讨处理措施后再继续浇注砼。五、脚手架本工程脚手架以沉井中支撑架及池壁操作架构成的综合脚手架。1、搭设前准备(1)搭设前根据架子类型(构筑物特点)绘出平面图纸,并进行验算。(2)检查钢管、配件等是否有明显变形、裂纹、扣件是否合格,严禁使用不合格、锈蚀和有裂纹的扣件。(3)搭设场地进行平整、夯实并设置排水措施。2、搭设使用及拆除搭设(1) 立于土地面上的立杆底部加设宽度200mm,

10、厚50mm的垫木。(2) 按施工设计放线、铺垫板、设置底座或标定立杆位置。(3)按定位依次紧闭起立杆、将立杆与纵横向连接固定,然后装设第一步的纵向和横向平杆,随校正立杆垂直之后予固定,并按此要求继续向上搭设。(4)剪刀撑、斜杆等整体拉结杆件和连墙件随搭升的架子一起及时设置。使用(1) 作业层每1m2架面上实际的施工荷载不得超过规定值。(2) 架面放置的材料码放整齐稳固,不影响施工操作和人员通行。(3) 禁止随意拆除脚手架杆件、整体性杆件、连接坚固件。(4)每班工人上架作业时,先检查有无影响安全作业问题存在,在排除和解决后方可作业。(5)在每次作业完成后,清理架面,将材料物品堆放整齐,垃圾搬运出

11、去。3、通道(斜道)(1)斜道设在脚手架的外侧,一般采取“之”子形盘旋而上,坡度不得大于1:3,宽度不小于1m。两端转弯处要设置平台,平台宽度不小于1.5m,长度为斜道宽度的2倍。斜道侧面和平台的三面临空处均应加设护身栏杆机挡脚板。斜道每隔300mm设一道防滑条。(2)脚手架上应为工人设置上下的通道。通道有两种做法,一种是在脚手架外侧;一种是在脚手架内侧。搭设脚手架不得钢木、钢竹、竹木混用。六、降水1、降水井的深度应根据降水深度、含水层的埋藏分布和降水井的出水能力确定。设计降水深度在基坑内不宜低于0.5m。2、在降水漏斗范围内应降水引起计算沉降量可按分层总和法计算。3、抽水设备主要为深井泵和深

12、井潜水泵,水泵的出水量应根据地下水位降深和排水量大小选用,应大于设计值的2030。4、水泵应臵于设计深度,水泵吸水口应保持在动水位以下。5、管井成孔宜采用清水钻井,若采用泥浆管井,井管下沉后必须充分洗井,保持滤网的畅通。6、降水工程质量检查与验收成井后应进行单井试抽检查降水效果,必要时应调整降水方案。降水过程中,应定期取样测试含砂量,保证含砂量不大于0.05。7、降水工程安全管理与日常维护1)流量观测,一般可用流量表观测,若发现流量过大而水位降低缓慢甚至降不下去时,应考虑改用流量较大的离心泵,反之,改用小泵以避免离心泵发热并节约电力。2)地下水位观测可利用井点管作观测井,开始抽水时,每隔48h

13、观测一次,以观测整个系统的降水功能,3d后或降水达到预定标高前,每天观测12次;降到预定标高后,可一周观测1次,但若遇到下雨须加密观测。3)孔隙水压力观测通常每天观测1次,如有异常现象出现,如边坡出现裂缝或基坑附近建筑物沉降较大或产生裂缝时,须加密观测次数,每日不少于2次。4)地面沉降及分层沉降观测观测降水工程的水准点应设臵在井点影响以外的位臵,以便用为降水过程中对附近地面及建筑物沉降的基准点。另外,对影响范围或降水工程附近的建筑的也应布臵沉降观测点。沉降观测次数与孔隙水压观力观测次数相同。七、沉井下沉施工常遇问题及处理方法常遇问题原因分析预防措施及处理方法下沉困难(沉井被搁置或悬挂、下沉慢或

14、不下沉)1.井壁与土壁之间摩擦力过大2.沉井自重不够,下沉系数过小3.遇有地下砼基础、树根等障碍物,下沉受阻4.遇流砂、管涌,井内大量涌砂,沉井下沉慢1.停止下沉,接高一节,增加沉井自重,或在井顶均匀压铁块或其他方法。2.挖除刃脚下的土。3.不排水下沉改为排水下沉以减小浮力。4在井外壁装置水管冲刷周围土减少摩阻,射水管亦可埋于井壁内。5在外井壁与土间灌入触变泥浆降低摩阻力(泥浆槽距刃脚高度不小于3M。)6清除障碍物,研究措施控制流砂,管涌。下沉过块(沉井下沉速度超过挖土速度出现异常情况)1.遇松软土层,土的耐压强度小使下沉速度超过挖土速度。2.长期抽水或因流砂的流动使井壁与土间摩擦阻力减小。3

15、.沉井外部土体塌陷成1.重新调整挖土在刃脚不挖或部分不挖。底梁不掏土。2.将排水法下沉改为不排水法下沉,增加浮力。3.在沉井外壁间填粗糙材料,或将井外回填土夯实,加大摩擦力,井内少挖土。4.减少沉井筒身高度,减轻沉井重量。突沉(沉井下沉失去控制,出现突然下沉现象)1.沉井断续下沉,又将锅底挖得太深,沉井暂时被外壁摩阻力和刃脚托住,使处于相对稳定状态,当继续挖土时井壁摩阻力因土的触变性而发生突沉。2.流砂大量流入井内1.适当加大下沉系数,可沿外井壁注一定的水减少与井壁的摩阻力。2.控制锅底挖深,成反锅底状,刃脚处一层一层挖土。3.使沉井连续挖土下沉,不要沉沉停停,使外井壁与土体间一直处于动摩擦状

16、态。4.控制流砂现象发生。倾斜(沉井垂直出现歪斜,超过允许限)1.沉井四面重量不匀,重心偏2.沉井刃脚下土软硬不均匀。3.没有均匀挖土使井内土面高差悬殊。4.刃脚下掏空过多,沉井突然下沉易产生倾斜。5.刃脚一侧被障碍物搁住未及时发现和处理。6.排水开挖时井内一侧涌砂。7.井外弃土或堆物井上附加菏重分布不均匀造成对井壁的偏压8.偏面追求下沉速度,忽视及时纠偏,主导思想错误。1.加强下沉过程中的观察和分析发现倾斜及时纠正。使沉井在不断纠偏的过程中平稳下沉。2.分区、依次、对称同步地抽除垫木及时用砂或砂砾回填夯实。防止开始下沉时就出现倾斜。3.在刃脚较低一侧适当回填砂石延缓下沉速度4.在刃脚较高一侧

17、加强取土,低的一侧少挖土或不挖土,待正位后再均匀分层取土5.在井外深挖倾斜反面的土方,回填到倾斜一面。增加倾斜面的摩阻力和土压力。6.增加偏心压载以及施加水平外力措施。对外井壁的一面射水冲刷并配合井内偏高一面刃脚下掏挖7.沉井下沉与倾斜是一对矛盾,又是对立统一的,解决矛盾的主导思想是“纠偏过程就是沉井下沉过程,一定要把纠偏放在首位,为纠偏而下沉“偏移(沉井轴线与设计轴线不重合,产生一定位移)1.大多数由于倾斜引起的,当发生倾斜和纠正倾斜时井身偏向倾斜一侧下部产生一定位移,位移大小随土质情况及向一边倾斜的次数而定。2.测量定位错误。1.控制沉井不在向偏位方向倾斜。沉井下沉要以纠偏为主,不追求下沉

18、速度.2.有意使沉井向偏位相反方向倾斜,当几次倾斜纠正后即可恢复正确位置。以后再下沉时做到有偏必纠。3.加强测量检查及复核工作遇障碍(沉井被地下障碍物搁置,或卡住,出现不能下沉现象)沉井下沉局部遇孤石,大块卵石、圬工、树根等造成沉井搁置、悬挂,难以下沉。1.遇到小孤石,可将四周掏空后取出,较大块石,地下沟道,圬工等可用风动工具或松动或爆破方法,破碎成小块取出。2.不排水下沉,可用射水管在孤石下掏空,装药破碎取出。遇硬质土层(沉井破土遇坚硬土层难以开挖下沉)遇厚薄不等的黄砂胶结层,姜结石、质地坚硬用常规方法开挖困难,使下沉缓慢。1.排水下沉时,以人力用铁钎打入土中向上撬动取出或用铁镐开挖,必要时

19、打炮眼孔爆破成碎石。也可用风镐破碎。2.不排水下沉时用重型抓斗,射水管和水中爆破联合作业,先在井内用抓斗挖2M深锅底坑,用潜水工用射水管在坑底向四角方向距刃脚边2M,冲4个400mm深的炮眼,各用200g炸药进行爆破,余留部分用射水管冲掉,再用抓斗抓出。封底遇倾斜岩层(沉井下沉到设计深度后遇倾斜岩层造成封底困难)地质构造不匀,沉井刃脚部分落在较软土层上封底后易造成沉井产生倾斜应使沉井大部分落在岩层上,其余未到岩层部分土层稳定不向内崩塌可进行封底工作,若井外土易向内坍则可不排水,以潜水工一面挖土,一面以装有水泥砂或混凝土的麻袋堵塞缺口,堵完后再清除浮渣进行封底,井底老层的的倾斜面可以适当作成台阶

20、。遇流砂井外粉砂涌入井内现象,造成沉井下沉偏移或下沉慢或不下沉等现象排水下沉时,井外地下水位高于井内水位,粉砂性土在动水压力作用下涌入井内1.对下沉穿越的粉砂层事先做固化处理.2.采用深井降低地下水位,防止井内流淤,深井宜安置在井外,降水漏斗曲线应在井内锅底以下1M。3.采用不排水法下沉沉井,保持井内水位高于井外水位,以避免流砂涌入。超沉(沉井下沉超过设计要求的深度)1.沉井下沉至最后阶段,未进行标高观测。2.下沉接近设计深度未放慢挖土下沉速度。3.遇软土层或流砂使下沉失去控制。1.沉井至设计标高应加强观测。2.沉井终沉阶段放慢下沉速度,以纠偏为主,同时加密观测次数。3.沉井下沉至距设计标高0

21、.1m时停止挖土,使其完全靠自重下沉至设计标高或接近设计标高。不排水下沉时若终沉阶段下沉系数仍较大应使井内水位高于井外地下水位。4.避免涌砂发生。5.终沉阶段排水下沉改为不排水下沉,向井内灌水。八、安全监理控制措施1、监督施工承包单位按照国家有关法律法规、工程建设强制性标准和已经通过审查批准的专项安全施工方案组织施工。2、对施工现场安全生产情况进行巡视检查,检查施工承包单位各项安全措施的具体落实情况。对易发生事故的重点部位和环节实施旁站监理。发现存在事故隐患的,应当要求施工承包单位立即进行整改;情况严重的,由总监理工程师下达暂时停工令并报告建设单位;施工承包单位拒不整改的应及时向工程所在地建设

22、行政主管部门(安全监督机构)报告。3、督促施工承包单位进行安全自查工作;参加施工现场的安全生产检查;不定期抽查现场持证上岗情况。4、检查施工现场使用的大型施工机械(起重机等垂直运输机械等)、安全设施的验收、备案情况,施工承包单位对大型施工机械的定期检查和维护保养情况。对未按照规定进行检测检验、验收备案,以及定期检查和维护保养的,总监理工程师下达暂停使用指令,责令施工承包单位整改,并报告建设单位,施工承包单位拒不整改的及时报告工程所在地建设行政主管部门(安全监督机构)。5、检查施工承包单位安全文明措施费的使用情况,督促施工承包单位按规定投入、使用安全文明施工措施费。对未按照规定使用安全文明施工措

23、施费用的,总监不予签认,并向建设单位报告。6、发生重大安全事故或突发性事件时,立即下达暂时停工令,并督促施工承包单位立即向当地建设行政主管部门(安全监督机构)和有关部门报告,并积极配合有关部门、单位做好应急救援和现场保护工作;协助有关部门对事故进行调查分析;督促施工承包单位按照“四不放过”原则对事故进行调查处理。7、审查施工承包商施工组织设计、重大技术方案所涉及的安全文明施工措施。检查施工现场临时用电方案以及下列危险性较大的分部分项工程专项方案,并进行现场监督检查:降排水工程、起重吊装工程。8、督促施工承包单位按照工程建设强制性标准和施工组织设计、专项施工方案组织施工,及时制止违规违章施工指挥

24、、施工作业;9、对施工过程中的高危作业等进行巡视检查,每天不少于一次;10、发现严重违规施工和存在安全事故隐患的,应当要求施工承包单位整改,并检查整改结果,签署复查意见;情况严重的,由总监理工程师下达工程暂停令并报告建设单位;施工承包单位拒不整改或者不停止施工的,应及时向主管部门报告;11、督促施工承包单位进行安全自检工作;12、参加或组织施工现场的安全检查;13、核查施工承包单位施工机械、安全设施的验收手续,并签署意见;未经安全监理人员签署认可的不得投入使用。14、监理人员对高危作业的关键工序实施跟班监督检查;15、竣工验收阶段安全监理工作的主要内容:在工程竣工或分项竣工签发交接书后,对未完

25、成的工程和对工程缺陷的修补、修复及重建过程进行的安全监督管理。九、沉井施工中安全监理要点1沉井施工安全(1)沉井下沉时,在四周的影响区域内,不应有高压电线杆、地下管道、固定式机具设备和永久性建筑物,否则应采取安全措施。(2)沉井的制作高度不宜使重心离地太高,以不超过沉井短边或直径的长度为宜。一般不应超过12m。特殊情况需要加高时,必须有可靠的计算数据,并采取必要的技术措施。(3)抽承垫木时,应有专人统一指挥,分区域,按规定顺序进行。并在抽承垫木及下沉时,严禁人员从刃脚、底梁和隔墙下通过。(4)沉井的内外脚手,如不能随同沉井下沉时,应和沉井的模板、钢筋分开。井字架、扶梯等设施均不得固定在井壁上,

26、以防沉井突然下沉时被拉倒发生事故。(5)沉井顶部周围应设防护栏杆。井内的水泵、水力机械管道等设施,必须架设牢固,以防坠落伤人。(6)空压机的贮气罐应设有安全阀,输气管道编号,供气控制应有专人负责,进气口应设置在能取得洁净空气处。(7)沉井下沉前应把井壁上拉杆螺栓和圆钉割掉。特别在不排水下沉时,应全部清除井内障碍和插筋。(8) 采用抓斗抓土时,井孔内的人员和设备应事前撤出,如不撤出,应采取有效的安全措施进行妥善保护。(9) 采用人工挖土机械运输时,土斗装满后,待井下工人躲开,并发出信号,方可起吊。(10) 采用水力机械时,井内作业面与水泵站应建立通讯联系。水力机械的水枪和吸泥机应进行试运转,各连

27、接处应严密不漏水。(11) 沉井在遇到淤泥质粘土或亚粘土中下沉时,井内的工作平台应用活动平台,严禁固定在井壁、隔墙和底梁上。沉井发生突然下沉,平台应能随井内涌土上升。(12) 采用井内抽水强制下沉时,井上人员应离开沉井,不能离开时,应采取安全措施。(13) 沉井如由不排水转换为排水下沉时,抽水后应经过观测,确认沉井已经稳定,方允许下井作业。(14) 沉井下沉采用加载助沉时,加载平台应经过计算,加载或卸载范围内,应停止其他作业。(15) 沉井水下混凝土封底时,工作平台应搭设牢固,导管周围应有栏杆。平台周围应有栏杆。平台的荷载除考虑人员、机具重量外,还应考虑漏斗和导管堵塞后,装满混凝土时的悬吊重量

28、。2、用电安全措施(1)临时用电必须符合部颁标准和当地供电局的有关安全运行规程,施工用电设施设专人管理 。(2)砼搅拌站和电动设备集中使用的场所,由技术人员编制临时用电施工组织设计,经技术负责人审核,报主管部门批准后实施。(3)低压架空线必须采用绝缘铜线或铝线,架空线必须设在专用电杆上,严禁架设在树杆、脚手架上。(4)电缆线沿地面敷设时,不得采用老化脱皮的电缆线,中间接头牢固可靠保持绝缘强度;过路处穿管保护,电源端设漏电保护装置。(5)移动的电气设备的供电线,使用橡胶套电缆。(6)电缆线路采用“三相五线”接线方式,电气设备和电气线路必须绝缘良好。(7)使用自备电源或与外电线路共用同一供电系统时

29、,电气设备根据当地要求作保护接零或作保护接地,不得一部分设备作保护接零,另一部分设备作保护接地。(8)移动式发电机供电的用电设备,其金属外壳或底座,与发电机电源的接地装置有可靠的电气连接。(9)手持电动工具和单机回路的照明开关箱内必须装设漏电保护器,照明灯具的金属壳必须做接零保护。(10)各种型号的电动设备按使用说明书的规定接地或接零。传动部位按设计要求安装防护装置。(11)维修、组装和拆卸电动设备时,断电挂牌,防止其他人私接电动开关发生伤亡事故。实行“一机一闸一漏”制,严禁“一闸多用”。(12)现场的配电箱坚固、完整、严密,有门、有锁、有防雨装置,同一配电箱超过3个开关时,设总开关,熔丝及热

30、元件,按技术规定严格选用,禁止用铁丝、铝丝、铜丝等非专用熔丝代替。(13)室内配电盘、配电柜要有绝缘垫,并安装漏电保护装置。(14)变压器设接地保护装置,其接地电阻不大于4,变压器设护栏,设门加锁,专人负责,近旁悬挂“高压危险、请勿靠近”的警示牌。(15)施工现场临时用电要定期进行检查,防雷保护、接地保护、变压器及绝缘强度,每季测定一次,固定用电场所每月检查一次,移动式电动设备、潮湿环境和水下电气设备每天检查一次。对检查不合格的线路、设备及时予以维修或更换,严禁带故障运行。停电预防措施加强与地方供电部门的联系,当主线因故停电前预先告之项目部,项目部及时通知工区作好应急准备工作。现场配备75KW

31、柴油发电机一台,作为备用电源,当主线停电时启用柴油发电机供电。发生突然停电时,现场施工管理人员应保持与孔内作业人员的联系,稳定作业人员的情绪,并在1015分钟内启用备用发电机供电。3、安全注意事项、在沉井中起吊土方时,起重中严禁超载,吊车操作人员无法直接观察起重物,要给井下挂钩人员配口哨一只,用哨声传信息。 、在沉井下沉时,在井内壁处挂三至四根绳索为安全救护绳。在井内施工必须戴安全帽。在起重和放料斗时起重钩下方不能站人。开挖沉井刃脚,出土要对称,使井体平稳下降。施工人员身体不要贴在井体上,在刃脚施工时不能站在刃脚下施工。刃脚被卡住时用撬杆去撬动,严禁用手伸入刃脚搬移石块。 、沉井下降时发现大量

32、流砂应进行处理后再施工。偶见流砂和严重涌水,危及人身安全时抓住井内壁绳索自救和呼唤急救。 、潜水泵应上挂绳索,对潜水泵移位时拖动绳索移位,严禁拉电缆移动潜水泵,以防电缆破裂漏电。 、沉井口要有防护,防止他人误落井内引起安全事故。十、其它安全监控要点作业人员应配备必要的劳保用品。作业人员不得在班前、班中饮酒。有高血压、恐高症病史的人员不宜安排在井内作业。每班作业时间控制在4小时为宜,如超过4小时,应进行替换作业。尽量不安排在深夜进行作业。加强安全交底工作,由安全技术人员向每个作业人员交底,每个作业人员均应知晓作业中存在的危险因素及防范措施,知晓安全操作规程。加强现场安全检查,配备专职安全员,负责

33、现场安全指挥、检查和监督,并负责班前检查设备、用具等是否存在安全隐患、各种安全措施是否落实到位,班中检查作业人员是否按安全操作规程作业,同时作好检查记录。其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。二培训的及要求培训目的安全生产目标责任书为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标:一、目标值:1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。2、现金安全保管,不发生盗窃事故。3、每月足额提取安

34、全生产费用,保障安全生产投入资金的到位。4、安全培训合格率为100%。二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务

35、时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥;9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育;11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
