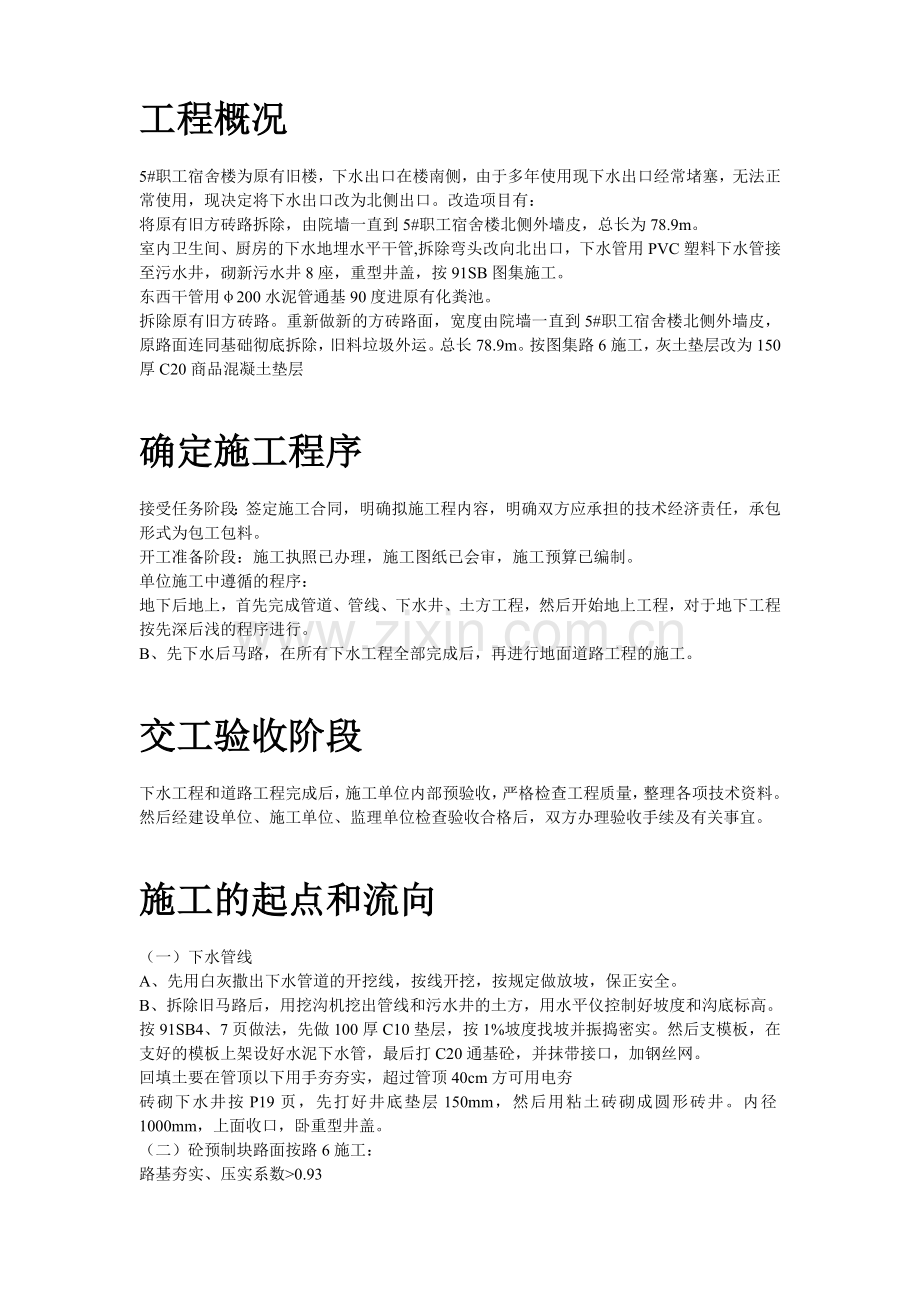

1、目录第一章 工程概况2第二章 确定施工程序2第三章 交工验收阶段3第四章 施工的起点和流向3第五章 选择施工方法和施工机械4工程概况5#职工宿舍楼为原有旧楼,下水出口在楼南侧,由于多年使用现下水出口经常堵塞,无法正常使用,现决定将下水出口改为北侧出口。改造项目有:将原有旧方砖路拆除,由院墙一直到5#职工宿舍楼北侧外墙皮,总长为78.9m。室内卫生间、厨房的下水地埋水平干管,拆除弯头改向北出口,下水管用PVC塑料下水管接至污水井,砌新污水井8座,重型井盖,按91SB图集施工。东西干管用200水泥管通基90度进原有化粪池。拆除原有旧方砖路。重新做新的方砖路面,宽度由院墙一直到5#职工宿舍楼北侧外墙

2、皮,原路面连同基础彻底拆除,旧料垃圾外运。总长78.9m。按图集路6施工,灰土垫层改为150厚C20商品混凝土垫层确定施工程序接受任务阶段:签定施工合同,明确拟施工程内容,明确双方应承担的技术经济责任,承包形式为包工包料。开工准备阶段:施工执照已办理,施工图纸已会审,施工预算已编制。单位施工中遵循的程序:地下后地上,首先完成管道、管线、下水井、土方工程,然后开始地上工程,对于地下工程按先深后浅的程序进行。B、先下水后马路,在所有下水工程全部完成后,再进行地面道路工程的施工。交工验收阶段下水工程和道路工程完成后,施工单位内部预验收,严格检查工程质量,整理各项技术资料。然后经建设单位、施工单位、监

3、理单位检查验收合格后,双方办理验收手续及有关事宜。施工的起点和流向(一)下水管线A、先用白灰撒出下水管道的开挖线,按线开挖,按规定做放坡,保正安全。B、拆除旧马路后,用挖沟机挖出管线和污水井的土方,用水平仪控制好坡度和沟底标高。按91SB4、7页做法,先做100厚C10垫层,按1%坡度找坡并振捣密实。然后支模板,在支好的模板上架设好水泥下水管,最后打C20通基砼,并抹带接口,加钢丝网。回填土要在管顶以下用手夯夯实,超过管顶40cm方可用电夯砖砌下水井按P19页,先打好井底垫层150mm,然后用粘土砖砌成圆形砖井。内径1000mm,上面收口,卧重型井盖。(二)砼预制块路面按路6施工:路基夯实、压实系数0.93150厚C20混凝土垫层。30厚1:3干硬性水泥砂浆粘结层,上撒素水泥。495*495*100预制C25砼方砖,干石灰粗砂扫缝。选择施工方法和施工机械主要施工方法:1、下水工程:A土方工程用机械开挖B砼工程用反转出料搅拌机,机械振捣。C下水泥管用大绳、滑杆往下放D夯实用蛙式打夯机,分层夯实。E砖砌下水井用240砖砌筑,下水槽形状准确流畅不积杂物。砼方砖路面铺设工程A用挖土机挖好基础面。B用蛙式夯夯实,C铺150厚C20混凝土垫层。D卧浆铺方砖用方砖夹子施工,用木夯找平夯实。主要施工机械挖土机1台蛙式夯机2台平板振捣器2台振动捧3台

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
