锅炉房改造工程施工施工组织设计.pdf

上传人:k****o 文档编号:18768 上传时间:2020-07-15 格式:PDF 页数:85 大小:704.91KB
下载 相关 举报
锅炉房改造工程施工施工组织设计.pdf_第1页
第1页 / 共85页
锅炉房改造工程施工施工组织设计.pdf_第2页
第2页 / 共85页
锅炉房改造工程施工施工组织设计.pdf_第3页
第3页 / 共85页
锅炉房改造工程施工施工组织设计.pdf_第4页
第4页 / 共85页
锅炉房改造工程施工施工组织设计.pdf_第5页
第5页 / 共85页
点击查看更多>>
资源描述

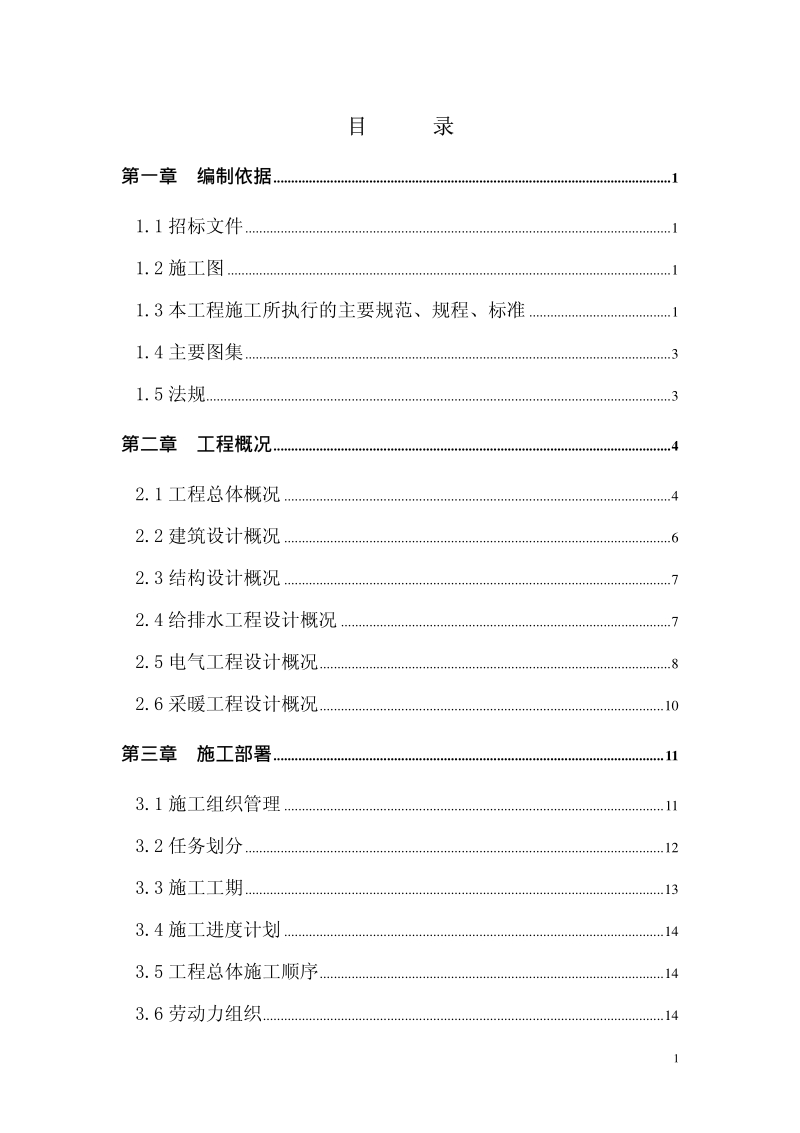

1、目 录 目 录 第一章 编制依据第一章 编制依据.1 1.1 招标文件.1 1.2 施工图.1 1.3 本工程施工所执行的主要规范、规程、标准.1 1.4 主要图集.3 1.5 法规.3 第二章 工程概况第二章 工程概况.4 2.1 工程总体概况.4 2.2 建筑设计概况.6 2.3 结构设计概况.7 2.4 给排水工程设计概况.7 2.5 电气工程设计概况.8 2.6 采暖工程设计概况.10 第三章 施工部署第三章 施工部署.11 3.1 施工组织管理.11 3.2 任务划分.12 3.3 施工工期.13 3.4 施工进度计划.14 3.5 工程总体施工顺序.14 3.6 劳动力组织.14

2、1 3.7 主要项目工程量.16 第四章 施工准备第四章 施工准备.18 4.1 技术准备.18 4.2 现场施工准备.21 4.3 临时设施准备.21 4.4 材料准备.22 第五章 主要项目施工方法第五章 主要项目施工方法.23 5.1 部分建筑物拆除.23 5.2 泰柏板施工.23 5.3 混凝土结构工程.25 5.4 砌筑工程.29 5.5 脚手架工程.30 5.6 屋面工程.31 5.7 门窗工程.32 5.8 楼地面工程.33 5.9 抹灰工程.35 5.10 锅炉房工程安装工程工序与方法.38 5.11 电气工程.49 5.12 给排水工程.54 第六章 施工质量管理措施第六章

3、施工质量管理措施.56 6.1 质量保证体系及措施.56 2 6.2 管理保证措施.59 6.3 技术保证措施.66 6.4 对分包队伍的管理措施.67 6.5 对劳务分承包方的管理措施.68 6.6 总包与发包人、监理及设计的配合措施.68 6.7 工期保证措施.70 6.8 成品保护措施.71 6.9 安全保证措施.73 6.10 消防保卫措施.75 6.11 文明施工与环保措施.76 6.12 成本管理措施.78 第七章 主要经济技术指标第七章 主要经济技术指标.81 7.1 工期目标.81 7.2 质量目标.81 7.3 安全目标.81 7.4 环境保护和文明施工目标.81 第八章 现

4、场平面布置图第八章 现场平面布置图.82 8.1 施工现场平面布置图.82 8.2 施工总进度计划横道图及网络图.82 3 第一章 编制依据 1.1 招标文件 1.1 招标文件 表 1-1 招标文件 日期 中国农业科学院马连洼三所锅炉房改造工程招标文件 2004年9月 1.2 施工图1.2 施工图 表 1-2 图纸名称 图纸编号 出图日期 建筑施工图纸 建 1建 8 2004 年 7 月 结构施工图纸 结 1结 4 2004 年 7 月 电气施工图纸 电 1电 9 2004 年 7 月 暖通施工图纸 暖 1暖 9 2004 年 9 月 给排水施工图纸 水 1水 4 2004 年 7 月 1.3

5、 本工程施工所执行的主要规范、规程、标准 1.3 本工程施工所执行的主要规范、规程、标准 表 1-3 类别 名 称 编 号 砼结构工程施工及验收规范 GB50204-2002 建筑工程现场用电施工及验收规范 GBJ50191-93 国 家 建筑地基基础工程施工质量验收规范 GB50202-2002 1 建筑地面工程施工质量验收规范 GB50209-2002 屋面工程施工质量验收规范 GB50207-2002 建筑工程施工质量验收统一标准 GBJ300-2001 工程测量技术规范 GB50026-93 砌体工程施工质量验收规范 GB50203-2002 建筑装饰装修工程质量验收规范 GB5021

6、0-2001 民用建筑工程室内环境污染控制规范 GB50325-2001 建筑给排水及采暖工程施工质量验收规GB50202-2002 建筑电气工程施工质量验收规范 GB50303-2002 砌体工程现场检测技术标准 GB/T50315-20 混凝土质量控制标准 GB50161-92 工业金属管道工程施工及验收规范 GB50235-97 压缩机、风机、泵安装工程施工及验收规GB50275-98 现场设备、 工业管道焊接工程施工及验收GB50236-98 工业设备及管道绝热工程施工及验收规GBJ126-89 采暖与卫生工程施工与验收规范 GBJ242-82 机械设备安装工程及验收通用规范 GB50

7、231-98 施工现场临时用电安全技术规范 JGJ46-88 建筑机械使用安全技术规程 JGJ33-2001 建筑施工安全检查评分标准 JGJ59-99 行 业 钢筋焊接及验收规程 JGJ18-2003 建筑工程施工测量规程 DBJ01-21-95 建筑安装分项施工工艺规程 DBJ01-26-96 地 方 本公司质量/环境/职业健康安全贯标手2004-5-1 2 1.4 主要图集 1.4 主要图集 表 1-4 类 别 名 称 编 号 国 家 建筑物抗震构造详图 97G329 建筑构造通用图集 88J 系列(2000)版 地 方 多孔砖墙体构造图集 京 99SJ34 1.5 法规 1.5 法规

8、表 1-5 类 别 名 称 编 号 中华人民共和国建筑法 中华人民共和国 主席令第 91 号 国 家 建筑工程质量管理条例 国务院令第 279 号令 建筑施工扣件式钢筋脚手架安全技术规范JGJ130-2001 建筑施工高处作业安全技术规范 JGJ80-91 工程建设重大事故报告和调查程序规定建设部第 3 号令 行 业 房屋建筑工程和市政基础设施工程竣工 验收备案管理暂行办法 建设部第 78 号 令 3 工程建设标准强制性条文 (房屋建筑部 分) (2002 年版) 建标 2002219 号 建筑安装工程资料管理规程 DBJ01-51-2003 关于印发北京市建筑工程施工试验实行 有见证取样和送

9、检制度的暂行规定的通知 京建法 1997172 号 关于印发北京市建筑工程施工试验实行 有见证取样和送检制度的暂行规定的补充 通知 京建法 199850 号 北京市建设工程质量条例 市人大常委会第 35 号公告 第二章 工程概况 2.1 工程总体概况 2.1 工程总体概况 4 表 2-1 项 目 内 容 工程名称 中国农业科学院马连洼三所锅炉房改造工程 工程地址 中国农科院马连洼小区内 建设单位 中国农业科学院 设计单位 北京中环世纪工程设计有限责任公司 监理单位 待定 投资来源 国拨 招标范围 在原有建筑物顶上增加一层及改造过程中相应的 一切清障、拆改、修复、旧锅炉房地装修改造;模 块式燃汽

10、锅炉及辅助设备、燃汽调压箱的供货、安 装与供热管线和燃汽管线的衔接、调试、运行;设 备基础施工及施工过程中相应的一切清障、拆改、 修复 建筑面积 567 合同工期 2004 年 10 月 1 日2004 年 10 月 30 日 共 30 日 历天 质量目标 优良 5 2.2 建筑设计概况 2.2 建筑设计概况 表 2-2 序 号 项 目 内 容 1 建筑功能 锅炉房 2 建筑面积(m 2) 总建筑面 积 567 场地面积 451 3 建筑层数 地下 0 地上 一层,局部 二层 4 建筑层高(m) 首层 4.0 二层 3.0 5 建筑高度(m) 建筑总高17.95室内外高差 0.20 6 建筑平

11、面 横轴编号16 纵轴编号 AB 外墙 涂料 7 外装修 门窗 塑钢门窗 顶棚 刮腻子喷涂 地面工程水泥地面、地砖楼地面 门 塑钢门 8 内装修 内墙 水泥砂浆 防水工程 SBS聚酯胎型改性 沥青柔性防水材料 9 屋面 保温 100 厚加气混凝土块,30 厚聚苯板 6 2.3 结构设计概况2.3 结构设计概况 表 2-3 序号 项 目 内 容 非承重墙基础 砼条基 主体结构形式 砖混 1 结构形式 屋盖结构形式 彩钢板 2 地基土质 地基承载力 fk=120kp 基础垫层 C15 基础 C20 3 砼强度 等级 构造柱、圈梁 C20 4 钢筋类别 HPB235 级(I) 、HRB335 级()

12、 5 钢筋接头 形式 绑扎搭接 6 室外楼梯 结构形式 钢楼梯 2.4 给排水工程设计概况 2.4 给排水工程设计概况 7 表 2-4 序 号 项 目 系 统 概 况 系统模式 采用给水消防合一进口,然后给水和消防各为独 立的给水系统,给水管系在进口处设逆止阀一个 埋地生活给水管大于等于 DN75 采用给水铸铁管 橡胶圈承插挤压接口 生 活 给 水 系 统 管材及 连接方式 室内给水、热水管均采用热镀锌钢管, 丝扣连接 系统模式 采用给水消防合一进口,然后给水和消防各为独 立的给水系统, 消防管系在进口处设倒流防治器, 消火栓为室内单栓 管材 消防采用焊接钢管, 1 消 火 栓 系 统 连接方

13、式 焊接连接 系统模式 卫生间及锅炉间排水,锅炉间采用排水沟排水, 卫生间采用管道排水,排至室外污水井,再经污 水干管排至化粪池 2 排 水 系 统 管材及连 接方式 排水管采用 UPVC 塑料排水管,粘接连接 2.5 电气工程设计概况 2.5 电气工程设计概况 表 2-5 8 序 号 项目 系 统 概 况 供电方式 220380V 电源,采用双回路供电,由厂区变 电所用电缆引至本建筑物配电室双电源切换 配电箱 线路敷设 配电均以放射式引至各控制箱, 再由控制箱引 至各用电设备,电力配电线路均为埋地敷设 一层锅炉间照明支线线路均穿镀锌钢管沿墙 沿顶板明敷设水泵间及二层照明支线均穿焊 接钢管埋墙

14、埋顶板暗敷 锅炉控制柜 锅炉集中控制柜由锅炉供货厂家配套提供, 能 够实现就地控制和远距离控制 导线 均采用 BV-500 型截面为 2.5mm2,2-3 根穿 SC15,4-5 根穿 SC20 钢管 1 电气 动力 与 照明 灯具 锅炉间为安全灯,管吊安装;水泵间为防水防 尘灯,管吊安装;休息室为双管荧光灯,链吊 安装。 配电系统接 地 采用 TN-S 系统 3 防 雷 及 接 地 防雷接地 建筑物不做防雷,烟囱为金属烟囱,利用烟囱 做为防雷接闪器及引下线, 金属烟囱和支架可 靠焊接并于接地装置连接 9 接地装置 防雷接地、保护接地、电子设备接地共用接地 装置,采用 404 镀锌扁钢绕建筑物

15、一圈,并 利用 L505 镀锌角钢作为接地极,分别在三 处引下线处打入。 接地电阻 要求接地电阻小于1.0欧姆, 如不能满足要求, 增打接地极 4 火灾 报警 系统形式 设备选型由甲方自定, 系统形式由生产厂家提 供 2.6 采暖工程设计概况 2.6 采暖工程设计概况 2.6.1 工程简介 本工程位于北京市海淀区马连洼, 原有采暖燃煤锅炉房一座, 辅 助用房若干间,现将原锅炉间燃煤锅炉改为 26 台 DW-1810 商用直流 式燃气热水锅炉,单台供热量为 490 KW,总供热量为 12740 KW,锅 炉设计压力 1.1Mpa。本工程工作压力为 0.6Mpa,额定供回水温度 95/70。 2.

16、6.2 主要工程内容 锅炉房内的锅炉安装、水泵安装、分集水器安装、变频调速定压 补水装置安装、软水箱安装、全自动软水器安装、管道及附属设施安 装、以及相关的事故排风机及电气设备的安装。 1)锅炉安装:本工程采用商用直流式燃气热水锅炉(DW1810) 26 台; 10 2)水泵安装:各种循环泵、补水泵 6 台; 3)补水装置安装:变频调速定压补水装置 BDS1830; 4) 分集水器安装: 分水器 (DN600 L=1580) 1 台, 集水器 (DN600 L=1580)1 台; 5)管道安装: 相关的给水、排水、热水、循环水管道及燃气管 道安装; 6)附属设施安装:软化水装置、水过滤器、水箱

17、、事故排风机 等附属设施安装; 7)烟风道安装:烟囱、烟道、支架及吊架的安装; 8)强度致密性试验:锅炉本体及采暖工艺系统的水压致密性试 验; 9)保温油漆:工艺管道及烟风道的油漆与保温; 10)清洗:锅炉内部、管路系统的清洗与吹扫; 11)试运行:设备系统各个分部调整与试运行、采暖系统整体调 整与试运行。 第三章 施工部署 3.1 施工组织管理3.1 施工组织管理 3.1.1 施工组织机构(见下图) 11 主任工程师生产经理 项 目 经 理 工 程 部 物 资 部 技 术 部 质 量 部 计 划 组 人 事 劳务作业队及工程分包队 安 全 部 3.1.2 根据本工程特点,组建土建、机电、设备

18、安装、装饰一体 化总承包项目经理部, 项目经理由具有类似工程施工经历、 丰富的安 装与建筑工程施工管理经验、组织能力强、工作效率高、具有建设部 认定的安装一级项目经理资质的管理者担任; 由具有施工经验的工程 师出任项目总工程师; 具有较高专业知识的管理人员组成项目经理部 管理层。 项目经理对公司负责,其余人员对项目经理负责。 3.2 任务划分3.2 任务划分 3.2.1 总承包合同范围 在原有建筑物顶上增加一层及改造过程中相应的一切清障、拆 改、修复、旧锅炉房地装修改造;模块式燃汽锅炉及辅助设备、燃汽 调压箱的供货、安装与供热管线和燃汽管线的衔接、调试、运行;设 12 备基础施工及施工过程中相

19、应的一切清障、拆改、修复。 3.2.2 总包组织内分包项目 防水工程、塑钢门窗。以上专业分包,在开工前项目部对其企业 资质、 技术水平、 生产能力组织考察, 并确定选择二级以上, 有能力、 高素质的分包队伍。 3.2.3 总包单位与分包单位的组织协调 1)项目将严格按照总分包合同、项目各施工原则、公司管理程 序文件对各专业公司和分包单位进行管理, 使之达到合同中规定的施 工总进度计划、 质量目标和项目各项管理标准。 管理内容包括: 工期、 质量、安全、材料等。 2)项目根据施工合同制定月度、周进度计划,并转发给各分包 单位, 每日下午组织各分包单位召开碰头会, 总结当天及前一段时间 进度等方面

20、情况,并提出次日及下一步进度、质量要求。 3)每周二上午召开监理例会,由建设单位、监理单位及项目经 理部共同协调该工程的有关事宜。 3.3 施工工期3.3 施工工期 本工程甲方要求工期为 30 天,我项目部计划工期为 27 天(于 2004 年 10 月 1 日开工,2004 年 10 月 27 日竣工) ,比甲方要求工期 提前 3 天。 13 3.4 施工进度计划 3.4 施工进度计划 施工进度计划图见附页。 3.5 工程总体施工顺序 3.5 工程总体施工顺序 3.5.1 土建工程总体施工顺序 障碍物清除 设备基础(锅炉安装系统调试)首层隔墙砌 筑二层结构屋面结构顶棚装修内外墙涂料楼地面室外

21、 台阶 3.5.2 锅炉安装工程总体施工顺序 仪表阀 门安装 烟风道 安装 水压 试验 试运行和安 全阀定压 总体 验收 管道 安装 电 控 箱 安 装 泵类、软水器、定 压补水装置等安装 锅炉 就位 基础 放线 3.6 劳动力组织 3.6 劳动力组织 3.6.1 集结精干的施工队伍,组织好劳动力进场。根据本工程结 构特点、 建设单位工期要求及我公司项目部承诺条件, 结合北京地区 的施工情况,合理组织一支经验丰富、责任心强、综合素质高的队伍 14 进场。 3.6.2 做好职工的入场教育培训,搞好全员的各项交底工作。按 职工的工作任务, 区分不同层次和培训内容, 使职工有适当的知识基 础(包括高

22、效率完成其各项任务的方法和技能) ,以确保员工对现行 有效法规要求、内部标准、组织方针、目标的认识。 3.6.3 加强职工的职业健康安全教育,树立“安全第一、预防为 主”的意识,由安全部安全员组织培训,职工进场后进行三级教育, 包括国家法规相关要求、 企业职业健康安全管理手册程序文件、 内部 标准、安全目标等知识,强化职工安全意识,把安全工作当头等大事 来抓。 3.6.4 落实各级人员的岗位责任制。对职工进行施工组织设计及 各分部、 分项工程施工方案的集体交底工作, 使全体员工都能掌握技 术及质量标准;对关键部位除做详细交底外,还应作现场示范,促使 操作人员理解“企业在我心中,质量在我手中”及

23、“百年大计,质量 第一”的内涵。 3.6.5 劳动力需要量计划(见下表) 表 3-1 序号 工种 单位 作业高峰期 用工人数 1 钢筋工 人 6 2 木 工 人 5 3 砼 工 人 6 15 4 架子工 人 6 5 抹灰工 人 30 6 防水工 人 6 7 管道工 人 10 8 电焊工 人 7 9 气焊工 人 5 10 其 它 人 10 3.6.6 主要施工设备及机具计划 表 3-2 序号 机具名称 规格及型号 单位 数量 备注 1 搅拌机 ZJC350 台 1 2 台钻 ST6T 台 1 3 电焊机 BX6-250 台 3 4 无齿机 400mm 台 2 5 电锤 E38 台 5 6 离心水

24、泵 H=60m 台 1 7 试压泵 06MPa 台 1 3.7 主要项目工程量 3.7 主要项目工程量 为确保工程按计划正常有序的施工, 根据进度计划, 计算出主要 项目的工程量,详见下表。 16 3.7.1 结构及装修部分主要工程量及材料计划 表 3-3 序 号 项 目 单位 数量 1 水泥 kg 79511.82 2 钢筋 Kg 291.25 3 KP1 多空砖 块 291455 4 陶粒砼空心砌块 m 3 12.34 5 红机砖 块 1980.51 6 豆石 kg 21391 7 卵石 111195 8 砂子 215641 9 地面砖 m 2 148.48 10 内墙釉面砖 m 2 21

25、.34 11 调合漆 0.15 12 白色耐擦洗涂料 723.40 13 铝合金固定窗 m 2 2.84 14 铝合金百页窗 m 2 2.84 15 塑钢单玻平开门 m 2 26.95 16 塑钢双玻推拉门 m 2 13.76 17 塑钢单玻门推拉窗 m 2 62.79 3.7.2 电气安装主要工程量及材料计划 表 3-4 序号 材料名称 规格型号 单位 数量 1 动力配电柜 AP 台 1 2 水泵控制柜 AC3 台 1 17 3 排风机控制柜 AC2 台 1 4 照明配电箱 AL2 台 1 5 照明配电箱 AL1 台 1 6 控照荧光灯 240W 套 22 7 防水防尘灯 50W 套 6 8

26、 火灾报警发生器 只 2 9 可燃气体探测器 只 21 3.7.3 给排水安装主要工程量及材料计划 表 3-5 序号 材料名称 规格型号 单位 数量 1 逆止阀 H44T1080个 1 2 电热水器 台 1 3 脚踏式成品淋浴器 套 1 4 蹲便器 件 HD18 5 台上洗面器 件 1 第四章 施工准备 4.1 技术准备4.1 技术准备 4.1.1 熟悉和审查施工图纸,组织图纸会审:主任工程师认真组 织项目部有关管理人员熟悉图纸, 及时进行图纸的内部会审, 并把发 现的问题汇总, 整理成图纸审查记录交与建设单位。 建设单位组织监 18 理、设计、施工单位四方参加进行设计交底,并做好设计交底记录

27、。 4.1.2 根据施工图纸, 备齐相关的规程、 规范、 标准及有关图集, 并组织管理人员学习相关内容,敢于采用新工艺、新材料。 4.1.3 测量人员根据建设单位提供的水准点高程及坐标位置,做 好工程控制网桩的测量定位, 同时做好定位桩的闭合复测工作, 并做 好标识加以保护。 4.1.4 器具准备:备齐工程所用的测量、计量、检测、试验等仪 器,配备必要的仪表工具等,均按公司贯标程序文件要求执行。测量 器具配置见下表 表 4-1 测量试验器具配置一览表 19 序 号 名称 型 号 数量 检测情况 01 经纬仪 TDJ2E 一台 外检 02 水准仪 DZS3-1 一台 外检 03 钢卷尺 50m 两把 外检 04 普通砼试模 100*100*100 九组 自检 05 氧气表 0-40-25Mpa 二块 外检 06 乙炔表 0-0.250-4Mp a 二块 外检 07 天平 一台 外检 08 塔尺 5m 两把 外检 09 铝合金检测 尺

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
