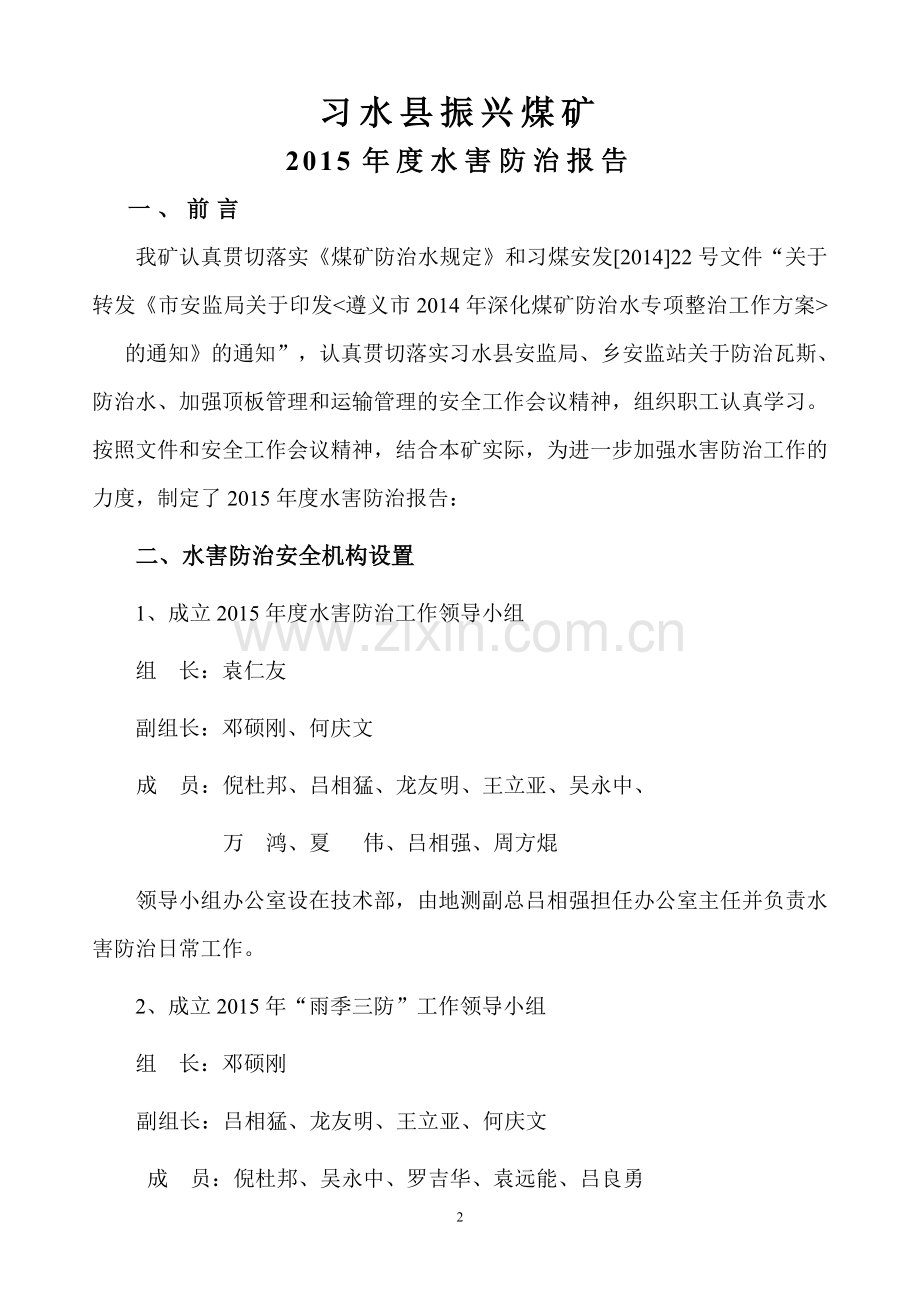

贵州诚博煤业有限公司 年度水害防治报告 (2015年度) 习水县振兴煤矿煤矿 二O一五年元月二十八日 习水县振兴煤矿 2015年度水害防治报告 一、前言 我矿认真贯切落实《煤矿防治水规定》和习煤安发[2014]22号文件“关于转发《市安监局关于印发<遵义市2014年深化煤矿防治水专项整治工作方案> 的通知》的通知”,认真贯切落实习水县安监局、乡安监站关于防治瓦斯、防治水、加强顶板管理和运输管理的安全工作会议精神,组织职工认真学习。按照文件和安全工作会议精神,结合本矿实际,为进一步加强水害防治工作的力度,制定了2015年度水害防治报告: 二、水害防治安全机构设置 1、成立2015年度水害防治工作领导小组 组 长:袁仁友 副组长:邓硕刚、何庆文 成 员:倪杜邦、吕相猛、龙友明、王立亚、吴永中、 万 鸿、夏 伟、吕相强、周方焜 领导小组办公室设在技术部,由地测副总吕相强担任办公室主任并负责水害防治日常工作。 2、成立2015年“雨季三防”工作领导小组 组 长:邓硕刚 副组长:吕相猛、龙友明、王立亚、何庆文 成 员:倪杜邦、吴永中、罗吉华、袁远能、吕良勇 万 鸿、夏 伟、吕相强、周方焜、袁仁发 “雨季三防”领导小组办公室设在调度室,由调度主任袁仁发担任办公室主任并负责“雨季三防”的日常工作。 三、矿井水文地质情况概述 (一)、区域水文地质条件 区域范围内无地表河流,溪沟不发育。矿井位于云贵高原向四川盆地过渡的中底山脉地形,地表水流汇集于赤水河,最终流入长江。地下水主要分为二叠系茅口组含水层与二叠系上统长兴组含水层,含煤地层龙潭组为隔水层。二叠系茅口组灰岩和长兴灰岩岩溶空洞发育,区域裸露面积较大,为强补给区,径流以竖向为主,沟谷区域排泄。矿井区域出露泉水很少。矿井北西向有二个季节性泉点,雨季流量分别为0.23L/s和0.56L/s,泉水流量小。 (二)、矿区水文地质条件 1、地表水 矿区最低采高为+850m,矿井最低侵蚀基准面为+736m,高于侵蚀基准面114m。地表水主要为雨源水,流入沟谷汇集于赤水河。雨季流量大,枯季流量减小甚至于干涸,区内无水塘、湖泊,区内泉点分布较少,仅供附近村民饮水之用,涌水量较小,对开采影响不大。 2、地层富水性 矿区面积2.401km2,主要地层为二叠系茅口组、龙潭组、二叠系长兴组、三叠系夜郎组、第四系。地层含水状况简述如下(由下至上): 1)、茅口组(P2m) 岩溶层间水含水层 出露范围大,位于龙潭组下部,厚度大于60m,中厚层状灰岩、块状粉晶灰岩、含生物碎屑灰岩。富水性强。汇水面积占总面积35%。布置于该岩层的巷道,要防止岩溶水和层间水。 2)、龙潭组(P3l) 位于茅口组上部,粉砂泥岩夹煤层。汇水面积占总面积10%。该层为隔水层,含少量裂隙水。 3)、长兴组(P3c) 长兴灰岩位于龙潭组上部,厚约65m。出露于煤矿矿区外南西部,呈北东向陡坡,汇水面积占总面积30%。泉点稀少。流量约0.1—1.0l/s,富水性较弱,含裂隙水和岩溶水,季节变化明显,为弱含水层。矿井采动影响,裂隙增大,向煤层和空区渗水,为矿井充水的主要水源。 4)、三叠系夜郎组与第四系松散岩类孔隙水含水层 矿区内三叠系夜郎组与覆盖的第四系,有一定的厚度,在矿区分布较广,有一定的蓄水量,在雨季对煤矿开采有较大影响。在地下大面积采空塌陷区形成后,本层的松散岩类孔隙水对下伏基岩裂隙水含水层补给量有所增加,成为矿坑充水间接充水水源。 3、地下水的补给、径流、排泄及动态变化 当地地下水主要接受大气降水的补给。降落在矿区的大气降水,其流量、水质变化均与降水的季节和强度相对应,雨季流量增大,矿化度减少,枯季则相反,流量减小。地下水以泉或分散流形式补给溪沟,各含水层无直接的水力联系,且地下水动态变化显著,周期性较明显,并具滞后现象。大部分大气降水转化为地表水,排入矿区西南部小溪,流入赤水河。少部份降水渗入浅部风化裂隙带,补给地下水而形成潜水,向矿区西南迳流并向区外排泄,其地下分水岭与地表分水岭基本一致,因受地形切割,其迳流途径甚短,常在地形有利的不远处即以泉的形式排出地表,表现出潜水“就地补给、就地排泄”的特点。 4、废弃的矿井、老窑积水调查情况 矿区内老窑和小煤矿分布广泛,且开采历史悠久,矿井范围内煤层露头浅部山地已形成大面积采空区。根据贵州省地质工程勘察院提供的《贵州省遵义市习水县振兴煤矿水文地质调查补充勘查地球物理勘探报告》和地质资料分析,振兴煤矿存在轻度水患预测区2个,中度水患预测区2个,重度度水患预测区2个。目前放上已对重度度水患预测区(废弃老窑积水)进行过疏放水。废弃老窑多有积水,至与大气降水有水力联系,老窑积水将给矿井开采浅部煤层构成威胁。因此,开采浅部煤层,应预防老窑水涌入,矿井在采掘过程中必须做到“预测预报,有掘必探,先探后掘,先治后采”的防治水原则。 四、矿井水文地质类型划分 根据六枝工矿(集团)恒达勘查设计有限公司提交的《习水县振兴煤矿水文地质调查报告》、贵州省地质工程勘察院提供的《贵州省遵义市习水县振兴煤矿水文地质调查补充勘查地球物理勘探报告》与本矿根据实际调查编制的《习水县振兴煤矿水文地质及涌水情况调查报告》进行综合分析论证,1)本矿井最低开采位置高于历史最高洪水侵蚀基准面100m以上;2)含煤地层上覆长兴灰岩含水层与下伏茅口灰岩含水层间没有水力联系,没有导水管道;3)矿井浅部过去老窑开采情况基本查清,老窑积水已经探明,其上部老窑积水已经实施孔隙排水措施,解除了水害威胁,老窑水对矿井的危害得到有效控制。本矿井水文地质类型划分为中等类型。 五、水害防治工作布置 1、每月组织一次防治水工作专题会议,把防治水工作列为煤矿重要工作抓紧抓落实。 2、建立矿井涌水观测站,井下各个涌水点实施挂牌管理,每旬监测一次,做好监测记录、台账。 3、成立探水队,任命吕良发担任探水队长,负责矿井探放水工作。坚持“预测预报、有掘必探、先探后掘、先治后采”的原则。 4、成立“雨季三防”工作领导小组,抓落实防洪、防雷电、防排水工作。 5、井底水仓三台水泵经常保证至少二台完好能够正常运转,达到一台运行、一台备用、一台检修的要求。 6、雨季前要对两趟排水管进行检修和刷漆,保证雨季能够正常使用。 7、采掘工程平面图上,要据实设置出积水线、警戒线和探水红线,指导探放水工作。 8、每次探放水作业,必须通知驻矿安监员到现场检查探放水工作,现场检测探水管根数,驻矿安监员签字认可。 9、每次探放水作业必须作好探水基线,探水点悬挂探水牌,数据记录准确。 10、每次探放水工作完成后,必须报矿长、总工程师签字审批。批准允许掘进的工程量和保有超前距离不少于30m。 11、新开掘的巷道,首先必须编制探放水安全技术措施,严格执行“预测预报、有掘必探、先探后掘”的原则。 六、探放水工程量计算 2015年计划巷道掘进工程量2775m,其中煤巷2705m,岩巷70m。 掘进巷道分别为: 1、1082运输巷830m;(C8煤层巷道) 2、1082开切眼175m;(C8煤层巷道) 3、1082回风巷800m;(C8煤层巷道) 4、1082高位抽放巷通道20m;(岩巷) 5、1082高位抽放巷400m;(C8煤层巷道) 6、1083集中回风巷石门50m;(岩巷) 7、1083集中回风巷500m;(C12煤层巷道) 按照每次探水深度大于90m,探水孔3个,保有超前距不小于30m的要求,按积和公式计算: N=K.FM[Σ/(M-P)] N——探孔量,m。 K——不均衡系数,选择K=1.25。 F——每次探水孔数,个。 M——探水孔深度,m。 Σ——掘进工程量,m。 P——保有超前距离,m。 N=1.25×3×90[2775/(90-30)]=15619m。 七、探水队人员编制及探放水计划 根据全年探水工作量来确定人员编制。按照安全规定探水作业每班人数不得少于5人的要求,每班钻孔不少于100m,定编在册人数为6人能够满足矿井全年计划钻孔15619m的探水工作要求。 探水工作计划表 2015年度分月探水钻孔工作计划 单位: m 月 份 项 目 1 2 3 4 5 6 7 8 9 10 11 12 合计 1082运输巷 466 233 233 466 466 466 466 466 466 140 3868 1082开切眼 187 327 303 817 1082回风巷 685 342 343 685 685 685 685 685 685 5480 1082高位抽放巷通道 126 1260 1082高位抽放巷 466 699 699 1864 1083集中回风巷 233 233 466 466 466 466 2330 合 计 1151 808 809 1617 1617 1617 1617 1151 1151 919 1026 1002 15619 八、探放水设计 1、单孔设计: 单孔深度90m。采用合金钻头钻进,开孔直径Ф75mm钻至终孔。 2、警戒线的确定:沿探水线终孔位置外推15m。 3、超前距离:探水钻孔终孔位置始终超前掘进工作面30米。 4、允许掘进距离:经探水证实无水害威胁,可安全掘进的距离:探水中心钻孔深度(或钻孔的最小平距)减去30米。 5、帮距:为使巷道两帮与可能存在的水体之间保持一定的安全距离,布置的最外侧探水钻孔所控制的范围与巷道帮的距离取30米。 6、钻孔个数:根据《煤矿防治水规定》,结合我矿实际物探报告提交的掘进工作面碛头方向有积水威胁时,则根据实际探放水要求布置,一般掘进布置3-5个探水钻孔,钻孔沿巷道呈扇形布置。 九、探放水安全技术措施 (一) 必须坚持“预测预报、有掘必探、先探后掘”的原则 结合我矿的实际情况采取探、防、堵、截、排的措施。各掘进巷道在施工掘进前必须实行先物探,后钻探。查清预掘巷道水文地质情况后方可掘进施工,加强物探工作,及时对掘进工作面进行水文探测,预测预报迎头含水情况。加强物探工作,及时对掘进工作面进行水文探测,预测预报迎头含水情况。物探结果出来后,按设计要求施工探放水钻孔以验证物探结果。防止水害事故发生。 (二)探放水施工地点、水源性质、钻机型号、钻具配备 施工地点:1082运输巷、1082开切眼、1083集中回风巷、1083回风巷、1082高位抽放巷。 水源性质:预计水源主要为裂隙水、采空区积水等。 钻机型号:ZBD-1250型煤矿液压钻机3台 钻具配备:Ф50mm钻杆,150根,QZB-50/60型气动注浆泵一台,Ф75mm合金钻头10个,Ф65mm合金钻头6个及钻具3套。 (三)探放水前的准备工作 1、在组织施工前,要求探水队将施工打钻所需的材料及工具,设备准备到位,不能因为准备工作的原因而影响施工。 2、在运输钻机等大件设备的过程中,运输人员应注意保护,避免设备因受力碰撞而受损。 3、钻机及其附属设施及各部件间连接要牢固可靠,并在每次使用前检查,确保施工的安全。 4、每次开钻前,检查钻杆接头的牢固情况,严防脱钻事故的发生;钻杆要达到不堵塞、不弯曲、丝口不磨损。 5、在组织施工前,要求施工人员对钻机附近10米范围内的巷道支护进行检查,发现巷道支护受损的及时处理并加强支护,并打好立柱和挡板。 6、保持钻场有足够的安全空间,便于施工。 7、清理好巷道水沟,确保排水畅通无阻。 8、将Ф50mm的排水管随掘进向前延接,迎头20米范围可使用软管。 9、在打钻地点附近安设专用电话、监测监控及报警装置,并保证随时与调度室联系。 10、技术人员和探放水队长必须亲临现场,依据设计,确定探水钻孔位置、方位,深度以及钻孔数目。 11、带班矿长和当班安全员、瓦检员必须在探放水地点监督安全和随时检查空气成分。如果瓦斯浓度超过1%或其他有害气体浓度超过《煤矿安全规程》第一百条规定时,必须立即停止钻进,切断电源,撤出人员,并报告矿调度室,及时处理。 (四)安钻探水前的技术要求 1、 安钻地点与积水区间距离小于探水规定的超前距,或有突水征兆时,应在采取加固措施或用水闸墙封闭后,另找安全地点探放水。 2 、钻窝应避免设在断层带或松软岩层内。 3 、钻机安装必须平稳牢固。安好钻机接电时,要严格执行停送电制度。 4 、按预计流量修建排水沟,清理巷道并挂好风筒、电缆、管道等。 5、确认排水系统安全可能,能按需要启动排水设备进行排水。 (五)探水施工中的技术要求 1、钻进时应准确判别煤、岩层厚度并记录换层深度。一般每钻进10m或更换钻具时,测量一次钻杆并核实孔深,终孔前再复核一次。 2、钻进时,发现岩石松软、片帮、来压或孔中的水压、水量突然增大,以及有顶钻等现象时,必须立即停钻,记录其孔深并同时将钻杆固定,不得盲目取出钻杆。要立即向矿调度室汇报,及时采取措施,进行处理。 3、钻进中发现有害气体喷出时,应立即停止钻进、切断电源,将人员撤到有新鲜风流的地点、报告矿调度室,采取措施进行处理。 4、钻孔内水压过大或喷高压水时,禁止人员直对钻杆站立,及时关闭高压止水闸阀,现场人员撤离到安全地带,并及时报告调度室,采取措施进行放水。 (六)探放水的技术要求 1、做好探水记录,探水结束后由探水队长负责收集整理探水记录。 2、钻孔探到水后,不得退出钻杆,观测水压、水质、水量和估计积水量或补给量。根据矿井排水能力及水仓容量,控制放水孔的流量或调整排水能力,并清理水仓、水沟等。 3、加强放水地点的通风,增加有害气体的观测次数。 4、必须监视放水全过程,放水结束后,立即核算放水量与预计积水量的误差,查明原因。 (七)探放水的安全措施 1、探水巷道中间不得有低洼积水段。 2、巷道必须在探水钻孔有效控制范围内掘进,探水孔的超前距、帮距及孔间距应符合设计要求。每次探水后、掘进前,应在起点处设置标志,设置探水牌,建立挂牌允掘制度。 3、巷道支护应牢固,顶、帮背实,无高吊棚脚,倾斜巷有撑杆,使巷道有较强的抗水流冲击能力(若需支护的巷道)。 4、受水威胁地区的施工人员必须学习掌握报警信号及避灾路线。 5、探水巷道应加强出水征兆的观察,发现有挂红、挂汗、空气变冷、出现雾气、水叫、顶板淋水加大、顶板来压、底板鼓起或产生裂隙出现掺水、水色发挥、有臭味等突水预兆时,立即停止施工,采取措施,并报告调度室,情况紧急时必须立即发出警报,撤出所有受水威胁地区的人员。 6、探放水人员必须按照批准的设计施工,未经总工程师允许,不得擅自改变设计。 十、避灾线路 各巷道探放水施工发生水灾时避灾路线总的要求是:人往高处走,不走独头巷。 避灾路线:各个分支巷道钻场→各个分支巷道石门→轨道下山、回风斜井→运输大巷→地面。 各巷道探放水施工发生火灾、瓦斯、煤尘、煤与瓦斯突出事故时避灾路线总的要求是:迎向新风流走,不走独头巷。不能脱离灾区时,到就近的安全避险硐室避难,等待救援。 避灾路线:各个分支巷道钻场→各个分支巷道石门→轨道下山、回风斜井→运输大巷→地面。 其他未尽事宜的按《煤矿安全规程》规定执行。 习水县振兴煤矿 二0一五年二月四日其中专业理论知识内容包括:保安理论知识、消防业务知识、职业道德、法律常识、保安礼仪、救护知识。作技能训练内容包括:岗位操作指引、勤务技能、消防技能、军事技能。 二.培训的及要求培训目的 安全生产目标责任书 为了进一步落实安全生产责任制,做到“责、权、利”相结合,根据我公司2015年度安全生产目标的内容,现与财务部签订如下安全生产目标: 一、目标值: 1、全年人身死亡事故为零,重伤事故为零,轻伤人数为零。 2、现金安全保管,不发生盗窃事故。 3、每月足额提取安全生产费用,保障安全生产投入资金的到位。 4、安全培训合格率为100%。 二、本单位安全工作上必须做到以下内容: 1、对本单位的安全生产负直接领导责任,必须模范遵守公司的各项安全管理制度,不发布与公司安全管理制度相抵触的指令,严格履行本人的安全职责,确保安全责任制在本单位全面落实,并全力支持安全工作。 2、保证公司各项安全管理制度和管理办法在本单位内全面实施,并自觉接受公司安全部门的监督和管理。 3、在确保安全的前提下组织生产,始终把安全工作放在首位,当“安全与交货期、质量”发生矛盾时,坚持安全第一的原则。 4、参加生产碰头会时,首先汇报本单位的安全生产情况和安全问题落实情况;在安排本单位生产任务时,必须安排安全工作内容,并写入记录。 5、在公司及政府的安全检查中杜绝各类违章现象。 6、组织本部门积极参加安全检查,做到有检查、有整改,记录全。 7、以身作则,不违章指挥、不违章操作。对发现的各类违章现象负有查禁的责任,同时要予以查处。 8、虚心接受员工提出的问题,杜绝不接受或盲目指挥; 9、发生事故,应立即报告主管领导,按照“四不放过”的原则召开事故分析会,提出整改措施和对责任者的处理意见,并填写事故登记表,严禁隐瞒不报或降低对责任者的处罚标准。 10、必须按规定对单位员工进行培训和新员工上岗教育; 11、严格执行公司安全生产十六项禁令,保证本单位所有人员不违章作业。 三、 安全奖惩: 1、对于全年实现安全目标的按照公司生产现场管理规定和工作说明书进行考核奖励;对于未实现安全目标的按照公司规定进行处罚。 2、每月接受主管领导指派人员对安全生产责任状的落 13
