收藏 分销(赏)

工程项目临时设施建设方案.doc

上传人:精*** 文档编号:1860470 上传时间:2024-05-10 格式:DOC 页数:8 大小:70.50KB
下载 相关 举报
工程项目临时设施建设方案.doc_第1页
第1页 / 共8页
工程项目临时设施建设方案.doc_第2页
第2页 / 共8页
工程项目临时设施建设方案.doc_第3页
第3页 / 共8页
工程项目临时设施建设方案.doc_第4页
第4页 / 共8页
工程项目临时设施建设方案.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

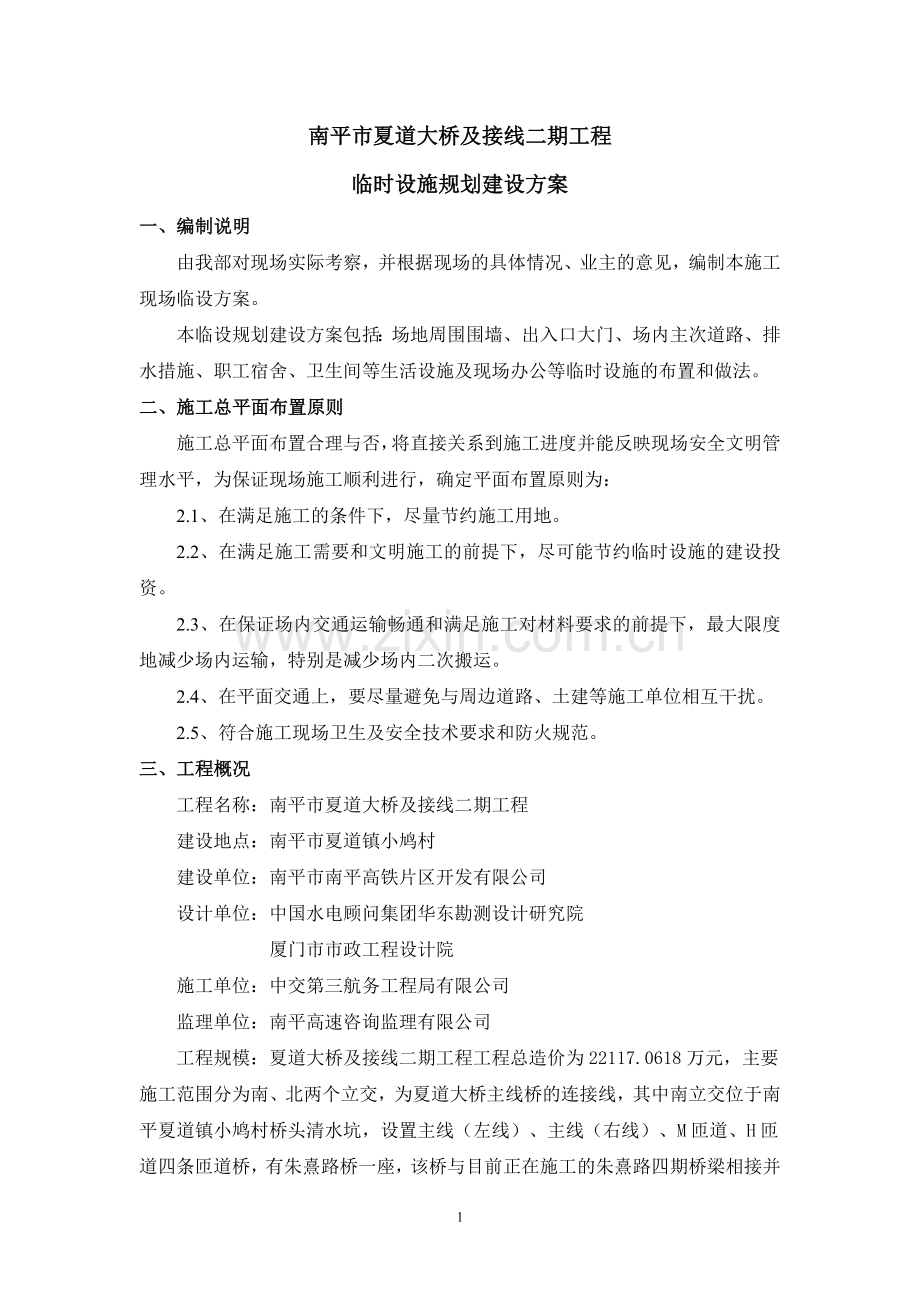

1、南平市夏道大桥及接线二期工程临时设施规划建设方案一、编制说明由我部对现场实际考察,并根据现场的具体情况、业主的意见,编制本施工现场临设方案。本临设规划建设方案包括:场地周围围墙、出入口大门、场内主次道路、排水措施、职工宿舍、卫生间等生活设施及现场办公等临时设施的布置和做法。二、施工总平面布置原则施工总平面布置合理与否,将直接关系到施工进度并能反映现场安全文明管理水平,为保证现场施工顺利进行,确定平面布置原则为:2.1、在满足施工的条件下,尽量节约施工用地。2.2、在满足施工需要和文明施工的前提下,尽可能节约临时设施的建设投资。2.3、在保证场内交通运输畅通和满足施工对材料要求的前提下,最大限度

2、地减少场内运输,特别是减少场内二次搬运。2.4、在平面交通上,要尽量避免与周边道路、土建等施工单位相互干扰。2.5、符合施工现场卫生及安全技术要求和防火规范。三、工程概况工程名称:南平市夏道大桥及接线二期工程建设地点:南平市夏道镇小鸠村建设单位:南平市南平高铁片区开发有限公司设计单位:中国水电顾问集团华东勘测设计研究院 厦门市市政工程设计院施工单位:中交第三航务工程局有限公司监理单位:南平高速咨询监理有限公司工程规模:夏道大桥及接线二期工程工程总造价为22117.0618万元,主要施工范围分为南、北两个立交,为夏道大桥主线桥的连接线,其中南立交位于南平夏道镇小鸠村桥头清水坑,设置主线(左线)、

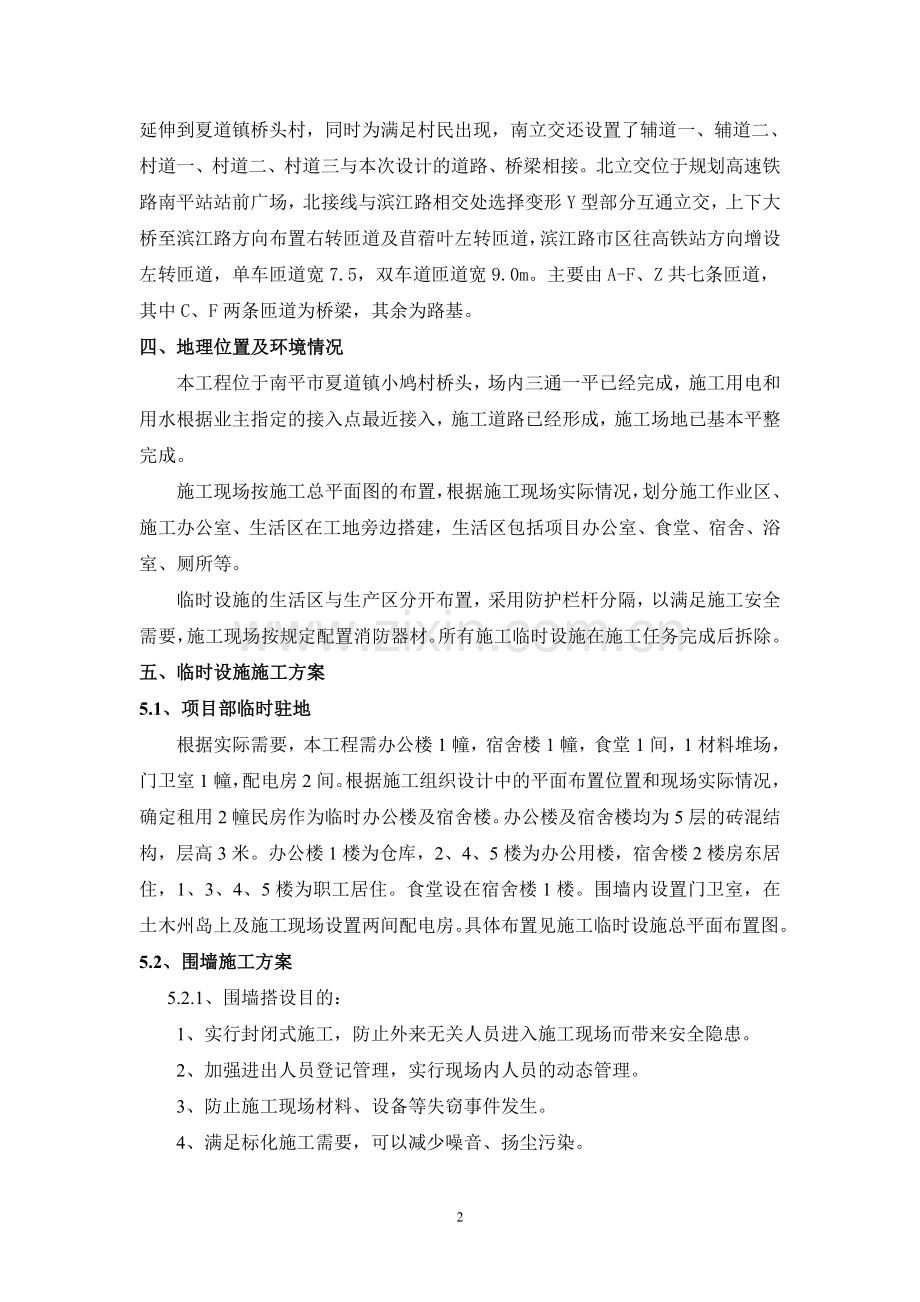

3、主线(右线)、M匝道、H匝道四条匝道桥,有朱熹路桥一座,该桥与目前正在施工的朱熹路四期桥梁相接并延伸到夏道镇桥头村,同时为满足村民出现,南立交还设置了辅道一、辅道二、村道一、村道二、村道三与本次设计的道路、桥梁相接。北立交位于规划高速铁路南平站站前广场,北接线与滨江路相交处选择变形Y型部分互通立交,上下大桥至滨江路方向布置右转匝道及苜蓿叶左转匝道,滨江路市区往高铁站方向增设左转匝道,单车匝道宽7.5,双车道匝道宽9.0m。主要由A-F、Z共七条匝道,其中C、F两条匝道为桥梁,其余为路基。四、地理位置及环境情况本工程位于南平市夏道镇小鸠村桥头,场内三通一平已经完成,施工用电和用水根据业主指定的接

4、入点最近接入,施工道路已经形成,施工场地已基本平整完成。施工现场按施工总平面图的布置,根据施工现场实际情况,划分施工作业区、施工办公室、生活区在工地旁边搭建,生活区包括项目办公室、食堂、宿舍、浴室、厕所等。临时设施的生活区与生产区分开布置,采用防护栏杆分隔,以满足施工安全需要,施工现场按规定配置消防器材。所有施工临时设施在施工任务完成后拆除。五、临时设施施工方案5.1、项目部临时驻地根据实际需要,本工程需办公楼1幢,宿舍楼1幢,食堂1间,1材料堆场,门卫室1幢,配电房2间。根据施工组织设计中的平面布置位置和现场实际情况,确定租用2幢民房作为临时办公楼及宿舍楼。办公楼及宿舍楼均为5层的砖混结构,

5、层高3米。办公楼1楼为仓库,2、4、5楼为办公用楼,宿舍楼2楼房东居住,1、3、4、5楼为职工居住。食堂设在宿舍楼1楼。围墙内设置门卫室,在土木州岛上及施工现场设置两间配电房。具体布置见施工临时设施总平面布置图。5.2、围墙施工方案5.2.1、围墙搭设目的:1、实行封闭式施工,防止外来无关人员进入施工现场而带来安全隐患。2、加强进出人员登记管理,实行现场内人员的动态管理。3、防止施工现场材料、设备等失窃事件发生。4、满足标化施工需要,可以减少噪音、扬尘污染。5、满足业主、企业形象需要。5.2.2、围墙搭设布置:1、南立交位于现有村道,村庄旁,围墙平面布置采用沿路、沿河沟将村庄、村道与本工程生产

6、、办公区隔离,根据与业主事先划定位置布置。2、现场围挡做到坚固、稳定、整洁、美观,材料选用彩钢板等硬质材料进行布置。围挡高度为2.5m,立柱间距为1.5m,采用装配式结构,立柱基础采用钢筋骨架,可移动式结构,围挡搭设完成后在每个立柱靠里侧设置缆风绳。在沿路围挡顶设置红色警示灯。围挡外侧张贴宣传标语及企业业绩图幅。 3、围挡定期进行检查,当出现开裂、沉降、倾斜等险情时,立即采取相加固措施。5.3、临时道路的施工方案5.3.1、基础施工临时道路基层做法采用原土分层压实,30cm毛石层,20cm厚细鹅卵石找平,现浇C20砼20cm厚面层。5.3.2、路基在一边设120砖砌排水沟,排水坡度0.5%,沿

7、路基每隔20米设120砖砌沉砂井600600600一个,M5水泥砂浆砌筑,必要时埋设DN150铸铁排水管横穿路基,用以排出雨水和积水。路基断面如下图所示:600300预埋DN150铸铁排水管(必要时)现浇150厚混凝土C2520-40碎石60厚找平砖砌300宽排水沟最浅100砖砌600600沉砂井3006000-8000临时道路基断面示意图5.4、堆场的施工方案:5.4.1、钢筋堆放区:自下而上为:30cm的毛石层、10cm的鹅卵石找平层、平均15cm的C20的混凝土层。5.4.2、场地道路:下层为50cm的毛石层,中间为10cm的细鹅卵石找平层,上面为20cm的C20的混凝土层。5.4.3、

8、其他材料堆场:铺设15cm的鹅卵石。5.4.4、材料场仓库:面积14.7m5.44m。采用高25cm的地梁基础,实心砖砌筑高3.8m,屋面为彩钢瓦。5.5、预制场的施工方案南平市夏道大桥接线二期工程空心板梁预制场布置在土目洲岛上(详见附图),具体位于夏道大桥土目州路基段,左右侧各往外占用部分场地,占地约22629.9m,其中搅拌站占地面积3176.1m,空心板梁预制区1706.4m,存梁一区1041.9m,存梁二区598m,钢筋加工及存放区996m,预制场工人生活区面积2144.3m。空心板预制场内设置1纵坡,5横坡,采用2台50T跨径27m的门式起重机作业,一台作为空心梁板调运、转存,一台作

9、为空心板梁侧模拼装及砼浇筑专用。预制场内布置一个预制区,设30个底座,其中中梁底座27个,边梁底座3个,两个存梁区,每个存梁区现浇2个50(宽)40(高)砼标号为C20枕梁,存梁一区枕梁长38.588m,存梁二区枕梁长22.148m,运梁通道设置在存梁一区与存梁二期之间夏道大桥土目洲路基上,运梁通道宽6.994m,在运梁通道旁靠近存梁一区一侧设置梁片检测区,设置了两个85cm(长)50cm(宽)150cm(高)的梁片检测台。门式起重机轨道两侧设置一条宽10深20明沟做排水用,在预制区靠近北侧轨道与排水明沟之间布置一条4.6m宽的通道,通道贯穿整个梁场,用于行走混凝土罐车。在门式起重机另一侧轨道

10、外侧布置钢筋原材、加工区、半成品存放场地及仓库和现场临时办公室、会议室及招待室的简易活动房;采用暗沟埋设电缆线兼排水系统。六、临时设施的布置说明6.1、大门施工现场按规定设置进出口大门,门头设置企业标志。大门两旁设置规范标准的五牌一图,即工程概况、项目管理人员及监督电话、安全生产制度,文明施工要诀、消防保卫制度、施工现场平面布置图。大门内设置门卫室,固定专职保安人员,负责大门开关、出入车辆和人员的管理、治安保卫工作等。门卫建立进出管理制度,并悬挂在门卫室墙上,门卫室整洁,不得堆放杂物。门卫室采用活动板房,基础为10cm的水泥砂浆找平层,窗均采用塑钢窗,门采用钢门。6.2、进出口施工现场进出口及

11、人行通道地面作硬化处理。道路上不得堆放设备或建筑材料,场地有良好的排水设施,有有效措施防止泥浆、污水、废水外流或者堵塞下水道和排水通道,不允许场地内有积水。6.3、材料堆码现场的建筑材料、构件、料具按施工总平面图的布局堆放,并挂有名称、品种、规格的标牌,要求堆放整齐。木材、木模板等易燃物品严格按规定存放,施工现场办公室内墙上张贴施工总平面布置图。施工过程中,每道工序、分项工程、分部工程完成后,建筑材料、构件及时清理、归放原地,建筑垃圾及时清扫集中运走,做到工完场清。6.4、安全标志施工现场安全标志要根据总平面图及工程特点、现场环境及安全色标标准编制。施工现场坑、井、沟和各种孔洞,易燃易爆场所、

12、变压器周围,设置围栏或盖板及安全标志。夜间设置红灯示警,各种防护设施、警告标志,未经施工负责人批准,不得移动和拆除。6.5、现场防火项目经理部制定的消防管理制度,确定专人负责管理,开展消防安全活动和消防安全知识宣传教育。施工现场有消防措施,有醒目的消防安全标语、标志牌,明确用火区域。消防措施有消防制度保证实施。宿舍、木工加工棚、厨房、仓库等易燃易爆场所分别配备二台以上挂式灭火器。按规定期限更换灭火剂,同时配备消防砂带、设消防水池。施工现场需要使用明火的,向当地公安消防机构申报审批,审批手续齐全。使用明火时,项目经理部指派动火监护人。6.6、施工用电施工现场配电系统设置总配电箱(屏)、分配电箱、

13、开关箱,实行三级配电、两级漏电防护和两道防线。分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不得超过3m,配电箱周围有足够的二人同时工作的空间和通道。开关箱由末级分配电箱配电,动力配电箱与照明配电箱分别设置。每台用电设备有各自专用的开关箱。开关箱内严禁用同一个开关电器直接控制二台及二台以上用电设备(含插座)。固定式配电箱安装高度底口距地面大于1.3m,小于1.5m,安装牢固;移动式配电箱安装高度底口距地面大于0.6m,小于1.5m,有固定支架。配电箱门配锁,有防雨、防砸措施;箱内保持清洁,不得有杂物。所有配电箱、开关箱每月进行检查、维修一次。项目部派电气工程师一

14、名,负责安全技术指导临督和管理。现场设有临电维护操作工2名,负责填写临电记录和维护电线路设备及操作开关,电工必须熟悉用电安全规范、规程并认真执行。项目部建立现场用电定期检查制度,做到施工现场每月检查一次,对于检查、检测中发现的不安全因素,必须及时处理并履行复查验收手续。6.7、环境保护措施1、施工中保持环境整洁,做好水土保持,维护城市生态。 2、施工中产生的废水、废物、弃土,必须按相关的规定妥善处理。3、严格控制强噪音机具,减轻对环境的影响。4、工地内员工食堂严禁烧烟煤。5、因南平地区为洪水多发区域,所以本临时材料场地完成后随即增加排水防涝措施:1、疏通所有出水口;2、做好场地内的排水沟。七、附图7.1、施工场地平面布置图7.2、预制场平面位置示意图目 录一、编制说明1二、施工总平面布置原则1三、工程概况1四、地理位置及环境情况2五、临时设施施工方案25.1、围墙施工方案25.2、临时道路的施工方案35.3、堆场的施工方案:35.4、预制场的施工方案4六、临时设施的布置说明46.1、大门46.2、进出口56.3、材料堆码56.4、安全标志56.5、现场防火56.6、施工用电56.7、环境保护措施6七、附图67.1、施工场地平面布置图67.2、预制场平面位置示意图68

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
