资源描述

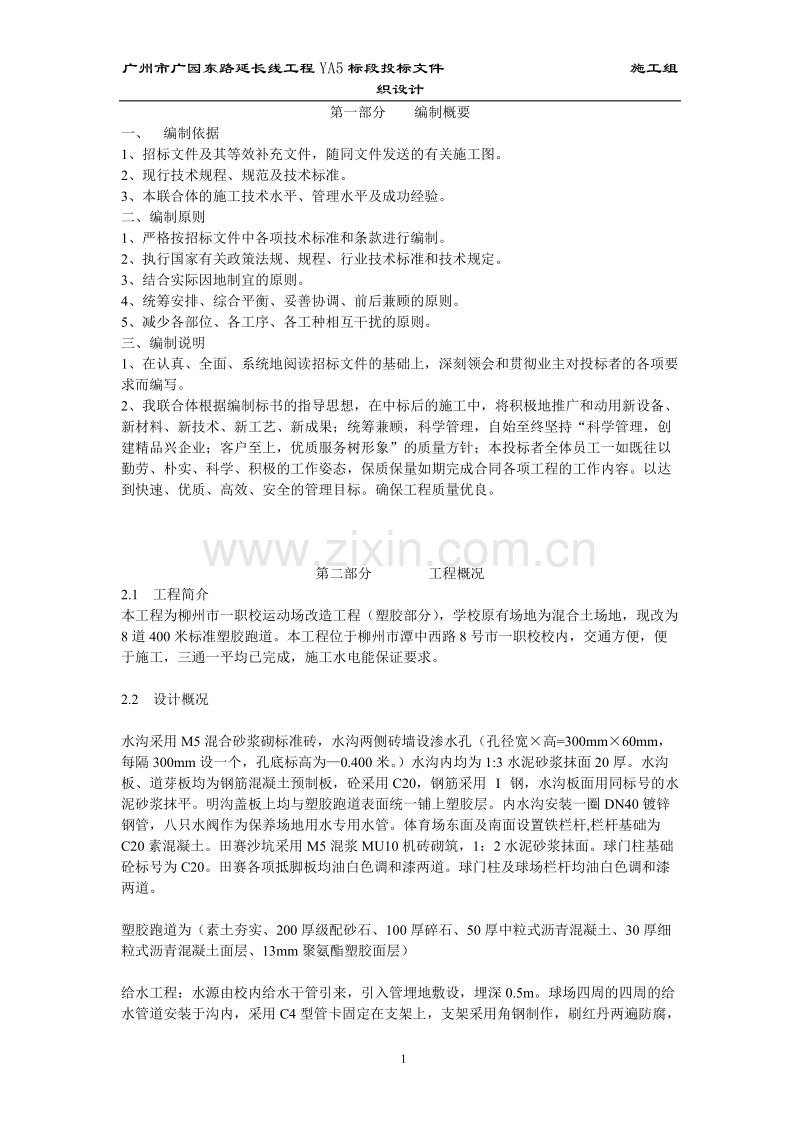

广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 1 第一部分 编制概要 一、 编制依据 1、招标文件及其等效补充文件,随同文件发送的有关施工图。 2、现行技术规程、规范及技术标准。 3、本联合体的施工技术水平、管理水平及成功经验。 二、编制原则 1、严格按招标文件中各项技术标准和条款进行编制。 2、执行国家有关政策法规、规程、行业技术标准和技术规定。 3、结合实际因地制宜的原则。 4、统筹安排、综合平衡、妥善协调、前后兼顾的原则。 5、减少各部位、各工序、各工种相互干扰的原则。 三、编制说明 1、在认真、全面、系统地阅读招标文件的基础上,深刻领会和贯彻业主对投标者的各项要 求而编写。 2、我联合体根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、 新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创 建精品兴企业;客户至上,优质服务树形象”的质量方针;本投标者全体员工一如既往以 勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作内容。以达 到快速、优质、高效、安全的管理目标。确保工程质量优良。 第二部分 工程概况 2.1 工程简介 本工程为柳州市一职校运动场改造工程(塑胶部分) ,学校原有场地为混合土场地,现改为 8 道 400 米标准塑胶跑道。本工程位于柳州市潭中西路 8 号市一职校校内,交通方便,便 于施工,三通一平均已完成,施工水电能保证要求。 2.2 设计概况 水沟采用 M5 混合砂浆砌标准砖,水沟两侧砖墙设渗水孔(孔径宽高=300mm60mm, 每隔 300mm 设一个,孔底标高为—0.400 米。 )水沟内均为 1:3 水泥砂浆抹面 20 厚。水沟 板、道芽板均为钢筋混凝土预制板,砼采用 C20,钢筋采用 I 钢,水沟板面用同标号的水 泥砂浆抹平。明沟盖板上均与塑胶跑道表面统一铺上塑胶层。内水沟安装一圈 DN40 镀锌 钢管,八只水阀作为保养场地用水专用水管。体育场东面及南面设置铁栏杆,栏杆基础为 C20 素混凝土。田赛沙坑采用 M5 混浆 MU10 机砖砌筑,1:2 水泥砂浆抹面。球门柱基础 砼标号为 C20。田赛各项抵脚板均油白色调和漆两道。球门柱及球场栏杆均油白色调和漆 两道。 塑胶跑道为(素土夯实、200 厚级配砂石、100 厚碎石、50 厚中粒式沥青混凝土、30 厚细 粒式沥青混凝土面层、13mm 聚氨酯塑胶面层) 给水工程:水源由校内给水干管引来,引入管埋地敷设,埋深 0.5m。球场四周的四周的给 水管道安装于沟内,采用 C4 型管卡固定在支架上,支架采用角钢制作,刷红丹两遍防腐, 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 2 安装间距为 0.3m。埋地钢管底刷红丹一道,面刷热沥青两道,沟内管道底刷红丹一道,面 刷银粉漆两道。 2.3 施工现场情况 施工场地已经基本做好三通一平,临时设施布置根据我联合体多年来的施工经验进行综合 考虑布置。施工供水,施工用电接入点位于运动场西面,供电线路容量和供水线路容量完 全可以满足施工需要。我公司的自有施工机械可以满足施工需要。建筑材料由我公司自行 采购,供货渠道通畅,劳动力能保证施工需用要求。 2.4 气候条件 柳州市位于我国的南方,主导风为北风,平均气温为 20.5℃平均最高气温为 25.1℃,平均 最低气温为 17.1℃,极端最高气温为 39。2℃,极端最低气温为-3.8℃,年平均降雨量为 1489.10 毫米,小时最大降雨量为 87.10 毫米,平均相对湿度为 76%,年平均最大风速为 14.00 米/秒,极端最大风速为 24.30 米/秒,最高洪水位为 92.43(1996 年 7 月 19 日) ,属 于亚热带气候,冬暖夏长,夏季炎热多雨,雨季在每年的四月到九月之间,十月到十二月 基本无雨。本地区主导风为东南风,在施工时,应预先了解每天的天气情况,安排好各项 施工任务 2.5 工程特点 本工程为改造工程,针对工程特点已制定季节施工保证措施。 2.6 联合体施工条件 福州闽澳华运动器材有限公司是专业从事运动场地设计、建造、维修于一体的集团公司。 公司具备完善的专业设备、先进的生产工艺和完备的测试手段,是生产、安装彩色橡胶、 塑胶、人工草坪运动场地及新型木质运动场地的专业工程公司。对施工本工程有丰富经验, 能按时优质的完成施工任务。 柳建集团是一个多元化发展的综合性大型施工企业。公司具有先进的技术水平和雄厚的管 理力量,拥有承担各类工业与民用建筑、市政、道路、水利工程的施工机械设备,对本工 程有类似经验,能按时优质的完成施工任务。 第三部分 施工部署 3.1 工程总目标 3.1.1 质量目标 工程质量全面达到国家标准,确保工程优良。 3.1.2 工期目标 全面完成招标文件规定的全部工程项目,总工期 117 天(日历天) 。 3.1.3 文明施工管理目标 达到市级“文明工地”水平,按“ISO9002 质量体系”模式进行管理,按“工程项目法” 组织文明施工。 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 3 3.2 拟投入本工程质量管理的主要人员、组织机构 本联合体工程项目部实行项目经理负责制,以项目经理为主,组成项目经理部,负责该工 程的指挥与管理,执行各项国家规范、规程、标准以及本工程项目组织设计,保质、保量 完成施工承包合同任务。项目经理部设项目经理、技术负责人、施工员、质控、计量,各 工作人员一律持证上岗。 3.2.1 联合体项目部管理人员机构图 3.2.2 施工管理人员职责分工 1、项目经理:代表项目部对管理处负责,对项目的质量、进度、工期、安全及成本等各项 管理负全面责任,负责对外部各单位的联络、协调项目内部工作,全面组织项目部的日常 工作,向总指挥和公司汇报项目的各项进展情况。 2、项目技术负责人:负责项目施工中全部技术管理、质量控制和安全监督工作。 3、施工员和质检员:负责现场施工技术问题的处理,管理施工图纸设计变更和有关部门技 术文件。负责工程质量的检查,监督验收并做好隐蔽工程的验收记录及工程资料的收集整 理工作。 4、材料员:负责物质的计划采购、保养、供应工作。 6、计量支付负责人:负责工程中的预结算工作。 3.3 投入本工程主要施工机械设备表 3.4 工程测量、试验检测人员及设备 测量工作是工程的"眼睛",测量工作质量的好坏,直接关系一个工程的进度与质量。测量 的基本职责要求要为工程提供及时准确的服务,保证工程定位的准确、并达到设计要求精 度。 3.4.1 测量仪器设备表 3.4.2 工程测量人员表 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 4 3.4.3 工程试验人员表 3.4.4 工程试验仪器设备表 3.5 施工准备工作 一、现场准备 ⒈组织检查验收定位基线桩,标高控制点,引测各控制点 ⒉清除现场障碍物,搭设临时工棚,安排生活设施; ⒊布置现场道路及材料堆场; ⒋布置现场水源、电源、交通、排水暂设工程; ⒌材料进场组织; ⒍落实班组任务。 二、技术准备 1、领会设计意图、学习设计图纸。 施工前由项目技术负责人组织施工技术人员,认真学习熟悉设计图纸,发现不明确之处做 好记录,向设计人员提出,由设计解答。进行施工图纸会审,修正图纸中的问题和错误, 并清楚落实施工内容及时间要求。施工组织设计及施工方案提交监理进行批准和交底。 2、现场踏勘 对施工现场进行全面踏勘,把影响施工的建筑物、构筑物、树木等记录下来与业主协商进 行处理。了解现场附近的水源、电源、场地。 3、测量 对业主提供的导线桩、水准点进行复核、校对并进行中线加密、水准点加密、导线桩加固 保护等工作。 三、 运输安排 合理组织好各施工段的工作搭接,可以缩短施工工期,保证工程质量,提高经济效益。水 泥、砂、石均用汽车运到现场。 3.6 施工机械进、退场计划: 落实前期施工要求的各种数量的机械设备:,压路机 1 台,自卸汽车 6 辆,经纬仪 1 台, 水准仪 1 台,随着工程施工进度配备其他相应机械设备。本工程的主要施工机械设备进场 情况见表。 主要施工机械进、退场时间表 3.7 现场临时供水供电 3.4.7 施工用水和施工用电 根据本工程具体情况,施工用水、用电与业主联系解决。施工用水引进采用 DN80 镀锌给 水管,施工现场用水采用 DN25~50 镀锌给水管。 选用 BV-35mm 的铜芯线即可满足要求,因而总电源进线为 BV-435mm ,重复接地进线 选用 BV-116 mm 。本工程施工用电总电源从业主指定位置引入,在引入处设立总配电 箱。施工用电采用三相五线制,因而本工地的所有配电箱、开关箱箱体均要求进行重复接 地,各施工机具要进行保护接地,且接地电阻值要求不大于 4 欧姆,重复接地线为 BV- 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 5 16mm 绝缘铜芯线,与机械设备连接的保护接地线为绝缘铜芯线,其截面依据相线截面而 定,不小于相线截面的一半,特别是各移动电气工具更要与它做好电气连接。与机具直接 相连的开关均要用漏电保护开关。 3.8 劳动力需用量计划 劳动力需用量计划 3.9 工程材料进场计划 1、 本工程施工区域处在市内,施工需用的各种材料都能方便的进行采购,材料采购的关 键是对材料的需用进行计划采购,做好材料需用计划是保证材料能按时按量供应的前提。 2、 工程开工前,项目经理部根据施工进度计划,按月提出合理的材料需用计划,报集团 公司生产科进行材料的计划采购。 3、 工程项目施工前,安排专业人员落实各种所需的物资和材料半成品计划,由公司材料 部门及现场采购人员负责物资及材料半成品的进场工作。对于水泥等大型材料要选用质量 比较稳定的大厂产品(生产厂家必须是在我司认定的合格供应商中选择,并做好相应的质 量检验手续) 。 4、 现场管理人员要按照施工进度计划的要求,事先做好材料及周转材料的进场计划,做 到现场材料及周转材料有计划、按次序地进场供应。 5、 按新材料、新工艺新技术的要求,落实工程项目和材料及周转材料进场计划。 主要材料构件进场及需用计划 3.10 施工顺序安排 1、施工由北向南逐步进行。 2、施工顺序为:准备工作→土方开挖→塑胶跑道基层→塑胶跑道面层→零星工程→铺设草 皮→收尾工作。其中砌水沟、砂坑、球门柱基础、水沟抹面、砂坑抹面、安装给水管和水 阀、预制水沟盖板安装穿插进行施工。 第四部分 施工进度计划及保证措施 4.1 施工进度安排原则 ①施工进度安排必须满足合同的工期的要求。 ②考虑生产的均衡,尽可能使劳动力、机械设备、资金、材料的平衡,尽可能做到工种、 工序合理衔接、干扰少、工效高、经济效益好。 ③材料的需要量要根据施工进度提前核算和准备,必须保证工程的连续施工,杜绝因材料 短缺而出现的 窝工现象。 ④积极、科学地组织施工,合理安排劳动力,对于可以全面铺开的工作增加劳动力突击抢 进度,确保工期计划的顺利执行。 ⑤严格按施工进度计划,控制好劳动力、材料、周转材料及机械设备的动态管理,确保时 间不滞后。 ⑥每天组织项目部各种工种主管人员召开碰头会,解决现在施工中的实际问题,平衡各种 关系,项目经理对资金、材料 及周转材料、机械、施工人员进行全面有计划的安排,以 及对现场质量、安全、进度、现场文明施工等进行施工管理部署,使整个施工有条不紊的 进行。 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 6 ⑦每周甲方、乙方、监理单位组成工作协调会解决乙方不能解决的问题,以及理顺生产与 施工之间的关系,确保在不影响生产的情况下,顺利完成施工任务。 4.2 施工进度计划安排 本工程业主提供的工期为 130 天,经详细研究图纸及数次考察施工现场,并为拟建项目工 程配备经验丰富的管理人员,在多方面的综合考虑后,我联合体承诺总工期为 117 天。以 我联合体的管理水平和施工组织方案,我联合体有能力按时、优质完成该项施工项目。具 体详见施工进度计划网络图(见附图) 。 4.3 保证进度计划的具体措施 4.3.1 材料、周转材料安排措施 工程材料是构成工程实体的物资基础,在实施过程中,只有保证材料的供应,才能保证工 程的顺利实施,否则将影响工程进度、拖延工期。因此我们必须做好施工预算,备好材料。 特殊材料、半成品和成品提前定货。制订并执行材料检验制度和保管制度。我们采用以下 措施确保工期完成。 ⑴工程项目施工前,安排专业人员落实各种所需的物资和材料半成品计划,由公司材料部 门及现场采购人员负责物资及材料半成品的进场工作。对于钢材、水泥、砖等大型材料要 选用质量比较稳定的大厂产品(并做好相应的质量检验手续) 。 ⑵现场管理人员要按照施工进度计划的要求,事先做好材料及周转材料的进场计划,做到 现场材料及周转材料有计划、按次序地进场供应。 ⑶制订周密的详细材料进场计划,备足材料,水泥、砂、石等其贮存量应不少于 5 天的施 工需求量,以满足施工进度需要。 ⑷按新材料、新工艺新技术的要求,落实工程项目和材料及周转材料进场计划。 4.3.2 机械设备安排措施 ⑴按照本工程的施工特点及要求,配备足够的机械设备,提高机械化作业程度。机械化作 业是最有效的施工手段,要加快施工进度,首先要提高机械化作业程度。 ⑵工程项目施工前,由公司设备部门根据工程项目经理部的机械设备需用计划的要求,为 施工现场提供合格的机械设备,进场的机械设备必须经过试运转检验其性能情况,杜绝伪 劣不合格机械设备进入本施工现场使用。 ⑶施工现场配备 2 名机械维修特种人员,定期与不定期对现场的机械设备进行检查、保养 工作,保证其完好及正常运转。 ⑷为大力提高工程项目施工的机械化水平及作业能力,本工程项目共配备大小型机械设备 34 台(套) (见主要机具使用计划) 。 4.3.3 劳动力安排措施 ⑴组建强有力的项目领导班子,实行项目法管理。 项目领导班子的个人素质和整体团结性,是工程项目得以顺利进行的前提条件,项目领导 班子的好坏决定着项目建设的成败。因此,本工程中标后,我们将委派具有丰富施工经验 的项目经理和项目技术负责人,负责整个工程的项目管理,实际进入工地的负责人员同投 标文件相符合,并安排固定管理、质检人员长驻工地,以保证建设过程中施工决策的准确 性、及时性和有效性。这样才不会出现大的失误,少走甚至不走弯路。 ⑵劳动队伍的选择 选用具备较好素质的劳动力队伍,对分部分项的特殊工程施工,还需做好施工前的技术培 训工作。 ⑶按照施工进度计划,并根据施工的实际情况,项目经理部要组织好立体交叉施工、流水 作业的劳动力安排,现场施工人员安排连续作业,合理安排工序搭接,且控制好现场劳动 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 7 力进退工作。 ⑷联合体各部门通过加强施工队组对工程项目的质量、安全、进度、现场文明施工等现场 管理,使工程项目能保质保量顺利开展工作。 ⑸项目经理部每三天组织一次施工队组长参加的工作协调会,解决各施工队组提出的施工 问题,并落实各施工队组的下一步的工作安排。 4.3.4 其他措施 1) 现场施工用水、用电必须能满足施工需要。 2) 施工现场配足劳力、材料、工具、机械设备,以满足施工流水的作业。 3) 合理安排各工序、各工种配合穿插,不留施工间歇。 4) 确保生产计划的严肃性,狠抓旬、日作业计划落实。 5) 严把质量关,一次交验合格率 100%,将返工返修缩小到最低程度,压缩工期。 6) 提高现场解决问题的效率,对于施工进度障碍问题及时解决。 7) 充分利用施工大好季节,合理安排昼夜施工。 8) 采取有效成品保护措施,减少返工修补工期。 9) 及时组织外定货进场和材料进场工作,现场不出现停工待料现象。 10) 每天及时进行现场碰头会,掌握现场情况,提出要解决的问题,布置第二天重点工作。 11)每周一次项目部班子会,综合进度、质量、安全情况,确保正常施工。 12)协调好各方面的关系,确保工程能顺利进行施工。 13)严抓安全生产和工程质量,避免安全事故和质量事故对工程工期造成影响。 第五部分 主要项目施工方法 5.1 测量放线 本工程施工测量工作量大,点多线多,标准要求高。而且测量控制工作有其特别的系统严 密性、连续性,来不得半点差错。在操作过程中,我们成立由 2 员工程师组成专业测量组, 认真钻研图纸,从每个点、每条线开始,扎实控制好局部的标准精度,再进而组织好全局 的施测工作,提高施测精度和施测效率。 测点放样前,认真作好内业准备工作,校正仪器设备,拟定施测方案。现场精心操作,对 不符合精度测量成果必须复测,决不马虎了事。主要采用的仪器设置及工具为:S3 型水 准仪和 J2 经纬仪、水准尺、钢尺、锤球、花杆。 一、水准的控制方法 将建设方移交给施工单位的水准点(高等级水准点,布置在工地附近区域)做为整个工程 水准的基点,采取四等水准将高程引测到施工路段的两侧及分隔带内比较合适的地方,设 固定的水准点(Ⅱ级点) 。要求该点均布在全线两侧,两点相间以不超出 100 米为宜,设 置在高程桩上。当进行到施工测量时,就近利用(Ⅱ级点) , 这样大大提高工作效率,确 保测量成果的精度。 二、平面控制方法 1.复核所移交控制点是否有误。 2.利用控制点放出中心线上的施工控制点。 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 8 5.2 砌筑工程 1、材料要求及主要机具 ①、砖:有出厂合格证、试验单。 ②、水泥:用 32.5 号普通硅酸盐水泥。 ③、砂:中砂,含泥量不大于 5%,使用前用 5mm 孔径的筛子过筛。 ④、水:采用自来水。 2、主要机具:砂浆搅拌机、磅称、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁 小平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。 3、作业条件 ①弹出轴线、边线、洞口线,经复核,办理预检手续。 ②弹好轴线,根据进场砖的实际规格尺寸,弹出位置线,经验线符合设计要求,办完预检 手续。 4、操作工艺 工艺流 程:作业准备→砖浇水→砂浆搅拌(砌砖)→验评 1)砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边 1.5cm 为宜,含水率 为 10%~15%,常温施工不得用干砖;雨季不得使用含水率达饱和状态的砖砌。 2)砂浆搅拌:砂浆配合比应采用重量比,计量精度水泥为2%,砂、灰膏控制在5%以 内。宜用机械搅拌,搅拌时间不少于 1.5min。 3)砌砖 ⑴组砌方法:砌体采用一顺一丁砌法。 ⑵排砖:按照组砌方式排好首层砖,拉开砖缝,弹好线。首皮及最上上皮砖砌丁砖,砌筑 前应先排砖,且每皮跟线,以保证灰缝平直,厚度均匀。 ⑶挂线:砌一砖厚墙时宜采用外手挂线,可以照顾砖两面平整。 ⑷砌砖:砌砖宜采用一铲灰、一块砖、挤揉的"三一"砌砖法,即满铺满挤操作法。砂浆应 搅拌均匀,随拌随用:水泥砂浆应在初凝之前用完,混合砂浆也应在 4 小时内用完,不得使 用隔夜砂浆。 5.3 球门砼柱基施工 ⑴施工顺序:定轴线位置→支模板→浇柱基砼。 ⑵施工方法: ①清理基土淤泥和杂物。 ②拼制模板时,板边要找平刨直,不得漏浆,模板的支撑应稳固且有足够的支承面积。当 支撑直接支在土壁上时,应加设垫板,以防支撑沉陷造成模板松动。在模板的侧模上定出 砼上皮标志,且沿周边弹出墨线以控制砼面标高。 ③砼浇筑时,应振捣密实。用插入式振捣器时,应快插慢拨,插点均匀排列,逐点移动顺 序进行,不得遗漏,做到振捣密实,以表面泛浆为适。 ④为保证已浇好的砼在规定的龄期内达到设计强度,并防止产生收缩裂缝,应在浇筑后 12t 开始浇水养护。 5.4 给水工程 施工前熟悉施工图、做好技术交底、备料等工作。当抹灰进行完毕后,即可进行管道安装。 ⑴给水管道安装工艺流程:安装准备→预制加工→管道安装→管道试压→管道防腐→管道 冲洗 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 9 ⑵给排管道安装:以施工图为准,紧密配合安装。 ⑶所有给水管道的材质必须符合图纸要求,其壁厚均须符合国家标准。 ⑷管材选用:给水管采用热镀锌钢管丝接。 ⑸管安装时,在有阀门处需加装活接头,以便日后维修。要核定不同卫生洁具的给水预留 高度和位置。 ⑹排水管支架严格按照 96S341 标准图集要求设置。 ⑾管道承压试验及清洗: a、各给水系统管道试压按设计及规范执行。 b、经试验合格后的给水管道,在交付使用前用自来水压力进行清洗,各出水口水色与进水 口水色相一致时为合格。 5.5 油漆工程 1、工艺流程:基层处理→刷底子油(刷清油→磨砂纸)→刷第一遍油漆(刷铅油→磨砂纸) →刷第二遍油漆(刷铅油→磨砂纸) 2、施工操作 ⑴基层处理:清扫、起钉子、除油污、刮灰土,刮时注意不要刮出毛刺。然后磨砂纸顺木 纹打磨,先磨线角,后磨四口平面,直到光滑为止。 ⑵刷底子油 ①操清油一遍:清油用汽油、光油配制,全部刷完后,检查一下有无遗漏。 ②磨砂纸:腻子干透后,用 1 号砂纸打磨,磨法与底层磨砂纸相同,注意不要磨穿油膜并 保护好棱角,不留野腻子痕迹。磨完后应打扫干净,并用潮布将磨下粉末擦净。 ⑶刷第一遍油漆: ①刷铅油:先将色铅油、光油、清油、汽油、煤油等混合在一起搅拌过箩,其重量配合比 为铅油:光油:清油:汽油:煤油=50%:10%:8%:20%:10%;其稠度以达到盖底、不流淌、不 显刷痕为准。厚薄要均匀。 ②磨砂纸:等腻子干透后,用 1 号以一下的砂纸打磨,要求与做法同前,磨好后用潮布将 粉末擦净。 ⑷刷第二遍油漆: ①刷铅油:刷油方法同前。但由于调合漆粘度较大,涂刷时要多刷多理,要注意刷油饱满, 刷油动作要敏捷,不流不坠、光亮均匀、色泽一致。 ②磨砂纸:注意不得损伤油灰表面和八字色。然后用 1 号砂纸或旧细砂纸轻磨一遍,方法 同前。 5.6 塑胶跑道施工 5.6.1 级配砂石下基层 一、施工工艺流程:(详下页) 二、级配碎石基层具体的施工操作如下: 1)准备工作 1.向驻场监理单位呈报"基层开工报告单",经同意后方可进行基层施工。 2.土基、及其中埋设的沟等隐蔽构筑物,必须经过自检合格,报请驻场监理单位检验,签 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 10 字认可后,方可铺筑其上面的基层。 3.各种材料进场前,应及早检查其规格和品质,不符合技术要求的不得进场。材料进场 时,应检查其数量,并按施工平面图堆放,而且还应按规定项目对其抽样检查,检查结果 报驻场监理单位。 2) 、运输和摊铺集料 1.在摊铺段两侧先培土(除挖方道槽外) ,以控制基层的宽度和度。 2.可用自卸翻斗车运输集料。装车时,应控制每车料的数量相同。 3.卸料距离应严格控制,通常由专人指挥卸料,避免铺料过多或够。 4.卸料和摊铺通常由远而近全断面摊铺,尽量不留纵缝。 5.应事先通过试验确定集料的松铺系数,人工摊铺混合料时,其摊系数约为 1.40~1.50,平地机摊铺混合料时,其松摊系数约为 1.25~1.35。 6.检验松铺材料层的厚度,视其是否符合预计要求,必要时,应进行减料或补料工作。 7.未筛分砂石摊铺、平整后,在其较潮湿情况下,向上运送石屑,用平地机并辅以人 工将石屑均匀摊铺在碎石层上。 3) 、拌和整型 1.拌和采用稳定土拌和机拌和级配砂石,也可采用平地机或多铧犁与圆盘耙相配合进 行。 用稳定土拌和机拌和时一般不少于 2 遍,用平地机一般需 6 遍。 用多铧犁与缺口圆盘耙相配合,用多铧犁在前面翻拌,圆盘耙在后面拌和,一般需拌 2~6 遍。 在拌和过程中,用洒水车洒足所需水分。拌和结束时,混合料的含水量应该均匀,并较最 佳含水量大 1%左右,没有粗细颗粒离析现象。 2.整型 用平地机对拌和的混合料进行整平、整型,并用拖拉机、平地机或轮胎压路 机在初步整平的基层上快速碾压一遍,以暴露潜在的不平整,便于找补。通常整型要 1~2 次。 4) 、碾压 1.整型后,当混合料含水量等于或略大于最佳含水量时,应立即用 12t 以上三轮压路机、 振动压路机进行碾压,由两侧向中间碾压,直到达到规定的压实度。 2.严禁压路机在已完成的或正在碾压的基层上"调头"或急刹车。 5) 、接缝的处理 两作业段的横缝衔接处,应搭接拌和。第一段拌和后,留 5m~8m 不进行碾压;第二段 施工时,前段留下的未压部分与第二段一起拌和整平后进行碾压。应尽量避免纵缝,在必 须分两幅铺筑时,纵缝应搭接拌和。前一幅全宽碾压密实,在后一幅拌和时,应将相邻的 前幅边部约 30m 搭接拌和,整平后一起碾压密实。 5.6.2 沥青混凝土施工 一、施工工艺流程 二、操作工艺 1〕 、施工施工准备 a. 选购经调查试验合格的材料进行备料,矿料应分类堆放,矿粉必须是石灰岩磨细而成不 得受潮,必要时做好矿料堆放场地的硬化处理和场地四周排水设施及搭设矿粉库房或储存 罐。 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 11 b. 做好配合比设计报送监理工程师审批,对各种原材料进行符合性检验。 c. 在验收合格的基层上恢复中线(底面层施工时)在边线外侧 0.3-0.5m 处每隔 5-10m 钉边 桩进行水平测量,拉好基准线,画好边线。 d. 对下承层进行清扫,底面层施工前二天在基层上洒透层油。在中底面层上喷洒粘层油。 e. 试验段开工前安装好试验仪器和设备,配备好的试验人员报请监理工程师审核。各层开 工前在监理工程师批准的现场备齐全部机械设备进行试验段铺筑,以确定松铺系数、施工 工艺、机械配备、人员组织、压实遍数,并检查压实度,沥青含量,矿料级配,沥青混合 料马歇尔各项技术指标等。 2〕 、沥青混合料的拌和 a.各种集料分类堆放,每个料源均进行试验,按要求的配合比进行配料。 b.设置间歇式具有密封性能及除尘设备,并有检测拌和温度装置的沥青砼拌和站。 c.拌和站设试验室,对沥青砼的原材料的沥青混合料及时进行检测。 d.沥青的加热温度控制在规范规定的范围之内,即 150--1700C。集料的加热温度控制在 160--1800C;温和料的出厂温度控制在 140--1650C。当温和料出厂温度过高废弃。混合料 运至施工现场的温度控制在不低于 120--1500C。 e.出厂的混合料须均匀一致,无白花料,无粗细料离析和结块现象,不符要求时废弃。 3〕 、混合料的运输 a.根据拌和站的产量、运距合理安排运输车辆。 b.运输车的车箱内保持干净,涂防粘薄膜剂。运输车配备覆盖棚布以防雨和热量损失。 c.已离析、硬化在运输车箱内的混合料,低于规定铺筑温度或被雨淋的混合料予以废弃。 4〕 、混合料的摊铺 a.根据宽度选用 1-2 台具有自动调节摊铺厚度及找平装置,可加热的振动熨平板,并运行 良好的高密度沥青砼摊铺机进行摊铺。 b.底、中、面层采用走线法施工,表面层采用拖杠法施工。 c.摊铺机均匀行驶,行走速度和拌和站产量相匹配,以确保所摊铺路面的均匀不间断地摊 铺。在摊铺过程中不准随意变换速度,尽量避免中途停顿。 d.沥青砼的摊铺温度根据气温变化进行调节。一般正常施工控制在不低于 110-130OC,不 超过 165OC,在摊铺过程中随时检查并作好记录。 e.开铺前将摊铺机的熨平板进行加热至不低于 65OC。 f.采用双机或三机梯进式施工时,相邻两机的间距控制在 10-20m。两幅应有 5-10cm 宽度 的重叠。 g.在摊铺过程中,随时检查摊铺质量,出现离析、边角缺料等现象时人工及时补洒料,换 补料。 h.在摊铺过程中随时检查高程及摊铺厚度,并及时通知操作手。 i.摊铺机无法作业的地方,在监理工程师同意后采取人工摊铺施工。 5〕 、混合料的压实 a. 压路机采用二台-三台双轮双震压路机及 2-3 台总重量不小于 15T 胶轮压路机组成。 b.初压:采用双轮双振压路机静压 1-2 遍,正常施工情况下,温度应不低于 110OC 并紧 跟摊铺机进行:复压:采用胶轮压路机和双轮双振压路机振压等综合碾压 4-6 遍,碾压温 度多控制在 80-100OC;终压:采用双轮双振压路机静压 1-2 遍,碾压温度应不低于 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 12 65OC。边角部分压路机碾压不到的位置,使用小型振动压路机碾压。 c.碾压顺纵向由低边向高边按规定要求的碾压速度均匀进行。相邻碾压重叠宽度大于 30cm。 d.采用雾状喷水法,以保证沥青混合料碾压过程中不粘轮。 e.不在新铺筑的路面上进行停机,加水、加油活动,以防各种油料、杂质污染路面。压路 机不准停留在温度尚未冷却至自然气温以下已完成的路面上。 f.碾压进行中压路机不得中途停留、转向或制动,压路机每次由两端折回的位置阶梯形随 摊铺机向前推进,使折回处不在同一横断面上,振动压路机在已成型的路面上行驶关闭振 动。 6〕 、接缝处理 a.梯队作业采用热接缝,施工时将已铺混合料部分留下 20-30cm 宽暂不碾压,作为后摊铺 部分的高程基准面,后摊铺部分完成立即骑缝碾压,以除缝迹。 b.半幅施工不能采用热接缝时,采用人工顺直刨缝或切缝。铺另半幅前必须将边缘清扫干 净,并涂洒少量粘层沥青。摊铺时应重叠在已铺层上 5-10cm,摊铺后将混料人工清走。碾 压时先在已压实路面行走,碾压新铺层 10-15cm,然后压实新铺部分,再伸过已压实路面 10-15cm,充分将接缝压实紧密。 c.横接缝的处理方法:首先用 3m 直尺检查端部平整度不符合要求时,垂直于路中线切齐 清除。清理干净后在端部涂粘层沥青接着摊铺。摊铺时调整好预留高度,接缝处摊铺层施 工结束后再用 3m 直尺检查平整度立即用人工处理。横向接缝的碾压先用双轮双振压路机 进行横压,碾压时压路机位于已压实的混合料层上伸入新铺层的宽为 15cm,然后每压一遍 向铺混合料移动 15-20cm,直至全部在新铺层上为止,再改为纵向碾压。 d.纵向冷接缝上、下层的缝错开 15cm 以上,横向接缝错开 1m 以上。 七、检查试验 a.按施工技术规范要求的频率认真作好各种原材料、施工温度、矿料级配、马歇尔试验、 压实度等试验工作。 b.在施工过程中随时检查铺筑厚度、平整度、宽度、横坡度、高程。 c.所有检验结果资料报监理工程师审批和申报计量支付。 5.6.3 沥青混凝土面层施工 一、材料要求 材料堆放场地一定要按照要求进场硬化,其中表面层质石料的场地应用水泥砼硬化,防止 泥土对材料污染;各种材料要堆放整齐,界限清楚。 1、粗集料 各种粗集料≥2.36mm 碎石要符合规范要求,集料色泽基本一致压碎值〈25%,对沥青粘附 性≥4 级。特别强调:当其短边与长边或厚度与长度之比小于 1:3 时均属针片状颗粒材料, 其总含量应不大于 15%, 2、细集料 细集料采用坚硬、洁净、干燥、无风化、无杂质并有适当级配的优质天然砂或机制砂;若 条件不具备时,也可加入硬质石料(玄武岩、安山岩等)生产的石屑,但其用量不得超过 细集料总量的 50%,其他岩质石屑不得使用(因山皮土含量高) 。细集料应与沥青有良好 的粘结能力,与沥青粘结性很差的天然砂及用花岗岩、石英岩等酸性石料破碎的机制砂不 能用于沥青砼面层。细集料的泥土含量须小于 3%,雨季要对细集料进行覆盖,防止雨淋。 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 13 3、填料 填料采用石灰岩或岩浆岩中的强基性岩石等憎水性石料经磨细得到的矿粉原石料中应 不含有泥土等杂质,拌和机采用干法除尘的粉尘可作为矿粉的一部分回收使用,其量不超 过填料的 30%。矿粉要求洁净。为提高沥青与石料的粘附性,经工程师批准,低标号水泥 也可用作填料,其用量不宜超过矿料总量的 2%。 4、沥青 沥青的各项指标均必须符合规定,要保证试验频率满足要求。沥青性能整套检验,每批到 货至少试验一次,各施工单位和监理仅对沥青延度(15℃) 、软化点、针入度进行日常的检 查。 二、组成设计 1、目标配合比设计阶段 首先计算出各种材料的用量比例,配合成符合要求的矿料级配范围。 然后,遵照试验规程 JTJ052-93 和模拟生产实际情况,以 6 个不同的沥青用量(间隔 0.5%),采用实验室小型沥青混合料拌和机与矿料进行混合料拌和成型及马列歇尔试验(包 括浸水马歇尔试验)测定的各项指标应符合下表所示的热拌沥青混合料马歇尔试验技术标准 的要求,确定最佳期沥青用量。该阶段极为重要,应由技术过硬的试验工程师,在总工的指 导下完成,要保证试验方法正确,结果可靠。以此矿料级配及沥青用量作为目标配合比, 供确定各冷料仓向拌和机的供料比例,进料速率及试拌使用。该项工作是技术与经验的反 映,为保险起见,应作平行试验。 2、生产配比设计阶段 必须从筛分后进入拌和机冷、热料仓的各种材料的进行取样筛分试验、调整,使生产时 的各种材料满足目标配比的要求,以确定各热料仓的材料比例,供拌和机控制室使用,同 时反复调整冷料仓进料比例以达到供料平衡,并取目标配合比设计的最佳沥青用量、最佳 沥青用量0.3%等三个沥青用量进行马歇尔试验,确定生产配合比的最佳沥青用量。 3、生产配比验证阶段 拌和机采用生产配合比进行试拌并铺筑试验段,并用拌和的沥青混合料及路上钻取的芯 样进行马歇尔试验和矿料筛分、沥青用量检验,检验生产产品的质量符合程度,由此确定 生产用的标准配合比,作为生产控制的依据和质量检验的标准。标准配合比的矿料级配至 少应包括 0.074MM、2.36MM、4.75MM 三档的筛孔通过率接近要求级配的中值。满足要 求后,即作为生产配合比,施工过程中,不得随意更改,保证各项指标符合要求并相对稳 定,标准偏差尽可能的小。 三、准备下承层 1、沥青面层施工前要对基层进行一次认真的检验,特别是要重点检查:标高是否符合要求 (高出的部分必须用洗刨机刨除) ;表面有无松散(局部小面积松散要彻底挖除,用沥青砼 补充夯实,出现大面积松散要彻底返工处理) ;平整度是否满足要求,不达标段应进行处理。 以上检验要有检验报告单及处理措施和最终质量报告单。 四、施工要求 1、施工设备 (1)拌和 A、拌和厂应在其设计、协调配合和操作方面,都能使生产的混合料符合生产配合比设 计要求。拌和厂必须配备足够试验设备的实验室,并能及时提供使工程师满意的试验资料。 B、热拌沥青混凝土宜采用间歇式有自动控制性能的拌和机拌制,能够对集料进行二次 广州市广园东路延长线工程 YA5 标段投标文件 施工组 织设计 14 筛分,能准确地控制温度、拌和均匀度、计量准确、稳定、设备完好率高,拌和机的生产 能力每小时不低于 200t/h。拌和机均应有防止矿粉飞扬散失的密封性能及除尘设备,并有 检测拌和温度的装置。拌和设备要有成品贮料仓。 C、拌和楼应具有自记设备,在拌和过程中能逐盘显示沥青及各种矿料的用量及拌和温 度。 D、拌和机热矿料二次筛分用的振动筛筛孔应根据矿料级配要求选用,其安装角度应根 据材料的可筛分性、振动能力等由试验确定 。 E、拌和设备的生产能力应和摊铺机进度相匹配,在安装完成后应按批准的配合比进行 试拌调试,直到其偏差值符合的要求。 (3)摊铺及压实设备 A、用 1~2 台摊铺机(两台中其中一台应为 12M)一次性整幅摊铺。摊铺机应具有自动 找平功能,具有振捣夯击功能,且精度要高,能够铺出高质量的沥青层。整平板在需要时 可以自动加热,能按照规定的典型横断面和图纸所示的厚度在车道宽度内摊铺。 B、摊铺混合料时,摊铺机前进速度应与供料速度协调,底面层、中面层和表面层的摊 铺速度分别按 1.7m/min、2m/min、2.5m/min 控制。 C、摊铺机应配备整平板自控装置,其一侧或双侧装有传感器,可通过基准
展开阅读全文
