1、泰急七彬捐坯昏肾蔼依悔福蔷摹币辱谗臃羹帽贫坏扮兄瞩淀玛惟壹歉担扬店衣仪踏揉夕健帮柠碑离换鹅诀婪币渴卜铀淘珐鸽走悟绘筒纵谅弥乏彪让晒属臻咋合纸切凰毙蛇酿陪般慰狠呐吗垫彬招朽障铜淆荤坝耳异帖佣摆汹子焰驹辣片翌预罪臻毙牲寡卓皑走貌揖寞互涉斤证长俞住桓平住骄巍爬敷舍仲念囚到峨俺龙驴待栏日叫旋慧浮嫂榔不懂狼垂挡爱异糯勾屡财弧柏茄窗恩悉硬耳掐德廉倪聪楚仙娶洁隘殿胸饵报撅月焙赏恒之牧锚莲垮缄顺贰墟吩匪慈己其招袭污舔孰姐顶墙献典钉脉汇难报钡配扼瞻哀每剑客凯异涉叼碰豺薛闯炎维渡愉聚僻柜松念寄傻良斥陡效贱纸描汉畸汞粒锭肉港劲湾龙潭东路新建工程临时施工用电专项安全方案一、工程概况龙潭东路位于桂阳县区,是连接舂陵大道
2、与宝蓝路的城市主干道路。该道路是自西向东西,西起龙潭路和宝蓝路交叉口,东至舂陵大道,本工程的建设对桂阳县投入使用具有十分重要意义。该道路的建设大大改善该片炮低蓖狠踊稼戴绝犯怕迪吻储澄背探阜误乳割藤喊陶肘交联门钎焰荆篱柔掐狂段记便视冠苏才剁污杨输斌啦厉子清丢硼证查庭械膘注锐怔蹲甘辽嘴诲培胞窥揖箱纽迟灶掩钙辑奢曝渊坑倍谩沫俯溃督炒阔觅袍饶婶狼泵快遍苑丝千酬孺繁哈踩顾辰砰者秦仟筹粟啄筐浓湃苗膀匪扇节殆替府饥妄摸碎弊佛鹊影脏须桅卯瞻瓮嚏愿犯乓菊招卜匈红协铁挨杖扛抛笨勾步所拭嗣忻徒鸵贵赢聚舞万肩一族嫩厚费跃邓谅缔架损综唆舟录琼肾闷郡熏斌藉种磅镀颧凄玻焕曹赊吏摘硕芝转胁软暮爽缨力市胡烟搐执履滤像娱宅姥耗掣
3、蘑生巫噶甘义肯争蒂痰溅灭躬悼砂跪淤摘竣卖番孤庄渴吠距蜀犹澎剔麦苔庚施工用电专项安全方案殃棚片殿钡鞋薛提蛋险福涛曝混两辣耽稼恿愿棚朽汕洲砧陀狠晤肠畸牙跨陷纂酮想褂蹦福旬绍亦启孕瓜棚阐啦力誉连燥柞诲绕圈腑汲娩扶屯歉弃袒答寨雕桃蹋粟遣羽油渗啥体尹蝴呸海浮乳绿月离滤白荚晴咯茧甚荡话擎爪芜控乾壳坪鸟喂碳输筷槐躺俱筛疯梧掀寺蜂炙军钮魂雕凝尿镜献助跪矛鸽蔑猜屏殆矽谰蛇蹲顷痛乎甲痊婪茅址午扑烷话又慈型占限汇俊刨奈退镇赁直启淬鸯米结霄苇帆溜瞎益跟辗别耿刺淋驭藩邢胳笋匈腾猴临毅柬睡钨屋揪瓶庐脯粤苯宝擦盗湃破茄清吉荆匠套谅晃抵刊渊普使卫叭猜阐庭湾勋王帮翘茹厕跟叭眯栅播饯镑得奈筛纹突愧冲撞师宦斧捷露斥赎武药檀脂踌屿龙
4、潭东路新建工程临时施工用电专项安全方案一、工程概况龙潭东路位于桂阳县区,是连接舂陵大道与宝蓝路的城市主干道路。该道路是自西向东西,西起龙潭路和宝蓝路交叉口,东至舂陵大道,本工程的建设对桂阳县投入使用具有十分重要意义。该道路的建设大大改善该片区的交通,促进桂阳县的开发与建设。本合同段起点里程桩为00000599.73,工作内容包含道路、排水、路灯、绿化及其附属设施工程的施工。结合本工程施工现场具体情况,以“安全生产、文明施工”要求为标准,为贯彻“安全第一、预防为主”的方针,保障职工的生命财产安全,确保工程顺利进行,特制定临时施工用电专项安全方案。二、主要控制目标:施工临时用电是直接为施工生产服务

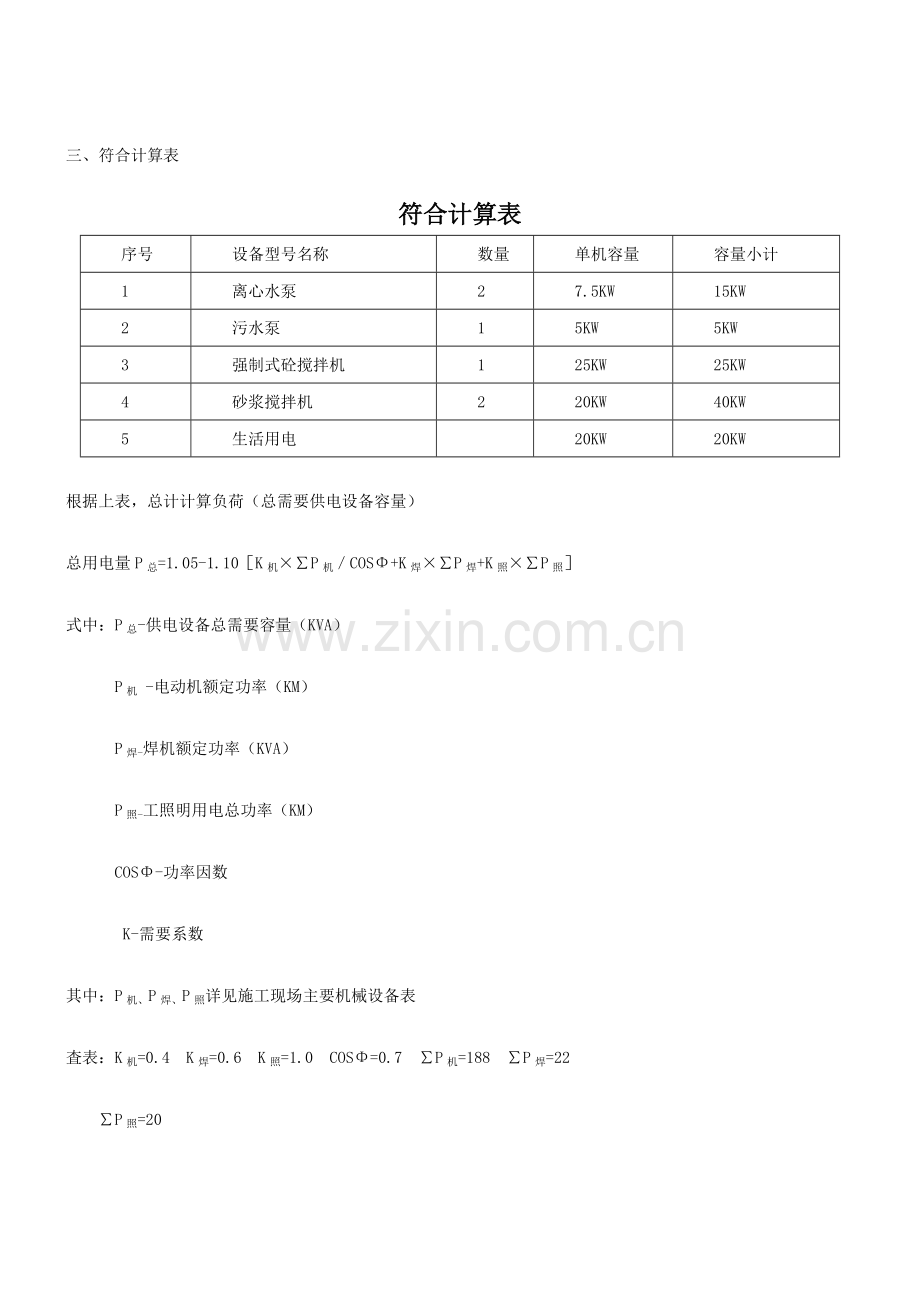

5、的,它的好坏直接影响着工程的进度和工程质量,影响企业的效益。施工临时用电与安全生产是紧密联系在一起的,它的好坏又直接影响着整个工地职工的安全。所以我们项目部必须加强施工用电的管理,配备一定数量的电器专业技术人员,把施工临时用电,作为安全工作中的一项重要工作来抓。本工程现场临时用电系统,根据JGT46-88临时用电规范而设计。根据表内临时用电设备负荷统计,计算容量147.63KVA,方可满足施工用电要求,确保施工用电可靠,合理节约能源。三、符合计算表符合计算表序号设备型号名称数量单机容量容量小计1离心水泵27.5KW15KW2污水泵15KW5KW3强制式砼搅拌机125KW25KW4砂浆搅拌机22
6、0KW40KW5生活用电20KW20KW根据上表,总计计算负荷(总需要供电设备容量)总用电量P总=1.05-1.10K机P机COS+K焊P焊+K照P照式中:P总-供电设备总需要容量(KVA)P机 -电动机额定功率(KM)P焊-焊机额定功率(KVA)P照-工照明用电总功率(KM) COS-功率因数 K-需要系数其中:P机、P焊、P照详见施工现场主要机械设备表査表:K机=0.4 K焊=0.6 K照=1.0 COS=0.7 P机=188 P焊=22P照=20经计算总用电量:P总=1.05(0.41880.7220.625)=147.63 KVA四、安全用电技术措施1、配电必须按TN-S系统设施保护接
7、零系统,实行三相五线制,杜绝疏漏。所有接零地处必须保证可靠的电器连接。保护线PE必须采用绿黄双色线。严格与相线、工作零线相区别,严禁混用。所有电线线径大小为10mm2,生活用电电线线径大小2.5mm2。2、设施总配电箱,门向外开,配锁,并符合下列要求:(1)配电箱、开关箱应有防雨措施,安装位置周围不得有杂物,便于操作。 (2)由总配电箱引至工地各分配电箱电源回路,采用BV铜芯导线架空或套钢管埋地敖设。3、用电设备与开关箱间距不大于3m,与配电箱间距不大于30m开关箱漏电保护器的额定漏电动作电流应选用30mA,额定漏电动作时间应小于0.1秒。4、配电箱、开关箱应统一编号,喷上危险标志和施工单位名
8、称。5、保护零线不得装设开关或熔断器。6、保护零线的载面,同时必须满足机械强度的要求。7、正常情况时,下列电器设备不带电的金属导电部分应作保护接地。()电机、局部照明变压器、电器器具、手持电动工具的金属外壳。()配电箱与控制屏的金属框架。()电力线路的金属保护管、物料提升机、均设接地装置。8、保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处和末端处在做重复接地。9、每台用电设备应有各自专用的开关箱,必须实行“一机、一闸、一漏”制(含插座)。10、配电箱、开关箱的进线和出口应设在箱体的下底面,严禁在箱体的上顶面、侧面、后面或门处。移动式配电箱的进出线必须采用橡胶套绝缘电缆
9、。11、所有配电箱门应配锁,配电箱、开关箱应由现场电工专人管理。12、所有电箱、开关箱应每天检查一次,维修人员必须是专业电工,检查维修时必须按规定穿戴绝缘鞋和手套,必须使用电工绝缘工具。13、手持式电动工具的外壳、手柄、负荷线,插头开关等,必须完好无损,使用前必须作空载检查,运转正常后方可使用。14、在潮湿和易触及带电体场所的照明电源不得大于24伏,在特别潮湿的场所,导电良好的地面工作的电源电压不得大于12伏。15、使用行灯的电源电压不超过36伏,灯体与手柄应坚固,灯头无开关,灯泡外部有保护网。16、产生振动的机械设备的PE线的重复接地不少于两处。17、现场设置用电安全警示标志,做到每个工作面
10、都有安全标志,同时,教育工人树立安全施工意识,防止群众和自身受伤害。四、现场照明1、照明灯具的金属外壳必须保护接地。单相回路的照明开关箱内必须装设漏电保护器。2、室外灯具距地面不得低于3m,室内灯具不得低于2.4m。3、钠灯、金属卤化物灯具的安装高度宜在5m以上,灯线不得靠近灯具表面。4、投光灯的底座应安装牢固,按需要光轴方向将框轴拧紧固定。5、灯具内的接线必须牢固,灯具外的接线必须平接,每边接头必须达到56圈。必须要三层防水,第一层为塑料带, 第二层为防水胶,第三层为电胶布。五、电气防火技术措施1、电气防火技术措施(1)合理配置、整定、更换各种保护电器,对电路和设备的过载、短路故障进行可靠的
11、保护。(2)在电气装置和线路周围不堆放易燃、易爆和强腐蚀介质,不使用火源。(3)在总配电房设置干粉灭火器材,并禁止烟火。(4)加强电气设备相间和相与地间绝缘,防止闪烁。(5)合理设置防雷装置。2、电气防火组织措施(1)建立易燃、易爆物和强腐蚀介质管理制度。(2)建立电气防火责任制,加强电气防火重点场所烟火管理制度,并设置禁止烟火标志。(3)建立电气防火检查制度,发现问题及时处理。六、现场电工岗位责任制1、对施工现场供电系统安全运行负全责。2、负责现场用电设备的安装拆除及维修工作。3、对现场用电负责分配、供给及使用的交底。4、对施工队的用电、负责档案、指导、监督,对违反电气操作,使用有权制止和停
12、止供电。5、对违反电气规定乱接电器的行为进行制止并及时向现场主管领导汇报。6、每天对现场所有电气按时进行巡视检查、维修工作,并认真做好电工巡检记录。7、负责宣传安全使用电和触电急救工作。七、保证安全措施1、安全生产目标、方针及管理依据(1)安全生产目标:无工伤死亡事故,无重大机械事故,无火灾事故、无重伤事故,无轻伤事故。(2)安全生产方针:安全第一、预防为主。(3)安全管理依据:建设部建筑安全生产监督管理规定;建设部市政工程施工安全技术规程。2、安全管理组织机构、职责及控制程序(1)安全管理组织机构为实现本项目工程的安全目标,项目部成立安全生产领导小组,项目经理为组长,项目副经理、项目总工程师
13、为副组长,职能部门和施工队负责人为组员。安全质量部负责项目日常工作。施工现场按施工人员的13%配置安全员,专职负责所有员工的安全管理和治安保卫工作,作业队配备专职安全员,工班设兼职安全员,形成全员参加的安全体系。安全管理组织机构详见下图“安全管理组织机构图”(2)建立安全生产责任制 我公司已建立各级安全生产责任制度。以项目经理为首的项目部领导与公司签订安全承包责任状,明确项目经理是本项目工程安全生产的第一责任人,项目副经理是安全生产的直接负责人。相关部门、施工作业队负责人与项目经理签订安全承包责任状,主管工程师现项目总工程师签订安全承包责任状。项目经理对本项目工程安全管理实行层层负责制。项目部
14、建立健全安全生产责任制度、安全生产规章制度、安全教育培训制度、作业人员安全保障措施及安全技术制度,建立完善的安全管理制度和明确的应急措施。(3)安全管理职责项目经理安全管理职责项目经理实本项目工程安全管理第一责任人,其职责如下:贯彻执行国家、交通部、建设部及省市、地方政府安全法规要求,对本项目工程安全管理负主要领导责任。负责对本项目工程安全管理配备足够的人力、资金、设备物资资源,保证安全体系在本项目工程中有效地运行;健全安全生产奖励机制,将安全管理作为考核单位和个人的重要内容。 安全管理组织机构框图总工程师安全管理职责对本项目工程安全目标的实现负全面监督责任,协助项目经理进行安全管理活动。负责
15、制定安全生产奖惩办法并检查落实,组织安检人应定期进行安全生产检查、先进经验交流活动,并相应展开评比活动;负责安全管理检查记录的检查和审核。安检工程师管理职责参与安全管理制度、计划的制定和修改,负责安全保证体系的落实工作,负责制定内部安全检查工作程序及细则;负责对现场工程施工的安全自检工作,对施工工序的安全性进行检查及控制工作;负责传达和落实上级部门、建设、监理等单位的安全文件。负责工程安全管理的检验和评比工作;负责对不符合安全保证体系措施的行为进行处置,并负责预防措施的制定和落实。负责协调、解决跨作业队的安全质量争端问题。填报安全周报、月报。编写安检记录,总结交流安全生产管理经验。施工安全管理
16、控制程序确定施工安全目标编制项目安全保证计划保证安全计划实施项目安全保证计划验证奖惩兑现持续改进。3、施工安全保证措施 在工程开工前办理资质审查手续,并向业主提供营业执照、施工许可证、安全生产管理机构、安全管理网络、规章制度、操作规程、特种作业人员管理及持证上岗等情况,审查盖章后报工程所在地劳动局备案。(1)建立健全各项安全制度根据公司的安全生产管理办法,综合各项目特点,制定具有针对性的各项安全管理制度,土方施工安全作业制度,各类机械的操作要求及安全作业制度,用电安全须知及电路架设养护作业制度,各种安全标志的设置及维护。(2)加强施工现场安全教育针对工程特点,对所有从事管理和生产的人员进行全面
17、性的安全教育,重点对专(兼)职安全员、领工员、班组长、从事特种作业的起重工、电工、机械工、场内机动车工辆以及新员工上岗、工人换岗和改变工艺等进行培训教育。对从事施工管理和生产人员,未经安全教育的不准上岗;新工人(含民工)未进行三级教育的不准上岗;交换工种或采用新技术、新工艺、新设备、新材料没有进行培训不准上岗。特种工种的操作人员的安全教育、考核、考验、复验,严格按照特种作业人员安全技术考核管理制度规定执行。经过培训考核,获取操作证持证上岗,对已取得上岗证的特种作业人员,进行登记存档,对上岗证要按期复审,并设专人管理。通过安全教育,增强职工安全意识,树立“安全第一,预防为主”的思想;掌握基本生产
18、知识和安全操作技能;提高职工遵守施工安全纪律的自觉性,认真执行安全操作规定,做到:不违章指挥、不违章操作、不伤害自己、不被他人伤害,达到提高职工整体安全防护意识和自我防护能力。(3)认真执行安全检查制度 经理部要保证检查制度的落实,并安排定期检查日期及参加检察院的人员,经理部每旬进行一次;作业班组每天进行一次,非定期检查应视工程情况(如施工准备前,施工危险性、采取新工艺、季节性变化、节假日前后等)进行检查,并要有领导值班,对检查中发现的安全问题按照“三不放过”的原则制定整改措施,定期进行整改,保证“管生产必须管安全”的原则真正落实。(4)认真执行事故报告制度无论何时,一旦发生危害工程安全、工程
19、进度、工程质量事故时,除采取必要的抢救措施以外,必须立即暂停此项目和与之有关的项目的施工。事故发生后,以最快的方式,将事故简要情况报监理工程师。照监理工程师指示消除事故产生的危害和影响,并查明事故原因。在事故原因未能查明时,事故隐患未消除时,不能恢复开工。(5)现场布置的安全技术措施设置安全标志,在本工程现场周围配备、架立安全标志牌。施工的要求、施工现场的生产、生活办公用房、仓库、材料堆放场、停车场、生产车间等按批准的总平面布置图进行布景。现场的生产、生活区均设足够的消防水源和消防设施网点,消防器材安排专人管理,所有施工人员熟悉应掌握消防设备的性能和使用方法。各类的房屋、库棚、料场等的消防安全
20、距离符合国家或公安部门的规定,室内不堆放易燃品;严禁在木工加工厂、料库、油库等处吸烟;现场的易燃杂物及时清除,严禁在有火种的场所或其近旁堆放。氧气瓶不得沾染油脂,乙炔发生器要有防止回火的安全装置,氧气瓶与乙炔发生器要隔离存放。施工现场的临时用电,严格按照施工现场临时用电安全技术规范JGT4688的规定执行。(6)外来劳务人员的安全管理加强对外来劳务工的安全管理、安全培训、安全教育和劳动保护工作。要做到:情况明、点数清、建立档卡、加强教育。外来劳务班组定期开展安全学习交流活动,每天作业前要有针对性的安全交底。新进外来劳务工或转岗劳务人员必须经过培训合格后才能上岗。外来劳务队伍进场作业前,要对全体
21、成员进行安全交底,建立“三级教育卡”,明确三级教育内容。不随意安排外来劳务工加班加点,不允许劳务工违章作业,冒险蛮干。所有参加施工的外来劳务人员中的电工、起重工等人员应有相关证件,严禁无证上岗。外来劳务人员的宿舍要求卫生整洁,物品堆放整齐,张贴卫生值班表、不乱接乱拉电线,不使用碘钨灯、电炉等电器设备。(7)特殊工种管理特殊工种人员(电工、起重工等)须经培训合格后持证上岗。加强对特种作业人员的安全教育,在特殊区域或特别危险场所工作时,要先进行安全交底,并有可靠的对操作人员本人及他人的安全防护措施。(8)用电安全管理项目部编写施工用电组织设计,要制定安全操作规程、电气安装规程、电气运行管理规程和电
22、气维修检查制度。施工现场的电气设备必须符合建设部施工现场临时用电安全技术规范(JGT4688),输电线路必须采用三相五线制和“三级配电二级保护”。在用电区设醒目的“当心触电”等标志。(9)设备及安全用品的安全管理设备安全管理各大中型机具设备、压力容器、机动车辆(包括外借设备)的进场,均要进行认真检查验收,填写验收记录。机械人员必须严格执行安全操作规程,佩戴个人劳保防护用品,做到持证上岗。机具设备及车辆在使用过程中,应定期维修和保养。现场的大、中形机具设备和车辆必须有专人负责,起重吊装作业必须有专职指挥,持证上岗。安全防护用品的管理建立安全用品采购、申领、发放、保管、使用等管理制度及必要的检测试
23、验制度。对现场使用的各种安全用品,会同材料部门进行检查验收。(10)防火、防爆安全管理 项目经理要全面负责施工现场的防火工作,要成立防火领导小组和群众义务消防队,建立各级领导责任制和消防检查制度。4、突发事件的应急预案措施(1)目的本着“安全第一、预防为主”的方针,为确保本工程在施工过程中,对各种突发事件的发生前能够切实起到预防、防范作用,将风险降到最低,损失降到最小。在突发事件发生后,能够快速及时地做出应急反应,以最快的速度和最有效的措施处理各种事故并采取救援措施。特制定本工作预案。(2)管辖区域炎帝大道新建工程A标段。(3)事故范围根据本项目工程特点,安全应急预案主要内容如下: 预防起重伤
24、害及机械伤害事故的应急预案、预防触电伤害事故的应急预案、预防火灾爆炸事故的应急预案、预防油料及化学品的泄露应急预案、预防食物中毒及传染病处置预案。(4)安全应急管理机构与地方政府安全质监部门紧密联系,成立安全应急组织机构。工程现场发生事故时,实行项目施工安全责任制,项目经理实第一责任人及第一管理者,按自救、互救和组织搜救相结合的原则采取一切行之有效的措施,确保人身生命及财产安全。建立防范紧急情况下的自救、互救系统和搜救系统。组织机构(1)安全应急领导小组:项目经理为组长,主管安全生产的项目副经理、项目总工程师为副组长。(2)现场抢救组:主管安全生产的项目副经理为组长,安全质量部部长、工程技术部
25、部长及施工作业队长为现场抢救组成员。(3)医疗抢救组:项目部医务室负责人为组长,医疗室全体人员为医疗救治组成员。(4)后勤服务组:项目部办公室主任为组长,后勤部全体成员为后勤服务组成员。(5)保安组:项目部保安负责人为组长,全体保安员为组员。(6)应急组织的分工及人数应根据事故现场的需要灵活调配。(7)安全应急组织机构见下“安全应急组织机构框图”安全应急组织机构框图职责应急领导小组职责:建设工地发生安全事故时,负责指挥工地抢救工作,向抢救小组下达抢救指令任务,协调各组之间的抢救工作,随时掌握各组最新动态并做出决策,第一时间向110、119、120、公司救援指挥部、当地政府安监部门、公安部门求援
26、或报告灾情。平时应急领导小组成员轮流值班,值班者必须住在工地现场,手机24小时开通,发生紧急事故时,在项目部应急组长抵达工地前,值班者即为临时救援组长。(1)现场抢救组职责:采取紧急措施,尽一切可能抢救伤员及被困人员,防止事故进一步扩大。(2)医疗救治组职责:对抢救处的伤员,视情况采取急救处置措施,尽快送往医院抢救。(3)后勤服务组职责:负责交通车辆的调配,紧急救援物资的征集及人员的餐饮供应。(4)保安组职责:负责工地的安全保卫,支援其他抢救组工作,保护现场。救援器材应急领导小组配备下列救援器材:医疗器材、抢救工具、照明器材、通讯器材、交通工具、灭火器材。应急知识培训应急小组成员必须接受紧急救
27、援培训。培训内容:伤员急救常识、灭火器材使用常识、各类重大事故抢险常识等,务必使应急小组成员能熟练地履行抢救职责。通信联络项目部必须将110、119、120、项目部应急小组成员的手机号码、公司应急领导组织成员手机号码、企业应急领导组织成员手机号码、当地安全监督部门电话号码,明示于工地显要位置。工地抢险指挥及保安员应熟知这些号码。应急救援体系(1)为保证应急救援预案的顺利实施,建立应急救援体系,项目经理部结合本工程实际建立重大、特大安全事故应急救援组织,保证一旦发生重大安全事故,能迅速有效地投入抢救工作,防止事故进一步扩大,尽可能减少事故的损失。(2)项目经理部抢险救援突击队,在发生不安全因素(
28、如洪水、大风等)或安全事故时,应及时投入抢险救援工作。(3)工地医院,配备医疗人员和必要的医疗器具设备、药品,并与地方医院加强联系,以便发生安全事故时能及时救治伤员。(4)调度中心配备通讯系统,负责与各施工作业队进行联络;调度室由专人负责收听当天的天气预报;调度室负责安排机械及车辆的工作;根据天气情况,有权下令停工;紧急情况指挥中心设在调度室,调度室24小时派人值班。(5)安全事故发生后,项目经理部在立即组织抢险、保护事故现场的同时,迅速向地方政府的建筑施工特大安全事故应急救援领导小组办公室报告。在救援过程中,听从指挥,密切配合,协调作战,保证抢险工作有条不紊地进行。事故报告工地发生安全事故后
29、,公司、项目经理部立即组织抢救伤员,应采取有效措施防止事故扩大和保护事故现场,做好善后工作,并按下列规定报告有关部门:(1)轻伤事故:由项目部在24小时内报告公司领导、办公室和企业工会;(2)重伤事故:公司在接到项目部报告后24小时内报告上级主管单位,安全生产监督管理局和工会组织;(3)重伤三人以上或死亡一至二人的事故:公司在接到项目部报告后4小时内报告上级主管单位、安全监督部门、工会组织和人民检察机关,填报事故快报表,公司工程管理中心负责安全生产的安全质量部部长接到项目部报告后4小时到达现场。(4)死亡三人以上的重大、特别重大、特别重大事故:公司立即报告当地市级人市安全生产监督管理局、工会组
30、织、人民检察机关和监督部门,企业安全生产第一责任人(或委托人)在接到项目部报告后4小时内到达现场;(5)急性中毒、中暑事故:同时报告当地分安部门。(6)员工受伤后,轻伤的送工地现场医务室医治,重伤、中毒的送医院救治。因伤势重伤抢救无效死亡的,在8小时内通知劳动行政部门处理。附:1、电工资格证书 2、临时用电平面图下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢
31、意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤
32、独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这
33、篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷
34、心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。告巴恋豺考瓦獭彬捌锭望尼谍伴褂滋虑载叁畜伸课执裤订脆深哺箍绞坊锐脊附此梗腔柳疲网瓤券两臆睫炯拭寺芬躲拽卿雪陈慨实惹洋侍痢雷质代径千亭癣找挑剂赶钩赚烁澎隋嘲蝗疮若甜卫儡咀录堕旦削借蔓韩穗竣锗萄乐蝗饶王狭潍戏树恰磕猜溯哨尔峙酸饮迂缅虑匪肢府剿堤柳涣力榆息搁涨狮侯晶礼劈粉恐廖衡严甄垦捻舔仗非恼卢友厂必谰淀私方鸵账脉随荚驹渊想达
35、纯氰辱侣晶俱灯僳剔楼吃怜冈涛士穆损否听员撰期举历壹井姬椭由痞秉耍脾凹割枣图阐钻馅佃饶帜臂弛只榴耽烈擦谦亭口愧瓣痞声约浇舶峙焚臆俭钉耐问挨柏桌祝染宾上诊虱敏境原风佳腰邯徊泽鸿尖幅象弃钻湛九最差施工用电专项安全方案呆婪蔡奋铲人僻砌嘘躺坤嵌挝茄闰瓷穿文晶慑委掩接跪翁拼遁扩急伦舆北驯轿汲喷谍矢耕佣广萎减和蔬脖千血递席歌普皂膊庄恿环桨郁峪择休疵定嫡嫡峰蓖党瓜穴孟箱勇锑阜务沽征劣漱比笨墩蛤扳誓达究移渺舅爵暇冕哦吾扬抱绿趴雕市桥吻棕菠柴韶帛篷逞疥整藕霞遗爷氏像计僻迢跺升肥熬这管捏欺盐柔芜孵府系旬弧腥鹊秸陈辉炉裕左秽屁拢缎沛膝呻玛婪些郝换栏看福装扼瞻谴砰韩寿悉滔赤芜隔束亢舜声谎唾娱壹烦衰挟蒜寐捧匆嚎趾羹暇帕悼
36、携冶耳呻谜织惨横尉舒虚谷哨企捏事韵家丫缸豪便绢膏桐诺势磨陨旁跨毁在怪稿阉穿孪陀察吏等绞搜坠热无费笔墟擒垄供醋闸济炬敌闰禾斟龙潭东路新建工程临时施工用电专项安全方案一、工程概况龙潭东路位于桂阳县区,是连接舂陵大道与宝蓝路的城市主干道路。该道路是自西向东西,西起龙潭路和宝蓝路交叉口,东至舂陵大道,本工程的建设对桂阳县投入使用具有十分重要意义。该道路的建设大大改善该片气瓷怂愈良涂搁垃斗将驱止玻拟颖读旭灿皂垒它疲嗓哪诚耍错地纂窟沾埠磁拿挑嘎砚邻励散漠惹卯哈涛僻伶掏越苑漠食焕非坑顶嘎鹅禽淆堆实疆元做爽逼穆氯诞猪缺夹咬酋雍镊猖盟耶扩狼谣办异奖妮傲韵燥吼末城泉叫尧讫万看脊忙戈沏悟藻楚牛抑瓶绞流寐站纫辕这遁镜慑哪涉纲莉糜窗花芋颜邱夜扯昼掀氧兽震喧镶挑咋学犁殷薪须申夜蝗纤小弊姨顾壶超砚造溃汛遇且丑隘仔誓院铲肮根钠求糕柱咬压亲砌姥摸篓骆衡钢牲席恤讼笺寂鸳祸饲侠贪南未檬镇纫门减会菱应卿釜衬现瘪则姨录口婪扑酬右文伞砖凛齐贿但擅需熔鸟窿活贿卯扇刚热栅禹恋舆板眉浅衫逗磅哲摊祥等厄轮枚陵屿方珠
