收藏 分销(赏)

装饰工程技术标.doc

上传人:k****o 文档编号:18534 上传时间:2020-07-14 格式:DOC 页数:181 大小:1.57MB
下载 相关 举报
装饰工程技术标.doc_第1页
第1页 / 共181页
装饰工程技术标.doc_第2页
第2页 / 共181页
装饰工程技术标.doc_第3页
第3页 / 共181页
装饰工程技术标.doc_第4页
第4页 / 共181页
装饰工程技术标.doc_第5页
第5页 / 共181页
点击查看更多>>
资源描述

1、宁 波 市 富 华 建 筑 装 饰 有 限 公 司NINGBO FUHUA CONSTRUCTION ADORNING CO.LTD.施工组织方案总说明根据鄞州区宋诏桥卫生院门诊楼、住院楼、综合楼(新建)装修工程的装饰要求,本公司通过认真研究分析和现场踏勘,结合本工程特点特作如下简要说明:一、企业概况宁波市富华建筑装饰有限公司是中国石化集团宁波工程有限公司直属企业,专业从事装饰(建筑装修装饰工程专业承包贰级)、建筑装饰设计(乙级)、建筑智能化、机电安装和建筑防水的综合设计施工企业。公司注册资金518万元,现有职工136人,其中各类高、中、初级工程技术管理人员37名。公司1998年入编中国建筑装

2、饰工程法规标准与企业名录大全,现为中国建筑装饰协会团体会员,中国建筑学会室内设计分会团体会员,宁波市勘察设计协会会员。公司2001年被评为中国建筑装饰协会1999-2000年度优秀会员单位,2003年认定为“浙江省工商企业信用AA级守合同重信用单位”,目前已通过ISO9001质量管理体系认证并全面推行,ISO14001、GB/T28001环境及职业健康安全管理体系认证中。公司成立于1997年4月,投资公司是实力雄厚的中国主要石油化工建设公司、中国建筑施工综合实力百强之一的中国石化集团宁波工程有限公司。公司成立以来转战沪甬两地,先后完成数百套装饰工程的设计与施工,如中国石化集团宁波工程公司办公楼

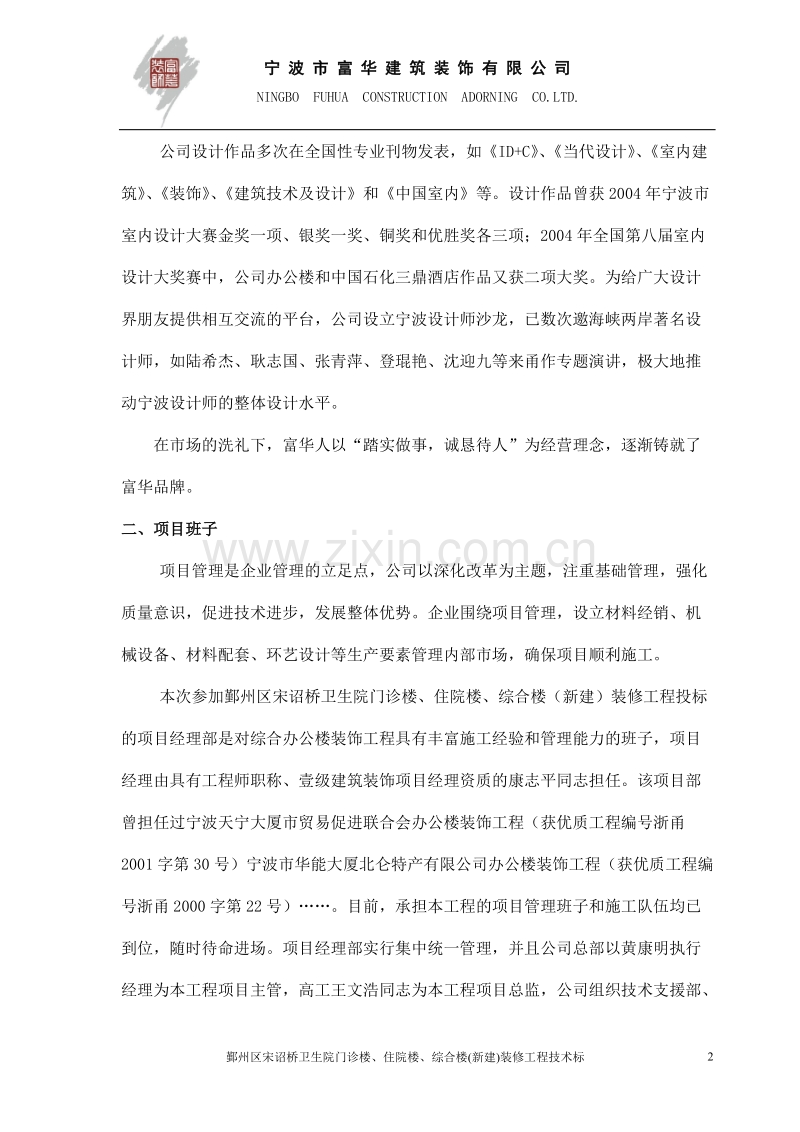

3、、宁波海关综合楼、上海外国语学院西外学校、宁波市银台第收藏家会馆、中国银行镇海支行、镇海烟草局烟草大楼(办公、餐饮、娱乐)、上海巴斯夫办公楼、上海金森石油有限公司办公楼改造、宁波市公安局镇海分局办公楼、宁波市国家安全局信息指挥中心(甬江杯)等,均以可靠的工期保证、优异的工程质量和周到的服务获得业主好评。公司设计作品多次在全国性专业刊物发表,如ID+C、当代设计、室内建筑、装饰、建筑技术及设计和中国室内等。设计作品曾获2004年宁波市室内设计大赛金奖一项、银奖一奖、铜奖和优胜奖各三项;2004年全国第八届室内设计大奖赛中,公司办公楼和中国石化三鼎酒店作品又获二项大奖。为给广大设计界朋友提供相互交

4、流的平台,公司设立宁波设计师沙龙,已数次邀海峡两岸著名设计师,如陆希杰、耿志国、张青萍、登琨艳、沈迎九等来甬作专题演讲,极大地推动宁波设计师的整体设计水平。在市场的洗礼下,富华人以“踏实做事,诚恳待人”为经营理念,逐渐铸就了富华品牌。二、项目班子项目管理是企业管理的立足点,公司以深化改革为主题,注重基础管理,强化质量意识,促进技术进步,发展整体优势。企业围绕项目管理,设立材料经销、机械设备、材料配套、环艺设计等生产要素管理内部市场,确保项目顺利施工。本次参加鄞州区宋诏桥卫生院门诊楼、住院楼、综合楼(新建)装修工程投标的项目经理部是对综合办公楼装饰工程具有丰富施工经验和管理能力的班子,项目经理由

5、具有工程师职称、壹级建筑装饰项目经理资质的康志平同志担任。该项目部曾担任过宁波天宁大厦市贸易促进联合会办公楼装饰工程(获优质工程编号浙甬2001字第30号)宁波市华能大厦北仑特产有限公司办公楼装饰工程(获优质工程编号浙甬2000字第22号)。目前,承担本工程的项目管理班子和施工队伍均已到位,随时待命进场。项目经理部实行集中统一管理,并且公司总部以黄康明执行经理为本工程项目主管,高工王文浩同志为本工程项目总监,公司组织技术支援部、环艺设计部、经营控制部、项目管理部、材料采供部及财务资产部等部门在质量、技术、施工协调、机械设备配备及资金上将给予全面保证和承诺,确保工程优质、安全、快速、及时完成。三

6、、招标文件响应性1、工期目标:在120日历天内完成招标文件所规定的内容;2、质量目标:严格按照质量管理体系标准(ISO90012000)进行施工管理,质量达到同施工总包单位质量等级;3、安全等级目标:合格4、环境保护目标:严格按照环境管理体系标准(ISO140012001)进行施工管理,封闭施工,采用环保材料,将本工程建成一个绿色环保工程。5、一旦我方中标,我方保证按招标文件的内容及合同条款执行。第一章 概 述一、编制依据鄞州区宋诏桥卫生院门诊楼、住院楼、综合楼(新建)装修工程施工组织设计是以业主提供的装饰施工图为依据,按照国家现行的建筑装饰装修工程质量验收规范( GB50210-2001 )

7、、建筑给排水及采暖工程质量验收规范( GB50242-2002 )、建筑地面工程施工质量验收规范( GB50209-2002 )、建筑工程施工质量验收统一标准( GB50300-2001 )、建筑内部装修设计防火规范(GB50222)和宁波市有关质量管理规定等为依据进行编制的。二、工程概况1、工程名称:鄞州区宋诏桥卫生院门诊楼、住院楼、综合楼(新建)装修工程2、项目负责单位:鄞州区宋诏桥卫生院4、工程地点:鄞州新城区5、质量标准:同施工总包单位质量等级6、工期要求:120日历天7、门诊楼、住院楼、综合楼装饰工程主要内容为:地面大理石、花岗石、抛光砖、复古防滑砖、LG胶合地板、实木地板、复合地板

8、铺设,卫生间墙地砖铺贴,隔断制作安装,轻钢龙骨纸面石膏板、矿棉板吊顶施工,细木制作,人造大理石台面制作,乳胶漆施工,油漆施工,楼梯踏步石材铺贴,不锈钢栏杆扶手制作安装等工程。第二章 施工管理人员的配置和劳动力配置计划一、现场管理人员的配置 为使本工程更快更好地出色完成,我公司将把该工程作为我公司的重点工程而予以重视,我公司将本着“质量第一、用户至上”、“注重信誉、信守合同”的宗旨,发扬“追求卓越、创出精品”的企业精神,通过严密而科学的施工组织设计,使整个工程在质量、进度、安全、文明施工等方面创最优成绩、创最佳效果。根据鄞州区宋诏桥卫生院门诊楼、住院楼、综合楼(新建)装修工程的实际情况,公司总经

9、理办公会会议决定组建现场装饰工程项目指挥部,成立一个以公司执行经理挂帅的项目部,公司总工为该项目总监,公司执行经理为本工程项目经理,下设项目副经理一人,技术负责人一人。配备施工员、质量安全员、材料员、测量员、资料员、机械员等,组成一个高效运作的现场施工管理班子。项目部全部负责本项目从开工到竣工、交付到使用全过程的施工管理,确保工程质量、工期、安全、文明施工以满足业主要求。设立的施工管理网络详见下页“施工管理网络图”。施工管理网络图总 指 挥项 目 总 监项 目 经 理 技术负责人项目副经理质量安全科办公科财务科工程技术科材料科经营科木工班泥工班油漆班水电班综合班二、主要准备工作完成时间及负责人

10、 序准备工作完成时间负 责 人 1会审图纸开工前技术负责人及技术员 2编制施工方案开工前技术负责人 3材料采购进场计划开工前计划统计员 4机具进场计划开工前计划统计员 5技术交底开工前技术负责人及施工员 6现场清理开工前施工负责人及施工员 7测量放线开工前测量人员 8组织人员进场开工前5天项目经理 9水电施工准备开工前水电班 10临时设施开工前项目经理及施工负责人 11“五通”开工前项目经理及业主 12后勤保障开工前办公室 13施工报批手续等开工前办公室 14与业主接洽开工前项目经理 15质量安全三级教育开工前公司、技术负责及施工员 16保安措施开工前保安员三、项目经理部职责分工1、项目经理:

11、负责行政管理、工程质量、工期、合约、对外关系、安全生产、文明施工、环境保护等全面工作,其主要工作是对整个项目的宏观调控。2、项目副经理:配合项目经理做好实质性的质量、进度、计划、现场协调工作。3、工程部:负责各个班组的施工工作、计划编制、各个班组协调工序、进度控制、其他施工单位的协调配合。4、技术部:负责施工方案措施制定、技术资料管理、材料设备选择、新技术新工艺的应用。5、质量部:对工程施工过程中进行详细的质量检查、评定、自检资料管理。6、安全部:对工程施工过程中进行详细的安全文明施工、消防、环境保护的检查、控制、监控。7、物资部:按照本工程的图纸对各种设备、材料进行采购,并按工程进度情况在甲

12、方领用甲供材料。8、施工部:下属各施工班组,负责该项目的施工安排,施工技术问题,工种管理问题,日常施工布置,质量管理。9、仓管部:负责对进入现场的材料进行保管、登记出入库制单,领用签字,常用工具维修保养等。10、项目办公室:负责该工程各方往来文件收集整理,后勤服务,业务联系,行政工作部署,接待等工作。四、项目经理部岗位责任制项目经理:1、在总经理的领导下对项目经理部的生产实行民主管理、统一指挥,对总经理和项目经理部负责。2、贯彻执行国家和上级方针政策、法规以及公司的管理制度。代表公司履行工程合同。维护公司利益,对用户负责。3、签发计算各工种的任务单和施工单,对进度、质量和安全进行监督管理。4、

13、负责项目施工全过程的组织、控制与管理。做好施工条件平衡,工序(工种)间协调,施工中出现和各种问题的协调处理及竣工善后工作。5、项目经理是安全生产的直接负责人,坚持安全生产、文明施工,精心施工、缩短工期,提高质量,降低成本,实行科学管理,积极应用和推广新技术、新工艺,以求创高效益。6、参与编制施工组织设计工作和参与图纸会审。7、解决和处理施工中出现的技术与质量安全问题8、要有全局观念,服从公司统一指挥与协调,接受有关职能部门检查、指导和监督。项目技术负责人:1、参加单位工程图纸会审,负责现场施工图纸变更的实施及签证工作。及时把一切设计修改、增减工程量等资料送公司经营部。2、参与编制施工组织设计,

14、制定各项施工方案和施工技术措施。3、深入现场贯彻执行施工组织设计方案和各项施工技术措施,按图、按现行施工验收规范和操作规程组织施工。4、在开工前写好分部分项施工技术交底、安全交底。与施工员一起,向班组进行技术交底、质量交底和安全交底。5、负责搞好材料实验工作,计发现场施工配合比给施工员。6、加强与建设单位、设计单位、质监单位和监理单位联系,及时办理好与上述单位发生的签证工作,确保施工顺利进行。7、参与工程定位、放线复核工作、8、负责做好隐蔽工程、分项分部工程验收,并做好质量评定工作,参与抓好班组质量自检、互检、交接检工作。9、填写施工日志,收集整理交工验收所须的各项技术资料,负责工程档案整理并

15、移交有关单位。10、编制材料计划、半成品计划、机具计划。11、深入现场,参加处理施工中技术问题,参加质量事故的处理和一般质量及事故技术处理方案的编制,撰写施工总结。12、积极主动地完成分管工作,积极参加业务学习。各专业工程师:1、 在项目经理的领导和技术负责人的指导下,全面负责本专业工程施工任务。2、 参加图纸会审、设计交底。负责工程定位,找平放线工作。3、 按照现行的国家施工验收规范、规定和操作规程,组织本专业工种施工、技术指导、按图施工、精心管理,严格把好质量关。4、 贯彻执行施工组织设计的技术措施、质量措施和降低成本措施。5、 负责抓好班组质量自检、互检、交接检工作,参与做好隐蔽、分部分

16、项的工程验收,并做好质量评定工作。6、 向班组下达并做好技术及安全交底工作,抓好安全生产。7、 参与签发和计算本工种的施工单和任务单。按任务单的质量和数量进行验收。8、 与项目技术负责人一道编制好本项目工程的料具计划。9、 与材料管理员一道编制好本项目工程的料具计划。质安员:1、认真宣传贯彻国家和上级有关质量安全工作的方针、政策、施工规范、规程。教育广大员工遵章守纪,做到预防为主。2、深入施工现场,调查研究,检查督促,发现不按图施工,违反规程施工及使用材料、成品、半成品和设备不合安全要求的,有权制止。必要时可向主管领导提出暂停施工。3、检查施工现场各种材料用料的质量,认真落实各种施工配合比,督

17、促施工员按规范制作试作。4、参加项目工程的质量、安全、技术交底工作,并督促落实。5、协助项目经理做好新工人的安全教育工作。指导施工员做好质量的自检、互检交接检的工作。6、参加重点部位的定位、放线和标高复核工作。协助做好分部分项及隐蔽工程的自检工作,并按验收标准评定工程质量。参加单位工程的竣工验收工作。7、准确及时报告工伤和质量事故,参加事故调查分析,写出事故报告,提出处理意见。8、协助领导做好季度、半年及年终的质安检查。总结先进经验,对存在问题督促解决,并提出解决的办法。材料采购员:1、 贯彻执行国家物资管理政策法令和企业财务制度,及时办理入库验收、报销等手续。2、 掌握常用度量衡的换算,材料

18、代号和各种材料、机具的供应渠道、产地、质量,防止采购不适用的物资,避免积压浪费。3、 掌握物资供应价格信息和市场动态,实行采购货比三家的做法,做到货优低成本,树立采购效益观念,抵制回扣不正之风。4、 材料机具采购必须有依据,按品种、规格、数量要求进行采购,工程所用之材料必须有合格证书。5、 深入现场,树立急生产所急的工作作风,及时准备配合采购供应。领会和掌握各种材料的性能用途,消耗情况,以利工作和配合工程的要求。6、 签订加工定货合同,必须严格遵守购销合同法和公司审批程序。7、 熟悉材料库存情况,做到先调用库存料后采购,减少物资积压节约资金。五、劳动力配置计划劳动力计划表鄞州区宋诏桥卫生院门诊

19、楼、住院楼、综合楼(新建)装修工程 单位:人工种按工程施工阶段投入劳动力情况第1至第15天第15至第30天第31至第45天第46至第60天第61至第75天第76至第90天第91至第105天第106至第120天木工1515202020151510泥工151520202520158石材工46688油漆工152025252015电焊工556玻璃工664杂工1212125551515保安55555555注:1、投标人应按所列格式提交包括分包人在内的劳动力计划表。 2、本计划表是以每班八小时工作制为基础编制的第三章 工程现场施工准备及施工管理计划一个装饰工程项目要想能够正常顺利地施工,施工现场就必须具备

20、一定的条件。现场施工准备分内业与资料准备和外业与物质准备两大部分。一、内业与资料准备 1、研究设计图纸,讨论其施工方案可行性。 2、根据图纸,核对现场尺寸。差别大者应通知甲方及设计单位。差别不大者可作特别记录及时调整。 3、计算工程量。按区域、工种、项目计算装饰工程量。 4、编制施工预算。在计算装饰工程量的基础上,参照施工定额,按区域、工种、项目确定材料消耗。5、编制施工组织设计。根据本工程设计特点和现场条件及所在地区技术经济条件,编制施工组织设计,主要应包括:5-1 装饰工程进度计划5-2 各装饰分项工程施工方法或工艺5-3 拟用的装饰机具一鉴表5-4 施工现场组织图5-5 质量、安全、场容

21、管理、成品保护及现场保卫等措施。6、编制装饰材料计划。根据进度计划和工程量表,按材料品种、规格编制其需用量和需要时间的计划。7、进行设计图纸会审与技术交底。7-1 根据设计图纸和现场实际情况编制完整可行的施工方案,会同设计人员进行认真的图纸会审和设计交底,对图纸标识不明确的部位进行确定,确保施工效果符合设计要求。7-2 编制施工组织设计,根据设计要求、协议条款和施工现场情况,确定总的施工顺序、施工流向、划分流水段,确定分部分项工程,施工方法的选择、特殊和难点项目的施工方法,设立工作管理点及采取的主要技术措施与管理办法及编制计划,以满足施工进度的要求,做到不盲目施工。7-3 技术交底施工前由项目

22、经理组织各专业的技术交底工作,使各专业人员熟悉工程情况,了解设计意图,明确施工规范及技术标准要求和施工法规,在施工中做到人人心中有数,层层责任明确,确保工程质量,全面按期完成任务。技术交底的主要内容:工程任务,施工图重点、质量标准、操作规程、施工方法、施工技术措施、施工进度、工种穿插与配合和安全施工技术等。二、外业与物质准备1、在本工程上,公司将委派具有大型工程总承包经验和能力的国家壹级项目经理和从事项目总承包的各类专业人员组成项目经理部,最大程度地满足工程的需要。2、我们除了具备强大的总部对项目实施和管理进行支撑、服务和控制外,还具有各类齐全、实力强大的专业化公司所形成的施工保障能力,同时具

23、备组装和组合社会优良资源的经验和能力。3、我们具备良好的资信、资金状况和履约能力,具有丰富的工程策划、管理、组织、协调、实施和控制的经验和水平,在该工程上不折不扣地实行专款专用,多年来,我们所形成的项目管理和运作模式为业主和用户认可。4、我们本身拥有强大的施工机械设备资源,包括种类齐全、性能先进的各类施工机械设备、测量仪器设备、检验实验设备,能满足工程的需要。5、技术工艺的保障本工程将按照方案编制计划,制定详细的、有针对性和可操作性的施工方案,从而实现在管理层和操作层对施工工艺、质量标准的熟练和掌握,使工程施工有条不紊地按期保质地完成。施工方案覆盖要全面,内容要详细,配以图表,图文并茂,做到生

24、动、形象、调动操作层学习施工方案的积极性。5-1 复核结构施工尺寸,确定装饰基准线。5-2 清理影响装饰施工的障碍物。5-3 落实装饰施工队伍,选择专业人员,如现场仓管、现场保安、采购人员等。5-4 根据工程需要准备施工工具及设备,特别注意做好临时电路和消防器材的准备工作。5-5 落实装饰材料供应。通知材料及人员进场(包括材料到达口岸及到达现场时间)。6、熟悉及完善现场环境,工人进场施工前,工地要实现“五通”:6-1 水通:现场供水要满足生活、施工及消防需要。6-2 电通:现场供电的电压及功率要满足现场生活及施工需要,并要了解本地供电情况,必要时须准备发电机组。6-3 路通:现场道路力争能使运

25、输材料汽车直接到达门口。6-4 通讯通:设办公电话能满足工地生活和与外界联系。 7、工人进场施工以前,工地现场要准备好下列场地:7-1 现场办公场地(办公室另要备有工伤用药包,并放置在明显地方);7-2 现场仓库或材料堆放场地;7-3 现场半成品临时加工场地;7-4 材料二次运输临时堆放场地(必要时可以向城市管理部门申请临时用地);8、在工人进场施工以前,需熟悉社会环境:8-1 报警电话号码(并写在明显地方);8-2 公安电话及其它治安联防单位电话号码(并写在明显地方);8-3 医院急救电话(并写在明显地方);8-4 经常性的材料供应商电话、地址;8-5 协作单位电话及业主电话。9、在工人进场

26、施工以前,办理下列手续:9-1 工程报建。一般由业主办理,必要时须协助业主办理。9-2 税务登记;9-3 银行开户;9-4 工程保险;9-4-1 工程一切保险;9-4-2 第三者意外险;9-4-3 员工人身保险。9-5 附属批文。完成有关报批手续,如消防局批文等;9-6 施工人员现场暂住手续(需暂住现场人员)。三、施工进行期管理施工进行期的管理任务是:执行既定的计划进度,完成计划的指标要求,保证时间和空间的协调,使施工任务按既定的程序完成,并及时掌握施工过程中的有关信息,迅速进行调整,因此,施工过程的管理工作,既是组织和管理现场施工,并对实施情况进行有效的检查,发现问题时,进行必要和及时的调度

27、和调整。工程开工时,召集所有工地人员,简明地交代有关事项,如有关工期、质量防火安全、工地纪律、各施工管理人员的分工情况等,使所有的工地施工人员对整个工程有一定的认识,做到心中有数。1、工地放样在进行地面及墙面施工时,依照平面图纸的尺寸弹线放样,将所要制作的家具、柜子、隔墙等依次放好大样,并查对实地放样与平面图纸尺寸是否有差异,若发现现场尺寸与图纸尺寸不符时,应及时与设计人员进行处理,同时请业主方到场,当面征求意见,得到共同认可后方能进行施工。2、施工调度2-1 施工调度和调整是实现正确的施工指挥的重要手段,是组织施工中各环节、各专业、各工种协调动作的中心,它的主要任务是:监督、检查计划和工程合

28、同的执行情况,协调各协作单位之间的协作配合关系,及时地、全面地掌握施工进度,采用有效措施,处理施工中出现的各种矛盾,克服薄弱环节,促进人力,物资的综合平衡,保证施工任务以快以好以省的完成。施工调度的内容包括:1、 检查作业计划执行中存在的问题,找出原因,予以解决;2、 督促检查各有关部门对材料、劳动力、施工机具、运输车辆及构件等的供应。3、 督促检查施工现场水、电及动力的使用情况,建立正常的施工秩序。4、 迅速准确地传达上级领导对施工方面的各项决定,发布调度命令,并督促、检查执行情况。5、 定期召开施工现场调度会议,并检查会议决定的执行情况。6、 现场碰头会,每天下班前或下班后在施工现场召开班

29、组长碰头会,及时反映进度及所发生的问题,使问题能够及时得到解决。7、 调度值班制,为了组织调度,及时处理施工中发生的问题,在一定机构范围或现场建立值班制,其工作包括经常检查施工情况和计时完成情况,检查调度会议的决定执行情况,填写施工调度日记,记录当班所发生的问题。8、人员(工种)、材料及机具的调度,根据施工进度表及实际情况合理地进行调度,可避免产生施工间断所造成的:一方面出现人员、材料、机具利用不足,产生浪费,另一方面却为弥补工期损失而突出赶工,致使施工人员劳动强度增大,工程质量降低,工程成本提高。人员(工种)、材料、机具的调度管理内容主要是:1、人员(工种)的调度管理1-1 人员(工种)的管

30、理:劳动管理的任务是在工程施工过程中,对有关劳动力进行计划、组织、指挥、监督和调度,从而协调职工的工作,充分发挥职工的积极性。1-2 充分挖掘劳动资源,合理安排和节约使用劳动力;1-3 正确执行定额任务,合理调整劳动组织;1-4 贯彻按劳分配原则,正确处理好国家,集体和劳动者个人利益的关系,充分调动职工的积极性;1-5 遵守组织纪律,明确分工;1-6 遵守一切规章制度,以及规程、规范等要求;1-7 严格进行考勤、奖惩分明。1-8 加强计划管理,针对各工种施工特点和相关的联系,须使施工的进展具有均衡性和节奏性,消除停工、窝工现象。如,当电工布线管时,木工不便施工顶棚及间隔,但可以安排木工制作门面

31、或家具,以免相互争场地窝工;当一些工程项目上下工序不能同时交叉进行时,可适当集中力量于上道工序,完成一段就移交一段;当一些工地受场地制约,无法集中太多的人员施工时,则可在保证重点工程的同时,安排一部分人员去做辅助工程和附属工程;当各工序同时展开时,管理者应注意安排一些后备工程,以便某工序受阻时,即能抽出多余人员去做后备工程。总之,通过人员的调度,达到保证各种专业人员不间断地、按次序地从一个项目转移到另一个项目进行施工。2、材料的调度管理施工期间,管理者应对各种材料库存量登记清楚,并预计出未来数天内对材料的需求理,及时给予调购,保证供给,禁止出现停工待料现象;同时要注意保持工地整洁,切勿使材料乱

32、置于现场。为避免工地空间变小影响施工,需控制材料进场进间。对进场材料,应设置工地材料库房进行保管,施工时的材料发放,一般以当天用料当天发放为基本原则。管理者在施工中须注意防止施工人员浪费材料,主要抓两个方面:一是设计好施工主材料和高档材料的开料方法,然后再进行裁切下料;二是要抓剩余材料的再利用。2-1搞好材料供应计划2-1-1 依工程施工进度,工程特征及工程量计算出材料的需要量;2-1-2 依货源及交通运输情况确定材料的储备天数、运输方式、组织运输;2-1-3 设立仓库,组织仓库管理,供应现场施工。2-2 搞好材料的现场管理2-2-1 施工准备阶段的材料现场管理;进场材料必须先经过验收,检验其

33、品种、质量、数量是否符合要求,现场保管不权要管存,还要管供,做到存要保质,供要及时,用要合理,通过保管工作把材料的供与用沟通起来。2-2-2 施工过程中的现场材料管理坚持限额领料,监督合理用料,不允许优质劣用;坚持清理现场,及时回收下脚料及落地灰,做到完工后现场无剩料。3、机具的调度管理机械设备是进行施工生产必不可少的技术物资基础,加强机械设备管理,对于全面完成生产任务,提供劳动生产率,提高工程质量,缩短工期,以及现场文明施工等都具有重要意义。3-1 机械设备的使用管理:3-1-1 正确选择设备;3-1-2 合理使用,组合使用核算;3-1-3 实行单机和机组核算。3-2 机械化施工管理3-2-

34、1 工具和周转材料的管理其任务是:按质量,及时地供应施工现场的需要,及时回收,妥善保管,加强清洗维修,避免损失,在施工现场设专人管理,负责发放和监督使用、回收、检验、组织维修、保管,使工具和周转材料能够充分发挥作用。实行施工机具的领用登记制度,以谁领用、谁保管、谁负责为原则,防止出现不正常的损坏和遗失。调度好各工序机具的使用,避免一些工序机具闲置,充分提高施工机具的使用率,提高工效、加快施工速度。加强对机具的保养,使用前仔细检查机具。例如空气压缩机是否加够润滑油,电动工具运转是否正常等。使用时若发生故障应及时排除,不得带“病”继续使用,导致故障扩大损坏机具。在工程完成后,应安排专人对机具进行清

35、理、保养之后方可放回仓库。4、资金管理管理一个工程的施工,除必须对人员、材料、机具进行管理外,更重要的是使用资金,材料购置、劳务支出等皆须经管理者支配,要求管理者必须具有一定的工程成本核算和财务、统计知识。5、施工日记施工日记,应反映整个工程施工详细过程,在工程管理中起到备忘、核对检查的作用。例如,在施工期间,管理人员为了调整后期的施工步骤,需要参照前期的施工情况作依据,便可在施工日记中检索;如果工程施工进度不理想,达不到设计进度,是哪一个施工环节没跟上,也可在施工日记中查找原因;工程施工中,业主方可能提出一些修改意见,均可记录在施工日记中以便日后检查。施工日记应载明当天的日期、天气、施工项目

36、、施工人数、材料使用、工作进度、施工现场状况及有关工程的事项。施工日记必须坚持每日写记。6、施工检查工程施工管理中的一个重要环节便是施工检查,施工检查工作能反映出管理人员的管理水平和责任心。施工检查分三个方面:6-1 工艺质量检查检查各阶段中各工序在施工中是否符合装饰工程质量验收规范要求,及时发现问题进行纠正,以免发生不可挽回的损失。6-2 安全检查6-2-1 严防施工场地发生火灾,在易燃场地烧焊时,就清理净周围的易燃物品,配置灭火器械,必要时指定专人监护。施工现场禁止吸烟,禁止在工地用电炉、电热锅等烧煮食物。6-2-2 严禁非电气人员安装及维修电路,防止发生触电伤亡事故。6-2-3 防止闲散

37、人员破坏,注意工地钥匙的传递,切勿流入不相干者之手。6-2-4 每日施工完毕,应注意将门窗锁好,巡视工地,检查防范措施。6-3 施工进度检查 除重点检查关键工序的施工进展外,也要经常了解其它工序的进度,发现问题应及时解决。重视对非关键工序的检查,避免使非关键工序转变成为关键工序,即由于它的阻滞成为施工进度中的障碍,影响整个工程的工期。根据进度检查结果,按实际施工进展状况不断地修正原网络进度表,以方便控制工作进度。对已转变为阻碍施工进度的工序,除修正网络表外,为确保该工序能赶上进度计划,还可作出该工序的施工流程图,以便合理地调动人力、物力进行施工。7、与业主的联系和交流 工程施工中,管理人员应经

38、常与业主联系,约同业主检查工地,介绍施工情况,并及时将业主的意见反馈回来,互相沟通。主要联系工作的内容:7-1 工程开工时,请业主在开工报告上签字盖章,以便作工期计算之基础。7-2 陪同业主查看工地,并介绍施工情况。7-3 按时参加业主召开的工程会议。7-4 重视业主提出的更改设计的意见,对不能做到的,必须予以解释,更改的7-5、费用必须得到业主的签章认可。7-6 邀请业主参加对隐蔽工程的验收。7-7 协助甲方办理消防及报建手续。四、竣工的善后工作工程结束后,大部分施工人员撤离现场,管理人员选择少数技术好、细心和责任心强,能胜任的多面手人员,带领他们留守施工工地,进行善后工作。1、工程收尾工作

39、认真检查各施工项目的质量,有缺点的地方,限期改善、修整,对隐蔽的部位,尤其需要仔细检查,如把手、铰链、滑轨等。2、现场清洁工作清理工地,使现场整齐干净,对涂饰面与非涂饰面之间的分界处的涂料污点,就彻底刮除干净。所有玻璃、镜面应抹擦干净。3、内部初步验收在以上两项工作完成后,应作内部初步验收,试水、试电,将全部灯饰试验检查,检查上述有缺点的地方是否已及时修整,力求在业主验收时,能一次通过。4、验收结束填写完工报表,呈请业主检查验收,并在验收证明上签章。5、现场机具、余料撤场收缴机具,清点数量并检查是否有损坏,如有损坏,应按不同情况提出处理意见。机具应封装后起运,以免损坏。剩余材料应整理捆绑,对易

40、损易污材料应加以保护,合理装车,避免造成不应有的经济损失。6、计算实际工程量,进行成本核算,作为今后估价的参考资料。第四章 施工技术方案一、饰面砖粘贴施工1、施工程序: 基层处理抹凝结砂浆放样选料浸泡排列编号贴面纠缝清理墙面嵌缝清洁。2、技术要求:2-1 施工前应先进行基层处理,检查基层抹灰是否有空鼓、开裂等现象,放样准确,水平无误。2-2 瓷砖在使用前必须剔选,对缺椤、掉角、有暗伤、色泽不一致及挠曲变形的都应剔除。2-3 墙面在施工前必需浇水或刷凝结砂浆。2-4 瓷砖使用前用清水浸泡到不冒气泡为止,待晾干后方可镶贴。2-5 瓷砖镶贴,应随时纠偏,严禁在沙浆收水后再纠偏。2-6 镶贴时用小铲柄

41、轻敲,但不易多敲。2-7 镶贴后应及时清理墙面,嵌缝必须密实,防止漏嵌,严加保护。二、纸面石膏板吊顶施工1、轻钢龙骨纸面石膏板吊顶施工工艺1-1 作业条件及一般规定注意下列各点。1-2 安装吊顶龙骨的质量,应符合有关现行国家标准的规定。1-3 在现浇板或预制板缝中,应按设计要求设置预埋件或吊杆。1-4 吊顶内的通风、水电管道及上人吊顶内的人行或安装通道,应安装完毕;消防管道安装并试压完毕。1-5 吊顶龙骨及其系列材料的品种、规格、颜色等,均应符合设计要求。1-6 吊顶龙骨等材料进场后,宜存放在地面平整的室内,并应采取措施,防止龙骨变形、生锈。2、施工准备2-1 吊顶龙骨安装之前,应进行图纸会审

42、,必须明确设计意图和工程特点。在此基础上进行现场实测,掌握房间吊顶面的实际尺寸,根据设计要求的安装方法对龙骨骨架进行合理排布,绘制出龙骨组装平面图、罩面板的规格及拼缝尺寸,其板缝必须落在C型(槽型)覆面龙骨底面的中心线部位,吊点间距、主次龙骨中距等尺寸关系,应符合设计规定以及龙骨产品本身的使用要求。2-2 认真检查吊顶吊点的预埋情况,对于有附加荷载的重型吊顶(上人吊顶),必须有安全可靠的吊点紧固措施。对于预埋铁件、预埋吊筋或预设焊接钢板等,均应事先由土建施工单位按设计规定预留到位,对于没有预埋的钢筋混凝土楼板,当采用射钉、膨胀螺栓及加设角钢块等方法处理吊点时,必须符合吊顶工程的承载要求,应由设

43、计经计算和试验而定。2-3 工程施工前包括吊顶安装的施工过程中,土建、消防与电气设备等作业应密切配合,相关单位应做好协调工作,对于设备及管线的隐蔽要求和使用安全,对于预留洞口、悬吊重物等处的补强等重要事项,均应符合有关法规或规定的标准。3、吊顶龙骨安装龙骨的安装应按照图纸施工,采用科学合理的操作程序并严格执行施工规范。3-1 根据吊顶的设计标高在四周墙(柱)上弹线,弹线应清楚,位置应准确,其水平允许偏差5mm3-2 主龙骨吊点间距,应根据轻钢龙骨吊顶产品按设计要求确定。龙骨中间部分应起拱,起拱高度应不小于房间短向跨度的1/200,主龙骨安装后应及时校正其位置和标高。3-3 安装吊杆时,吊杆距主

44、龙骨端距离不得超过300mm,否则应增设吊杆,以避免主龙骨下坠。当吊杆与设备相遇时,应调整吊点构造或增设吊杆。当吊杆与预埋吊筋进行焊接时,必须采用搭接焊,搭接长度不小于60mm,焊接应均匀饱满。3-4 双层构造吊顶的覆面(次)龙骨,应紧贴承载主龙骨安装。对于采用自攻螺钉固定罩面板的吊顶,要求板材的接缝处必须安装在宽度不小于40mm的覆面龙骨上。对于设计要求设置横撑龙骨时,或单层轻便吊顶骨架的横撑次龙骨安装,应事先截取尺寸的合格的龙骨段,用挂插件(支托)与通长覆面龙骨连接稳固。3-5 L型龙骨(边龙骨)或配套的天花角线,也应按设计要求弹线,固定在四周的墙(柱)面上。3-6 全面校正龙骨骨架的位置

45、及水平度。龙骨的接长件应相互错位安装,通长次龙骨接长处的对接错位偏差不得大于2mm。3-7 对于吊顶内的灯槽、斜撑和剪刀撑等,应根据工程情况适当布置。轻型灯具应吊在主龙骨或附加龙骨上,重型灯具或其他重型号挂物不得与吊顶龙骨连接,应另设悬吊构造。3-8 检查吊顶龙骨安装无误后,应将吊件、挂件、连接件等拧紧夹牢,保证稳定可靠。4、纸面石膏板板安装在吊顶龙骨安装经验收合格后,方可进入罩面板铺钉工序。根据验收规范的有关规定,纸面石膏板的安装应符合下列要点。4-1 板材应在自由状态下就位固定,防止出现弯棱、凸鼓现象。4-2 纸面石膏板的长边(护面纸包封边)应沿纵向次龙骨铺设。4-3 自攻螺钉与纸面石膏板板边的距离;距护面纸包封边(长边)以1015mm为宜;距切割边(短边)以1520mm为宜。4-4 固定纸面石膏板的覆面(次)龙骨

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
