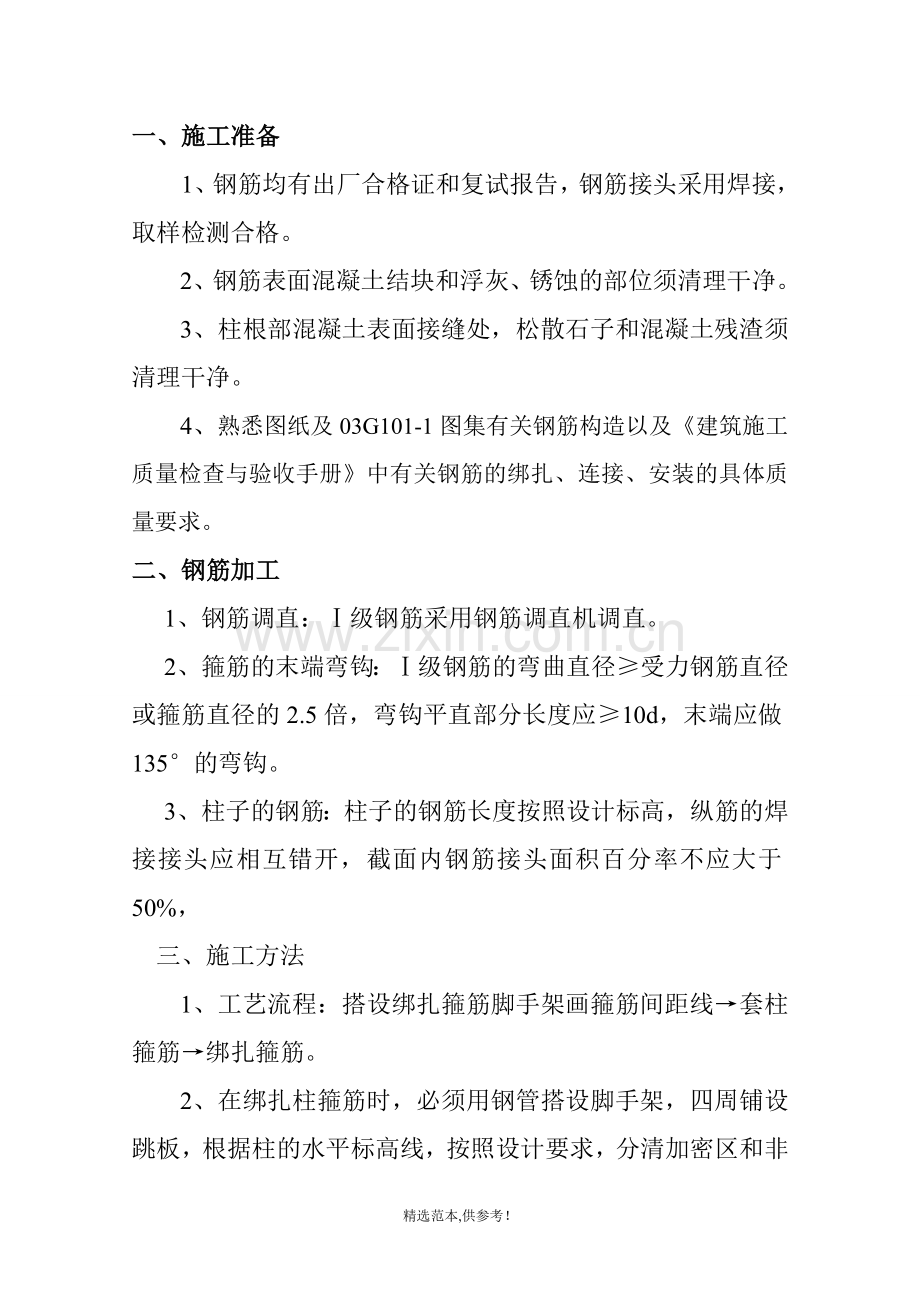

1、京津路街景立面提升改造工程柱钢筋施工专项施工方案 DY( )建( )( )编制人: 初审人: 审核人: 审批人: 大元建业集团股份有限公司 年 月 日一、施工准备1、钢筋均有出厂合格证和复试报告,钢筋接头采用焊接,取样检测合格。2、钢筋表面混凝土结块和浮灰、锈蚀的部位须清理干净。3、柱根部混凝土表面接缝处,松散石子和混凝土残渣须清理干净。4、熟悉图纸及03G101-1图集有关钢筋构造以及建筑施工质量检查与验收手册中有关钢筋的绑扎、连接、安装的具体质量要求。二、钢筋加工1、钢筋调直:级钢筋采用钢筋调直机调直。2、箍筋的末端弯钩:级钢筋的弯曲直径受力钢筋直径或箍筋直径的2.5倍,弯钩平直部分长度应
2、10d,末端应做135的弯钩。3、柱子的钢筋:柱子的钢筋长度按照设计标高,纵筋的焊接接头应相互错开,截面内钢筋接头面积百分率不应大于50%, 三、施工方法1、工艺流程:搭设绑扎箍筋脚手架画箍筋间距线套柱箍筋绑扎箍筋。2、在绑扎柱箍筋时,必须用钢管搭设脚手架,四周铺设跳板,根据柱的水平标高线,按照设计要求,分清加密区和非加密区,画出箍筋间距线,然后根据间距线计算出每根柱箍筋的数量。箍筋开口应相互错开,然后绑扎底部距混凝土表面50mm定位箍筋,箍筋加密区柱净高1/3,柱上下口加密区间距应符合设计要求,不大于100mm,不小于5d。根据已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,绑扎采
3、用缠扣绑扎,箍筋与主筋要垂直,箍筋的转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点呈梅花形交错绑扎,箍筋弯钩叠合处应沿柱子的竖筋交错布置,并绑扎牢固,柱筋保护层厚度应符合设计要求,主筋外皮为25mm,采用塑料垫块,应卡在柱四周主筋外皮上,间距一般为1米,以保证主筋保护层厚度的准确。四、质量要求1、 箍筋末端应做135弯钩,平直长度应10d。2、 柱主筋在同截面处应相互错开,接头应放在剪力较小处 。 3、 柱保护层厚度允许偏差在+5mm。4、 箍筋间距允许偏差杂 +20mm。5、 钢筋骨架允许偏差在+5mm。五、安全注意事项1、使用机械时严格按有关操作规程进行以免发生意外。2、在脚手架上绑扎钢筋时要先检查是否牢固。3、吊运钢筋时要捆绑牢固以免坠落伤人。4、每绑完每施工段时要将现场钢筋、铁丝等清理干净。【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】精选范本,供参考!
