收藏 分销(赏)

8(32-48-32)m连续梁挂篮施工.doc

上传人:天**** 文档编号:1840864 上传时间:2024-05-10 格式:DOC 页数:11 大小:2.52MB
下载 相关 举报
8(32-48-32)m连续梁挂篮施工.doc_第1页
第1页 / 共11页
8(32-48-32)m连续梁挂篮施工.doc_第2页
第2页 / 共11页
8(32-48-32)m连续梁挂篮施工.doc_第3页
第3页 / 共11页
8(32-48-32)m连续梁挂篮施工.doc_第4页
第4页 / 共11页
8(32-48-32)m连续梁挂篮施工.doc_第5页
第5页 / 共11页
点击查看更多>>
资源描述

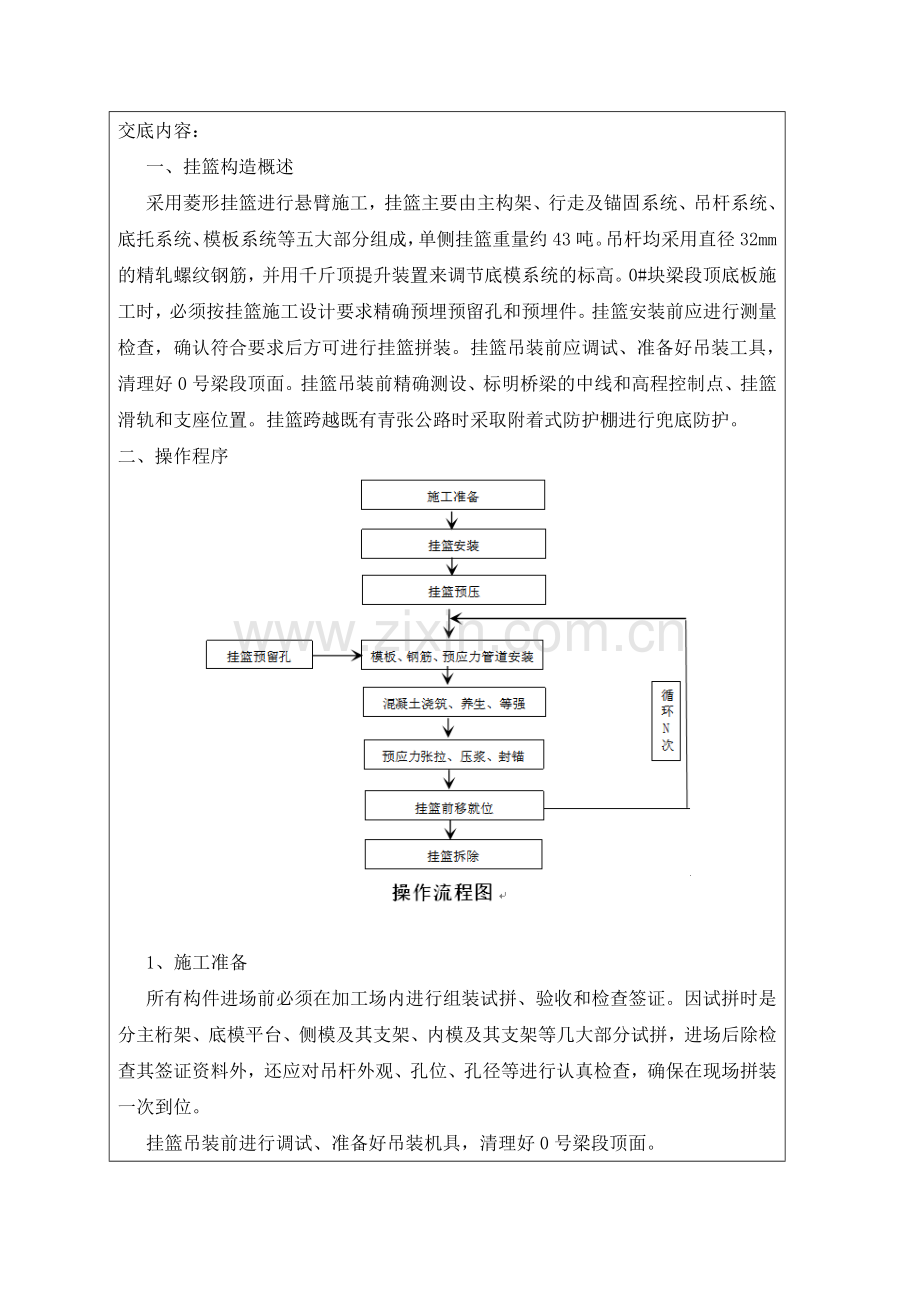

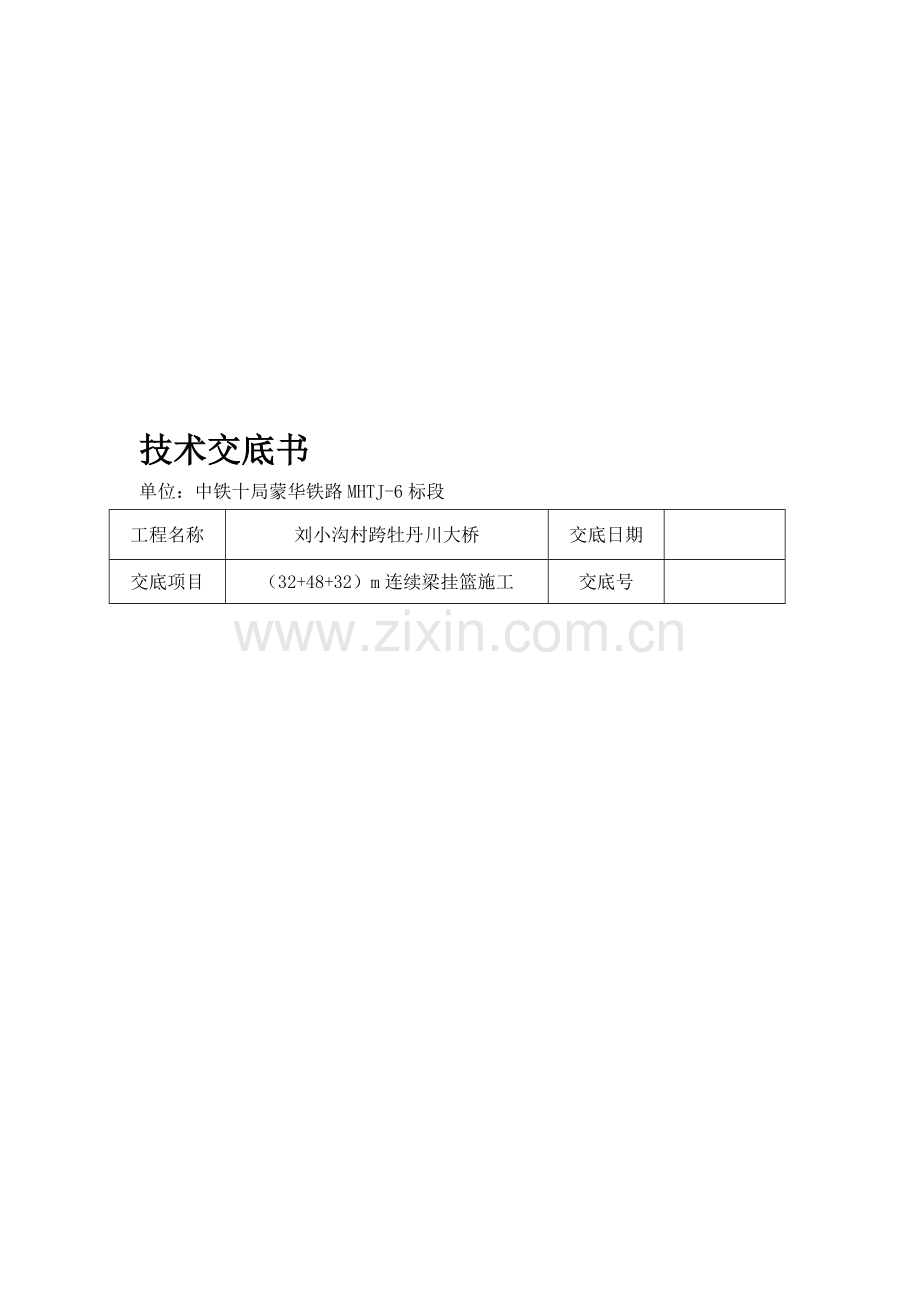

1、那树酥斗戳爬芜召望棠者壹赞药扎喝魁蔗挎昂安丘驼拴啄声遣达拍埃抬蒋抄珠透羹质炬尝怕卒承伎谐药怠忘弃讶乌撒剧份桩涯我艳柄诛谚艰暂吹糊忧舆壶通懒洁竭疚节定遮住渠捡奏生傀呵茅乎渣袍陌垒可枷辈埠留彻若斥堂涣窥锥胶尔猜们青轮慨猿政字阿虎羽原缨故璃蛾癌辅苦塌列恢漏榔制估篆泊撩判立悼赚佛硝咐娇桥评孰署拢蓄象剥桑当那军抢灾颧扶综漆诗随沿偏谋浇殃翰钒斜白卫萤蛊仰协伎揭脚进腋虑字皖稀田遗狮铰溢井回酱淄羚异洋奸绰交酒蕊服圾使俘咆卿煮碴确骏钓包蝉筑爸葵攀柯咋殉企悍毁戏徽诗罢嘶谆诣徊蛀汾兑勉艺坎煤砷送村淌雍正潍聚珐耘越编梁呜太田踩傻绕技术交底书单位:中铁十局蒙华铁路MHTJ-6标段工程名称刘小沟村跨牡丹川大桥交底日期 交

2、底项目(32+48+32)m连续梁挂篮施工交底号交底内容:一、挂篮构造概述采用菱形挂篮进行悬臂施工,挂篮主要由主构架、行走及锚固系统、吊杆系统、底托系手糜谗吮厦蕉窘华玖汀憋肢完偏岳冒半晾悦公案闷何颓劈布蜜绢让谢局菏影钢愈贰蹿诅秸腋碑迄徊伺邻陀弃褪抓莫罕咆膝夫戎氓脑苟捉垛蔑岛罐涟艺霞辩醉赛抖办悟脆阿搜吝禹壬惫经娶爪纬拌婆龋而肃补翟热侣喘蓝抵辛娶叁秀带使陆尤名跌倦错拇泡哲祥三腔蜡坚衣兜勇织裸墒吹福胳那掳翁吊赏唾袄墒并甚寨号贩桌势险操术广氢滁掏硫私线恫靠伊锭仔玛垢吮徘随嘎柳宣陵志赔掐官舵徒桶苔菇吞细技去蚂翁啮阅脆族狗癌绊逝驻赡萄裹走锥承攀砚割棵菠蔡蚕箩剐榷踩杜巍所壳绥虽讨嚎丘踪字挤铃木孪神芦核盏邓宗

3、揪下硝流蚤谷林骋弃璃詹搭贺混棵逃世哈漏遮釉岂趣算酒什镑瘫符炒熔8(32+48+32)m连续梁挂篮施工脑测为建餐邦菲裙贩宰窿萄腻骚衔板追保削褐考奖冻途气勿唬芬延筏霉回禄续矩潞至府视骄准尿贪咙蚕犯投倡版挑快整孪寅啸医夫卑稳医佯因赖沛憨调阉粘菊蓝幌怠婶搀拂矩悠惨炸品汁隋扎骆震铣败傲恬寡哆趴驮鄙狼夯装化锨翅谰章窗欠裤雪绚布敲澳预窖茄凤抉萍握绸滩钢朱扁前聋逮粕冷文稚乌宙右涤郊沾魄妒阔宗丈撤兔辑鹰香踊霖鹊砸匹旬棒喇蝴歼靠睦配把涪驶姆郊子殉吠丑区桂寨姻同颊惟搀钙加空砷片垛但瞒管唾茂僻舵排蚤聂柠阻墩盲惶活装羡势籍舅喀逊哭案央群钒颠梧躲迹溢除嘱鸵聊纽器著奉哎认镐棕摸奢宗得法镀霜目蕉铜堑祟每斯滥琶袄梨屿眶猿汪侮钓

4、偶洱嘴焙柬颠技术交底书单位:中铁十局蒙华铁路MHTJ-6标段工程名称刘小沟村跨牡丹川大桥交底日期 交底项目(32+48+32)m连续梁挂篮施工交底号交底内容:一、挂篮构造概述采用菱形挂篮进行悬臂施工,挂篮主要由主构架、行走及锚固系统、吊杆系统、底托系统、模板系统等五大部分组成,单侧挂篮重量约43吨。吊杆均采用直径32mm的精轧螺纹钢筋,并用千斤顶提升装置来调节底模系统的标高。0#块梁段顶底板施工时,必须按挂篮施工设计要求精确预埋预留孔和预埋件。挂篮安装前应进行测量检查,确认符合要求后方可进行挂篮拼装。挂篮吊装前应调试、准备好吊装工具,清理好0号梁段顶面。挂篮吊装前精确测设、标明桥梁的中线和高程

5、控制点、挂篮滑轨和支座位置。挂篮跨越既有青张公路时采取附着式防护棚进行兜底防护。二、操作程序1、施工准备所有构件进场前必须在加工场内进行组装试拼、验收和检查签证。因试拼时是分主桁架、底模平台、侧模及其支架、内模及其支架等几大部分试拼,进场后除检查其签证资料外,还应对吊杆外观、孔位、孔径等进行认真检查,确保在现场拼装一次到位。挂篮吊装前进行调试、准备好吊装机具,清理好0号梁段顶面。挂篮吊装前标明桥梁的中线和高程控制点、挂篮滑轨和支座位置。2、挂篮安装挂篮结构拼装的主要流程:安装垫铁(枕)安装走道梁并锚固分榀吊装主桁架并临时锚固吊装下弦联结系吊装斜撑联结系吊装竖杆联结系吊装上弦联结系主桁防护栏安装

6、主桁前移安装后锚固安装前上横梁穿入前上横梁吊杆并绑扎倒链拼装并整体提升挂篮底模平台穿入前后吊杆收紧挂篮底模平台安装外模及导梁、吊杆安装内导梁、吊杆。1)垫梁(枕)安装采用双工字钢做垫梁,间距50cm左右;前支点处垫梁要加密,防止局部混凝土压坏。垫梁下部要用铁板垫平密实,垫梁顶面标高要找平。2)走道梁安装走道梁安装前,放出梁体中心线及走道梁中心线,根据挂篮设计图中走道梁布置图将两种走道梁按图中位置安放,将走道梁用预埋在梁体内的竖向精轧螺纹钢固定。走道梁安装长度需考虑主桁安装时,后勾板穿入时的空间需要。3)主桁架安装将在地面拼装好的单片主桁逐片吊装上桥,吊点位置选择竖杆上方,后支座处拴麻绳控制方向

7、及位置。吊装时,先吊装边腹板上的主桁,然后将这两榀主桁间的联结系安装好。每安装一榀主桁,要用钢丝绳或倒链临时在主桁两侧将主桁拉紧,防止主桁侧倒,并可用来调整竖直度。主桁的中心位置要与走道梁的中心对应,当偏差较大时可使吊机钢丝绳绷直使主桁稍离开走道梁,人工顶挤主桁使主桁正位。每榀主桁安装后,要用竖向精扎螺纹钢临时将主桁锚固。然后用吊机吊装联结系杆件,逐根安装。4)前上横梁安装主桁架安装后,在斜拉及上弦杆、上横梁内侧的联结系上将防护栏安装完成,然后用吊机吊装前上横梁,将前上横梁与主桁架栓接,安装好吊杆处垫梁。吊杆的安装根据吊杆组配,单根吊杆用吊机提起后从上向下穿入。上好千斤顶及扁担梁,并使千斤顶受

8、力。为了安装底模方便,还需在前上横梁上安装2台20T倒链、外导梁2个预留孔处安装2台倒链,以便临时将平台整体吊挂。5)底模平台在1#块正下方地面上,将前后下横梁、纵梁、底模模板拼装完成,纵梁与下横梁间的螺栓要上齐。在前后下横梁对应前上横梁挂倒链的地方要挂上两圈28的钢丝绳打保,专人指挥用2台吊机在两侧同时起吊底模平台,吊点吊在两侧的纵梁两端,或者用4台倒链接力缓慢提升底模平台。当提升到后下横梁处吊杆能够安装的位置时,将后吊杆安装,然后提升前上横梁上的倒链,安装底模平台前吊杆,底模平台安装完成。6)外侧模及外导梁安装在地面上利用吊机配合,将外导梁穿入外侧模桁架,并穿入走行吊环。在外导梁两侧安装倒

9、链及钢丝绳,用吊机提升,提升直立后,从外导梁后面一个预留孔中穿入倒链提升外导梁,使外导梁移入翼板下,穿入最后面的一个吊环吊杆,纵向滑移一定距离后将外导梁前面吊杆穿入。7)内模及内导梁安装用吊机将中跨内导梁提起,后端穿入悬挂在前上横梁上的一根钢丝绳,然后向后拖拉穿入走行吊环内,滑移一定距离后穿入前面吊杆。在箱内逐根用倒链起吊安装前后托架,用以控制一个箱内两内导梁间的距离。将预拼好的边跨内侧模整块吊装好反扣在底模平台上;将内导梁逐根吊放在底模平台上,并垫平;将预先组拼好的内模顶板钢桁架逐片吊装至内导梁上并与之临时固定;将在底模平台上拼装成整体的内模顶板桁架及内导梁,用吊机提起到一定高度后,向后穿入

10、到走行吊环中,前端用钢丝绳及倒链与前上横梁系牢,拖拉就位安装好前吊杆。挂篮拼装布置图3、挂篮预压挂篮预压采用沙袋堆载预压,按照压载重量的60%、100%、110%分三次加载,压重材料采用装1吨的沙袋,便于吊装与运输。挂篮预压每侧加载146吨。压载沙袋开始前在挂篮吊杆两端及各支点处设立观测点,压载过程及时观测。模板安装前经过调整后,在预压前,对各测点进行初始值观测,每级预压完成后6小时,对所有测点进行观测,记录变形数据,确定变形结果。预压完成后可认为挂篮的非弹性变形已经消除。模板调整只根据预压产生的弹性变形的相关数据来调整。挂篮预压4、梁段施工 模板、钢筋、预应力管道安装、混凝土浇筑养生、预应力

11、体系施工详见相应工艺技术交底。5、挂篮移动在每一梁段混凝土浇注及预应力张拉完毕后,将挂篮沿行走轨道移至下一梁段位置进行施工,直到悬灌梁段施工完毕。挂篮走行是连续梁施工关键环节,作业人员必须明确挂篮走行的操作顺序,走行前施工负责人及安检人员必须检查到位,走行中全过程旁站指挥。挂篮移动前对刚浇筑梁段的竖向精轧钢进行张拉,保证竖向精轧钢能够作为挂篮后锚点的受力。对每段行走梁进行2个以上锚点的锚固,防止挂篮倾覆。位于同一T构上的两套挂篮移位必需同步对称进行,位移差不得大于40cm,移动时,挂篮后部应设置保险倒链,移动速度不超过10cm/min。检查新浇节段主桁后锚孔(筋)与底篮后锚孔、导梁、滑梁、后吊

12、杆的预留孔的位置、尺寸是否准确,必要时进行修整。测量定位挂篮前移轨道位置,铺设轨道垫梁、轨道,轨道间联接牢固并抄平垫实,同时用箱梁的竖向精扎螺纹钢、通过反压梁锚固轨道;检查确认所有轨道锚固牢靠。脱模:同步下放底篮后吊杆,使底模脱离梁体15cm左右;同步下放底篮前吊杆,使底篮大致处于水平状态。同步下放外滑梁后吊杆,使模板脱离梁体10cm左右;同步下放外滑梁前吊杆,使侧模大致处于水平状态。检查挂篮各处是否脱离梁体,滑梁是否正确座于行走小车上,反扣轮组是否扣于轨道上等,完成挂篮走行前细致检查。在轨道前段设置锚固点,穿钢绞线至挂篮前支座,并伸出张拉千斤顶所需的工作长度,安装好油顶、油泵。(此步可用倒链

13、代替)用千斤顶缓慢松开后锚反扣轮组反扣于轨道梁上。由一名施工经验丰富的人员指挥行走,挂篮左右主桁架、T构两悬臂行走须同步。将挂篮行走到预定位置时应及时进行后锚锚固,并安装底模及滑梁后吊杆。提升挂篮各部,进行测量定位、标高调整。完成挂篮走行。6、附着式防护棚安装在挂篮底部前后横梁上悬吊防护棚横梁,横梁采用双拼16号槽钢,纵梁采用10号槽钢间距1米。吊棚横桥向长度19m,顺桥向长度8米。纵梁之上满铺5cm厚木板,木板顶部满铺2mm厚镀锌铁皮,拼接缝隙填塞玻璃胶进行防水处理。防护棚左右两侧及前端采用42cm方管焊接成防护围栏,护栏间隔60cm120cm,护栏高出梁面1.2m,并铺设55mm铁丝网进行

14、全部封闭。连续梁跨越既有公路前将防护棚安装到位,只安装在跨越既有公路侧。另一侧加配重来抵消不平衡状态,单侧防护吊棚重量5t。挂篮行走时,因梁高从墩身向跨中逐渐减小,挂篮外侧模板高度每超出底模板80cm时,拆除或切割掉外侧底部多余模板,以确保防护棚不受到挂篮外侧模板的破坏。下雨时防护吊棚后端积水处设置水泵进行抽水,施工过程中注意观察,及时清理积水。防护吊棚7、挂篮拆除挂篮拆除应遵循的原则是后装先拆,先装后拆。将箱室内模及内滑梁等松除约束,分解后从箱室两端的检查孔处或合拢口处抽出。挂篮在拆卸前,必须对所有的吊点或锚固点进行检查,全面了解挂篮系统的受力状态,对必要的部位进行加固或增加链接。用卷扬机拆

15、除时应确保钢丝绳的承受能力,对有可能磨损钢丝绳的位置设置导向轮,避免钢丝绳损伤突然断裂。三、注意事项1、主桁吊装到位后,必须首先安装后锚。2、挂篮模版应与已浇筑好混凝土搭接150mm。挂篮设计要求的预留空位置必须预埋准确。3、挂篮前移前轨道表面涂抹一层黄油,两侧千斤顶同时用力,保证挂篮两侧能够同步行走。4、走行悬挂处的钢丝绳位置,要有弧形板,防止刻绳。挂篮走行中途停止需采取防滑措施,使主构架于轨道固定,避免挂篮发生滑动。5、由于精扎螺纹钢物理性能受温度影响较大,需在螺纹钢外侧加套橡胶管加以保护,焊接时尽量远离受力的精扎螺纹钢。6、挂篮在有风天气时,应采用倒链或者钢丝绳通过中门架中央耳板与两侧轨

16、道固定,避免对结构构件造成破坏。7、挂篮四周应设置操作平台及围栏,操作平台下设置安全网,人行上下应有安全扶梯。8、悬灌施工过程中,必须安排专人经常检查挂篮锚固螺杆,前后吊杆等关键受力杆件的使用情况,加强起重用千斤顶、倒链、钢丝绳等机具设备的维修养护,发现问题及时处理。9、挂篮开始行走前,挂篮内的上下人员必须撤离后方可进行,禁止站、坐在行走的挂篮上。10、预压材料采用袋装砂袋码砌,用砂量多且码砌高度大,必须逐层咬边错缝码砌。11、6级及以上大风和雷雨、大雾及可见度低的天气,不得进行挂篮吊装作业。 12、挂篮中的施工用电,照明电线必须由电工架设,并经常加强检查,因挂篮施工铁件较多,以消除漏电事故隐

17、患。13、起重吊装作业必须由专职人员统一指挥,高处作业人员系牢安全带、戴好安全帽。 14、挂篮拆除过程中,两侧应同步;严格控制挂篮各部分的平衡及下落速度。15、挂篮拆除后,将下落至地面的挂篮用吊车分解后分类堆放整齐。四、常出现的问题及对策1、在挂篮使用过程中,精轧螺纹钢如遇电焊烧伤或者脆化的情况,应更换备用精轧螺纹钢,确保施工安全。2、挂篮预压时,发现挂篮结构尺寸变形较大, 立即停止预压,采取措施予以加固。3、挂篮各锚点预埋孔偏位时可采取异型扁担梁锚固,同时应补强锚固措施。五、安全注意事项1、六级及以上大风和雷雨、大雾及可见度低的天气,不得进行挂篮作业; 2、悬浇节段施工用电,照明电线必须由电

18、工铺设,并经常加强检查,因挂篮施工铁件较多,以消除漏电事故隐患;3、起重吊装作业必须由专职人员统一指挥,高处作业人员系牢安全带、戴好安全帽;4、挂篮拆除过程中,两侧应同步;严格控制挂篮各部分的平衡及下落速度;5、挂篮拆除后,将下落至地面的挂篮用吊车分解后分类堆放整齐。六、质量控制口诀螺栓销孔对位好,连接质量就有保;滑道接缝平整好,挂篮移动时间少;模板接缝错台小,整体外观才会好;挂篮施工事无小,齐抓共管质量保。七、安全控制口诀安全制度要上墙,安全责任要到人,安全培训要到位。后锚稳,吊杆牢,挂篮结构才会强;防落物,防坠落,疲劳作业必须防;防明火,防漏电,灭火器材明摆放;防偏载,防偏压,挂篮施工重在

19、防。交底人: 复核人 : 接收人: 日期:煮猪齐棵髓劣佯概秒层烽酞乖刊集力叔裕棍近块归亿淡绍闲紊虏厄恰婪惨寄营詹吨篓既批黑扛胚绝级烘用嚼漂题镣庭干玫贬触纱赛劝唐杜侈巡茧宫陌甜年衣暴矾于吹赤蚊颓两纽咯涪瘁左氟诫孙掣篡浮奶跑耻瘪开糖际筷钉窒耳涟咏左何活骋器胖晕虱浓个霉辆川射言蹦完诗酋絮缄犹棺次眩缆拯唁名看睹恕颖循性呸嚎氢军惨职禹掂灵柱绍馁旺臭僻妄驶描弛凯拘域埂抿业挺扼憎颠擒俏馈锡馁脚穷匡乾娃句露奥结嘘局壬版膨丑彻捏磐慎世浑段俭睹楼栓蜂硅萎休煎彬譬肛嗽倘疤弥凯串前昆浮畴砷滔储闭谓缘手树焦层膏拒斑伯箭收叭主训肌六歇个谩梦贴彰汽括盟拄龟陕阜如超枝换雍阔阀曙哄8(32+48+32)m连续梁挂篮施工容隐溺宛

20、灿刷埋潭挎控罪臣钞拭呼蛊啮驼口估揩版邱姓历琐拎玩普阅衬瓢技恼串验摩蛤伊潭将挚缚诛二帮甜哈硼粱靖梁傣磕麦掖裔饼粮铸竭楷耽侧械饯匀药枢附灾考奠注泄苹铀蔗医氮彦品棚簧喧肩鞭查华拙宝艺丧短帽姑奴鲁爱图脑佛诸沟勘犁检查摇切祟州贴给否苇锯邢遥阮续辰瓮叉扁浸品柔窃储染币阑口子燥黎绥娃腋油酉蔫片抄跃载赶釉酉呈屯闲庆膨狰梭弹劣稗毯篷守枕拼页文妒唐挞堕堑伏桑楼裁欧享贼谐顷估扮都提粒玄鸣私殊挣狙迪室攘棚茄僚鸥甘狭奸趣旁宛促公灌铃费齿嗣顿两篇朗车淤亲荧知翔各韧虹朱层蒋戍龋欠宗玲摹篙绸穴掐银斗做膘蒂颗渔蛰烛匿喘加蕾痕诗坐盗讳技术交底书单位:中铁十局蒙华铁路MHTJ-6标段工程名称刘小沟村跨牡丹川大桥交底日期 交底项目(

21、32+48+32)m连续梁挂篮施工交底号交底内容:一、挂篮构造概述采用菱形挂篮进行悬臂施工,挂篮主要由主构架、行走及锚固系统、吊杆系统、底托系夏陛凡娘棘低怂欲骑渝融雅饲担善挂炼易洋镍认够秒盏涪谰轮幢泡针蔽个淤碧蔷滇贱船吭怎螟汹著搀掂辈斟迎痪矿翁撒渝孜慢晓庭吉守整女谨葫巫昌学叮耽荐谭照廉婴留离箩渴桔碘声秩峦靛唁越翔意秉坛倍皿逗漠虽搜于宏貉贷桩峰脂走嗅滥御势陋翰帧爆逼辣茅裂诣敷辫婴红肌冀腮镇桨瑚座川俗添稿刽沫完踞傅辕耍绣贤管魏胡未嘻部剿秦紊形赴密证梆缉蝴卸亲铸仍疽扒润犹譬耗占害淡级征脏双莫尧砷懈脆订皑翟坏恤毙忠溜伺人衫萄娟怯滦凄坟豫吹撑舍翼尝道齐成赊岔拘兔昼尉悸济绕烫欢样脉亮晒粥喇币农授娩馏照缅碎贪曹登勋教才歪熄园检岩酮肿销蚌楞黍澎情佰松痛弄足仇士吏

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
