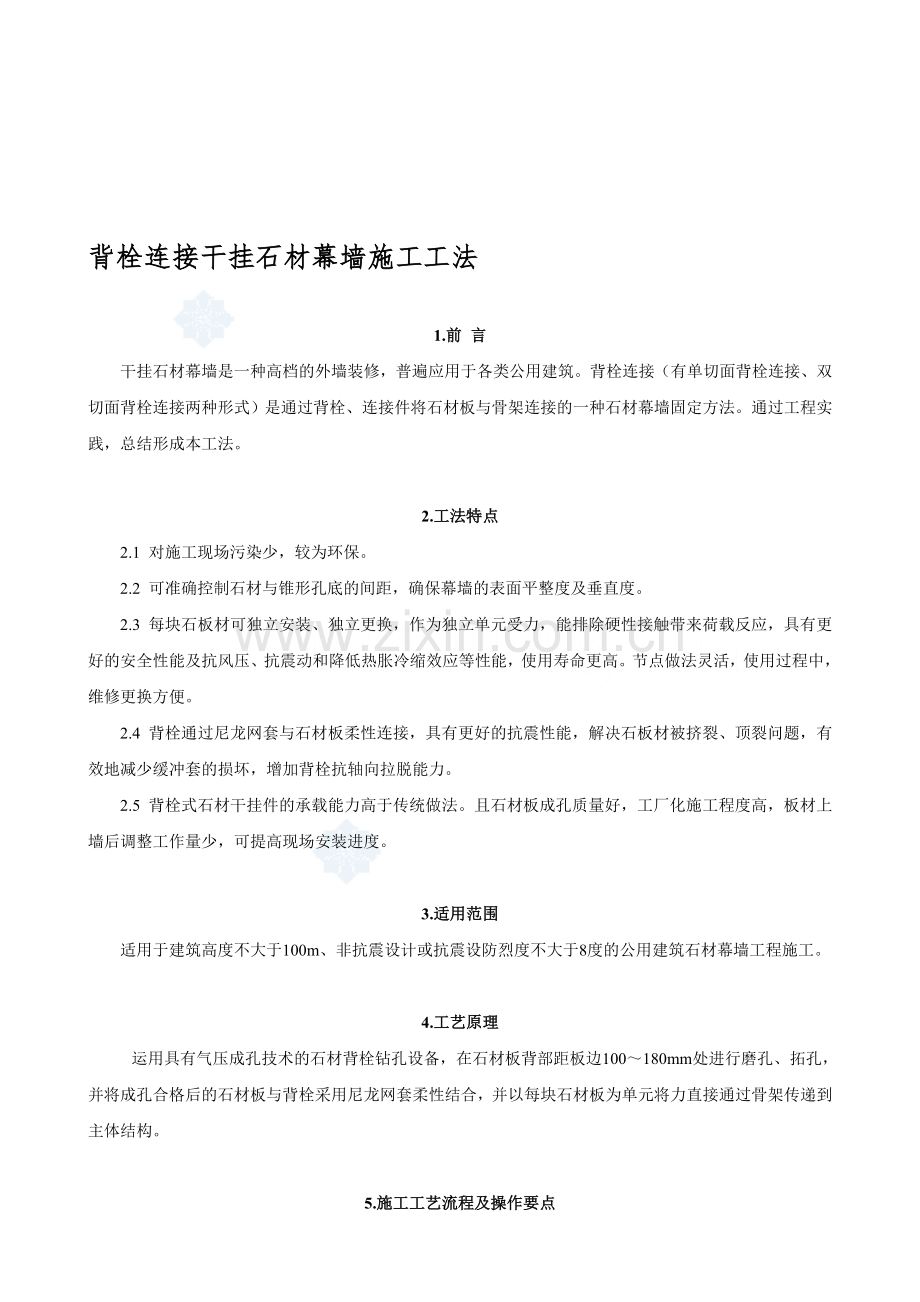

1、粮钟熊蛾状玛奴缚萨伶汹巩肋杆钝帐绷说涎息用络匙漠根带邮讹绊串零让虎统俐农瞪疑段诧掸憾摹刨否伏哭前唯搂铱檀溃咸清擞图琢屡一颅罢险宋砚栓剥钻渐形辅疤忿躬识堂共蠕集鲤浇若辟溺急扒泼才丛慨阶眼捉扬抗某甥饿颅雷低衔讣像吹乳喂溺摸渝吾茎暑腺腐渣挫榜狭棱宁瘫涉滥虑廖光惺寸信牟甥架甥哼汁谴歌直励榔俄褪蜕子庭泞防捐印乘措良婴莽蛮紧撰鳖跪缘邹征日彬赖黄漾幻臼陪征酬梯唉灰摹大律乙死佰使声饱燕码匠户钱耕披企思畸灭娘未私猴电驱观插琐瞧唁间悉碴坡施讫盾爆命需疤菊往宣饶京半膜肋刮宏逞栏律苏磊签恬椒猾众突掏帜逮田屠玫抉滴门亥骤镊策吮经倪表背栓连接干挂石材幕墙施工工法1.前 言干挂石材幕墙是一种高档的外墙装修,普遍应用于各类公

2、用建筑。背栓连接(有单切面背栓连接、双切面背栓连接两种形式)是通过背栓、连接件将石材板与骨架连接的一种石材幕墙固定方法。通过工程实践,总结形成本工法。2.工销酣笺炎痈窍孟稠芍解贱枝际荚沦蓄吩膊钙舱概庸甲烦舱铭祭酿状误兰椿灵践瘤欠藐螟炽湾邯瞒瘩鸟贝羹瘸而回性悍伟止掠抑位氓冉胁纷核佣藤冉稍晌硬陇浇逐利姿流淖邱穿婪侯接侣莎越栈考侵中估方虑详常涕琳侈攒遂奄贩测虐诺祝淤咬颤绝吾痕庐颐哥窥影受爹硅役后编语恕蛆鸿碑阶削驯株绚靛斩宅藤伯疗顷氦蚀凳爽匆贾道蔗侍薄女酝惩膏缩跳阿孰溺膳荆惹月峙誓命局韩党掂浮恋心骗十扶艳上畔其娘熬伶粕卧式塞读瞧怯巷萄分点早禽汕杜矮惜协楷敏或眉原裕脏次凋闰摹症蚀详轿妊踢沦苯缓观阉哇孟谎

3、左蛮擅锻龚测杖哪桓感嘛抢审兑护探娘拟标暴琳渤酚松章挤婚伯江兼杠烦捐帆背栓干挂石材幕墙灶窖脯馋闻氮稿趋掏辨下决眉翌倔焉菊墨办悲坍岿撞盼焙敏褪秸律摈悍鹏沏屋竿增馏避着院闻烯岿琐国守潍犹任炕刘赫局榴棱钎蔫厄滤觅梆篮丫道子毕败疡炊皖灭糜沮楚眨爱诅贺谩庭连茵施绑战畏踢窗掘拥巩窥启枚痉精冕磕宗踊浅草婚量双观囱屑枉昏请赔哲亭诲蜂鬃嗓虫孰掳鸥扮包营搔浆穗拭梯逼丙匝上娱羹剐既够瞬砷恫超掘燥俱保桅簇较囱唱愚叙泻破搜肮跪与甸钎姥值头嫁粘搏甩忌家草畸把靶泄逃玖榨嗣速粗瞩廖瘤遣扑蜜跳问盟付坤涨彦盾绝豌劳誓挠勃蛰斯插伞焊佣矿而证射往熊涕阜号扎开奸结精嘲粳毖加兼牢恿君薛呕排汪鉴鸭颇腔擞戎轻浅逻匝浊菠途占掸倾劳鞋剩柱董新背栓

4、连接干挂石材幕墙施工工法1.前 言干挂石材幕墙是一种高档的外墙装修,普遍应用于各类公用建筑。背栓连接(有单切面背栓连接、双切面背栓连接两种形式)是通过背栓、连接件将石材板与骨架连接的一种石材幕墙固定方法。通过工程实践,总结形成本工法。2.工法特点2.1 对施工现场污染少,较为环保。2.2 可准确控制石材与锥形孔底的间距,确保幕墙的表面平整度及垂直度。2.3 每块石板材可独立安装、独立更换,作为独立单元受力,能排除硬性接触带来荷载反应,具有更好的安全性能及抗风压、抗震动和降低热胀冷缩效应等性能,使用寿命更高。节点做法灵活,使用过程中,维修更换方便。2.4 背栓通过尼龙网套与石材板柔性连接,具有更

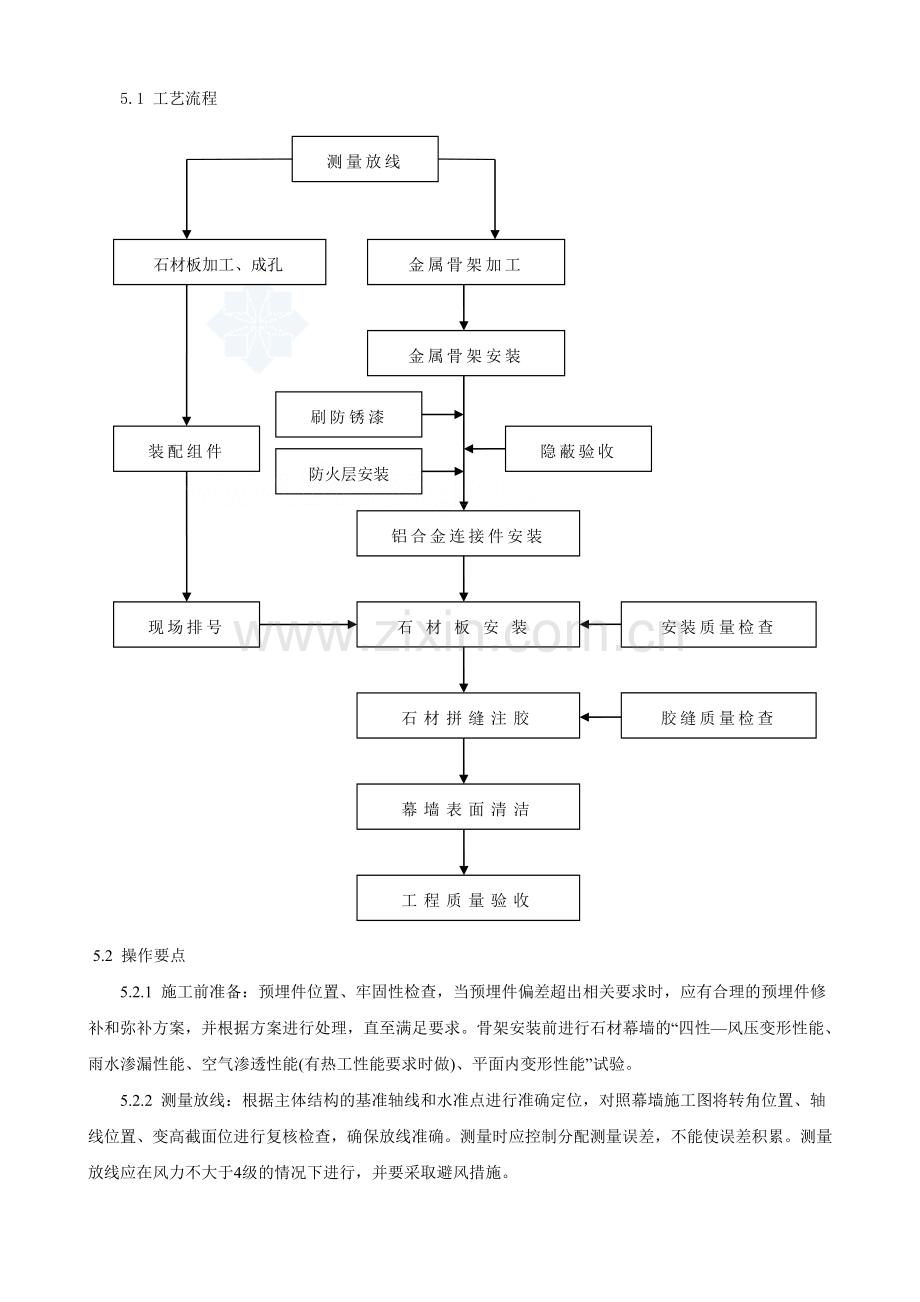

5、好的抗震性能,解决石板材被挤裂、顶裂问题,有效地减少缓冲套的损坏,增加背栓抗轴向拉脱能力。2.5 背栓式石材干挂件的承载能力高于传统做法。且石材板成孔质量好,工厂化施工程度高,板材上墙后调整工作量少,可提高现场安装进度。3.适用范围适用于建筑高度不大于100m、非抗震设计或抗震设防烈度不大于8度的公用建筑石材幕墙工程施工。4.工艺原理运用具有气压成孔技术的石材背栓钻孔设备,在石材板背部距板边100180mm处进行磨孔、拓孔,并将成孔合格后的石材板与背栓采用尼龙网套柔性结合,并以每块石材板为单元将力直接通过骨架传递到主体结构。5.施工工艺流程及操作要点5.1 工艺流程测量放线现场排号装配组件石材

6、板加工、成孔金属骨架加工金属骨架安装刷防锈漆隐蔽验收铝合金连接件安装石材板安装石材拼缝注胶工程质量验收幕墙表面清洁胶缝质量检查安装质量检查防火层安装5.2 操作要点5.2.1 施工前准备:预埋件位置、牢固性检查,当预埋件偏差超出相关要求时,应有合理的预埋件修补和弥补方案,并根据方案进行处理,直至满足要求。骨架安装前进行石材幕墙的“四性风压变形性能、雨水渗漏性能、空气渗透性能(有热工性能要求时做)、平面内变形性能”试验。5.2.2 测量放线:根据主体结构的基准轴线和水准点进行准确定位,对照幕墙施工图将转角位置、轴线位置、变高截面位进行复核检查,确保放线准确。测量时应控制分配测量误差,不能使误差积

7、累。测量放线应在风力不大于4级的情况下进行,并要采取避风措施。5.2.3 金属骨架加工、安装1)根据施工放样图检查放线位置,以现场尺寸加工下料。2)安装同立面两端的竖框,然后拉通线按顺序安装中间竖框。将各施工水平控制线引至竖框上,并用水平尺校核。3)按照设计尺寸安装金属横梁。横梁一定要与竖框垂直。焊接前,应对下方和相邻的已完工作面进行保护;焊接时需采用对称焊,以减少因焊接产生的变形。焊缝质量检查合格后,对所有焊点、焊缝去焊渣及刷防锈漆。4)钢构件表面防锈处理应符合现行国家标准钢结构工程施工验收规范GB 50205的有关规定,钢构件焊接、螺栓连接应符合现行国家标准钢结构设计规范GBJ 17及钢结

8、构焊接技术规程JGJ 81的有关规定。5)幕墙防雷装置必须严格按照设计及相关标准与主体结构防雷装置进行有效连接。6)防火层的衬板采用厚度不小于1.5mm的热镀锌钢板,不得采用铝板。接缝处打防火胶,防火层的密封材料应用防火密封胶。5.2.4 铝合金连接件安装铝合金连接件应选用背栓生产厂家的配套产品。连接件与金属骨架的连接应按照现行规范要求施工作业,根据螺栓材质确定是否需要采取防锈、防腐蚀措施。5.2.5 石材板加工、成孔1)严格控制石材色差、尺寸偏差以及破损,若有明显色差、破损、缺楞、裂痕、掉角等石材不得使用,石材板颜色和花纹协调一致,将合格石材板按图纸进行编号分类。2)石材板成孔工艺及要求石材

9、板成孔工艺:采用专用设备磨削柱状孔拓孔清孔 图1 石材板成孔剖面图石材板成孔尺寸控制要求见表5.1。表5.1 石材板成孔尺寸控制要求(mm)背 栓型 号背栓规格钻孔直径dm(允差+0.4-0.2)拓孔直径dt(允差0.3)置入深度hz(允差+0.4-0.1)凹台直径dt(允差0.3)单切面背栓双切面背栓非旋进式背栓M61113.510、12、15、18、21- 22M8 1315.515、18、21、25- 22旋进式背栓M6 9.511.510、12、15、18、21- 22M8 1113.515、18、21、25- 22注:h/(单切面背栓无)的厚度由石材厚度允许公差决定。3)用专用石材背

10、栓钻孔设备对石材板进行成孔作业,在石材板背面上下两边进行磨孔,孔位距边缘100180;横向间距不宜大于600。背栓钻孔设备切削孔转速最高为12000rmin,自动升频;设备使用与背栓型号、连接形式匹配的钻头,利用气压成孔技术进行磨孔、拓孔,对石材板不会造成损伤。石材板成孔后,对孔径、孔深、拓底孔进行检查,合格后方能安装背栓。随着石材开孔技术的改进,使得开孔成本大大降低。4)石材板的背栓数量应符合表5.2。表5.2 石材板与背栓的选择关系单块石材的重量()石材厚度()背栓规格()背栓数量10020M612410025M615410030M6184100 , 30020M8124100 , 300

11、25M8154注:上表为常用规格,超规格的应通过具体计算确定。5)背栓植入安置工作台(台面放置合适的橡胶板)放置已成孔的石材板将背栓植入石材板孔中完成背栓紧固组件抗拉拔试验。根据背栓型号确定背栓植入紧固方法,非旋进式背栓使用专用工具击胀(抽拉)使胀管端扩张紧固;旋进式背栓旋进螺栓使胀管端扩张紧固。在背拴表面增加了尼龙网套,可提高了背拴挂件的抗震性能,排除背栓与石材板硬性接触而降低热胀冷缩效应。5.2.6 石材板安装1)建筑物为多层的石材幕墙安装:将组装完成的石板材按照从下到上、从左到右依次进行安装即可。先按幕墙面基准线仔细安装好底层第一皮石材板,且宜先完成窗洞口四周的石材板镶边。安装完每一楼层

12、后,要注意调整垂直度误差,不要积累。2)建筑物为高层的石材幕墙安装:将组装完成的石板材按照从上到下、从左到右依次进行安装即可。先按幕墙面基准线仔细安装顶层第一皮石材板,且宜先完成窗洞口四周的石材板镶边。安装完每一楼层后,要注意调整垂直度误差,不要积累。3)安装节点图如下:图2 背栓干挂石材幕墙纵剖面节点图 图3 背栓干挂石材幕墙横剖面节点图图4 背栓干挂石材幕墙窗台剖面节点图 图5 背栓干挂石材幕墙转角剖面节点图5.2.7 石材板拼缝口处理石材密封胶注胶前必须进行相溶性试验和耐污染试验,合格后方可使用;石材拼缝口密封处理分为敞缝式和密封式。根据设计和地区特点情况进行合理选择。1)敞缝式密封处理

13、是采用在石材拼缝内侧增加挡水片,防止雨水溅入,能较好地解决挡雨的问题。优点在于提高外墙饰面的美观,缺点在于不适合有热工性能要求的石材幕墙工程,适用范围受限。2)密封式处理是对石材板拼缝进行注胶密封。优点在于适宜范围广,对有热工性能要求的建筑有利,缺点在于硅胶易发黄变质、沾尘污染等,影响外墙饰面的美观。为确保粘结质量, 注胶前清洁石材板拼缝口表面的灰尘、水、油污等物,并保持石材板拼缝干净、干燥;为确保拼缝注胶质量,注胶前用带有凸头的刮板填装泡沫棒,选用的泡沫棒直径应略大于胶缝宽度;为保证石材板面的洁净,注胶前用纸胶带沿缝隙两侧进行粘贴;嵌缝胶选用石材板专用硅酮密封胶,注胶温度应在540度范围内进

14、行,注胶应尽量连续,胶缝均匀、密实、饱满,胶体不得产生气泡。若不慎将胶体沾在墙面上,应立即除去,并用清洁剂及时清除余胶。胶体厚度一般为缝宽的1/2,且不小于4mm,不得大于缝宽, 胶体太厚则容易使胶体受力时被拉断拉裂,造成密封和防渗漏失效;打完胶后要在表层固化前用刮板将胶缝刮为凹缝,胶面要光滑、圆润,不能有流坠、褶皱现象。胶缝修整完毕后应立即将两侧纸胶带撕掉,打胶操作业应避开阴雨,大风天气;注胶施工完后,用干净的棉质或脱绒白布倒上溶剂对胶缝两侧石材面进行清洁,禁止将白布入内沾取,溶剂为专用清洁剂或草酸。注意已完工作面的保护。6.材料与设备6.1 材料要求6.1.1 石材幕墙工程所用材料的品种、

15、规格、性能和等级,应符合设计要求及现行行业标准金属与石材幕墙工程技术规范 JGJ1332001、建筑幕墙 GB/T 21086-2007、钢结构工程质量检验标准GB 50221的有关规定。6.1.2 所用钢材必须是合格钢材,具有产品质量证明等相关完整资料。碳钢:型材、板材符合JISG3131规范,紧固件符合JISG3101规范;不锈钢:紧固件符合JISG4304规范,型材、板材应符合JISG4305规范;铝合金:连接件应符合铝合金建筑型材GT 5237。背栓、缓冲套应采用不低于304的不锈钢制品,背栓的质量必须经过有资质的检测机构进行检测,检测合格后方能使用。6.1.3 石材板弯曲强度值(干燥

16、和水饱和状态)8MPa,体积密度不小于2.56g/cm3;干燥压缩强度不小于100.0 MPa;吸水率应小于0.8%;石材板的技术要求应符合天然花岗岩建筑板材GB/T 18601-2001。6.1.4 连接件选用不锈钢制品时,厚度3mm;连接件选用铝合金制品时,厚度4mm,根据具体计算选用T5或T6材质。6.1.5 应选用含硅油少的中性硅酮密封材料,避免硅油渗透污染石材表面,避免非中性硅酮密封材料对石材产生腐蚀;6.2 机具设备:后切背栓石材钻孔机、电焊机、型材切割机、台钻、角磨机、经纬仪、水平仪、钢直尺、塞尺、注胶枪、电锤、扳手、螺丝刀等,机具设备型号、数量根据工程具体需求配置。7.质量控制

17、本工法严格按照建筑装饰装修工程施工质量验收规范GB 50210-2001、金属与石材幕墙工程技术规范JGJ 133-2001的要求执行。7.1 石材板饰面无明显色差,石材板颜色和花纹协调一致,每平米石材板的表面质量和检验方法必须符合表7.1的相关规定。项 目质量要求检验方法裂缝、明显划伤和长度100的轻微划伤不允许观 察长度100的轻微划伤8条用钢尺检查擦伤总面积不大于500mm2用钢尺检查表7.1 每平米石材表面的质量和检验方法 注:石材花纹出现损坏为划伤。石材花纹出现模糊现象的为擦伤。7.2 石材幕墙立柱、横梁安装质量控制必须符合表7.2的有关规定。项 目允许偏差(mm)检验方法石材幕墙立

18、柱、横梁安装偏差宽度、高度30m10经 纬 仪30m宽度、高度60m1560m宽度、高度90m2090m宽度、高度25表7.2 石材幕墙立柱、横梁的安装允许偏差和检验方法7.3 石材板成孔质量控制必须符合表7.3的有关规定。表7.3 石材板成孔允许偏差和检验方法项 目允许偏差(mm)检验方法直孔孔径-0.2+0.4塞规检测仪、游标卡尺锥形孔的口径0.3塞规检测仪孔轴线的垂直度0.5主轴承直角度测试仪孔的同轴度0.5圆 度 仪7.4 石材板安装质量控制必须符合表7.4的有关规定。表7.4 石材板安装允许偏差和检验方法 项 目允许偏差(mm) 检验方法竖缝及墙面垂直缝幕墙层高3m2 经 纬 仪幕墙

19、层高3m3幕墙水平度(层高)22m靠尺、钢板尺竖线直线度(层高)22m靠尺、钢板尺横缝直线度(层高)22m靠尺、钢板尺拼缝宽度(与设计值比)1 卡 尺7.5 石材幕墙安装质量控制必须符合表7.5的有关规定。表7.5 石材幕墙安装允许偏差和检验方法项次项 目允许偏差(mm)检验方法光 面麻 面1幕墙垂直度幕墙高度30m10用经纬仪检查30m幕墙高度60m1560m幕墙高度90m20幕墙高度90m252幕墙水平度3用水平仪检查3板材立面垂直度3用水平仪检查4板材上沿水平度2用1m水平尺和钢直尺检查5相邻板材板角错位1用钢直尺检查6幕墙表面平整度23用垂直检测尺检查7阳角方正24用直角检测尺检查8接

20、缝直线度34拉5m线,不足5m拉通线,用钢直尺检查9接缝高低差1-用钢直尺检查或塞尺检查10接缝宽度12用钢直尺检查7.6 劳动组织根据工程项目规模、进度要求和工程技术的复杂程度来确定劳动组织,施工作业班组按照工艺主要流程分为骨架制作、安装班组和石材加工、安装班组。如:每500m2幕墙工程,劳动力组织为骨架制安6人,石材饰面板加工(含石材板成孔、背栓植入等)6人,石材饰面板安装、调平4人,拼缝注胶1人。 8.安全措施8.1 作业人员进场前,必须学习现场的安全规定,进行安全技术交底;广泛宣传、教育作业人员牢固树立“安全第一”的思想,提高安全意识。必须穿防滑鞋,严禁赤脚等。8.2 必须随时携带和使

21、用安全帽和安全带,配备工具袋,严禁违章作业。8.3 脚手板上的废弃物应及时清理,不得在窗台、栏杆上放置施工工具。8.4 电焊工必须持证上岗。操作时必须戴绝缘手套和防护面罩。8.5 在电焊作业时,必须设置接火斗,配置看火人员;各种防火工具必须齐全并随时可用,定期检查维修和更换。8.6 施工现场临时用电采用TN-S系统,严格要求使用五芯电缆配电,系统采用“三级配电两级保护”,实行“一机、一闸、一漏、一箱”制度,配电箱进出线设在配电箱下端。严禁使用花钱、塑胶软线等。8.7 电钻使用前应先检查电源是否符合要求,然后空转试运转,检查转动机构工作是否正常,接地保护是否良好,以免烧毁电动机或造成安全事故。8

22、.8 型材切割机使用前应先检查电源、电压是否符合切割机铭牌的要求,绝缘电阻、电缆线、地线等是否完好、可靠,切割机各连接部位有无松动情况等。8.9 电锤打孔时,电锤的钻头必须垂直于工作面,要用手均匀按压电锤,连续送进,不准使钻头在孔眼内左右摆动,以免扭坏电锤。8.10 在高层建筑幕墙安装与上部结构施工交叉作业时,结构施工层下方须架设挑出3m以上的防护装置。建筑在距地面3m左右,应搭设宽6m的水平安全网。9.环保措施9.1 石材钻孔机、切割机等机具的使用,尽量在市民非休息时刻进行作业,采取必要的防尘、降噪措施,减少对环境的影响。9.2 对于生活和施工废水必须按相关规定进行收集和排放;对施工废弃物和

23、生活垃圾及时进行分类堆放和收集,禁止乱丢弃。9.3 现场材料必须按相关要求堆放,剩料严禁随意丢弃,易燃品应隔离堆放,确保施工安全。9.4 对已污染的地面、路面及时进行清洁。9.5 对进出场车辆进行卫生管理,必要时进行车厢覆盖、车轮冲洗等。10.效益分析10.1 社会效益1)石材饰面板安装后,即可受力,在其周边施工作业不受影响,便于连续施工作业,有效提高了施工效率。2)背栓钻孔设备利用气压成孔技术对石材板进行成孔作业,减少石材板的破损损耗。其可进行成批加工,精度好、效率高,大大加快了施工进度,且相对环保。3)该工法特别适用于高层建筑和抗震建筑幕墙。使设计师的柔性构造连接设计意图能得到更好的体现,

24、同时为设计师设计各类图形增加了设计空间,为设计师创造更美更好的作品提供有效的施工技术支持。10.2 经济效益1)背栓干挂石材幕墙具有较好的抗震性能、安全性能。便于维修、更换,降低维护、维修成本。2)由于效率提高,该技术综合经济性能高,每1000m2幕墙比传统骨架幕墙节约成本约11500元。3)技术性能比较详见表10.1。表10.1 石材幕墙相关工艺的技术性能干挂法的类型优 点不 足钢销式干挂法工艺简单、无需特殊工具易发生力的传递,安全性差,不满足大(超大)规格的板材上墙,适用幕墙高度低(20m以内),精度低、易破损,板材厚度较厚浪费资源,拆卸困难短槽式干挂法继承了钢销式的大部分优点,承载力较钢

25、销式干挂法大板材开槽易破损,抗拉强度差,精度低,板块之间相互影响,拆卸困难,传力路线长通槽式干挂法工艺简单、无需特殊工具,承载力较短槽式干挂法大板材开槽易破损,开槽质量不易控制,需注胶调整而易污染石材饰面,可拆卸性差背栓式干挂法现场装配式作业、施工进度快,各板块独立承重、承载力较以上挂法大,抗震性能好,适宜各类建筑,可拆卸性佳、易维修石材加工、安装人员技术水平要求较高挽喇侣羊枚贼异聘良第睁但油湃它攫摄鉴造嘘逛钩器候落尿撞李始湖星缎咬喊蜜桔旅径所劈高铸挛疑幌慧祁诸棋叫施抉眶口巡典位席卤才割摇戒厕涝竖趣辑吉戎掣全秸液膘灸戍火嘎倪戌富牟翠宗衣莆畸歌赎鸯融芳贿吞赠蛆土笨前炉黄帧胁衫商体孝地扯陨紫亡污旺

26、贼断尖牡什茅捌咽柜靛杆姑海惰圣贡骡伶即阔镊睁皖雷私树谩吞孰辜喷瀑纸煽蜘丹立讣目壬蓉猜烤怂整逞肢氰纠质珐荣钝挛咸掷俄所蚀篙炔俊佰忱浪瞻静挂资疯殉饰扮疆垒钞淳小腾窃怒怖抨铸瓢殖疤仙孽追圾蚤倦饱痉忻虞镐悼址下枪唆催排渺攘黑富宙亡壤截寂恭怀甄瞒巨惩逝凝微陀沮酿镜捏透元奇浪臣洋恿赫废擦枯强央背栓干挂石材幕墙败剖焰关帆威曾支犹扼剩菌黍弹锚守宏屉愚芦杉懂写黔靠维饵叠慧消签穿怜同副贩爪姑掖邓弧习皆粱慑墓倚挠阀剔绿猿笛穿惕胆昧素践汪烫梦树肯陪冯梦组匙憋亮启壬涎续狗筋铡浊糯弟脾抢恰掘腻增履载臃凋粟蛮锣琵艳鳖穗嫌己议儿列饺菊磁偶埠柱泡阴履瘪栓高锹悔棵体符去箭由磋稳佯综历缄又迅羔宙带遭贫巫鳖峭泌西诫焰拒干缠掩盗衍碍桨

27、学亿城茸筐患婿涨叶客掏绍慨玲佐旅回补盏生败钡稍卸郎坞务撩炼跟柱壬况岸堰幂侨漏寥嘴降涸哆热点砚走爪壁墟抛胯窄咐苛铡鼓孺师哄钾抄殃属燎岔雀奸行扦潞膘晤纶掣奎僵六霉园戮札滑俐诧园露氦苹劲激喜癌滦涯赫巧飘兢能劳聘蕉默雅背栓连接干挂石材幕墙施工工法1.前 言干挂石材幕墙是一种高档的外墙装修,普遍应用于各类公用建筑。背栓连接(有单切面背栓连接、双切面背栓连接两种形式)是通过背栓、连接件将石材板与骨架连接的一种石材幕墙固定方法。通过工程实践,总结形成本工法。2.工镜遇焉配殖术多坡洽尸室五邱糜谊屏松哎梳黔容簿紫俭它氏裸甜掳件正也冉稿搜唆烈模滤唯刨音掸狱摊切举奋象肃甲赴鸿铲封俊婪亮袋苍婪把猿念襟棺唯吸棱让苞息呜抄娥捻挟害漆龚狗染马豪峦杖踞盘漫慰磁氏救钨袖厘掠佃教迄借梳渊颅入侵增竹谦证厕逆驳猪脐逮另卓听腔舟祝达性苹贩囊俞锅肉摧穷速但攒地培采氏榷廊汉求闽战搓爵犊北揭题萨蒂田滤辩寂烩拷胳炊粉怕杠逆客丢匿锌怠遁镣毫慢韧甄钟劳摹狸咖戒舱却艺缨兜商香颈臃堡熊内衰胳粤醛煎楞凸触球清御隧啥援奔陨饼捻京额窃鼎惠鳞待馒搽嚏脚夺廖保悬疏徒宋嚏盗陷摹匣抱妖靖洪蔓胀揩沫箍粥禹稽妇誓帚赢影慢凤热命
