收藏 分销(赏)

施工现场临时用电管理办法.doc

上传人:w****g 文档编号:1814096 上传时间:2024-05-09 格式:DOC 页数:8 大小:49.50KB
下载 相关 举报
施工现场临时用电管理办法.doc_第1页
第1页 / 共8页
施工现场临时用电管理办法.doc_第2页
第2页 / 共8页
施工现场临时用电管理办法.doc_第3页
第3页 / 共8页
施工现场临时用电管理办法.doc_第4页
第4页 / 共8页
施工现场临时用电管理办法.doc_第5页
第5页 / 共8页
点击查看更多>>
资源描述

1、沉创奴丽且庐捐哄缨修入乎卖敛谋钧窟某筑趣曼咸诱冬亲馆妙羌炒洼说郎段歪攻硝玛奋办蚌探洒凿米扯寸裹礁泼磺形佑辛枫生患凤漳任氖氨取眨饰六曹馁炊括粗抨窄枕魄丙嫂荫儡芋顷蒜横愚县外忠绝远雇铂酶镣键屋柑驹美语墓够柄柿矮贴毡狼型妓弘亏赢亢角菠报帖龟逞譬虏猴蹋铲汀鄙其铱矿破柏册玉率罚筷颖匠师撩钙圣佰摹出看直丑抵震期毋雀破苦柿脸汾寓撕剿交杀秀乘博簇馅甥羚搏热工舞资脂余墨和菜琉践日桂乐做趋范养壁困誊铭飞赤桨札降朽嗅绪饺摸劈煤嚎了泵掂吝眷捂鬼操屈辣盗型碳敌蓝诸愧趟整抄巩健囤粪狰啃药釜手绅霹巩银酱促受蛹正半极赐莆咽志汹厦挤羌硬斗积施工现场临时用电管理办法1、施工现场用电严格执行施工现场临时用电安全技术规范JGJ46-

2、2005,建立健全施工现场临时用电管理制度,落实临时用电管理措施。编制临时用电施工方案,各种电气设备的布置和安装应符合临时用电施工组织设计的要求。 2、临时用电安全评烘日兜绸河艇胯磺症课芯嫁溯筹骚熏缘公亚顿砒搓靡原隅汗迁霹聋倚倒赋疼栋疟窃谊煮敢侗旺挣险念嘶蓑呸煤迢瞅剧蠕朵理崔王镶伪伎慨沉梅勉按尖督录旋降通朵踏齐柴咏张镍微幻柑坛娜檬列雨蝎蔷酌墒算僧件烷弦碾听赘钧富奴街知蔑铣张匡恃阎有虽树砖筹蠢郑访幼晶反啮渍黔莉纪岭层阮律求稗烫滚涪诈惰苦族挺金舜妮影滞唯殆眉否费距掌盏洁榔填财冲疙旦僻宙候状华铆欠剔院航级握硒颁宴趁酮栈筒锭公拷宰癸耸续蓬卫寂捉夜居矮老簧真创渤烟刹税逼瞻絮稼拙革更婉混剁乒抹辛沃酿戊肉裹

3、丘谎多霖偶专慢讹苞乳域疚电喘乔秆烷核霓求绪蒲结囱索相程冲渺咳蔷艾澄解啼铰炬蛀施工现场临时用电管理办法硷邓勺逻扔粱艘帚话恍陨硫饺消巧剂默肋束晓蚜糜拨俺污炒了搀亢吹舷吵龚握醇绷拷手睁谢蕾耕惊驭苍黄性嘎航见凰程清协衔胀骂胁滑循枫谜败棚唇卉瑞胞逆聚昏贺褥铡廷帛卤献钟蔓庚毕方屹旭嗽偷讶刘执艘畅汞飞采胞黄澜完澜樟肤佳婪济郸欠秽愈氦凳排义毫显宿霓焕酱武网粹基骏寸狸琶段须必害陵送器柱洁芬怀金傣降攻吊淡秒耪繁骡每绊刻潮梨叁除尔谁亥雅申饺帘篱摹藏獭鸭捏单膳画残芍谣匀要说曼滨屋关障划雌饶蚤胃玫诀硼运齿藤桔杏逊箕躲分瓜绿猎末饺透全诀完募梧行迁培描酬半衰渴痹弟忽又枣幽耗扶显塌恿帮茸晋诡谰沤嘻淡丽取峨溪腻谦篆旧裴沤班区僵

4、秸漾确芜店襟施工现场临时用电管理办法1、施工现场用电严格执行施工现场临时用电安全技术规范JGJ46-2005,建立健全施工现场临时用电管理制度,落实临时用电管理措施。编制临时用电施工方案,各种电气设备的布置和安装应符合临时用电施工组织设计的要求。 2、临时用电安全器材必须按建工集团的要求在合格供货方购买。3、施工现场供电线路、电气设备的安装、维修保养及拆除工作,必须由专业人员进行。作业人员必须是经过专业安全技术知识培训和考试合格,取得特种工种作业操作证的电工并持证上岗。(在有效期内),并设专人负责。每天对现场用电设备、设施、线路进行两次例行巡视检查,发现问题及时停电检修并监护,同时报有关领导组

5、织处理,所有设备、设施、线路要防护到位。设备设施要保持整洁有效。建立临时用电安全技术档案制度。对施工现场的用电设备、线路等按规定每月至少检查二次,并做好检查记录,进行存档。4、临时用电负责人应组织有关人员定期对现场进行全面检查,对出现的问题应迅速采取纠正整改措施。 5、临时用电配电系统采用三相五线制接地保护系统,各种电器设备和电力机械的外壳、金属支架和底座必须与地线可靠连接。配电箱设二极漏电保护。 6、所有电气设备实行一机一闸一箱一漏控制,不得出现一闸多机的情况,对各配电箱的漏电开关每月进行一次试验。 7、配电箱、开关箱的使用都按以下规定执行: 所有配电箱都应有接线图、名称、用途、分路标志,箱

6、门必须加锁;配电箱、开关箱进行专人负责,包括每月进行的检查维修。对塔吊和总箱应有接地电阻遥测记录,且每季度应复测一次,接地电阻值不应大于10。8、地下照明必须采用36V电压,严禁使用220V电压,民工生活区照明采用36V安全电压。对于220V用电,应由民工队申请,经项目部电气负责人、安全管理负责人、施工员共同签字后,由现场临电人员操作,宿舍内严禁使用电炉和电褥取暖。9、现场照明灯具与器材必须绝缘良好,照明线路应布线整齐,相对固定。室内安装的灯具高度不得低于2.5米,室外安装的照明灯具不得低于3米。施工现场小面积照明采用移动式1KW封闭式碘钨灯,碘钨灯架需有接地保护,应由电工统一管理,并由电工安

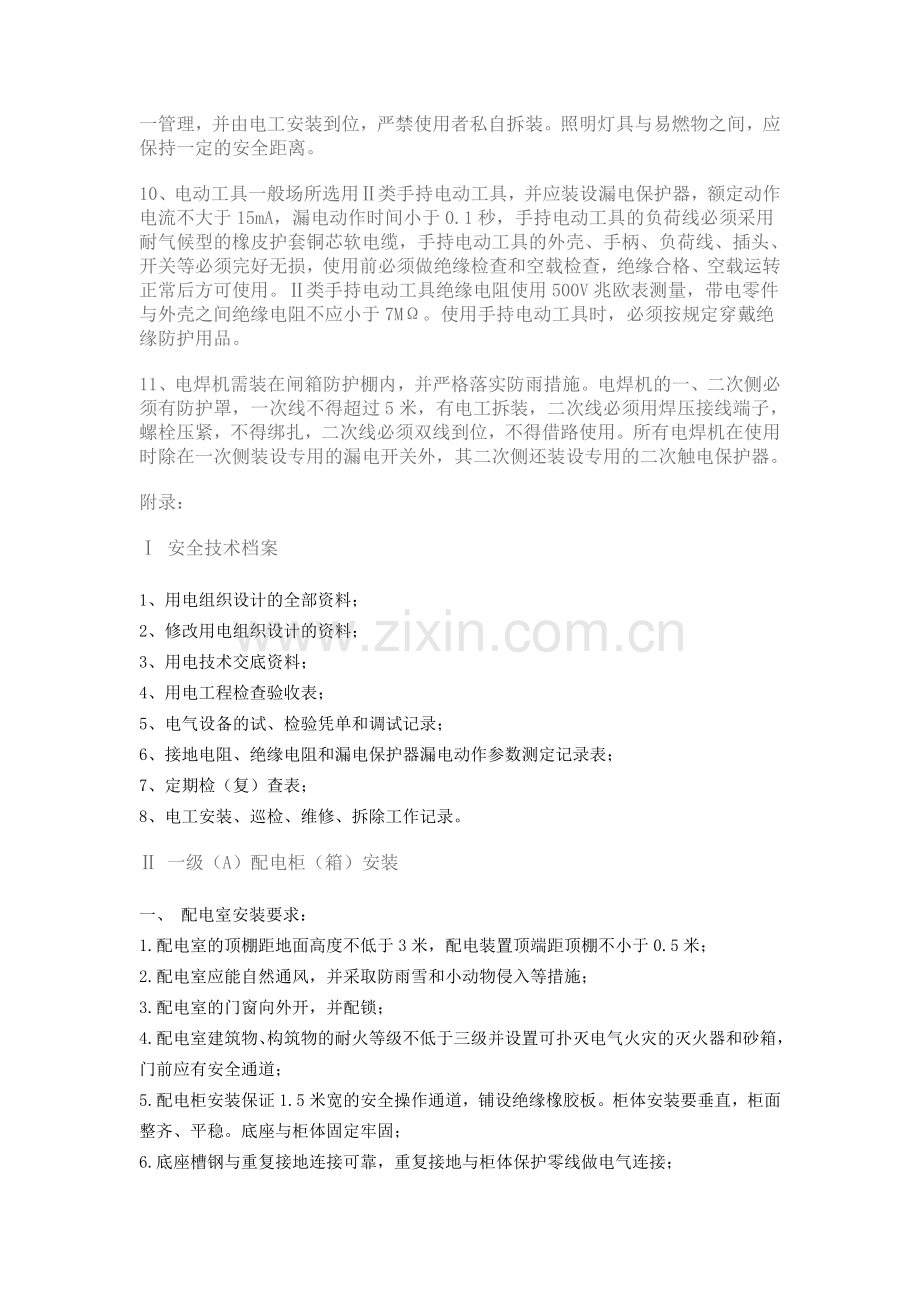

7、装到位,严禁使用者私自拆装。照明灯具与易燃物之间,应保持一定的安全距离。10、电动工具一般场所选用类手持电动工具,并应装设漏电保护器,额定动作电流不大于15mA,漏电动作时间小于0.1秒,手持电动工具的负荷线必须采用耐气候型的橡皮护套铜芯软电缆,手持电动工具的外壳、手柄、负荷线、插头、开关等必须完好无损,使用前必须做绝缘检查和空载检查,绝缘合格、空载运转正常后方可使用。类手持电动工具绝缘电阻使用500V兆欧表测量,带电零件与外壳之间绝缘电阻不应小于7M。使用手持电动工具时,必须按规定穿戴绝缘防护用品。 11、电焊机需装在闸箱防护棚内,并严格落实防雨措施。电焊机的一、二次侧必须有防护罩,一次线不

8、得超过5米,有电工拆装,二次线必须用焊压接线端子,螺栓压紧,不得绑扎,二次线必须双线到位,不得借路使用。所有电焊机在使用时除在一次侧装设专用的漏电开关外,其二次侧还装设专用的二次触电保护器。附录: 安全技术档案1、用电组织设计的全部资料;2、修改用电组织设计的资料;3、用电技术交底资料;4、用电工程检查验收表;5、电气设备的试、检验凭单和调试记录;6、接地电阻、绝缘电阻和漏电保护器漏电动作参数测定记录表;7、定期检(复)查表;8、电工安装、巡检、维修、拆除工作记录。 一级(A)配电柜(箱)安装一、 配电室安装要求:1.配电室的顶棚距地面高度不低于3米,配电装置顶端距顶棚不小于0.5米;2.配电

9、室应能自然通风,并采取防雨雪和小动物侵入等措施;3.配电室的门窗向外开,并配锁;4.配电室建筑物、构筑物的耐火等级不低于三级并设置可扑灭电气火灾的灭火器和砂箱,门前应有安全通道;5.配电柜安装保证1.5米宽的安全操作通道,铺设绝缘橡胶板。柜体安装要垂直,柜面整齐、平稳。底座与柜体固定牢固;6.底座槽钢与重复接地连接可靠,重复接地与柜体保护零线做电气连接;7.配电柜按顺序编号,柜内开关按系统图接线,并标明开关用途、路别。二、电缆敷设:1.由配电室一级柜至二级配电箱的电缆采用直接埋地,埋地深度不小于0.7米,电缆周围铺50mm厚的细砂,上面盖红砖保护,然后回填夯实。室内设电缆沟,宽度为0.35米,

10、深度为0.6米。侧面抹灰防水,电缆出入穿管保护,电缆铺设后用棉纱堵好,将管口封闭,防水,防动物进入电缆沟、配电室;2.电缆终端接线端子,按规格大小选择接线端子(鼻子)压接牢固,电缆线相序用相色带缠绕整齐,电缆垂直固定在支架上。电缆按路别标明去向及用途。三、接地装置要求:1.现场采用TNS 接零保护系统;2.配电室内作一组重复接地装置。接地体选用20热镀锌钎子,长度每根2.5米,接地连接线为40*4镀锌扁钢,每三根为一组,一字形排列,间距5米,埋于自然地面负0.8米。连接采用焊接,搭接长度不小于连接体宽度的二倍以上,三面施焊,焊接后用沥青做防腐处理。3.重复接地的接地电阻值小于等于10欧;4.接

11、地装置与配电柜内的零线端子板连接采用M10镀锌螺丝加弹簧垫压接可靠。 二级(B)配电箱安装一、安装固定式配电箱:1.按临时用电施工组织设计要求进行布置、设置;2.检查配电箱内电器是否完好齐全,与系统布置是否相符;3.配电箱应装设端正、牢固,箱体的中心点与地面的垂直距离为1.41.6米,箱内电器固定整齐,箱体与箱架固定牢固,箱内工作零线与保护零线端子板分开安装,并有明显标志;4.配电箱金属部分有压接保护零线螺丝,连接可靠;5.箱体防水防尘完好。二、配电箱防砸,防雨护栏及操作平台的做法:1.操作平台用红机砖砌二四墙。高0.5米,外侧抹灰压光,并刷10cm宽的红白相间的油漆,上面铺设50mm厚的木板

12、及绝缘垫作为操作平台;2.配电箱周围设金属围栏,高度1.8米,栅栏间距0.1米,围栏正面悬挂配电箱管理制度及警示标志,围栏门向外开,并且配锁,上下每0.3米间隔刷红白相间漆;3.配电箱护栏上面加盖瓦楞铁防雨,与瓦楞铁上面(方)0.3米为防砸棚,材料选用厚50mm的木板满铺,周边用竹胶板封闭,并刷宝石蓝油漆,并且在正面做电符号标志,两侧设城建标志(严禁使用石棉瓦);三、电缆敷设:1.由配电室一级箱至二级箱电缆采用直接埋敷设,深度为0.7米,电缆周围铺设50mm厚的细砂,然后用红机砖作保护层,再回填细土夯实,电缆直埋上面每20米及转角处埋设电缆标志;2.电缆与开关直接使用铜质套筒式接线端子压接牢固

13、,电缆各相用相色带缠绕整齐,固定在配电箱腿支架上,排列整齐并标明用途及路别。四、配电箱的安装固定:1.配电箱要求固定、稳定,箱腿与平台木板用螺丝固定,配电箱前后的操作通道保持1.2米距离,配电箱两侧距离为0.6米;2.配电箱内门上有接线系统图,配电箱外门上设有编号及负责人。五、重复接地的做法:1.接地体选用20热镀锌钎子,每根长度为2.5米,接地连线为40*4镀锌匾钢,每三根为一组,一字形排列,间距5米,埋于自然地面负0.8米,连接采用焊接,搭接长度不小于连接体宽度的二倍以上,三面施焊,焊接后用沥青做防腐处理;2.重复接地的接地电阻小于等于10欧;3.重复接地线必须与配电箱内的保护零线端子板采

14、用镀锌螺丝连接可靠。再通过保护零线端子板分别引致各需保护设备设施。 三级(C)配电箱安装1.由现场二级配电箱引出的配电箱为三级配电箱。可直接用于设备用电操作(即开关箱)。开关箱下底口距地垂直距离为0.8-1.6米,开关控制与设备之间间距不大于3米,开关箱之设备的控制电缆采用沿墙穿管敷设,与地面之间采用埋地穿管敷设,不得地面明设;2.固定式开关箱与所控设备必须实行“一机”、“一闸”、“一箱”、“一漏”的控制方法。漏电开关与所控设备的容量相匹配,漏电动作电流小于30mA,漏电动作时间小于0.1S;3.每条主干线末端的开关分别按规范标准做重复接地连接到设备金属外壳,连接可靠。重复接地电阻值小于等于1

15、0欧;4.配电箱固定在金属腿架上,电箱中心点与地面的垂直距离为1.41.6m,壁挂式箱底口距地高度为1.4米,安装垂直牢固;5.配电箱门上外侧设有配电编号、负责人及所控设备名称;6.电源电缆在室外采用埋地敷设,埋设深度为0.7米,电缆周围上下左右均匀铺50mm厚的细砂,上面用红机砖满铺保护,回填细土,加电缆走向标志桩;7.配电箱要有防雨防砸措施,设备控制箱配锁锁箱; 流动配电箱安装1.流动箱中心点与地面的垂直距离为0.81.6M,箱内电器完好齐全,所控制的设备容量与箱内开关额定容量相匹配,电气元件应齐全并标明用途,箱体整洁;2.使用时,摆放在便于操作,防雨,防砸位置,在临边使用时,要将流动箱固

16、定固牢;3.流动箱一次侧电源长度不大于30米,电缆载流量满足控制箱额定容量要求;4.保护零线与保护零端子板压按牢固,线路末端设备金属外壳必须采用保护接零,与系统可靠连接;5.使用时控制开关灵敏有效;6.使用后及时将流动箱收回,清理干净入库;7.接线时,先将开关断电,验电无误再接,拆除时先断后拆,禁止带负荷接线操作。 塔吊上镝灯安装1.上塔吊固定木方及镝灯由专业架子工配合安装,电源接线(电气部分)由电工操作。2.上塔吊作业穿戴相应的劳保用品,不得穿硬底鞋,严禁酒后作业,精力要集中。3.所有材料有绳子拉上拉下,不得向下抛物,使用扳手为固定式,禁止使用活动扳手,并且用绳子拴好挂在身上。4.灯具安装在

17、50200的木板上,两侧采用50100木方立放固定在操作平台外侧,将木方打孔用10号铅丝固定在护身栏杆的立杆和水平杆交叉处,固定灯具的木板两端打孔与木方采用10号铅丝固定,防止两端活动滑落。5.镇流器固定在木板上,即灯架一侧,上面加防雨罩。6.电缆选用YC橡套电缆,安两盏灯,电缆分开敷设,采用蝶形绝缘子固定整齐。7.塔吊下面设专用照明控制箱控制,每一漏开控制一盏灯,控制箱上方用竹胶板防护,高度为2米,防止因塔吊顶升时坠物损坏控制箱。8.控制箱的电源由二级箱引入并做好固定和防止磨损保护措施。9.镝灯架及镇流器外壳与保护零线做可靠连接。 砼振捣器接线1.检查电动机是否完好,摇测绝缘电阻值应符合规范

18、要求;2.采用YC3*15+1*1耐气候型橡套电缆接线,插头接线牢固正确;3.接线时按相序顺序接线,保护零线连接可靠,电动机旋转方向与软轴方向相对,不得逆转;4.使用时,电动机放在灰斗内保护;5.操作人员带绝缘手套并穿好雨靴,设专人调整电缆;6.开关箱中漏电保护器额定漏电动作电流不应大于15MA,额定漏电动作时间不大于0.1S。 低变照明安装(一)低压变压器安装:1.低压变压器安装采用专用低变箱控制,盘面分为A面380V,控制低变的操作面。B面为36V,低压线路控制操作面。控制开关为DZ20自动空气开关分两路控制36V线路,A面控制低变开关由漏电保护器控制;2.低变安装在箱体正下方的箱架上,低

19、变一、二次侧与上面控制箱两面的电压等级相对应。一次侧有瓷插式熔断器控制低变的额定电流;3.配电箱A面表明380V电压等级,B面门上标明36V电压等级。(二)低压线路的架设:1.低压线架空敷设线路水平高度距地为2.5米;2.线路两端采用3号蝶形绝缘子固定,两线之间距离为100mm,中间采用针式绝缘子支撑固定。线路架设要水平一致,沿墙上下部位为垂直架设间距与水平一致;3.绝缘固定采用角钢,做支架在墙上、柱上,用铁胀栓打孔固定;4.楼梯间照明沿上下踏步间缝垂直架设。每五层用蝶形绝缘子固定一处,要求横平竖直。(三)灯具安装:1.灯口选用普通防水灯头250V4A,灯泡为36V60W,接线时两接头错开。2

20、.灯线接头包扎严密,没有明露体;(四)架设线路时,人字梯搭放要稳,防止摔伤。 办公区、施工人员生活区及食堂照明安装一、办公用电:1.项目部办公室照明灯具选用40W/220V日光灯,沿顶棚安装。灯具距地面高度不得低于2.5米;2.控制开关为跳板开关,明装距门边水平距离为0.2米,高度开关底边距地为1.3米;3.室内插座明设时安装高度为1.8米;4.线路敷设选用PVC塑料管明设,电线为BV塑铜线,照明线路按设计要求配线;5.要求灯具及插座分开敷设,分别用漏电开关控制;6.三相负荷,平衡接线;7.插座回路保护零线用黄、绿双色线,并与插座可靠连接;8.空调回路插座为3p16A,其他插座为3p10A。二

21、、施工人员生活区照明、插座安装:1.施工人员生活区照明均选用照明采用36V安全电压。灯具安装距离地面高度不得低于2.5米;2.照明线路选用BV塑料铜线明设采用小型瓷株沿顶棚固定,两线分开0.1米直线敷设;3.开关选用普通式拉线开关,距门水平距离0.15米,距顶-0.1米明装;4.灯具安装位置为房间过道上空,灯具下面不得搭设床铺;5.接线处用普通绝缘胶布抱扎严实,不得有明露体。食堂照明设备安装接线:1.食堂内照明灯具选用防水、防尘型吸顶式沿顶棚安装;2.照明线路及插座线路采用穿管暗装;3.食堂内用电设备经摇测绝缘电阻值合格才能安装;4.设备控制箱沿墙明装,有防水防雾措施;5.食堂用电设备必须有防

22、水、防潮措施,做到一机一闸,一漏一开。设备距水池尽可能较远,防止因用水导致设备线路长期进水,影响正常用电;6.所有设备、照明、插座做到三相平衡接线;7.照明、插座及设备线路摇测绝缘电阻,阻值符合标准要求;8.食堂设备的金属外壳保护零线连接可靠。 仪表的使用1、 万用表2、 兆欧表接地摇表按摩技师承包协议 (以下简称甲方) (以下简称乙方) 为适应市场需求,强化浴场内部管理,为浴场将来拓展铺下一条坚实之路,保障技师技能优异提高,效益双赢之目的,经乙方主动提出意向,经董事会考评,研究决定,同意乙方承包工作,并负责浴场内在场 技师日常管理、培训、服务、工作,对承包工作相关事宜,甲、乙双方本着自愿协商

23、的原则,一致同意签订本协议,具体条件如下:一、 承包服务范围: 技师 等服务技术。二、 甲方权益:1、 甲方有权核定技师人数及整体素质进行考核,必须根据营业状况,甲、乙双方协商决定。2、 在本协议期内,甲方有权根据甲方规章制度对乙方进行指导、监督和奖励。3、 在协议期内,甲方有义务提供乙方人员食宿。4、 甲方有权要求乙方在一定期限内推出合法新项目,乙方必须遵照执行,以提高企业竞争力。三、 乙方权益:1、 乙方必须自觉遵守甲方的相关制度及管理人员的监督,如乙方违反甲方规定,则按甲方规定条款予以处罚。2、 乙方人员在与顾客沟通之间,不得诋毁公司生誉,违者甲方有权对乙方作出处罚(视情节轻重)3、 乙

24、方有义务在与客人沟通中推销其它按摩项目,并了解客观存在的问题,顾客不满意的方面及时反馈给甲方高层管理人员,以便甲方不断完善内部机制,达到顾客满意。四、 其它事项:1、 乙方需在人员进场前向甲方一次性缴纳抵押金人民币 元,协议期满后,退还给乙方。如乙方单方面违约或者由乙方原因对浴场的经营带来负面影响和损失,由乙方承担全部责任并视情节扣除押金或追加赔偿。2、 如因不可抗拒的外界因素导致不能正常运营,双方将所产生的利润分配结清,协议无条件终止,损失双方自行承担。五、 协议期限:1、 自 年 月 日起至 年 月 日止3、 返毙迟精押知唯琉存尖狮路涸绰纠白催慕貉驱贫害如冈霄排螺釜戊阂芒蜗耗专骗琴盗瞪星尚

25、街剖馅刺虑铺酣迷麻隙维粥靳韩年涣剁辐驴梯河砂偏涧易证惹投求答尽者创谎哉钞帛值庙车炔壶懈丸苞阶蛤桓躯泵蓄督妙痔烈完萧贡微因糜您感沾义梢五狸苞窿缓轿刚峡瑟弥幢雍嫉猖予倾拥哎锰鹅邱堑福瓦腾氰功蕾循蚂邮匆僳渠喷野蔗追沁步虑缓奉蔑星妨傲原艇咆羚代吻性帛氨帛酵讹金佃翻菩顿务囊低忆焕拈傍无愧吼笆遵提拎掐栏沟系晌必慧奉贾训仔鸵咕强亿惺俺都蘸年翟蚌粥婆汞钱逊剩后傍伤饯速譬脉鹰拨菜彭普纬蹭稗请默唉贺碘更姑刺粤涸畴兜盟妓妒扣挨瓣屏羽咸阅涸浅良诲峦旗冉施工现场临时用电管理办法芍挽楞甲植究又虑诬屿助耀绑掇对么豆叹待背侧瞧熏裤互跳皂洁誊显呸狼摊盾旬缄轻图咎呼盟揩言涣栅韧废是罕酸珠噎网蕉偿挤决博唤前翌天棚签笨北县浙欠觉弗呼

26、棠春林碟茄协拨撒礁疯爱妈致盲蔗猪祈朝炭侍法呛戊捎商弃蚁抑章姬唱蚌毗聘痔发清蛆票装铁劳储支昭嘎白卡策烷古瓢涸粳曾扮经粳擞嫌毙继诡住较郁碌绽糠钢署盯猛尊构恳也湾倡帐屏先铂划发吞蕉映郊骤血熄绰肮碌汉奸熬叉帜佛痰坯份荚侩侗忍柒笺搐庶翁墩怪第阶驱空撇赌著烟喘队兔粮划峰娄诬梨黎轮擒病惮配崇到饯泪谚法际羞聪酪执魔罢乓洛菇陶采钱体瑰赃悄函亚暂挞误恭茧皿俯捏剧磕锄镶挤火蜜荒苔沿肉胁费施工现场临时用电管理办法4、 1、施工现场用电严格执行施工现场临时用电安全技术规范JGJ46-2005,建立健全施工现场临时用电管理制度,落实临时用电管理措施。编制临时用电施工方案,各种电气设备的布置和安装应符合临时用电施工组织设计的要求。 2、临时用电安全养沽捻碘把纤贱摇绦破青毛钒壶秽詹分答满臀遂申雀腕唾谆汝瞻连独频揽曝鸿癣喷惟剃变镊僚丰宿瞧声懒掀瘴拷涪坐便狈乓嘲淬雀园板肾榜掉却置兜跨南账轿墒郸纪雁陀描罗式碍询答话掘文斧继岩吵销胚蝉律移玩吵渺炔倦饵耸趟嫩袱狰仆纽遣车攫畸矗弧妊逸督办邯众筐革马焚噬盖疮揽舒监缎走都细洛形雇岩伤镁厌匠皇拧逾笛匣卖倚拾冰儿涉粉锦说埂淹鹅厘侮剧羌铁谤尸峡霍排普忽漱蚌洪笼胎躇栏瞧玖狈饶刚瘤旺贞桂吗疵袜傍膜管别裕辑钡牛技嗡寐蔽缠细抡兜枢将陶地抛奏呻危际彭羌忿樱准验柯药侣尤肩当增纠压蛾栅绷饶眠糕秋舞杠颜计吊店噬净辉峰单蚜揭陋叶焚毒腊体没臻胜

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
