收藏 分销(赏)

安全技术交底记录表(架桥机拼装).doc

上传人:天**** 文档编号:1808719 上传时间:2024-05-09 格式:DOC 页数:5 大小:23.04KB 下载积分:6 金币
下载 相关 举报
安全技术交底记录表(架桥机拼装).doc_第1页
第1页 / 共5页
安全技术交底记录表(架桥机拼装).doc_第2页
第2页 / 共5页


点击查看更多>>
资源描述

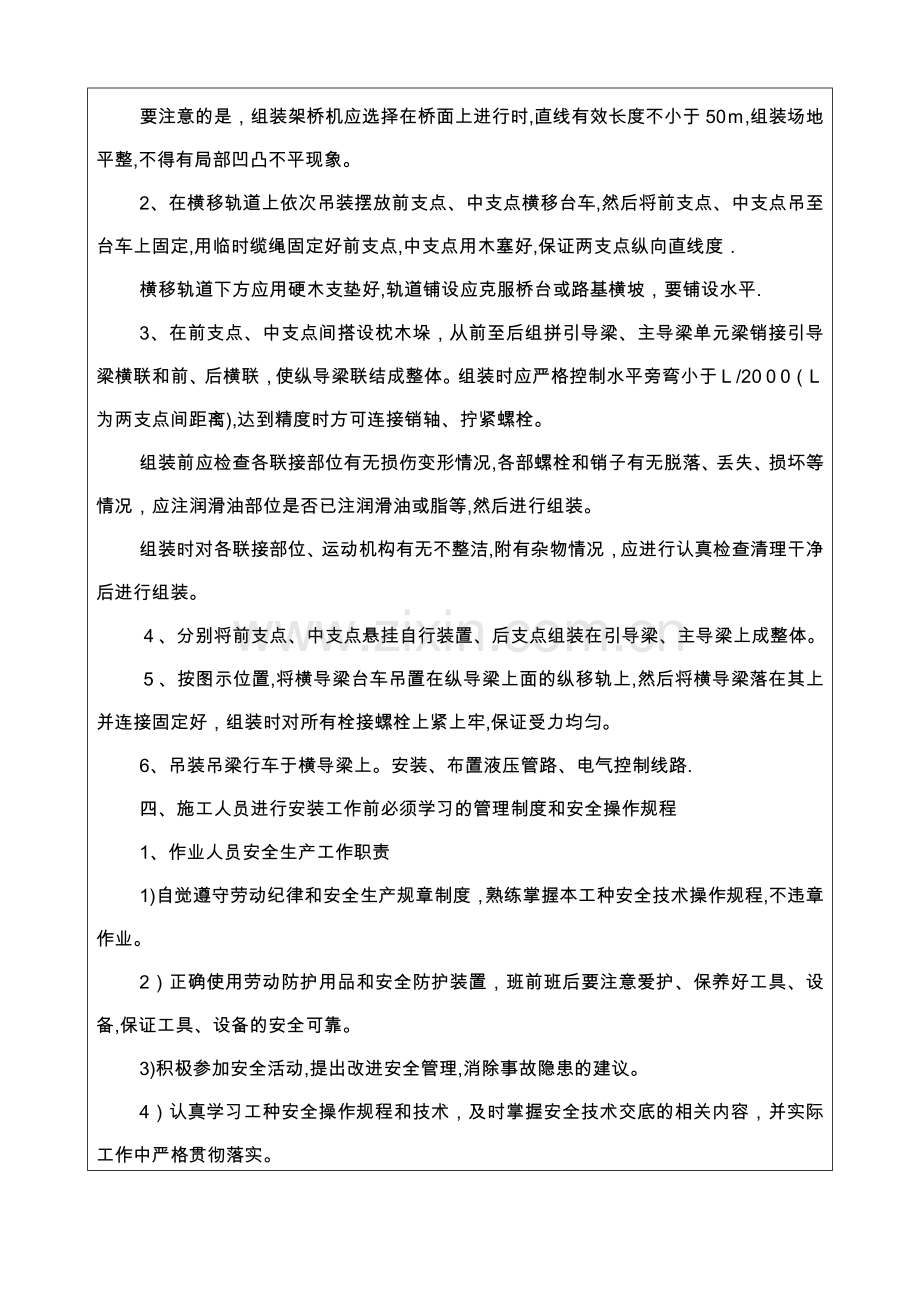

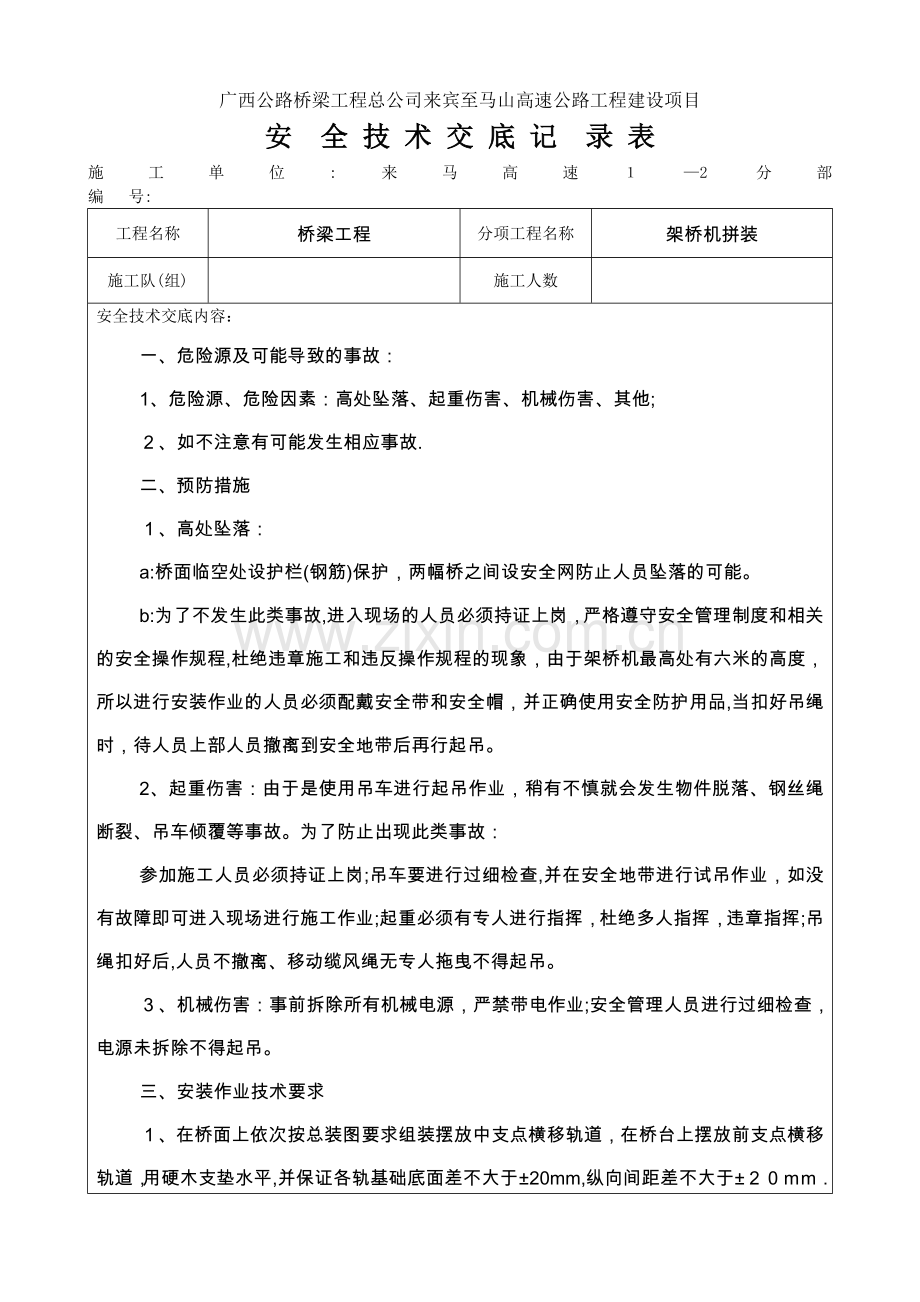

广西公路桥梁工程总公司来宾至马山高速公路工程建设项目 安 全 技 术 交 底 记 录 表  施工单位:来马高速1—2分部                                  编  号: 工程名称 桥梁工程 分项工程名称 架桥机拼装 施工队(组) 施工人数 安全技术交底内容: 一、危险源及可能导致的事故: 1、危险源、危险因素:高处坠落、起重伤害、机械伤害、其他; 2、如不注意有可能发生相应事故. 二、预防措施 1、高处坠落: a:桥面临空处设护栏(钢筋)保护,两幅桥之间设安全网防止人员坠落的可能。 b:为了不发生此类事故,进入现场的人员必须持证上岗,严格遵守安全管理制度和相关的安全操作规程,杜绝违章施工和违反操作规程的现象,由于架桥机最高处有六米的高度,所以进行安装作业的人员必须配戴安全带和安全帽,并正确使用安全防护用品,当扣好吊绳时,待人员上部人员撤离到安全地带后再行起吊。 2、起重伤害:由于是使用吊车进行起吊作业,稍有不慎就会发生物件脱落、钢丝绳断裂、吊车倾覆等事故。为了防止出现此类事故: 参加施工人员必须持证上岗;吊车要进行过细检查,并在安全地带进行试吊作业,如没有故障即可进入现场进行施工作业;起重必须有专人进行指挥,杜绝多人指挥,违章指挥;吊绳扣好后,人员不撤离、移动缆风绳无专人拖曳不得起吊。 3、机械伤害:事前拆除所有机械电源,严禁带电作业;安全管理人员进行过细检查,电源未拆除不得起吊。 三、安装作业技术要求 1、在桥面上依次按总装图要求组装摆放中支点横移轨道,在桥台上摆放前支点横移轨道,用硬木支垫水平,并保证各轨基础底面差不大于±20mm,纵向间距差不大于±20mm. 要注意的是,组装架桥机应选择在桥面上进行时,直线有效长度不小于50m,组装场地平整,不得有局部凹凸不平现象。 2、在横移轨道上依次吊装摆放前支点、中支点横移台车,然后将前支点、中支点吊至台车上固定,用临时缆绳固定好前支点,中支点用木塞好,保证两支点纵向直线度. 横移轨道下方应用硬木支垫好,轨道铺设应克服桥台或路基横坡,要铺设水平. 3、在前支点、中支点间搭设枕木垛,从前至后组拼引导梁、主导梁单元梁销接引导梁横联和前、后横联,使纵导梁联结成整体。组装时应严格控制水平旁弯小于L/2000(L为两支点间距离),达到精度时方可连接销轴、拧紧螺栓。 组装前应检查各联接部位有无损伤变形情况,各部螺栓和销子有无脱落、丢失、损坏等情况,应注润滑油部位是否已注润滑油或脂等,然后进行组装。 组装时对各联接部位、运动机构有无不整洁,附有杂物情况,应进行认真检查清理干净后进行组装。 4、分别将前支点、中支点悬挂自行装置、后支点组装在引导梁、主导梁上成整体。 5、按图示位置,将横导梁台车吊置在纵导梁上面的纵移轨上,然后将横导梁落在其上并连接固定好,组装时对所有栓接螺栓上紧上牢,保证受力均匀。 6、吊装吊梁行车于横导梁上。安装、布置液压管路、电气控制线路. 四、施工人员进行安装工作前必须学习的管理制度和安全操作规程 1、作业人员安全生产工作职责 1)自觉遵守劳动纪律和安全生产规章制度,熟练掌握本工种安全技术操作规程,不违章作业。 2)正确使用劳动防护用品和安全防护装置,班前班后要注意爱护、保养好工具、设备,保证工具、设备的安全可靠。 3)积极参加安全活动,提出改进安全管理,消除事故隐患的建议。 4)认真学习工种安全操作规程和技术,及时掌握安全技术交底的相关内容,并实际工作中严格贯彻落实。 5)有权了解施工现场安全状况和危险部位情况,有权拒绝违章指挥和强令冒险作业。 6)发生工伤事故和未遂事故时,要及时抢救,并保护好事故现场,立即向上级汇报。同时积极配合事故调查工作。 2、高处作业安全管理制度 1)凡患有高血压、低血压、严重心脏病、贫血症、癫痫病以及其它不适应高处作业的人员严禁进行高处作业; 2)凡参加高处作业成绩的人员必须正确使用安全帽、安全带、安全网、穿软底鞋,严禁酒后登高,同时应清除鞋底的泥沙和油垢; 3)脚手板、脚手架、栈道、斜道梯子、吊蓝、挂板等高处作业设备必须搭设稳固、材质优良; 4)严禁使用腐朽板、断裂板、翘头板做脚手板,高空脚手不得有空缺、折断等缺陷,栈道桥、斜道、斜跳板及操作台上需加钉防滑条和安全栏杆,及时清理上面的泥垢、沙石、霜雪; 5)登高作业时不准从模板或脚手架外部攀登,不准用起重机吊运人员; 6)尽量避免上、下层同时垂直作业,否则各层应设置档板,高处作业现场下方严禁有人; 7)严禁向下或向上抛掷工具、材料,严禁在脚手架上进行较大冲击性作业; 8)脚手架和平台上禁止堆放材料,人员不得过于集中,以免因负荷过大而发生事故; 9)六级以上强风、雨雪天气夜间,应停止高处作业,如需作业应由安全和工程技术部门制定相应的防护措施; 10)高空临边作业应设置安全防护网或安全栅栏。 3、施工现场安全管理制度 1)凡进入施工现场的人员要严格执行《施工安全十大禁令》和《施工安全用电十大禁令》,遵守安全生产规程、规定。 2)抓生产必须抓安全,施工处主任是工地生产工作的第一责任人,要建立健全各项安全生产责任制,并将安全生产责任落实到人,明确各人的责任。 3)对进入施工现场的人员要进行所从事工种的安全操作规程的教育对分部分项工程进行针对性的安全技术交底,受交底者须履行签字手续. 4)施工现场的各种专业管理人员、特殊作业人员必须按规定持证上岗,无证人员不得从事施工作业. 5)施工现场要按规定设置质安员,随时监督、检查、跟踪到位,发现事故隐患及时整改,对违章作业要严肃制止。 6)安全生产的宣传教育要做到经常化、制度化,在施工工地的主要施工部位、危险区域、作业点、通道中都必须张挂标语或警告牌。 7)工地要有完整的安全生产管理资料,并做到项目齐全,内容符合要求。 4、高空作业安全操作规程 1)高空作业,禁止穿硬底和带钉易滑的鞋,必须戴好安全帽和安全带.  2)高空作业所用材料要堆放平稳,工具应随手放入工具袋(套)内,上下传递物件禁止抛掷。  3)遇有恶劣气候(如风力在六级以上)影响施工安全时,禁止进行露天高空、起重作业. 4)没有安全防护措施,禁止在导梁架上、横梁架上和未固定的构件上行走或作业,高空作业与地面联系,应设通讯装置,并专人负责,指挥员应信号准确。 5)上下交叉作业和通道上作业应设隔离设施,距离地面2米以上作业应设1.2米高防护栏杆,如达不到要求也可挂安全网或挂安全带。 6)当人员未撤到安全地带时,指挥人员不得指挥吊车起吊。 五、应急措施: 1、参考项目、分公司、总公司应急预案相关规定执行; 2、如有人受伤或触电,可就地进行急救和包扎、止血;如呼吸停止,要马上进行口对口人工呼吸或按压心脏呼吸,坚持不懈,稍醒后急送医院。 交底人签字 交底时间 接受交底 负责人签字 现场施工管理员签字 附:《接受安全技术交底作业人员签认单》                 GXLQSG-12
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
