1、1编制说明11综合说明我公司经过认真的阅读本工程设计施工图纸、招标文件、答疑会议纪要和实际踏勘现场,经过项目经理部的研究分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学的针对性、实施的指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务。12编制原则 本工程施工组织设计编制遵循以下基本原则: 1、保证重点,统筹安排,遵守承诺和招标文件规定与相关招标会议纪要。2、依据工程项目的内容,本着“适用、安全、经济、合理、先进的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进
2、,紧密衔接,加快施工进度,缩短工期。3、采用先进的施工技术,合理选择施工方案,保持公司质量体系并使之有效运行,确保安全生产和提高工程质量。 4、充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率。13编制依据 本工程施工组织设计编制的依据是: 1、建设单位提供的建筑、结构、给排水和电气安装工程的设计施工图纸及概况说明。 2、招标文件、各类招标答疑会议纪要及其他相关资料。 3、国家和上级单位以及公司有关安全生产,文明施工的法规,规定。 4、施工现场的自然条件和具体情况。(水文地质、气象环境、交通运输、供水供电等) 5、本公司依据ISO9001建立的质量体系相关文件。6、现行

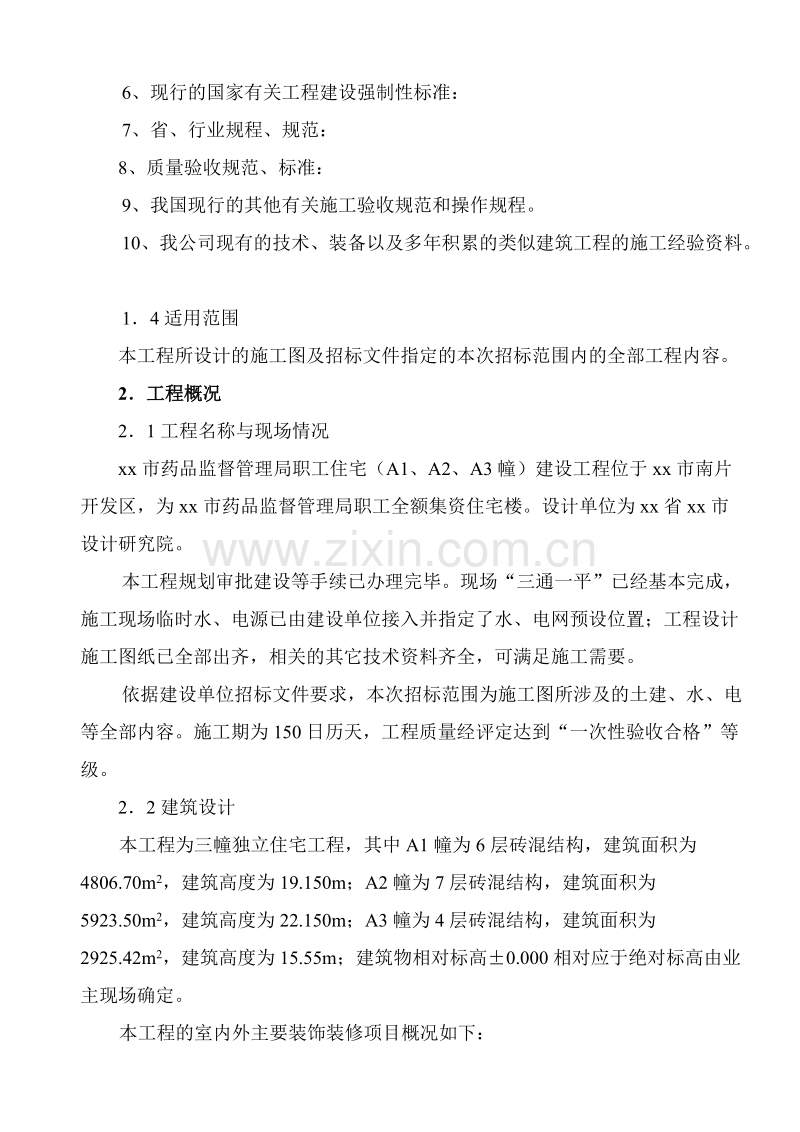

3、的国家有关工程建设强制性标准:7、省、行业规程、规范: 8、质量验收规范、标准:9、我国现行的其他有关施工验收规范和操作规程。10、我公司现有的技术、装备以及多年积累的类似建筑工程的施工经验资料。14适用范围本工程所设计的施工图及招标文件指定的本次招标范围内的全部工程内容。2工程概况21工程名称与现场情况xx市药品监督管理局职工住宅(A1、A2、A3幢)建设工程位于xx市南片开发区,为xx市药品监督管理局职工全额集资住宅楼。设计单位为xx省xx市设计研究院。本工程规划审批建设等手续已办理完毕。现场“三通一平”已经基本完成,施工现场临时水、电源已由建设单位接入并指定了水、电网预设位置;工程设计施
4、工图纸已全部出齐,相关的其它技术资料齐全,可满足施工需要。依据建设单位招标文件要求,本次招标范围为施工图所涉及的土建、水、电等全部内容。施工期为150日历天,工程质量经评定达到“一次性验收合格”等级。22建筑设计本工程为三幢独立住宅工程,其中A1幢为6层砖混结构,建筑面积为4806.70m2,建筑高度为19.150m;A2幢为7层砖混结构,建筑面积为5923.50m2,建筑高度为22.150m;A3幢为4层砖混结构,建筑面积为2925.42m2,建筑高度为15.55m;建筑物相对标高0.000相对应于绝对标高由业主现场确定。本工程的室内外主要装饰装修项目概况如下:外墙装饰:本工程的全部外墙均采
5、用涂料饰面,并按设计部位分色装饰。内墙、梯间、顶棚为水泥砂浆抹灰,表面白色仿瓷涂料饰面。地面:铺防滑地砖。门窗:本工程门窗设计主要有木门、白色塑钢窗等。2.3结构设计主体为A1地上6层框架结构的建筑物,A2地上7层框架结构的建筑物,A3地上4层框架结构的建筑物。地基处理:本工程地基处理采用打开挖换填垫层法。基础:A1、A2幢为钢筋砼条形基础,A3幢为人工挖孔灌注桩。主体结构:为地上全现浇钢筋砼框架结构。砼强度等级:详见施工图。砌体工程:墙砌筑为M10混合砂浆砌MU10机制红砖。填充墙沿建筑全高每500设26拉筋,沿墙全长贯通。2.4安装设计本安装工程由建筑电气、给排水工程等构成。2.5本工程的
6、设计特点与施工难点1、本工程位于xx市南片开发区,文明施工、环境保护、现场周边安全以及组织交通运输和材料设备进出场,均要求十分严格,这将成为本工程的重点管理项目和主要控制内容。2、施工中如何最大程度的降低施工噪音,保证施工期间附近单位人员正常工作、生活秩序,以及安全施工是本工程施工管理的重点。3、本工程属多层建筑,应特别做好安全防护措施,防止高空坠物伤人。同时应选择适用的模板及脚手架支撑系统以确保框架结构砼的施工质量和施工安全。4、本工程部分结构处于冬、雨季施工,如何采取有效措施保证冬雨季施工工作,是本工程施工质量控制点。5、本工程的设备安装工程专业较多,因此工程施工间的相互配合、相互穿插、相
7、互衔接尤为重要,特别是在主体施工期间的预留、预埋工作必须准确到位。6、屋面防水、主体结构清水砼施工是本工程施工难点。3项目管理机构配备3.1项目经理部组织机构设置图 我公司积极参与xx市药品监督管理局职工住宅(A1、A2、A3幢)建设工程的招投标工作,如果中标,公司将严格按照项目法施工管理的要求组织施工。把本工程列为公司重点信誉工程,认真贯彻公司的质量方针和保持ISO9001质量体系有效运行。充分发挥公司纵向专业部门服务控制和横向项目法施工交叉管理的矩阵式管理模式优势,对本工程的施工过程实行全面、全员和全过程的监督管理,确保把本工程建设成即满足设计要求又满足使用功能要求的优良工程。项目经理部由
8、我公司直接领导和统筹安排,并由我公司指派一名施工经验丰富的同志担任项目经理,全面组织管理本工程施工,专款专用,单项核算,统配协调解决本工程所需的劳动力、机械、材料等问题,并常驻现场统一组织协调指挥,负责实施项目总承包职能。根据本工程的特点,我公司拟安排以下施工现场项目经理部组织机构:项目副经理项目技术负责人土建工长机修、机械班项目经理安装工长材料员安全员质量员综合专业施工班组测量试验班资料员3.2项目经理部的组成人员 项目经理部由富有大型工程施工经验的我公司项目经理孙树宏同志担任项目经理,同时在公司范围内抽调数名技术水平高,务实肯干的中青年技术管理人员充实到该项目部,进一步增强管理力度和提高项
9、目部的综合管理水平。项目部主要组成人员:职 务姓 名职 称项目经理高级工程师项目技术负责人高级工程师施工员工程师综合工长工程师安全员工程师质量员工程师预算员工程师资料员工程师3.3项目经理部主要成员岗位职责 1、项目经理的主要职责: 制定项目规划,对工程项目的质量、安全、工期、成本以及现场文明施工全面负责,进行全过程管理; 确保本工程合同目标的实现,提高企业社会信誉; 负责组建项目管理机构,按编制配备人员; 组织有关协调会议,处理项目部内外关系; 合理组合、配置及落实项目的人、财、物等生产要素,严格按照国家法律、法规以及有关规定组织项目经营活动; 负责做好项目部人员的思想教育工作,坚持两个文明
10、一起抓。 2、项目副经理的主要职责: 协助项目经理做好项目管理工作; 制定项目施工进度计划,保证项目工期目标的实现; 严格按照施工规范、技术标准规程组织施工,确保工程质量; 落实安全生产组织技术措施,抓好现场文明施工管理工作; 按施工计划组织施工机械、设备、材料、设施料的进场和管理工作; 组织分部、分项工程质量检查,组织不合格品(工程)的纠正活动。 3、项目技术负责人主要职责: 负责工程技术和质量管理工作; 负责项目质量策划,编制施工技术方案和特殊过程作业指导书,解决施工中出现的技术质量问题; 负责组织图纸会审,设计变更及技术交底工作; 负责一般不合格品(工程)的处理建议,并对不合格品(工程)
11、的纠正措施及纠正活动进行检查和验证; 负责新技术的开发和应用工作; 负责施工过程的技术管理和质量检验的领导工作,并对质量记录予以证实; 组织本工程的分部、分项工程内部检评,负责项目竣工资料的整编。4、其它各类人员岗位责任由项目经理部制定。3.4项目经理部的协调管理1、与业主的协调如本公司中标,公司经营部和项目经理及时与业主联系,办理签订建设工程施工合同及相关手续。同时,三天以内项目部主要管理人员和有关施工班组、机械设备全部准备就绪,并进入施工现场,形成施工生产能力。尊重业主,加强与业主友好合作,为业主提供满意服务。施工期间,按单位工程形象进度分阶段(0.000以下基础、主体封顶、装修施工、交竣
12、工前20天)征求业主和施工监理人员对工程建设中的意见。工程交竣工过程中,除按规定向业主有关部门提交检验、验收资料外,并由项目经理部向业主逐间办理各个房间以内的天棚、地面、墙面、电照、给排水等各个分项工程内容交验手续,直至业主及用户满意为止。交竣工时,项目部组织责任心强,技术水平高的职工组成维修班,由项目副经理直接领导,在现场办公,专门解决和维修交工中出现的各种质量问题。交工后做好工程回访保修,定期不定期的征求业主和用户的意见,为业主和用户提供满意服务。2、与监理工程师的协调严格按照经建设单位、监理工程师批准的“施工组织设计”组织施工。分部和分项工程质量在班组“自检”,项目部“专检”的基础上,接
13、受监理工程师的检查验收,并按监理工程师的要求及时认真地整改,决不留隐患。分部分项以及工序质量检验,严格执行“上道工序不合格,下道工序不准施工”的准则,使监理工程师能顺利地开展工作。经常与监理工程师勾通,维护监理工程师的权威性。进入施工现场的成品、半成品和建筑材料以及安装设备均主动向监理工程师提交出厂合格证、产品试验证明。使所有材料和设备始终处于受控状态。教育全体管理人员和职工,尊重监理工程师的工作,服从监理工程师的检查和监督。3、与设计部门的协调与设计部门加强工作联系,充分了解设计图纸内容 、领会设计意图以及对工程施工的具体要求。严格按照图纸施工,如发现图纸出现的轴线、标高、几何尺寸以及设计不
14、明确等问题,须及时向设计部门提出,待设计部门明确确认后方可改动和施工。4、与业主指定的分包单位协调及时给予分包单位配合,积极提供堆料场地,垂直运输,设施料使用等各种方便。相互合作,共同促进工程进度。协调好同分包单位在施工中出现的各种工序交叉,工种配合问题,促进工程质量的提高。5、施工管理中的协调每天定时召开现场协调会,解决和处理施工中出现的工种配合、工序衔接、材料供应以及质量,进度、安全生产文明施工中的各种问题。每周定时召开现场办公会,由项目经理向业主和监理部门报告本周内施工情况,并与业主共同研究解决施工中的各种矛盾。项目经理部以旬为单位,编制施工简报,向业主监理部门和公司总部报告工程进度状况
15、及需解决的问题,确保施工顺利进行。6、与其他部门的协调工程开工前,项目经理部主动与建设单位主管部门以及城建、公安、市容、市政、环保、交通、街道办等政府主管部门联系,及时办妥有关手续,创造良好的施工环境和氛围。模范自觉地遵守各项法规、规定、积极配合上级部门和主管部门的抽查监督。进驻施工现场后,与施工现场四周单位和居民搞好关系,安排专人协调和解决各类问题。3.5 附表1、项目管理机构配备情况表附表2、项目监理简历表附表3、项目技术负责人简历表4施工部署及总平面布置4.1工程施工部署根据建设单位招标文件要求,结合本工程的具体情况,我公司经过认真研究,决定选调我公司主力施工队伍,调配良好的机械设备,采
16、用切实可行的先进施工工艺,以严肃认真的态度,采取严格的科学组织管理手段,密切与建设单位合作,在确保施工质量的前提下,快速,优质,安全地按期完成施工任务,努力创建优良工程。根据本工程的实际情况,现作如下部署:1、我公司如中标,在三日内迅速调集主要管理人员、施工机械和劳动力进入工地,形成施工能力,同时做好施工准备工作,并根据工程需要和施工现场情况,合理安排必须的施工生产、生活设施,做好施工现场平面布置,布置好水电管线路,满足工程施工需要。2、由于本工程的施工现场相对较为适合,故施工现场内计划安排必需的施工生产及现场办公设施;其生活设施按照文明施工的要求与施工生产设施分开搭建。本工程施工现场内的生产
17、设施计划安排现场工地办公室、会议室、门卫室、材料库、砼搅拌站、水泥库、试验室、配电房、机修车间、设施料堆放场地以及临时厕所等设施。生活设施内则计划安排职工宿舍、职工食堂、职工活动室、厕所等设施。3、工程正式开工后,迅速组织调集足够的施工机械和劳动力进入工地,全力突击进行定位复线、基坑土方处理平整处理的施工,为后续的砼垫层及钢筋砼基础的施工创造条件。4、0.000以下基础工程的施工应采取全力突击施工的方式,尽快完成基础工程的施工,消除天气影响因素,确保工程进度,减轻后期施工的工期压力。5、抽调各专业工种技术骨干,并配足各专业施工人员,组成强有力的施工队伍。科学组织现场施工,充分利用平行流水立体交
18、叉作业法,确保工程保质保量按期完成。6、由于本工程周围环境要求清洁卫生,达到市容清洁卫生标准。故我公司一旦中标,将对施工现场内的临时设施用地及道路均采取硬化地坪处理,消除污染源,为整个工程的文明施工和保护环境创造必要的条件。 7、抓紧做好各种工程材料、构配件的加工、订货工作,并随工程计划进度,配套供应。安排专人作好市场调查,力求就近选择加工单位和大宗材料供应,减少转运环节和损耗,降低工程成本。8、为保证工期进度,按工种分工序组织施工突击作业队,各工种各专业人员配备齐全,计划一线施工人员最高峰时,拟进160-180人左右。同时组织必要的劳动竞赛与物质奖励,开展赛质量、赛进度、赛安全,赛文明的施工
19、活动。8、加强施工现场的安全保卫工作,采取切实有力的措施,堵绝一切安全事故隐患,防火、防盗。9、搞好施工现场文明施工,充分合理的利用现有施工场地,作到施工道路畅通、材料堆放整齐,工序搭接合理。并充分考虑到单位工作人员正常休息因素,避免在夜晚十点钟以后作大噪声的施工。4.2主要工序项目施工方法根据本工程设计特点及现场具体情况,本着有效、实用、经济的原则,拟对本工程主要工序施工方法做如下安排。1、模板工程本工程为现浇钢筋砼框架结构,根据此设计特点结合我公司情况,确定采用SP70型定型组合钢框竹胶清水模板体系施工,并按全部二层模板需用量配置。以上体系的模板具有重量轻、易安装、表面平整、刚度好等优点。
20、采用该项技术比传统工艺可一次性减少模板投入量三分之一,减少钢管支撑投入量二分之一,并可降低操作工人的劳动强度,提高工作效率,加快施工进度,综合经济效益十分显著。使用本模板体系,当砼浇筑34天、砼强度达到50%时即可拆除楼板模、箱式梁和横梁,仅保留柱头和立柱,柱头和立柱待养护期结束时再拆除,该模板体系在我公司承担的多项大中型工程施工中取得良好的效果。模板外操作架采用48工具式钢管扣件脚手架施工,内操作支撑架采用碗扣型脚手架施工,按二层需用量配置。 2、钢筋工程钢筋的加工与制作均安排施工现场进行。钢筋砼框架柱及构造柱直径16mm以上的竖向钢筋接头采用压力电渣焊连接;基础梁框架梁及圈梁的纵向钢筋接头
21、采用闪光对焊;墙体横向水平钢筋、现浇板受力钢筋采用搭接绑扎连接。3、砼工程本工程砼在A1A2A3各设置一套搅拌站,分别由一台JST350A强制式砼搅拌机、一台砂浆搅拌机和一台VDS60型微机控制自动上料机等设备组成。砼的运输在基础施工阶段采用机动翻斗车配合人力运浆车运送砼;在主体施工阶段采用塔吊吊运直接入模的方式施工,解决砼的垂直与水平运输问题,以加快施工进度。砼振捣采用机械振捣,配置ZX50插入式振动器12台,B15(ZWT)平板振动器6台。4、脚手架工程本工程外脚手架均采用搭设双排48钢管扣件式脚手架,并随楼层的升高向上升搭,计划按建筑物外围全部需用量配置。外脚手架外侧安装密目安全网,进行
22、全方位的安全防护。现场施工时应结合施工图纸进行专项设计和编制施工方案。在主体结构施工时,内脚手架采用搭设满堂脚手架支模板,并随楼层的升高向上翻搭,按配置二层脚手架需用量。 室内墙面、天棚抹灰使用钢筋马凳上铺脚手架板施工。5、垂直运输根据本工程的具体情况,计划在地下基础施工完毕后,主体结构工程开始施工前,施工现场安装一台TQC-40型塔式起重机,安装三台快速提升机,解决本工程的所有主体结构施工阶段的全部钢筋、模板及其它材料、设施料的水平与垂直运输问题(具体位置详见附后附图:施工现场平面布置图)。6、安装工程安装工程施工共划分三个阶段,第一阶段为配合主体施工阶段,第二阶段为安装施工阶段,第三阶段为
23、调试收尾、竣(交)工阶段。安装工程的专业多,工艺复杂,施工中必须与密切土建配合,相互协作,确保安装各专业的施工质量。总体施工要求是:统筹安排,积极配合,加强协调,分段作业,穿插施工,按期竣工,确保本工程质量达到一次性验收合格工程。4.3施工准备 1、技术准备 认真学习施工图纸和相关的规程、规范、标准图集,掌握本工程建筑、结构、安装的形式和特点,明确各专业的设计要求和标准。认真进行图纸预审,为参加图纸会审做好准备。图纸预审的内容是:施工图纸是否完整齐全,施工图说明与其总说明内容是否相符。建筑施工图、结构施工图和设备安装施工图之间在尺寸、标高、轴线以及预留孔洞、说明方面有无矛盾。各专业、各工种的施
24、工图及其组成部分之间有无矛盾和错误。合理化的建议进一步补充和完善施工组织设计的内容,编制特殊工序施工方案。制定质量和安全生产交底程序,编写各分部分项及各工种技术质量和安全生产交底卡。组织专业人员编制施工图预算和材料大表。编制材料供应计划、劳动力进出场计划、机械设备需用量计划、构件计划。进行木工翻样、为编制模板计划提供依据;安排进行钢筋翻样,为钢筋制作做好准备。制定培训计划并上报公司劳动工资部,分工种分班组对进场职工进行培训。2、现场准备与业主办理现场移交手续,了解建设场地红线桩,水准引点,地质勘探报告等资料。 3、物资设备在公司发布的“合格分供方目录”中选择材料供应单位,与之签订材料供应合同。
25、落实机械设备和三钢设施料以及各种工具用具,按计划组织进场。各类施工机械、设备进场前应做好维护保养工作,保证进场机械设备完好使用。4、计划编制充分做好施工前期准备工作,本工程项目经理部主要组成人员及时就位开展工作。按照本项目工期目标和施工进度计划安排,应编制单位工程月、旬作业计划,制订分阶段、分楼层劳动力、材料、构配件及设施料用量计划。5、资金使用用于本项目的启动资金,应在当地银行建立单独帐号,本项目专款专用,单独核算,资金使用应保证本工程施工的需要。4.4现场施工管理为了实现本项目确定的质量和工期目标,应严格贯彻执行我公司根据ISO90012000国际质量标准建立的标准化质量保证体系,科学管理
26、,精心施工,为广大群众提供满意、适用的生产、生活环境。本项目我公司拟按照优良工程质量等级标准组织施工,土建、安装工程协同作业,相互配合尤其重要,应建立健全现场碰头会制度。碰头会由项目经理主持,协调土建、安装和装饰作业队伍之间、总包和分包之间的协作关系,避免相互推委和发生不必要的返工事故。为了处理好和建设单位以及工程监理单位之间合作关系,甲、乙方应定期召开工作例会,研究和解决施工中存在的问题。我公司项目部管理人员应虚心听取建设单位和工程监理单位的意见,改善我们的管理工作,保障正常的施工秩序。4.5主要技术经济指标根据本工程的设计特点以及我公司计划部署,特制定以下的技术经济指标,以确保本工程总体目
27、标的实现。 序号项目指标要求1工期150日历天2一次验收合格率100%各分项工程验收优良率90%分部工程优良率90%工程质量等级确保达到一次性验收合格3安全死亡率:0重伤率:0轻伤率:小于1.54文明施工标准达到市级文明工地施工标准5消防标准不发生火灾消除现场安全隐患6环保标准达到环保标准7现场符合文明施工管理规定,并严格按照CI标准进行管理月检查95分8竣工回访和质量保修计划竣工后的第一年,每季进行回访一次;第二个保修年,每半年回访一次;甲方提出问题时随时回访修理。46总平面布置及施工总平面布置图461施工现场平面布置原则平面随着工程施工进度进行布置和安排,阶段平面布置要与该阶段施工重点相适
28、应。在平面布置中,应充分考虑好施工机械设备、办公、道路、现场出入口、临时堆放场地的优化合理布置。施工材料堆放应尽量设在垂直机械覆盖的范围内,以减少发生二次搬运为原则。中小型机械的布置,要处于安全环境中,要避开高空物体打击的范围。施工现场平面布置应结合创建文明施工工地进行综合考虑,并为其打好基础,严格执行上级有关文明施工的各类文件规定,做到现场四周围档稳固美观,施工道路硬化平坦,物资材料堆放整齐有序,标牌醒目禁令明显,办公设施整洁干净,管理规范、安全达标。电源、电线敷设要避开人员流量大的道路及现场出入口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。本工程应着重加强现场安全管理力度,严格按
29、照我公司的项目安全管理手册的要求进行管理。本工程要重点加强环境保护和文明施工管理力度,使工程现场始终保持整洁、卫生、有序、合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色建筑。执行ISO14000标准,布置控制粉尘设施、排污、废弃物处理机噪声设施。施工现场设置便于大型运输车辆通行的现场道路,并保证其畅通和路基的可靠性。462施工现场总体布局1、施工现场临设布局由于本工程的施工现场相对较为适合,故施工现场内计划安排必需的施工生产及现场办公设施;其生活设施按照文明施工的要求与施工生产设施分开搭建。本工程施工现场内的生产设施计划安排现场工地办公室、会议室、门卫室、材料库、砼搅拌站、水泥库
30、、试验室、配电房、机加工车间、机修车间、设施料堆放场地以及临时厕所等设施。生活设施则计划安排职工宿舍、职工食堂、职工活动室、厕所等设施。为在施工场地进线有序地组织现场的平面及立体交叉作业,确保做到文明施工,施工平面管理由项目副经理负责,进行全面的平衡调度。大门、围墙:现场大门采用全钢结构制作,门板外侧用红油漆书写本公司企业标志。施工现场围墙,沿建设单位指定现场范围新砌筑240厚2.4m高砖墙,每间隔6m砌370370高2.4m砖垛,围墙双面抹水泥砂浆压光,刷白色外墙涂料,在其上书写本公司质量方针与本工程质量目标。考虑到文明施工和施工污染等因素,决定在施工现场内除建筑物和临时设施所占场地外,其余
31、材料堆放场地、设施料堆放场地和现场施工道路均采用砼硬化处理,消除污染源,为文明施工创造条件。场地、道路用150厚C25砼硬化,沿施工道路边设置截面尺寸240200排水沟,坡度3%;排水沟终端设沉淀池。现场办公室为二层轻钢结构活动房形式,并对活动房内外作装饰装修,达到标准化现场办公室的条件。布置项目经理、部门办公室、会议室等,办公室前面布置为绿化、五牌二图及旗杆;办公室按公司CI标准进行粉刷和内部装修。材料库房、试验室、门卫室、配电室等均为砖混结构搭建;材料库房设在现场的北侧;配电室设在现场的西南角,距离甲方提供电源近处。临时厕所拟建水冲厕所并做临时化粪池,污水接入现场下水管道,引流至污水管道排
32、出。并安排专人每天冲洗厕所,保持整洁卫生。试验室设在现场的水泥库旁边,砖混结构,墙面、地面抹水泥砂浆,并在其室内砌筑一座砼标准养护池,以保持砼标养温度。全部设施料的堆场设在本工程的四周,均计划安排在塔吊工作半径以内,沿本工程附近布置,地面应找平夯实并做好排水。按照施工总平面布置图,安排砌筑围墙,搭建临设,硬化施工道路和材料堆场,以及给水、供电线路敷设工作。做好施工现场各种标语和警示牌。2、机械设备平面布置本工程的主体结构施工阶段,主要临时设施的搭建,全部按照施工现场总体布局设置,主要机械则根据地下、主体结构施工的需用情况选择布置。本工程的地下基础结构的施工,采用现场集中搅拌砼,砼的运输采用机动
33、翻斗车、配合人力运浆车运送砼。基础结构施工阶段的水、电源供应,给水采用设置临时给水管道供应,计划设置三处供水点,阀门控制,并沿基坑周边布置。电源采用在基坑边设置三处供电配电箱供电,配电箱至用电部位采用橡胶电缆连接,满足施工需要。根据本工程的具体情况,计划在本工程的基础结构施工完毕后,主体结构工程开始施工前,安装TQC-40型塔式起重机一台,快速提升机3台,解决本工程的所有主体结构施工阶段的全部钢筋、模板及其它材料、设施料的水平与垂直运输问题(具体位置详见附后附图:施工现场总平面布置图)。根据现场场地情况,设置钢筋加工工地,配置全套的钢筋加工机械,解决全部钢筋的加工制作问题;并在现场设置钢筋料的
34、堆放场地。463临时电路布置供电从建设单位提供的电源接出。全部采用三相五线制,用五芯绝缘电缆立杆架空铺设,塔吊、砼搅拌站及垂直运输电梯的电缆埋入地下,各配电箱电源由电缆接入;竖向施工点的电源采用在建筑物边设置三处供电配电控制箱供电,配电控制箱至用电部位采用橡胶电缆连接(具体位置详见附后附图施工现场平面布置图)。464临时水管网布置给水:从业主提供的水源接出施工用水管线,为满足现场用水压力需要,计划在水源处设置一个水箱,另配二台水泵备用;临时施工主干管采用40镀锌钢管,消防主干管采用100镀锌钢管;消防与给水沿周边围墙及施工道路一侧环形布置,支管采用25镀锌钢管通向各施工用水点。消防与给水主干管
35、和支管均埋入地下冻土层之下,均埋入地下约300400mm,并设于不通行地沟内,以防土层沉降而断管及冬天管道受冻。施工区域设置三个消防专用水源。竖向供水采用设置临时竖向给水管道供应到用水点,计划设置三处供水点,阀门控制。465施工现场平面布置图根据以上施工现场平面布置原则、施工用水、用电量计算及临时施工水电管网的计划布置,现绘制出施工现场平面布置图(详见附后附图:施工现场平面布置图)。5工期承诺及确保工期期限的技术组织措施51工期承诺本工程工期为150日历天,我公司郑重承诺150天完成全部施工任务,第150天交付甲方使用。52确保工期期限的技术组织措施施工总体进度计划安排a、本工程依据建设单位招
36、标文件要求,施工期为150日历天,我公司本着“一切为了用户”的宗旨,结合本工程的设计特点,我司决定在采取一定的技术管理措施和保证施工质量的前提下,保证按此工期保质、保量完成施工任务。为了实现上述工期目标,我司拟采用平行作业,立体交叉,分段流水等综合施工技术措施,充分利用场地时间和空间,缩短施工周期。 b、计划编制形式为科学合理地安排施工先后顺序,充分说明工程施工计划安排情况,根据我公司多年施工实践总结出具有实际操作的多级计划管理体系,采取二级计划工程进度的安排和控制,除每周与工程相关各方的工作例会外,每日召开各分包的日计划检查和计划安排协调会,以解决日计划落实过程中存在的各种矛盾问题并且安排第
37、二日的计划和所调整的计划,以保证周计划的顺利完成,通过周计划的完成保证月计划完成,通过月计划的控制保证整体进度计划的实现,各级内容如下:一级总体控制计划:表述各专业工程的各阶段目标,提供给业主代表、监理、设计和相关承包方。以专业工程的阶段目标为指导,分解以专业工程的阶段目标,提供给业主和业主代表、监理、设计和总相关承包方。采用计算机进行计划管理,实现对各专业工程计划实施监控及动态管理,本次投标提供一级总控计划(初步)。二级计划管理:是以一级计划管理为依据,进一步分解一级进度控制计划,进行流水施工和交叉施工安排。一般是以月形式提供给以业主、监理、设计和相关承包方及其基层管理人员,具体控制每一个分
38、项工程在各个流水段的工序工期。二级计划将根据实际进展情况提前一周提供该计划和上月计划情况分析和下月计划安排。c、周、日计划是以网络格式的形式表述作业计划。计划管理人员随工程例会下发,并进行检查、分析和计划安排。通过日计划确保周计划、周计划确保月计划、月计划确保阶段计划、阶段计划确保总体控制计划的控制手段,使阶段目标计划考核分解到每一日、每一周。所有计划管理均采用计算进行严格的动态管理,从不折不扣地实现预期的进度目标,达到控制工程进度的目的。d、施工配套保证计划此计划是完成专业工程计划与总控计划的关键,牵涉到参与本工程的个方面,我公司中标后将提供以下配套保证计划:方案计划:此计划要求的是拟编制的
39、施工组织设计或施工方案的最迟提供期限。“方案先行、样板引路”是保证工期和质量的法宝,通过方案和样板制订出合理的施工工序,有效的施工方法和质量的控制标准。在进场后,我们将编制各专业的系列化方案计划,与施工进度配套。分供方和专业承包方计划:此计划要求的是在分项工程开工前所必须的供应方、专业分包方合约最迟签订期限和进场时间。由于本工程的质量标准高和专业施工较多,所以对分供方和专业分包方的选择是极其重要的工作。在此计划中充分体现对分供方和专业分包方的发标、资质审查、考察、报审、合同签订期限和进场时间要求。在进场后,我们将编制各分供方和专业承包方计划,与工程进度配套。设备、材料进场计划及大型施工机械进出
40、场计划。此计划要求的是分项工程所必须使用的设备材料进场计划以及施工、机械设备的最迟进出场期限。对于特殊加工制作的材料和设备应充分考虑其加工周期和供应周期,对塔吊以及部分临建设施等制定出最迟退场或拆除期限。为保证此项计划,进场后应编制细致可行的退场拆除方案,为现场创造良好的场地条件。质量检验验收计划:分部、分项工程验收是保证下一项工程尽早插入的关键,分部分项验收必须及时到位,经构验收必须分层进行。此项验收计划需业主、监理方、设计方和质量监督部门密切配合。施工计划进度控制措施521建立完善的计划保证措施建立完善的计划保证体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环。本项目的计
41、划体系将以日、周、月和总控计划构成。以工期计划为主线,并由此派生出设计进度计划、分包方施工计划和机械进场计划、技术保障计划、商务保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障一系列计划。在各项工作中做到未雨绸缪,使进度计划管理形成层次分明、深入全面、贯彻始终的特色。522人、财、物的保障1、在本工程上,我司将严格按照招标文件要求,委派具有同类工程总承包经验和能力的项目经理和从事项目承包管理的各类专业人员组成项目经理部,调配综合技术能力强的各类施工技术人员投入到本工程,以最大程度地满足工程的需要,确保工程实现质量目标,按期竣工。2、我们除具备强大的公司总部对项目实施和管理进行
42、支撑、服务和控制外,还具有门类齐全、实力强大的专业化公司所形成的施工保障能力,同时具备组装和组合社会优良资源的经验和能力。3、我们具备良好的资信、资金状况和履约能力,具备丰富的工程项目策划、管理、组织、协调、实施和控制的经验和水平,在该工程上不折不扣地实行专款专用,多年来,我们所形成的项目管理和运作模式广为业主和用户认可。4、我们本身拥有强大的施工机械设备资源,包括门类齐全、性能先进的各类施工机械设备、测量仪器设备、检验试验设备,能满足大型复杂工程的需要。5、按“劳动力需用计划”及时组织施工人员进场,施工高峰期间,公司劳动工资部积极做好劳动力协调和调配工作,保证劳动力满足施工进度需要。52农忙
43、季节、节假日保障措施:1、成立现场领导小组,及时与建设单位和相关部门协商解决施工人员的困难和生活问题。2、当劳动力不足时,选用我公司劳务公司所管理的劳务人员,作为劳力补充,确保劳力不减,必要施组织昼夜两班施工,确保施工计划的完成。3、加强施工人员思想教育,充分认识完成工期目标的重要意义,调动施工人员的积极性,发挥经济杠杆作用。凡在农忙季节、节假日紧张时生产的人员均给予经济补偿,对随意脱岗的人员给予经济处罚。4、充分调动施工人员的积极性,节假日及农忙期间施工人员原则上不放假,工会及行政部门作好职工的思想工作,同时给施工人员一定的施工补贴,对农村籍职工再进行额外的补贴,除于农忙季节、节假日改善伙食
44、外,给施工人员一定的经济补偿,稳定职工的军心。5、及时发现、了解并解决职工的具体困难,使职工坚守岗位,安心工作。524组织管理措施1、公司各职能部门加强对项目部的检查控制与服务,确保本工程对人力、物资、机械设备、设施料等资源的需要。2、项目部领导成员以中青年为主,既有专业理论知识,又有实践经验,善于管理,精力充沛,工作高效。项目部领导班子相对稳定,全面组织和领导本工程全过程施工。3、强化项目部内部管理人员的效率与协调,增强与业主的联系,加强对各施工队、分包方的控制和各供应厂商的协作,并明确各方面人员的职责分工,减少扯皮现象,争取围绕本工程建设的各方人员充分调动统一,共同完成工期目标。 525加
45、强计划管理1、科学地制订施工进度网络计划,强化计划管理,加强日进度计划控制、旬进度计划检查和月进度计划考核,以日进度促进旬进度,以旬进度保证月进度,以月进度确保总工期实现。2、加强动态管理,按照网络控制计划和主要进度控制点, 进行月平衡,周调度,保证计划的实施。3、计划滚动控制:开工前编制详细的施工总进度计划,并采取微机管理技术,对施工计划实行动态管理;建立主要的工程形象控制点,围绕总进度计划,编制季、月、周的施工进度计划,做到各分部分项工程的实际进度按计划要求进行,根据前期完成情况和其他预测情况,对当期计划和后期计划、总进度计划进行从新调整和部署,确保按原定或非施工原因调整了的期限交工。4、
46、及时准确的编制材料进场计划,避免因材料不到位而出现的窝工、停工。材料、设备供应应保证施工进度,否则要追究有关人员的责任,并担负造成的损失。526加强技术管理1、加强技术管理工作,精心组织施工,合理安排好施工程序和流水作业,加快施工进度,缩短施工周期。 2、认真进行图纸预审和图纸会审,与设计单位加强联系和沟通,抓好设计变更的落实工作。在图纸提供7天内即进行组织会审,并及时编制详细的施工组织设计和施工方案,为施工提供必要的技术保证。3、设计方案与变更:相关人员应反复认真看图并相互协调,及早发现、研究、提出问题,并尽早提交设计单位,尽早完成审核;与业主紧密协调减少临时核实后变更数量,并尽早可能的提早通知变更内容,使工程的施工在及时、准确、正确的方案指导下进行,避免混乱、更改和延误。4、施工方案与穿插:汇集各方人员,慎密决定施工方案,使施工工序之间在保证工艺和质量要求前提下尽可能多的穿插作业,确保分期和总的施工进度。5、单位工程的防水施工、设备安装阶段,合理组织立体交叉作业,充分利用场地、空间, 加快施工进度。 6、充分利用新技术、新工艺等科技手段加快施工进度。 7、科学地制订季节性施工方案,合理安排冬雨季
