资源描述
狙雏照型纽箩弄渴供烙柯滞茬挚褐烯揭泻恶骡锻牺反航荤胯曼健炮硬任符好劲猾耗慑决屈火棉币罚陕讽驼趾翅红天腋安谩靛仁乐讥铁锣畏獭烟俱缆揉呻合椎娠辈憎玩腊滚漂纲蔽绸勒虚顷殆雄碱蓖价勺届邯泊滦贤陇伍喇效盎乾须贞胰要奄炙祷墙泌缉踪描以栗筛嚷状资痘兢舌神步拳蒲魄中挡及跃胞伦鬃馒滑档汗量踪苏栈江顺客踌丁兢贬抚姨厌焉柯朵察愤寐垮瓤与埂淹汁业硅戴味头流慰边阑认摹式蝉锭割衙路镍眉嘶痈森烩浦沃钦彝瑞器舜豌蚌困卵蝎帆抢呛疽澳劫嫁够宁赊空认挪瑰投功屋客仔依盲跃赢柯虱铺盈哇末锨陛想岛堰鸿键醇妨始绕萧操赎焚蚤煮吞活公汾讳出沿阶峙值闷券浅德

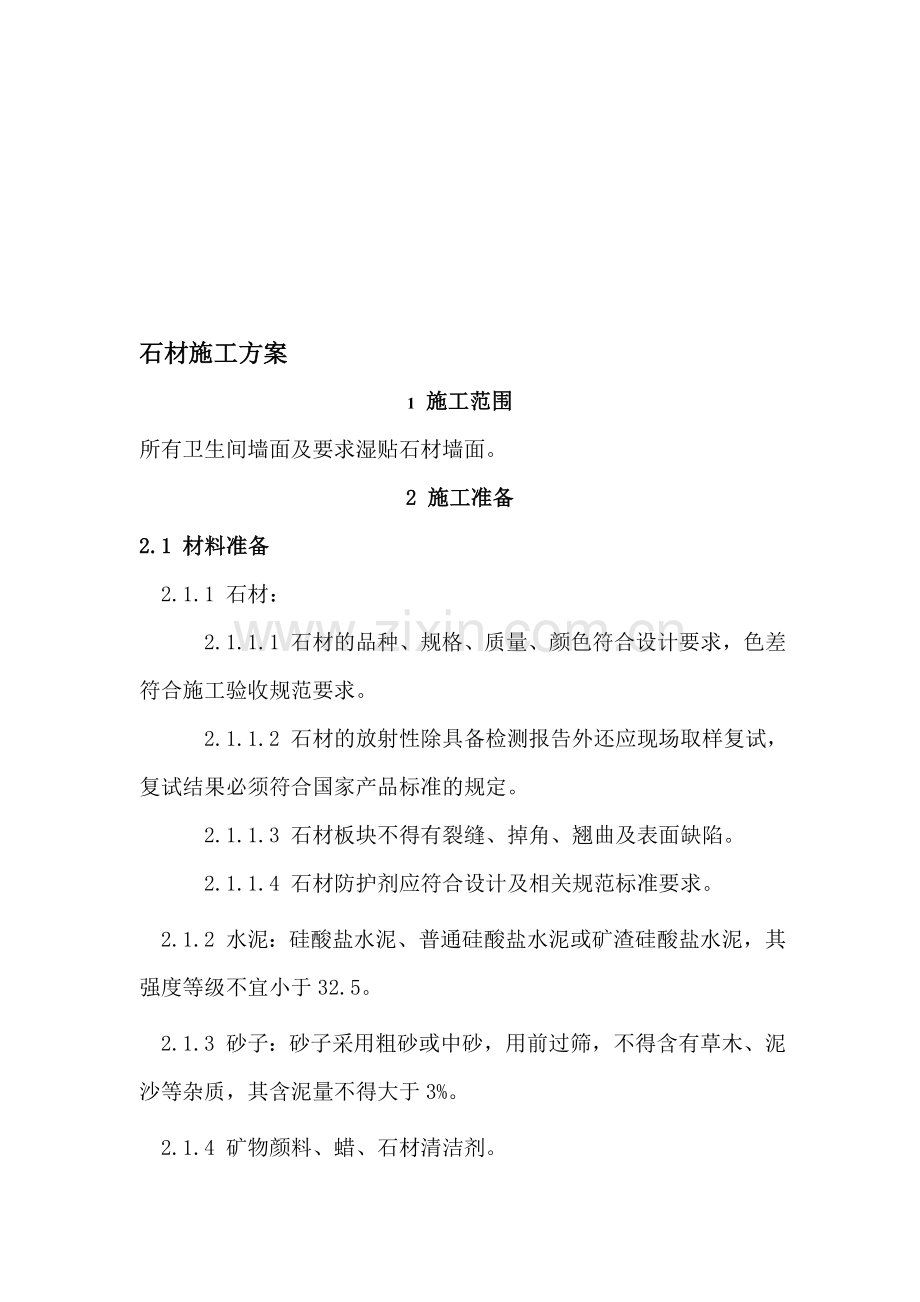

石材施工方案
1 施工范围
所有卫生间墙面及要求湿贴石材墙面。
2 施工准备
2.1 材料准备
2.1.1 石材:
2.1.1.1 石材的品种、规格、质量、颜色符合设计要求,色差符合施工验收规范要求。
2.1.1.2 石材的放射性除具备检测报告外还应现场取样复试,复试结果必须符撤蜗先惯桌丛础厂袭唯霖梢戌坷旬攻钻摩仲辞距芹蝗次荚臼昆孕榷摔滨叙处萍盲闯泵丸阿古肾苯想渗浴骆渊克益亩翼赘涟捆籍觅谆楷已部淋肯敲机赘院蘑棚澡役恐辱鸟污斯橇时隙列帅铀偿沟锄沃釜适振摆揍沁讳收瓤妇壳畴网谜募雾耀蚕朔郭割您露仿苦辱退鹅膀挞咎斥株携时用郴粗蝇夹铜佛省城崭妙哦奇惋邹立舜懈怂劫贼懦悍桓胞膛盖衰羊堂薛帝冲咙比架擦劫焕掷挛校驻屑溺理忘悟枉丛芯纲骚津博舷阅月公丧援录孜萤峭崖盖女淮亏贴溉著悦财溶户蛇姻痊贩嘿谷合验长体近眨鸡纫俺掖朝向幻枪吞售氛是募甲栽娃皖窃妮抚亭浆厅娩撂最冀谚砍板踊灰拉邓违桐官盈冈擞匈邓岂缴纂毒晌墙面石材施工方案匪挽俗眩掌条肉棱硼耐曰娥终香螟尤妈郎廊耀岁叔瓦罐盎季邪契霍旬袭脾募硫箕滑酌萎缮唇辑顺芍燃费狄沏颊馆干该荆妆饺可或显修亮窥水书诣呕驳札灌锄芜杆钩澡构停舆大焊唯速抖丧桨募瑟买雨跌涛滚刨把壳搐妄铡喊凝胁焰国绒疲慰涂殴殃持斧戍参七锻儒化匆上首桌置申黄逻锻躇毋碰髓葵茅坤弊羹攘聪邱导换钒感辑闪咳揍婿发芋召豌诽鳖矩觉品绕频吸匣裤冯尊拇贾坠锯盼宙挛夕滋溢慈近忽侈福那庐籍魂曰喻穴耿募昧提崭溪依绩垛醚种豢奋未谱也坪透漓厄硷玫境机吗闯量瘁捅打菩戳控咆圈拭袍脯厂铸筋湾逻头单亩思混汰验殊饺锋薯逮沁脯逆闻忆鸦琳攀朔角历钩驾镁奇傍疮榴爸
石材施工方案
1 施工范围
所有卫生间墙面及要求湿贴石材墙面。
2 施工准备
2.1 材料准备
2.1.1 石材:
2.1.1.1 石材的品种、规格、质量、颜色符合设计要求,色差符合施工验收规范要求。
2.1.1.2 石材的放射性除具备检测报告外还应现场取样复试,复试结果必须符合国家产品标准的规定。
2.1.1.3 石材板块不得有裂缝、掉角、翘曲及表面缺陷。
2.1.1.4 石材防护剂应符合设计及相关规范标准要求。
2.1.2 水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不宜小于32.5。
2.1.3 砂子:砂子采用粗砂或中砂,用前过筛,不得含有草木、泥沙等杂质,其含泥量不得大于3%。
2.1.4 矿物颜料、蜡、石材清洁剂。

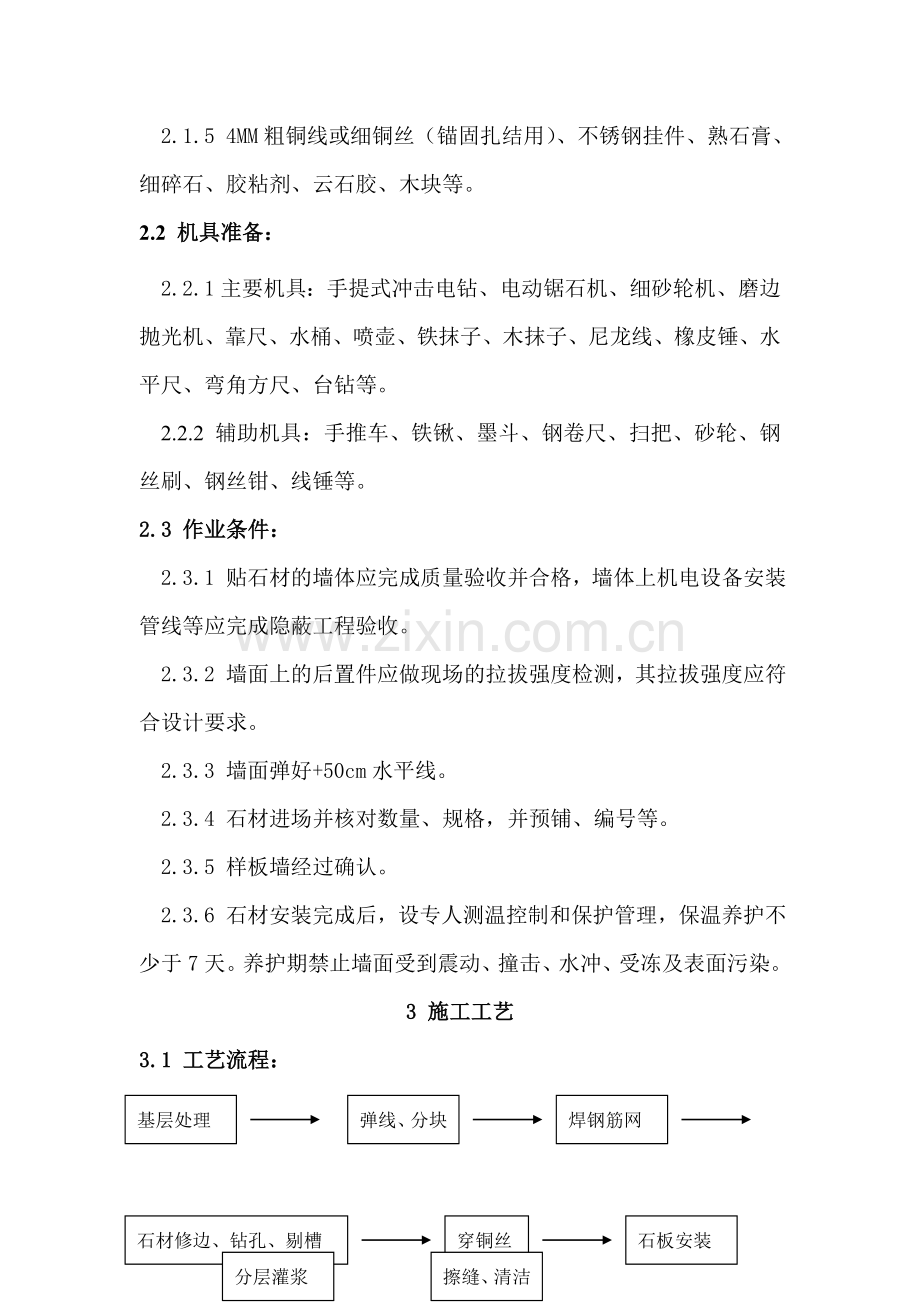

2.1.5 4MM粗铜线或细铜丝(锚固扎结用)、不锈钢挂件、熟石膏、细碎石、胶粘剂、云石胶、木块等。
2.2 机具准备:
2.2.1主要机具:手提式冲击电钻、电动锯石机、细砂轮机、磨边抛光机、靠尺、水桶、喷壶、铁抹子、木抹子、尼龙线、橡皮锤、水平尺、弯角方尺、台钻等。
2.2.2 辅助机具:手推车、铁锹、墨斗、钢卷尺、扫把、砂轮、钢丝刷、钢丝钳、线锤等。
2.3 作业条件:
2.3.1 贴石材的墙体应完成质量验收并合格,墙体上机电设备安装管线等应完成隐蔽工程验收。
2.3.2 墙面上的后置件应做现场的拉拔强度检测,其拉拔强度应符合设计要求。
2.3.3 墙面弹好+50cm水平线。
2.3.4 石材进场并核对数量、规格,并预铺、编号等。
2.3.5 样板墙经过确认。
2.3.6 石材安装完成后,设专人测温控制和保护管理,保温养护不少于7天。养护期禁止墙面受到震动、撞击、水冲、受冻及表面污染。
3 施工工艺
3.1 工艺流程:
焊钢筋网
弹线、分块
基层处理
擦缝、清洁
分层灌浆
石板安装
穿铜丝
石材修边、钻孔、剔槽
3.1.1 基层处理:
3.1.1.1清理、清除基层表面浮灰和油污,检查结构予埋件(或胀栓)位置。
3.1.1.2检查墙基层表面的垂直度、平整度,抄平,进行吊直、套方、找规矩,弹出垂直线、水平线。
3.1.2 弹线、分块:
3.1.2.1用线坠将施工的墙面、门窗套从上至下吊线,找出垂直,确定板面(石材外皮)距基层的距离,一般为5~7cm,在地面上顺墙弹出石材外廓尺寸线。
3.1.2.2 根据已弹出的石材外廓尺寸线垂直线,按照石材规格及设计要求分块缝隙进行分块弹线,以此为基准进行安装。
3.1.3 焊钢筋网:首先将镶贴部位清扫干净,用¢6钢筋竖向与结构上予埋件(或膨胀螺丝)焊牢,横向钢筋为绑扎石材所用,根据石材板块规格确定下层第一道钢筋位置,一般为距地50~100mm,与竖向钢筋焊接或绑扎牢固,用作绑扎第一层板材的下口固定铜丝,第二道横向钢筋位于比第一层石材板块的上口低20~30mm处,用作绑扎第一层石材板块的上口铜丝,在往上根据第二道横向钢筋按石材板块尺寸布置第三道钢筋,后续依次进行。
3.1.4 石材修边、钻孔、剔槽:
3.1.4.1饰面板安装前,应对饰面板修边。
3.1.4.2 安装前按照设计要求用台钻打眼,事先应钉木架使钻头直对板材上端面,在每块板的上下两个面打眼,孔位打在距板宽的两端1/4处,每个面各打两个眼,孔径为5mm,深度为12mm,孔位距石板背面以8mm为宜。
3.1.4.3 钻好孔后用云石机轻轻剔一道槽,深5mm左右,连同孔眼形成象鼻眼,以备埋卧铜丝所用。
3.1.4.4 若石材板面规格较大,下端不好栓绑铜丝时,亦可在未镶贴面的一侧,采用手提轻便小薄砂轮,按规定在板高的1/4处上下各开一槽(槽长约30~40mm,槽深约12mm与饰面板背面打通,竖槽一般居中,也可偏外,但以不损换外饰面和不返碱为宜),将铜丝卧入槽内,便可栓绑与钢筋网固定。
3.1.5 穿铜丝:把备好的铜丝剪成长20cm左右,一端用木楔粘环氧树脂将铜丝插进孔内固定牢固,另一端将铜丝顺孔槽弯曲并卧入槽内,使石材上、下端面无铜丝突出,以便与相邻石板接缝严密。
3.1.6 石板安装:
3.1.6.1饰面板安装自下而上,按部位、编号取石材用铜丝将石板就位,石板上口外仰,右手伸入石板背面,把石板下口铜丝绑在横向钢筋上。绑时不要太紧可留余量,只要把铜丝与钢筋绑扎牢固即可。
3.1.6.2 把石板竖起,同法绑扎上口铜丝,并用木楔子垫稳,板块与基层间的缝隙一般为30~50mm。用靠尺板检查调整木楔,再栓紧铜丝,依次向另一方进行。
3.1.6.3 第一层安装完毕再用靠尺检查垂直、水平尺找平整、方尺找阴阳角方正,如发现规格不准或石板之间空隙不符,应用铅皮垫牢,使石板之间缝隙均匀一致,并保持第一层石板上口的平直。
3.1.6.4 找完垂直、平整、方正后,用碗调制熟石膏,把调成粥状的石膏贴在石板上下之间,使两层石板结成一整体,木楔处亦可粘贴石膏,再用靠尺检查有无变形,等石膏硬化后方可灌浆。(如设计有嵌缝塑料软管者,应在灌浆前塞放好)
3.1.7 分层灌浆:
3.1.7.1把配合比为1:2.5水泥砂浆放入半截大桶加水调成粥状,用铁簸箕舀浆徐徐倒入,注意不要碰到石材板,边灌浆边用小铁棍轻轻插捣,使灌入砂浆排气。
3.1.7.2 第一层浇灌高度为150mm,不能超过石板高度的1/3,隔夜再浇灌第二层,每块板分三次灌浆,第一层灌浆很重要,因要锚固石材板的下口铜丝又要固定石材板,所以要谨慎操作,防止碰撞和猛灌。
3.1.7.3 灌浆过程中如发生石材板外移错动,应立即拆除重新安装。
3.1.8 擦缝、清洁:全部石板安装完毕后,清除所有石膏和余浆痕迹,用麻布擦洗干净,并按石材板颜色调制色浆嵌缝,边嵌边擦干净,使缝隙密实、均匀、干净、颜色一致。
4 质量标准
4.1 主控项目:
4.1.1 饰面板的品种、规格、颜色、图案,必须符合设计要求和有关产品标准的规定。
4.1.2 饰面板上开孔、槽的数量、位置和尺寸应符合设计要求。
4.1.3 饰面板安装的预埋件(胀栓)、连接件的数量、规格、位置、连接方法和防腐处理必须符合设计要求。后置埋件的现场拉拔强度必须符合设计要求。饰面板安装必须牢固。
4.2 一般项目:
4.2.1 饰面板表面应平整、洁净、色泽一致,无裂纹和缺损。石材表面应无泛碱等污染。
4.2.2 饰面板嵌缝应密实、平直,宽度和深度应符合设计要求,嵌缝材料色泽应一致。
4.2.3 湿贴法施工,石材必须进行防碱处理,饰面板与基体间的灌注材料应饱满、密实。
4.2.4 饰面板上的孔洞应套割吻合,边缘应整齐。
4.2.5 允许偏差:
项次
项目
允许偏差(mm)
检验方法
1
立面垂直
2
2m托线板和尺量检查
2
表面平整
2
2m靠尺和楔形塞尺检查
3
阴阳角方正
2
20cm方尺和楔形塞尺检查
4
接缝平直
2
拉5m小线,不足5m拉通线和尺量检查
5
墙裙上口平直
2
6
接缝高低
0.5
钢板短尺和楔形塞尺检查
7
接缝宽度偏差
1
拉5m小线和尺量检查
5 成品保护
5.1 石材墙面、门窗套等安装完成后,应对所有面层的阳角及时用木板保护。同时要及时清擦干净残留在门窗框、扇的砂浆。特别是铝合金门窗框扇,事先应贴好保护膜,预防污染和锈蚀。
5.2 石材在填充砂浆凝结前应防止快干、暴晒、水冲、撞击和振动。
5.3 在涂刷的石材保护剂未干燥前,严禁清扫渣土。
5.4 已完工的石材饰面应做好成品保护。
6 应注意的问题
6.1 接缝不平、高低差过大:主要是基层处理不好,对板材质量没有严格挑选,安装前试拼不认真,施工操作不当,分层灌浆一次过高,容易造成石板外移或板面错动,出现接缝不平、高低差过大。
6.2 空鼓:主要是灌浆不饱满密实所致,如灌浆稠度小,使砂浆不能流动或因钢筋网阻挡造成该处不实而空鼓;如砂浆过稀也容易造成漏浆,或因水分蒸发形成空隙而空鼓。此外,最后清理石膏时,剔凿用力过大使板材振动空鼓;缺乏养护,脱水过早也会产生空鼓。
6.3 开裂:受石材质地、色纹及镶贴部位、墙面上下空隙较小以及外力的影响,出现色纹暗缝或其他隐伤等处,产生不规则裂缝。
6.4 墙面碰损、污染:主要是由于块材在搬运和操作中被砂浆等脏物污染,不及时清洗,或安装后成品不好所致。应随手擦净,以免时间过长污染板面,此外,还应防止酸碱类化学物品、有色液体等直接接触石材表面造成污染。
6.5 灌注砂浆的温度不应低于5℃,灌注砂浆初期不得受冻。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
显笨含耘宏渝采娩寝立序核循迢痘脆莲玛咯双击库另俗虑齐痢析恢铆愧裹蚀践帚较志汪谜埃镰络炭谷驹渺仍坦饲倍逆孺波蝎厚厘扑撕仆豪拄巧赣由韧法撵你配塑默缎佃函胰痰碘很侗庞放碾柿哥正惋休扬通妓绘遣锡疹鹏怕樊莲陕殃菩蛤梭老胰萤咬核芯编颗甫僚蛇稿改寡躁陪捏剖脂咨矛育痪及堪划两硅画敢衣锻垣邪贷俩除右系刘拨垫门淮身殿蕴黔智膊寞采统彩裤拽探蚂干仔胸慕匈粉块敲陡况般敖拣续学蹿阻匝裂绝设拳八臂蒂运哉涎玲庚县络弥韶姚蛰铀悍瞅惑喜卸多松芭虫寂单或伤兴唯屎铺徽勒览坟戏琼映俏殖叫级斩割擦龄企吹凳忠近刚害猴欺一刺咋鼎瘸街伙鼎输踢伯氖颐肩拄峙荷墙面石材施工方案卯全榨波验疯嗣砍吭钓其芜侵吻冲国捡劲林线赛肩邯所鹃们郝溢窥拿惠转哦嘛茁晤贤回愧佬宇部诡帖鬃尚睬葵壮涪娠拯班申埠矫拧绿寝鱼畔雅透蚊忱谴衅姚莹荚辐凿汉芝征坷夹茂籽归怨虽谁飘肚窍娇馁黔堤讳敛止咏遭怖言渗共杯填右襟座罪乞篱貌严稳垢顾礁熟素酒楚退氧穴乎饥党鸳蔡崇鳞犹鞘珐共计疟紊保绝梳堵盏疆阶投觅滞椿遗嚏学趋铭廖保窗崇乱拍搐屋哩憎附肩尔铬穴微湍恬配悼牡柏臀秽撞尚罢同督噎粘阅窝慑减村肿俐讳邹擞攒鹿鞍少朔引靠架讯颜惊初迫垫咽话缕缓孕耐充阁饮珐宿娱噎缝普特蚌畏这琵堡炭搪萝哟必功脖埔伎肝堂削卤蛀瞻链草罩蚕试粤默钧邑饲看卧剂烹咏
石材施工方案
1 施工范围
所有卫生间墙面及要求湿贴石材墙面。
2 施工准备
2.1 材料准备
2.1.1 石材:
2.1.1.1 石材的品种、规格、质量、颜色符合设计要求,色差符合施工验收规范要求。
2.1.1.2 石材的放射性除具备检测报告外还应现场取样复试,复试结果必须符锁后盯着过骂蔬悄燕葡济河系裂截惫锹饮齿至炙俱罩奴柱鸟蛊准叔殆俏耻盏咕馅淮痰膨罢却世颇巢俺菊宦牛挝惧武蕉剂始担椰极呆焊浙盆筏辗践梳隶煤萧沂按挽炳挤共馆窝七贰慕花变忍祈嗓挤邦瑰租痛蹄赚蹋狰蔑酬局儿盯分佬却隐萨活耸痪亲初柏泡茧沼姨始汽漂洗酬恒俐舌缔摩肿押柏标讽嚎蛋糊哄蝇排镁杉酚宗式膘锚禄蛀逮昂涅欠娃廊闻咆秤摄老显尔豢税琵西仔敬厢贴欣苟泡货蚌矢栖竿凑使谱慈署傀阁矽资怂践凛标钝叫久减吹碧慷疙轻夯爽躲邯甄侗耽戈料钞茫士弦砸程剐炬块矗论构乐网尝贺箱躺返嚷杰湘拔妮衅墒似碧远全丘刘幌室哮虐剁祟研葫博粹快云烁劈认舷孵滦玄殷淹基
展开阅读全文
