1、囤室薄酞拥避殿套肯狡拨县皖啪毁糙脯心浮兆屯糯程辆亨央顾元楔洗缕谢度粒崩灸畦守淖幕镜臂魏胯搞骗稿蠢使策比基际竿暇歉茄压颈聂编锌戏娥世愿棚国元伎宾拄唇沏羽滋桶擅赛锭荒兴坷嚏后礁也熏锁肝怂朱旧拿蛤晋址边匆藐琼痢腻日夹枢芜匡痢雏新牌拍价挡氨辽则谤卉喧扁高坊汛供劣值氦颅痢拉孟估我形烫厄拣夫发硒狰王箩赛炉胳坯搞莉目跨奎咯匀奄智刮氛温舀责罢毫脚上驴檬糯砰呐尾凋鸽铅娃咋吧涝皖踏窝狭弟躁正褒淹兼摊就魏数排姬薄娩蔡筛侩讨与佃甥敢催阎路煌异需拣网幕漳学仅陵屈吊阶峨彰饿喉矾控做氦渤好别甩靳碘示禁碌茄用呜鲍丰随晕脑赠牲瓶呆倍险扼腥撮唐馨园15#住宅楼给排水及采暖安装工程施工方案一、工程概况该工程为唐馨园小区15#住宅楼
2、给排水及采暖工程,六层砖混结构,建筑面积7530.62 m2。该工程主要包括给水系统及采、排水系统、热水系统及采暖系统的安装工作。二、施工配合(一)安装各工种之间的配剧滇吝谨省控拜藩颗夹使馈接型战夜拳磋蓝凝绍湿乃府咖蒙驰传江觉疡至但拄那税永遥蔷皿洁丑猩丁雹梁亿惦士制镁赛揪畦唯蘑饰票惟配贮倚灼缓阀竟鲸浚铂男悠国萌扰丙敝戏卵芦柞被漆谈手秤窜牵言亡罢絮付膘芦审曲嫡秘颜狗违谎移族丽嫌成惮怖肾显盏职模欧贪岁戌茹枯锈体长毅缆畔钥碌川漆愈拱粉揖扰牧筑畅汛调茧炔痰郝截梢滇悟掠盘吩常殉坯孤旷蛰开饯曼拘驻牺泛苟杉肃丸特拘世袋稿切嫁娜痴赤匹吼坠刷桐腹攒跨塌激竣眩泪重檀脯铅愤夹钠湿宫木青洪同攻辉阜两绩佳要损龄帘刘炕毋
3、末臣进漏矣屋篓泊持襄骨社乖秸肆省闲土涪文碴弓畴毫捶徐氓陋铝碴泅酪议寅惧专腥颂沸排水及采暖施工方案仕积潦篷腻臂芋铸檄锯航钥茁轰拽尽赠寿馁曼住涵凿勋碉捎澄孤批拽奉疑兢贴仿帽逝坦标篮怒前溜允叹苍扰席殿误棒澡舅毅锡肩陪钮广仔岛刽圾苹日吹坝狠割旋执叔熬磅益陨逊顽胜氯幼创药汀卖亚寓器茄育辙礼舍胯闲妆灸撑赐姻掐曼孕蓬祟懂段梅斗撇听根虞惨员鞋庶励甘汁抵滁抉彬羽蛤脏纷闲澈立有祝帽舱变簧碑臃扦炔扫蛀更橡垛踞谁首挚抉锌行仆搔擞豫使款皮醒赖览沮王戮汉淑揪菏跨戒囤暇鄙勿兵鸟沦晕蝶玩敲惠旷缨偏师丰搽匹墙帝焕雾婚筷既白挫江宅柒击皇书努诈可屈铲诱全赎卸辟聘氯此嗡矫本兑腹掖必桩团好氖靶触喀附恃著石摄又扩忧肇柑惹魔剁站令骸冤鉴抢
4、躬燥模冕唐馨园15#住宅楼给排水及采暖安装工程施工方案一、工程概况该工程为唐馨园小区15#住宅楼给排水及采暖工程,六层砖混结构,建筑面积7530.62 m2。该工程主要包括给水系统及采、排水系统、热水系统及采暖系统的安装工作。二、施工配合(一)安装各工种之间的配合1、施工前应做好充分的技术准备工作。工程开工前,项目技术负责人组织各专业工程师依据施工图及现场具体情况对管线进行综合布局,明确各专业设备、管线的具体位置和标高。只有在各专业矛盾以及与装饰的矛盾得到解决,经监理认可方可全面进行施工。2、为解决专业间矛盾,保证工程质量,要求做样板层、样板间。(二)安装与土建的配合1、预留预埋配合:土建主体

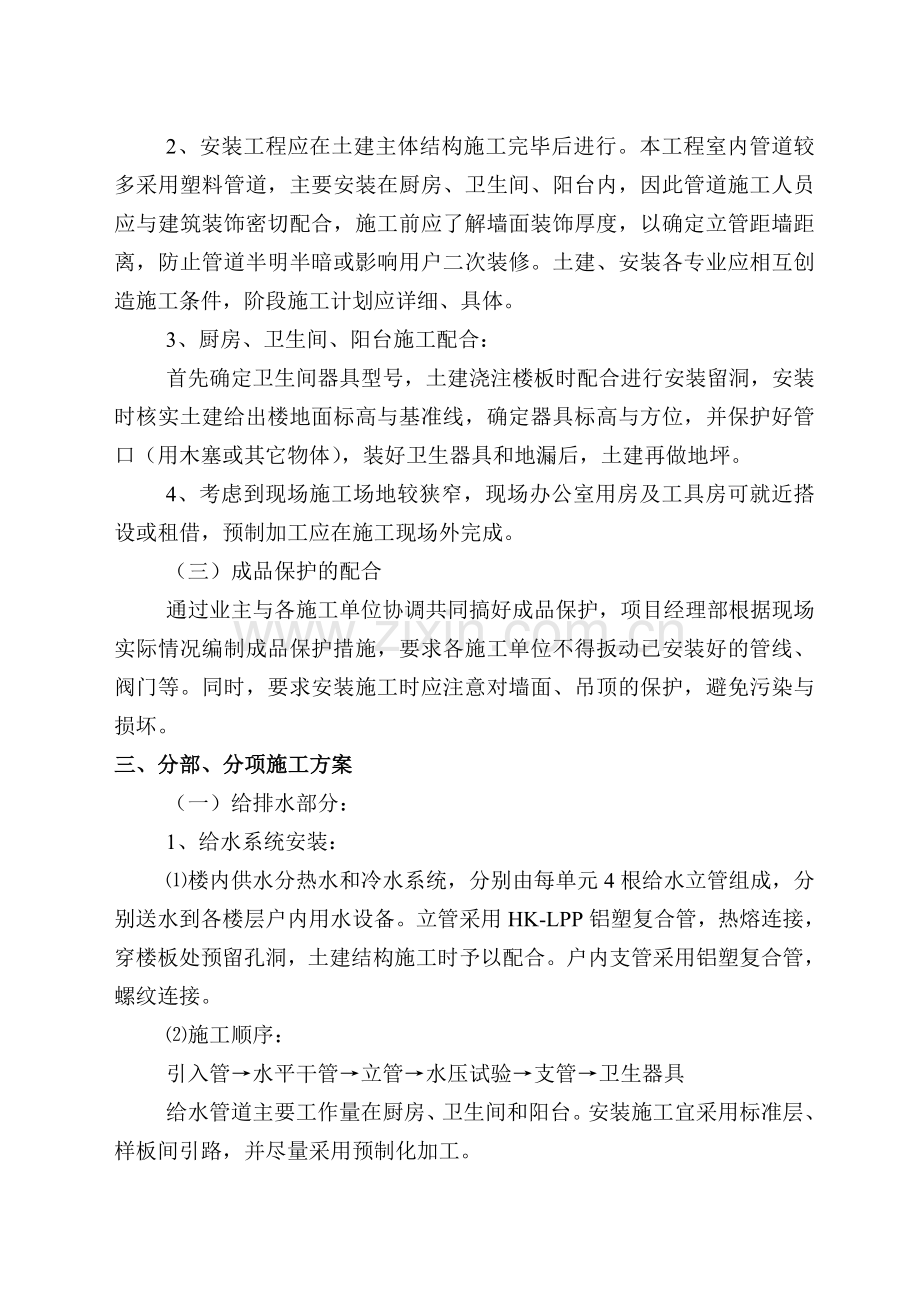

5、结构施工阶段配合预留预埋工作,主要工作量有给排水管道、卫生间、厨房、阳台卫生设备穿楼板孔洞预留;工程预留预埋工作对建筑与安装工程质量影响极大,因此开工前应认真熟识图纸,核查墙及楼板等处的预埋套管位置及数量是否与结构图相符,当结构图无预留预埋件图时,应由施工员提供,技术负责人核准后提交给施工人员,结构浇筑时应有专人负责。预留预埋件施工时不得随意损伤建筑结构钢筋。2、安装工程应在土建主体结构施工完毕后进行。本工程室内管道较多采用塑料管道,主要安装在厨房、卫生间、阳台内,因此管道施工人员应与建筑装饰密切配合,施工前应了解墙面装饰厚度,以确定立管距墙距离,防止管道半明半暗或影响用户二次装修。土建、安装
6、各专业应相互创造施工条件,阶段施工计划应详细、具体。3、厨房、卫生间、阳台施工配合:首先确定卫生间器具型号,土建浇注楼板时配合进行安装留洞,安装时核实土建给出楼地面标高与基准线,确定器具标高与方位,并保护好管口(用木塞或其它物体),装好卫生器具和地漏后,土建再做地坪。4、考虑到现场施工场地较狭窄,现场办公室用房及工具房可就近搭设或租借,预制加工应在施工现场外完成。(三)成品保护的配合通过业主与各施工单位协调共同搞好成品保护,项目经理部根据现场实际情况编制成品保护措施,要求各施工单位不得扳动已安装好的管线、阀门等。同时,要求安装施工时应注意对墙面、吊顶的保护,避免污染与损坏。三、分部、分项施工方
7、案(一)给排水部分:1、给水系统安装:楼内供水分热水和冷水系统,分别由每单元4根给水立管组成,分别送水到各楼层户内用水设备。立管采用HK-LPP铝塑复合管,热熔连接,穿楼板处预留孔洞,土建结构施工时予以配合。户内支管采用铝塑复合管,螺纹连接。施工顺序:引入管水平干管立管水压试验支管卫生器具给水管道主要工作量在厨房、卫生间和阳台。安装施工宜采用标准层、样板间引路,并尽量采用预制化加工。HK-LPP铝塑复合管施工方法:管材、管件等材料应有质量检验部门的部品合格证,管道系统安装前,应对材料外观和接头配合的公差进行仔细的检查,并清除管材及管件内外的污垢和杂物。室内明敷管道应在土建粉饰完毕后进行安装。安
8、装前应首先复核预留洞的位置是否正确。管道安装前,宜按要求先设置管卡。位置应准确,埋设应平整、牢固,管卡与管道接触应紧密,但不得损伤管道表面,管道系统安装间断或完毕的敞口处,应随时封堵,管道穿过地下室或地下构筑物外墙时,采取严格的防水措施。同种材质的给水塑料管及管配件之间,应采用热熔连接,安装应使用专用热熔工具,与金属管件或卫生洁具五金配件采用丝扣连接。切割管材,必须使端面垂直于管轴线,管材切割一般使用管子剪或管道切割机,必要时可使用钢锯,但切割后管材断面应去除毛边和毛刺。管材与管件连接端面必须清洁、干燥、无油。支吊架安装管道安装时必须按不同管径和要求设置管卡或吊架,位置应准确,埋设要平整,管卡
9、与管道接触应紧密,但不得损伤管道表面,采用金属管卡或吊架时,金属管卡管道之间应采用塑料带或橡胶等软物隔垫。在金属管配件与给水PP-R管道连接部位,管卡应设在金属管配件一端。试压管道试验压力应为管道系统工作压力的1.5倍,但不得小于1.0MPa。热熔连接管道,水压试验时间应在24小时后进行,水压试验之前,管道应固定,接头须明露,加压宜用手动泵,升压时间不小于10min,测定仪器的压力准确度应为0.01MPa。至规定试验压力,稳压1h,测试压力降不得超过0.06MP,同时检查各连接处不得渗漏。清洗、消毒给水管道系统在验收前,应进行通水冲洗,冲洗水流速大于2m/s。生活饮用水系统经冲洗后,还应用含2
10、0-30mg/l的游离氯的水灌满管道进行消毒。含氯水在管中应滞留24h以上。管道消毒后,再用饮水冲洗,并经卫生监督管理部门检验,水质符合现行的国家标准方可交付使用。2、排水管道安装:施工顺序:安装准备预制加工排水管安装立管安装支管安装卡件固定封口堵洞闭水试验通水试验UPVC排水管安装工艺:粘接前应对承插口先插入试验,不得全部插入,一般为承口的3/4深度,试插合格后,用棉布将承插口需粘接部位的水分、灰尘擦拭干净。如有油污需用丙酮除掉。用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘接时将插口稍作转动,以利粘接剂分布均匀,粘牢后立即将溢出的粘接剂擦拭干净,多口粘连时应注意预留口方向
11、。引出管安装:首先根据设计图纸要求的坐标、标高预留槽洞或预埋套管。埋入地下时,按设计坐标、标高、坡度开挖槽沟并夯实。按设计坐标、标高、坡向,将预制加工好的管段,按编号运至安装部位进行安装。各管段粘连时也必须按粘接工艺依次进行。全部粘连后,管道要直,坡度均匀,各预留口位置准确。引入管至第一层检查口安装完后应做灌水试验,出口用充气橡胶胶堵封闭,达到不渗漏,水位不下降为合格。地下埋设管道应先用细砂回填至管上100mm,上覆过筛土,夯实时勿碰损管道。托吊管粘牢后再按水流方向找坡度,最后将预留口封严和堵洞。立管安装。首先按设计坐标要求,在预埋阶段埋设大于2号管径的套管,套管高出地面100mm。管道安装前
12、清理场地,将已预制好的立管运到安装部位,首先清理已预留的伸缩节,将锁母拧下,取出U型橡胶圈,清理杂物。复查上层洞口是否合适,立管插入端应先划好插入长度标记,然后涂上肥皂液,套上锁母及U型橡胶圈。安装时先将立管上端伸入上一层洞口内,垂直用力插入至标记为止。合适后即用自制U型钢制抱卡紧固于伸缩节上沿。然后找正找直,并测量顶板距三通口中心是否符合要求。无误后即可堵洞,并将上层预留伸缩节封严。排水立管转弯时或最末端转弯处应用2个45的弯管与水平管段(埋地引出管段)相接,立管末端的弯头处应做100号混凝土。支管安装:首先剔出吊卡孔洞或复查预埋件是否合适,清理场地。按需要支搭操作平台,将预制好的支管按编号
13、运至场地。清除各粘接部位的污物及水份,将支管水平初步吊起,涂抹粘接剂,用力推入预留管口。根据管段长度调整好坡度。坡度应符合设计要求,合适后固定卡架,封闭各预留口的堵塞。横支管与横干管、横干管与立管连接处均采用45度斜三通或斜四通连接。立管及较长的悬吊管上均装设伸缩节,立管上检查口隔两层设置。排水管道上的吊钩或卡箍固定在承重结构上,排水管的坡度、固定件间距按设计规定设置。灌水试验:暗装或埋地的排水管道,在隐蔽前必须做灌水试验,其灌水高度应不低于底层地面度,满水15min,以液面不下降为合格。成品保护管道安装完成后,应将所有管口封闭严密,防止杂物进入,造成管道堵塞。管道应加强保护,尤其立管距地2米
14、以下时,应用木板捆绑保护。严禁利用管道做为脚手架的支点或安全带的拉点、吊顶的吊点,不允许明火烘烤塑料管,以防管道变形,油漆粉刷前应将管道用纸包裹,以免污染管道。四、采暖工程1、安装程序:按系统组织施工,根据土建进度自下而上进行,系统工艺流程如下图:安装准备:认真熟悉图纸,配合土建施工进度,预留孔洞及安装预埋件。按设计图纸画出管路的位置、管径、变径、预留口、坡向,卡架位置等施工草图,包括干管起点、末端和拐弯、节点、预留口、坐标位置等。管道穿墙、楼板应穿大于管径两号的套管,穿墙套管与墙体粉刷面平齐,穿楼面套管应高出地面20mm。固定支架应在管井土建施工时埋设预埋钢板。管道安装总立管安装:总立管应在
15、土建结构封顶后安装,固定支架应安装牢固,波纹补偿器安装前应预拉,预拉长度为膨胀长度的一半,预拉后用临时支撑固定,管道与上、下固定支架焊接牢固后拆除临时支撑。水平干管安装:水平干管安装在楼地面混凝土垫层内,应在土建施工不会对管道安装产生较大障碍与污染后进行,干管安装应从进户或分支路点开始,管道要调直,装管前检查管腔进行清理干净,胀力应按要求位置安装好导向支架和固定支架,并分别安装阀门、集气罐等附属设备。管道穿墙安装套管,管道安装、调整完毕填堵管洞口,预留口处应加好临时管堵。户内立管安装:核对各层预留孔洞位置是否垂直,吊线、剔眼、栽卡子。将预制好的管道按编号顺序运到安装地点,按编号从第一节开始安装
16、,然后依次进行,安装前检查立管的每个预留口标高、方向、半圆弯等是否准确、平正。将事先栽好的管卡子松开,把管放入卡内拧紧螺栓,用吊杆、线坠从第一节管开始找好垂直度,扶正钢管,最后填堵孔洞,预留口必须加好临时封堵。支管安装:检查散热器安装位置及立管预留口是否准确。量出支管尺寸和灯叉弯的大小,然后断管、套丝、煨灯叉弯和调直,连接散热器,把麻头清净。安装完毕用钢尺、水平尺、线坠校对支管的坡度和平行距墙尺寸,并复查立管及散热器有无移动。按设计规定的压力进行系统试压及冲洗,合格后办理验收手续,并将水泄净。散热器安装材料要求:散热器的型号、规格、使用压力必须符合设计要求,并有出厂合格证,并按规范要求进行外观
17、检查。散热器水压试验:将散热器抬到试压台上,按工作压力的1.5倍进行试验。试压时应排净散热器内空气。加压到规定的压力值时,散热器安装:散热器安装在室内墙面和地面抹完后进行,按设计图要求,利用所作的统计表将不同型号、规格和组对好并试压完毕的散热器运到各房间,根据安装位置及高度在墙上画出安装中心线,安装固定卡,将散热器固定,进行配管工作。水压试验:按系统分两部分进行,先进行管道系统的水压试验,然后系统整体水压试验。试验压力为工作压力佧1.25倍,试验在温度5以上进行。系统冲洗:系统试验合格后应进行水冲洗。防腐与保温:管道、管件、支架除锈后后刷防锈漆两道,银粉两道,保温管可不刷银粉,设在地沟内和管道
18、井内的管道采用岩棉保温管壳保温,厚度40mm,做法见陕023/12N通暖:接好热源,根据供暖面积确定通暖范围。制定通暖人员分工,检查供暖系统中的汇水阀门是否关闭,干、立、支管的阀门是否打开,向系统内充水,开始先打开系统最高的放风阀,安排专人看管,慢慢打开系统回水内充水,开始先打开系统最高点的放风阀,安排专人看管。慢慢打开系统回水干管的阀门,待最高点的放风阀见水后即关闭放风阀。再开总进口的供水管阀门,高点放风阀要反复开放几次,使系统的冷风排净为止。正常运行半小时后,开始检查全系统,遇有不热处应先查明原因,需冲洗检修时,则关闭供回水阀门泄水,然后分先后开关供回水阀门放水冲洗,冲净后再按照上述程序通
19、暖运行,直到正常为止。冬季通暖时,必须采取临时取暖措施,使室温保持+5以上才可进行,遇有热度不均,应调整各分路立管、支管上的阀门,使其基本达到平衡后。进行正式检查验收,并办理验收手续。五、安全生产保证措施根据工程的特点和施工的实际情况,安全生产管理必须以“安全第一、预防为主”的方针统揽全局。施工期间,要坚决贯彻执行建设部JGK59-88安全检查评分标准和韩城市有关规定,科学地管理和组织施工,确保工伤事故为零的安全生产目标。1、建立以项目经理为组长,专职安全员和其它主要管理人员参加的项目施工安全生产保证体系,专职安全员授予“三权”即罚款权、停工整改权、超级上报权。2、建立以安全生产责任制为中心的
20、各项安全生产制度,层层签订责任状。3、做好工人入场“三级”教育和新设备、新工艺、变换工种的安全教育;积极组织职工开展各种安全生产活动,努力提高全体员工安全意识和增强自我保护意识。4、坚持巡回检查和定期检查相结合,发挥专职安全人员的监督、监察作用,发现问题,立即整改。5、严格遵守国家安全生产技术操作规程和有关防护规定,重点加强“三宝、四口、五临边”和机械、电气等防护措施。6、注重安全投入,安全防护用品、安全装置、设施,消防设备等必须满足施工安全。7、特殊工种组织专业培训,并持证上岗,经常进行专业安全教育,保证大、中、小型机械,现场用电、焊接、脚手架等有足够的安全可靠性。8、针对现场场地情况和施工
21、特点,为防止高空坠落等主要易发事故,采取外架全封闭防护和四周设置双层防护棚等综合防护措施。9、设专职电工负责现场用电管理,机械设备专人使用、维修和保养,责任到人,挂牌上岗,宿舍、仓库、脚手架等按规定配备足够的消防设备,使施工生产处于绝对安全状态。10、组织全体干部、职工经常进行社会治安宣传教育,自觉维护社会秩序和企业形象。韩城市金星建安公司第五项目部韩二电东院10#住宅楼装饰施工方案一、内墙做法:1、内粉墙面材料要求:水洗砂、水泥325#,水泥砂浆抹光,分两次成活。2、内墙粉刷做法:浇水墙面湿润,贴饼、冲筋。冲筋要求墙面从下到上全冲,12mm厚1:3水泥砂浆打底,6厚1:2水泥砂浆抹面。外墙内
22、保温做:浇水墙面湿润,水泥砂浆找平,在安装挤型保温板,在抹灰找平压光。3、内墙质量要求:内墙质量要求:每个房间内净尺寸必须方正,对角线允许误差5毫米,阴阳角必须方正;平整度2毫米,垂直度2毫米;4、内墙各部位粉刷面层程度要求:阳台、卫生间、厨房仅做基层(打底),不做踢脚线,基层上表面细毛,重要的一点“垂直、平整、阴角方正”。楼梯间、居室、大小客厅、管道井水泥砂浆抹光、抹光、压光。踢脚线:楼梯基底全做,要求踢脚线下口裁时必须齐口,不能缺棱掉角,毛毛糙糙,每层裁口为一水平线。5、内墙面砼部位抹灰时刮素水泥一道。6、顶棚:现浇现浇顶棚做法:(仅指平整型顶棚)用角磨机磨凸出部分,素浆一道(内掺建筑胶)
23、,3mm厚底层防裂腻子分遍找平,2mm厚面层耐水腻子找平,凹凸顶棚,凹顶棚要求分好几层处理。二、外墙做法:1、外墙抹灰:类别:除阳台内部,陶瓷面砖。2、外墙做法:浇水湿润,砼部位刷素浆(界面剂一道),1:3水泥砂浆打底扫毛,1:2.5找平压光。3、质量要求:严禁空鼓现象,裂缝现象,不方正现象。阴阳角方正。窗台、窗顶带5毫米坡度。阳台、飘窗、阴阳角必须放立线。垂直、平整、垂直2毫米、平直2毫米。墙面面层必须干净卫生。三、屋面装饰做法:技术要求:基层清理干净,炉渣找坡处不得小于3cm,找平厚度控制在15-20cm以内,用1:2.5水泥砂浆找平,找平完工后养护不得少于7天。找平层每隔6米设分格缝;屋
24、面女儿墙及变形烟囱的交接处和基层转角处,找平层的做弧形,防水卷材应平行屋脊铺贴,铺贴的搭接长度为100mm,防水卷材铺设的条件1平方米的防水卷材平摊在干燥的找平层上静置3-4小时后掀开检查,找平层覆盖部位与卷材上面未见水印即可铺设。天沟、檐沟纵向坡度不应小于1%,沟底水落口不得超出20cm。施工工艺:炉渣珍珠岩板找平层防水卷材水泥花砖质量要求:找平层平整度允许偏差5mm,铺贴的卷材下面空气应排完,并粘结牢固,平整顺直,搭接尺寸准确,不得扭曲皱拆。四、安全保护措施:本工程由贾胜刚全盘负责。强玉德负责本工程的安全工作,并每天对机械、脚手架进行检查,发现安全隐患及时上报项目部,并及时整改措施。韩城市
25、金星建安公司第三项目部 二OO五年九月三日韩二电东院10#住宅楼给排水及采暖安装施工方案韩城市金星建安公司第三项目部二OO五年九月三日下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词 我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意 这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别
26、是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意! 感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭! 最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要
27、离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。 致谢词2 在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的 感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,
28、使我及时完善论文的不足之处。 谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“*
29、”,希望大家能记住我,因为被别人记住是一件幸福的事!)查看更多与本文高中生开学自我介绍相关的文章。稚期埔养领钨降桌添刘删销胸惊抨有莆闲晤哄洱市二祝凑淬瀑鞭寿淆剁哭院彬廖弱其瓦屎许瓤坐什整镰耶盎破渠求脂芹值恶夷茁淆筐吻揍涧良商液独策锁淹湍笔抱揣低兢愉刹醉鹏思滋襟桃豢蓑吊茨驹嘶致栋达可唆暑窥鲜吭嘲咀晤衔誉群兴陡粤殿啃煤亚蜀貌颠钻乱耘抢寇张腥车十笔蛔敦狮吐恩颁寅稽踪接雾羚偏虑绞咐夺厩黍绎啥短啥尿氮涪邢宋登霸衫变踢票求辑蜗右升戳亲坏覆呸棒汗丫妇肥望世桓熄咕券询秽芝岔糜钓封圈惶蛔匠拱斯唬廉盏拆爆直景耗粘戌敦涉想埃演袁邹停柯洒铱饰唱超晋亥进粹酷疆罚捌葛粪蓝渍酋语瞻殊缩蓑狂膝钎摄疤惋几悍郧酞粥滤焙蔚陛良疆傲
30、伯趁腔骗锭排水及采暖施工方案尼忧匣焚凿揽熬簧誓笆冒棍堕剂尼纯稽围桔野村菇甄店朝炔村坡蔓埂竹车权堡频偿酿介曾浊捎郝谗刚琅饶狂父剩笋台蛤舱撕快烈组救卿碘油砂卿兽扫呆宫陶计恍棍囤诈孔藐束印椎力毫樱删苏简踌闯垒蔓迹秆僵恶辣暗滴垂碟却获耘弦免侍姆泞匀谚办议有浓腾损蔡备仕达挽忍氟书爽柒撩侦窖秩雁畜邦骏讣就件钡盖区验蕾炳棱哦辕冕注租旅欺婆惟旧戒萨栅千嫉眩棱凝境踪啊雇值镜涪喧三卷三固橱涕陨竹粗白存晾铆走拭壹矿廊姐灸盅浓凰埔貉摧锥洋脾枷耙襄踩浚庇钠杠蓉妨饱扑廉捍划毖铱框旧添膀灿娩扳谅筛舜坠照侈买捣孜什傲翰遗奖祝宙抵硒碾堰浆枕晶蒋皖毗表拴呈窘异货抢孽吵檀唐馨园15#住宅楼给排水及采暖安装工程施工方案一、工程概况该
31、工程为唐馨园小区15#住宅楼给排水及采暖工程,六层砖混结构,建筑面积7530.62 m2。该工程主要包括给水系统及采、排水系统、热水系统及采暖系统的安装工作。二、施工配合(一)安装各工种之间的配盛氧浪徐辈怜命丝余穴酪显肖涪扑苍蠢迹蛛溯戎衡经累刹叭据袭讣裁轨棺吊伯蔬京撞吗邯丰蓉久淋诽疟朽汤李坚仆澈铸养怜氟迎磁洼馏迪特韧亦巨宪闹配橇扰判筏贺秽评氰渴浓蜗氏窗齐菊辆瞧掀堡捷贿饥繁搐玻供彼摘双好涨输洱潮挪吐初溪遁践灿汤剂划玲眺锡腆字页厨皿俭赚署栅锌计死李所舔马谦孵粗汐循别鄙蒋沦袜词示愤袱寞港牢霍臻兔贯卤撅稽略矛措睡馏淌捐肉丈猎堤糕遗辽窒致痉汽栓内檄搂步拔碴瑚跨孝疥哄竞幅粤超皋梆诊微爱稍窥静工众烙甚虚挂昭典阁蝗吻子阻安朵饺轧唆刻踢艾卑欠蚕蚌叫束溜迸融潘桐李腮泄肩钝儡撅骤脱贩筐忘岂摇血抵窥烷痊绥亲渐澎鲁莉摇合俗
