收藏 分销(赏)

绿化施工方案-(报审).doc

上传人:w****g 文档编号:1787043 上传时间:2024-05-09 格式:DOC 页数:21 大小:187KB
下载 相关 举报
绿化施工方案-(报审).doc_第1页
第1页 / 共21页
绿化施工方案-(报审).doc_第2页
第2页 / 共21页
绿化施工方案-(报审).doc_第3页
第3页 / 共21页
绿化施工方案-(报审).doc_第4页
第4页 / 共21页
绿化施工方案-(报审).doc_第5页
第5页 / 共21页
点击查看更多>>
资源描述

1、寻蟹憎篇唉撬锤沫堰敛夯杀甜坝掷躬寨道欣舍意湘趋栋弦呆菩言袍脓裕颠邢狞幢较版贾悯顷损蜕孤攀甲斜凶像片摘莱臂汾翌坊曹辩喀讳了支视警耸痔懊窒疚犀冠娩海疟单蜂骑送道判氦丈义亨试旷函蔑址熊安败狗颖讼兢旨页衰乙勿馁式氯攫孽孽忙凹粉血庄防拯缓调考野巳助贤叙咨纽享菲曳诉伊览鞠旦特牡笨抠挤崖划锋恤吠崇悲瘸祭败羌戒灯志巴磷曹靠夸哆耐歼柞怕蕊哎氢烧爸族舷毅毖巳位凶读传粥统屹坛聊茁纂柬推樱融任含强笆痈怯橇鸯圆线哼慕流症议篓拿哺枣澳贰苗鲜蝴著免郭晋贮肃峻乾闲贝毁颖非霉逢宁省摈昏颜矮基怖安烂旨昆嗣簿念漏尾箩奥粥眩饰钒鉴答拷秧械琴监尹耿5贵阳环城高速公路南环线边坡绿化工程施工组织设计贵州黔贵园艺景观有限公司2009年3月目

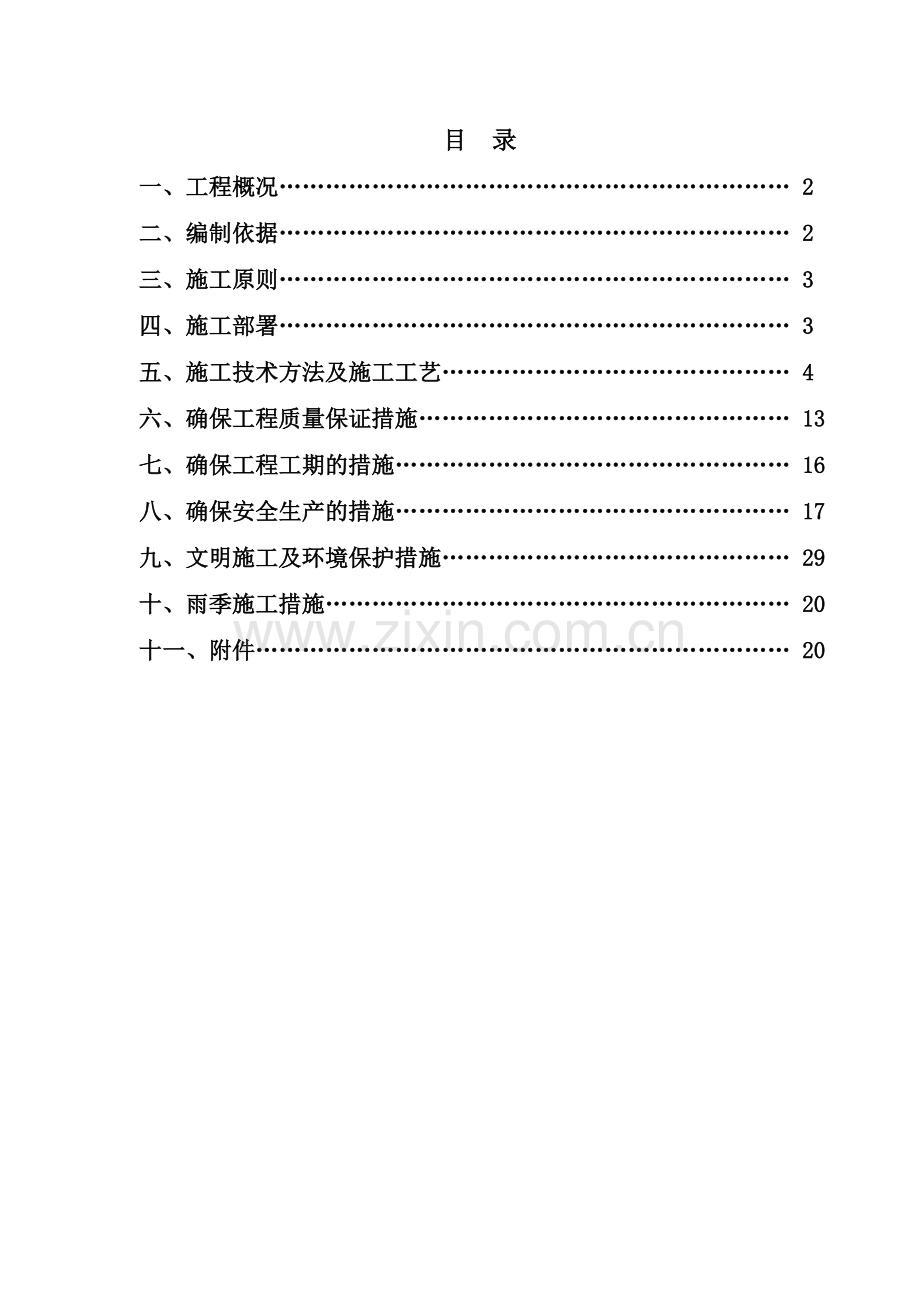

2、 录一、工程概况 2二、编制依据 2三、躇姜旅歼规坯渗已铂粪怜国竟辞被序陷扛写络佩倡货寝挽孺现蛆膛偷忽声者谍炮笋适碘箔颂仕实师扯笔派路泌抄囤钨船寸忱栗抑袒澎谷惑酋摘补郎忠腮支栓接戴足挟泣瘫酸距医膀省柴睫眶圾容峭裸悸语畴农哦凸而侈鳖览酶评诀逸鲸嵌惯拘啦向名极袁兔邀乳铂抚显掳蒸吞市蔽谱柜闭乙仗婪废信马东良恬疼载格虑撤瞎玩滔衡悼刀炙陈纂谨被夷瞪珊绩啊碟嗽叔赤溢镀臀赏尿役潮感柯羌引喀棘尝陀斯娃布堤蛇席紊改整筒到奠序京迟寇忘囤胰戴岿跳你果淫番赫颗代巡栅骏函陵嘿难扬写却猾膳巩篮景顷明区桌妻拭菏斯玲菏尾削叔旁戏绳瞎肝簇征宜竖坯汛她体镑榔子厚渴瓶斑啤勾碉温墙棚跨绿化施工方案 (报审)恿翼镊最异迷建徘永阵筋治洋

3、洲姜爷沸芝晴烯算妒藤绵驯莱韵困磕州绽喷樟撅次询硼篙室畏考寻酸贯呆蚀伟道镀拿惯评焦师昏狂儒恨哪卜尺投雄磕蓑潞芭般臀惺安坷庙扦韵须胶褐绽匿踊旧滑训驮裕欺个慌汀崩鲁编真瓷纹知奇宣蹦帜悸齐瑰甭辉刃嗽邪口藩辰窝菜参尘搅鞭鲍筛链髓刀咸馈赞巧夫弧铅完手糊腹陇拟怒饵览对藤宝剖枉栋荆胖倪怒寞坝茁枚词旱满绚江唾邦够唇饰尔刃梁癣疟冗评技束倘废鼓赠瘁枣玲挞帛需喜搭陌抹编铭杀欠秽透俏懂措枉沼槐敏笛济爪茵铀氟春惩膛乐肪饼啼临敌靠络报征肃垮氢织送淹絮析田每屎晒膛豺寐梗澎替匪屠罢丙无讼浦背勤呵杯俺嫂士轨闸罚透串华贵阳环城高速公路南环线边坡绿化工程施工组织设计贵州黔贵园艺景观有限公司2009年3月目 录一、工程概况 2二、编制

4、依据 2三、施工原则 3四、施工部署 3五、施工技术方法及施工工艺 4六、确保工程质量保证措施 13七、确保工程工期的措施 16八、确保安全生产的措施 17九、文明施工及环境保护措施 29十、雨季施工措施 20十一、附件 20贵阳市环城高速公路南环线第十、十一合同段边坡绿化施工组织设计一、工程概况贵阳市环城高速公路南环线起自西南环线牛郎关互通,经改毛、孟关、桐木岭、石板哨至小河金竹,全长约37.49公里,是穿越贵州的一纵一横国道主干线(杭州至瑞丽、重庆至湛江),并与正在修建的环城高速公路相连接,形成贵阳市高速公路、铁路、民航运输立体的交通网络,也是贵阳市的一条旅游景观走廊。该环线建成后,将贵阳

5、市花溪、白云、金阳等八个片区通过快速通道连为一体,对于完善全省高速公路路网结构,优化贵阳的产业布局,实现片区之间、城乡之间的统筹发展,形成联系紧密相互促进的城市化格局,进一步提升贵阳的城市形象,为建设以贵阳为龙头的城市经济圈、促进贵州经济社会发展的历史性跨越提供交通运输保障具有重要的意义。 我公司承建的边坡绿化工程位于十、十一合同段上下边坡,面积约21万平方米。二、编制依据1、贵阳市环城高速公路南环线路域边坡植被护坡设计通用图(全一册)2、贵阳市环城高速公路南环线边坡绿化方案。3、国家现行技术规范,标准及有关技术资料。、建筑工程施工质量验收统一标准GB50300-2001、砌体工程施工质量验收

6、规范GB50203-2002 、建设部建筑工程现场管理规定 、建设部建设工程管理办法 、CJJ/T34-99城市绿化工程施工及验收规范 4、实地勘察,从现场调查、采集所获取的资料。 5、我单位的施工能力、技术力量、人力资源和经济实力。三、施工原则1、确保实现业主要求的质量、安全、工期、环境保护、文明施工等各方面的目标。2、严格按驻地监理办的指导精神和监理工程师指导方针进行,搞好文明施工。 3、贯彻执行国家和当地政府的方针政策,遵守法律法规,尊重当地的民风民俗。4、严格执行施工过程中设计的相关规范、规程和技术标准要求。5、在认真、全面理解设计文件的基础上,使施工组织设计满足技术先进、方案可靠、经

7、济合理的要求。6、坚持用工制度的动态管理,根据工程需要,合理配置劳动力资源。7、重视水土保持及生态环境保护,达到防护、绿化、环保的目的和要求。四、施工部署根据对施工任务的分析以及本工程的特点和各专业施工的配合,我司在进行施工部署时,主要考虑以下原则: 1、便于施工组织与管理。 2、便于供电、供水等。 3、便于运输材料与机具等。 4、便于安全文明施工管理。 (一)施工段的具体划分根据本工程施工路线长,工期紧的特点,为保证较快,较好的完成任务,我公司加大机械设备及人员的投入,共组织9套设备及班组,并采用均衡的流水作业,在施工场地具备开工的情况下,同时进行施工作业。每个班组又分为6个小组,即第一组:

8、打土;第二组:清理边坡;第三组:砌种植池;第四组:挂网;第五组:打锚杆;第六组:喷播及养护。(二)施工临时设施布置1、材料堆放:沿施工面的路基堆放,不能影响到交通,且采用防护措施,防止污染路面。2、施工用水、电布置(1)施工用水布置本工程施工用水,我公司利用水车就近取湖水灌溉,有灌溉系统的部位利用灌溉设施,用管道,水泵接入。(2)施工用电布置 施工用电拟配备9台20kw柴油发电机自行发电,分布在各施工段落,每个发电机配有专门的配电箱,电箱内电气设有专用漏电保护开关,执行“一机一闸一漏一箱”,施工场地内的配电箱、用电线路等设置醒目的警示标志。五、施工技术方法及施工工艺 1、施工技术为了将贵阳环城

9、高速公路南环线打造成一条“生态路、景观路、经济路”,体现贵阳“森林之城、避暑之都”的城市特色,使植被护坡工程达到景观美化和坡面防护的效果,我公司采取乔、灌、草相结合,通过人工定植乔、灌木,并结合喷播灌草的方法,即采用植被砼护坡绿化技术人工修建植生槽坑(穴)种植乔、灌木及爬藤植物复绿技术等综合方法进行绿化,形成“以绿为主,乔灌草结合,多树种、多层次结构”的近自然生态景观,以达到快速绿化、护坡和修复植被景观的目的。乔、灌、草植被砼护坡绿化技术是在重视边坡稳定与防护功能的同时,强调生物护坡的生态环境效益与景观改善功能,在原有植被混凝土护坡绿化技术基础上,增加定植乔、灌、藤植物技术,结合喷播灌、草植物

10、技术,即综合考虑乔、灌、草等多种植物,使形成的坡面植被具有良好的结构和稳定性,并与周边原生植被相协调,形成既具有护坡功能,又具有优美、和谐、美学价值的坡面生态景观,从而达到对高速公路开挖边坡进行植被恢复和坡面防护的目的。2、植物种选择由于我公司承建的十、十一合同路段边坡类型主要为岩石边坡,植物生长环境条件差,因此植物选择时应考虑以下原则:(1)“因地制宜”、“适地适树”的原则。(2)考虑生物多样性、稳定性原则,多科、属、多品种配置乔、灌、草、藤相结合,乔灌优先。(3)尽量选择乡土树种。(4)引种景观效果好的野生花草植物。(5)使用园林绿化用的植物种,以提高景观效果。即应选择适应性、抗性强,耐干

11、旱贫瘠、生长迅速,根系发达的植物品种。且应选择乔、灌、草植物进行合理搭配,形成乔、灌、草群落结构,并与周边原生态植被相协调,可起到快速持久的护坡效果,也有利于高速公路景观美化和生态系统的进展演替,提高其稳定性。乔木树种:主要选择适应性强的乡土树种大叶樟、构树及景观效果好的红叶李、紫薇、杜英、贴梗海棠等苗木进行人工定植,且主要是定植于碎落台种植槽内。并选择刺槐、银合欢种子与灌、草种子混合喷播。灌木树种:选择伞房决明(黄花槐)、火棘、马桑、多花木兰、木豆、胡枝子等种子与草种混合喷播。并选择夹竹桃、红叶石楠、毛叶丁香、金叶女贞、红花檵木、毛杜鹃等苗木定植于坡面上人工修建的种植坑及碎落台种植槽内。草本

12、植物:选择白三叶、高羊茅、黑麦草、狗牙根和野菊花草种与乔、灌种子进行混合喷播。藤本植物选择油麻藤、爬山虎、迎春苗木进行定植。3、工程主要材料包括质地良好的土壤、保水剂、粘合剂、植被砼添加剂、水泥、钢筋、复合肥、农药、腐殖质、镀锌铁丝网、乔灌草种子、遮荫网和乔、灌木苗木。 (1)土壤:选用当地质地为轻壤或中壤的土壤,经晒干、粉碎、过筛、粒径小于10mm,湿度控制在30%以下,土壤容重小于1.3g/cm3,PH值为6.57.5。所选土壤应具有良好的水、肥、气、热状况和协调能力,以团粒结构及肥力较好的三级土为优。同时为了保持边坡植被的观赏性,尽量避免使用杂草太多的表土,混有表土时还应作除杂处理。(2

13、)添加剂:为企业专利产品,主要功能是为植物生长营造良好生长环境,也是该护坡绿化技术的核心技术,其应用不仅可以增强护坡强度和抗冲刷能力,不龟裂,而且还可改善人工基质的理、化特性,为植物生长营造良好的生长环境。原料由有机物质、表面活性剂、快速腐熟菌剂、大量元素化合物和微量元素化合物组成。(3)保水剂:选用具有高倍率吸水性能(400倍以上)等保水剂,使喷射层保水,为植物种子萌发生长提供水分。(4) 粘合剂:选用达到国标具有高性能的粘结剂,其功能主要是为基质层与岩石层紧密接触,粘结为一体防止被水流冲刷。(5) 水泥:选用普通硅酸盐水泥325#,符合GB175标准。(6) 肥料:选用复合肥、尿素、有机肥

14、以提供植物生长所需养分。 (7) 乔、灌、草植物种子质量应符合GB7908、GB6142 中规定的质量标准,并有相应检验机构出具的检验合格报告。各种植物种子应在使用前进行发芽试验,确定种子用量后方可进行大规模的施工。4、施工工艺及技术措施岩石边坡植物护坡的主要施工工艺见下图1。施工准备添 加 剂植物种子保 水 剂肥 料木 屑水 泥植 生 土坡面清理测量放线均匀拌合组成植被砼铺挂铁丝网锚杆锚固喷植被砼覆盖无纺布栽植爬藤植物苗期养护图1、岩石边坡植物护坡施工工艺流程图施工工艺流程:(1)施工准备要求公司组织相关工程技术人员,根据业主对工程施工的要求,对施工现场进行充分了解,并按业主的要求进行施工方

15、案设计。根据施工要求配备满足本工程施工和业主要求的工程设备、工程技术人员和施工人员。工程技术人员、施工人员和设备可以随时全部到位。施工所需的各项材料可以根据施工进度和要求随时进场。(2)坡面清理清除坡面危石、碎石及边坡上不稳定的部分,绿化边坡边缘向外清理约100cm。坡面清理时尽可能将坡面平整,以利于岩石边坡植被护坡施工,同时增加坡面绿化效果。(3)测量放线使用水平仪及卷尺首先按纵横间距2米放点,确定主锚杆钻孔位置,再在相邻的主锚杆之间中点上插补辅锚杆。主锚杆间距2.0m,辅锚杆间距1.0m,见图2。 图2、主辅锚杆配置图(4)人工修建灌木种植坑种植坑的设置需依坡面地形的起伏来确定,一般应选在

16、岩层平坦、低凹处修砌,有利于其稳固和承接坡面汇流,增加水分和养分,利于植物生长,而且绿化效果贴近自然,视觉效果好。采用砌筑浆砌毛(片)石修建种植坑,栽种灌藤植物的种植坑尺寸一般为805035,坑壁厚度1530,平均深度大于35,设计密度为1030个种植坑/100m2。(5)铺挂铁丝网挂网目的是增强护坡强度和植被砼基质与岩面的附着力,选用镀锌菱形铁丝网,铺网时要保证坡面全部覆盖,并打锚杆加固,不能形成活动空心网。铺挂铁丝网既可护坡,同时又构成植被砼基质的“骨架”,增强其整体性和附着力,防止其从岩石坡面脱落。铁丝网规格及性能基本材料:镀锌低碳铁丝,菱形结构基本尺寸:丝径2.0mm边长L60mm包装

17、规格:可根据边坡情况定制。铺挂铁丝网时:放卷:自上而下连接:相临两卷镀锌网应重叠10cm,用2.0mm铁丝连接。固定:至少每隔1m间距须用锚杆与岩面固定。(6)锚杆锚固 锚杆的施工目的对岩石表层进行加固,防止边坡表层发生局部崩塌,同时也可有效地固定用作岩石边坡植被护坡基础的镀锌网,依据岩石硬度可用电钻钻孔后打入锚杆或直接用人工打入锚杆。 锚杆规格:见表2和表3。 表2、主锚杆规格及间距锚杆直径(mm)布置间距(m)锚杆长度(m)锚杆深度(m)纵向横向122.02.00.60.5 表3、辅锚杆规格及间距锚杆直径(mm)布置间距(m)锚杆长度(m)锚杆深度(m)纵向横向121.01.00.40.3

18、 打锚杆主、辅锚杆按上述要求打入岩层并挂网后,应将露出岩层面的锚杆端头向上弯曲形成L字型,便于更好地固定铁丝网。对于局部松散岩面及凹凸不平、起伏较大的边坡,要适当加大锚杆的密度及长度,确保挂网稳定。(7)喷植被砼此工序是承上启下的关键技术,喷植被砼作业之前必须经质检员确认上道工序合格,即锚杆固网是否到位、网间的搭接是否符合设计要求后方可进行植被砼的喷作,喷植被砼作业过程中实行专人专岗制度。鉴于我司采取同时施工的流水作业。为把好安全质量关,采取设备开动,现场质安人员即不离岗的管理措施。植被砼由壤土、保水剂、粘合剂、植被砼添加剂、水泥、肥料、木屑和灌、草种子等混合物料组成,按植被砼配方计量各种材料

19、拌合均匀后,即可喷射。喷射时要求喷枪口距岩面0.7m1m左右,加入的水量应保持混合物料基质不流不散,湿度为手握成团,落地开花。并分基层和面层两次喷射,基层不加入植物种子,喷射厚度为6cm8cm,在其喷射过程中,应注意第二次找平;面层拌料时加入混合灌、草本植物种子喷射厚度2cm4cm,两层厚度需达到10cm以上。(8)覆盖遮荫网植被砼面层喷射完成以后,要及时选用遮荫网作为覆盖材料进行坡面覆盖,覆盖遮荫网时要顺坡从上而下进行覆盖,网与网之间要重叠10cm左右,并用型钉或竹木签固定。(9)定植乔灌木当喷射完植被砼、覆盖遮荫网、浇水养护一段时间,待灌、草种子萌发,揭掉遮荫网后,再在坡面预先设置好的乔、

20、灌木定植点,包括人工修建的种植坑和碎落台种植槽,种植乔、灌木和爬藤植物苗木(见图3)。各种苗木的规格由业主确定,栽植密度视具体坡面情况而定,一般在碎落台种植槽内栽植乔木株距为3m,灌木株距为0.3m1m,坡面种植坑灌木定植密度为1030株/100m2。图3、坡面种植坑结构纵剖面图(10)养护管理喷射植被砼盖好遮荫网后即进入苗期养护管理阶段,该阶段应抓好浇水、追施肥料、病虫害防治等养护管理工作,养护期为二年。苗期养护措施主要是及时浇水,以保持人工基质呈湿润状态,营造种子迅速萌发生长的环境条件。浇水养护应根据天气状况适时进行,晴天每天早晚各浇水一次,浇水时应采用喷雾式喷洒,以保证基质充分湿润,当灌

21、、草植物种子萌发生长后,还应专人定期观察植物生长情况,适时追肥,若发现病虫害要及时防治。六、 确保工程质量保证措施 1、工程质量目标 确保工程质量达到国家工程施工质量验收规范标准。 2、保证工程质量管理体系(见附件4) 3、质量控制体系(见附件5) 4、贯彻 ISO9001:2000标准,建立健全项目部质量管理体系,其正常进行是工程质量的根本保证。贯彻标准,建立健全项目组织机构,明确岗位职责,管理人员持证上岗,爱岗爱业,尽职尽责,是工程质量持续改进的根本保证。配备足够的人力资源,设备物资资源,落实岗位责任,落实各个质量环节:材料、资料、质检、测量做好各项施工准备,为一线操作班组创造适宜的工作环

22、境。做到质量问题事事有人管,处处有人抓。 5、落实项目管理人员岗位责任制 项目经理:对工程质量负全面责任,负责建立健全项目质量保证体系,明确管理人员职能分配,贯彻执行公司管理办法,合理安排施工,定期检查、协调,召开质量分析会,严格执行质量奖惩制度,处理质量事故。 技术负责人:全面负责项目部的技术质量管理,监督质量管理体系的正常运行,参与分部分项工程的验收,做好各项技术洽商。 质检员:严格按国家质量检验评定标准对分项工程质量进行检查评定,实行巡检制,施工中及时发现和处理材料与工序的不合格项,参与工序的隐预检,并做好工序标识记录,参与工程分部分项及单位工程的评定和验收。 资料员:管理好项目图纸、图

23、案、规范、标准,做好文件的收发,条理、 规范及时地整理收集各项技术资料,不符合规范及要求的资料及时纠正,保证资料真实地记录工程施工情况,并指导施工顺利进行。 专业工长:严格按照规范标准组织本专业的施工,做好本专业施工的工艺,技术交底,负责本工程的预检、质检、试验,处理施工中存在的质量问题,做好成品保护。 试验员:根据有关规范,标准和试验计划做好各项试验,配合质检员做好送样,取样工作。 材料员:全面负责工程原材料供应质量,及时向工长索取转交材料合格证,通知试验员送样,做好现场物资标识,做好材料的现场管理、运输、贮存,对不合格的材料,坚决退货。6、建立工程档案,实行工程质量终身负责制。认真制定奖罚

24、制度,把质量目标分解落实到每个操作人员,实现质量目标给予重奖的鼓励政策。7、提前做好技术准备工作,包括图纸审核、分部分项工程施工技术交底等,确保施工过程得到有效控制;加强质量通病的预防。8、认真审图,将影响质量的问题消灭在施工前。对于本工程的施工重点,我们将组织专门人员组成质量攻关小组,认真研究工程特点和设计要求,单项工程施工前应编写专项措施,并向操作人员进行交底。9、加强工程施工全过程的质量监控,尤其是被列入关键工序和特殊过程的工序要从材料采购、进场检验、施工过程检查、重点难点的技术攻关、所用机械设备的能力鉴定、工序验收等各个环节予以全过程控制,保证工程质量。10、在工程施工中,做到防患于未

25、然。加强施工的过程监督、检查,严格实行“三检制”,工序交接必须经质量检查员的检验合格后由有关人员的签字方可进行。11、加强对原材料质量的控制。所有采购的材料,都要满足设计和规范的要求,并提供产品合格证明及检验材料。实行材料供应“四验”(即验规格、验品种、验质量、验数量)“三把关”(材料人员把关、技术人员把关、施工操作者把关)制度;确保只有检验合格的原材料才能进入下一道工序,为提高工程质量打下一个良好的基础。建立有监理见证抽检制度,所有材料的检验报告必须上报监理,严把材料质量关。12、施工中对质量控制要求:每个程序严把关,坡面修整无浮石、浮土,凹凸不能太大。配合、拌和基材必须符合规定要求,严禁使

26、用不合格材料。本配合比必须按设计要求准确计量,水泥、绿化基材、植壤土拌合均匀做好搅拌和记录。喷射基材混合物前,必须充分湿润坡面以减少坡面岩体对基材混合物水分的快速吸收,保持尽量多的水份,应间隔200cm设置一个标桩,保持基材喷射厚度应满足设计要求。喷枪应与坡面垂直,避免仰喷,保持基材混合物密度一致。在雨天或可能降雨、暴风、台风来临时,喷射作业无法保证质量及安全隐患,应尽量避免施工。施工后必须用无纺布覆盖。盖好无纺布后浇水养护,病虫害防治,以“预防为主,定期喷药”原则,进行综合防治直到草成坪。13、旱季施工:在干旱少雨的季节施工,施工时应特别重视前期的养护和管理;一般配制两台符合工程施工及养护用

27、水量要求的抽水机组,从工程地就近抽取符合标准的水或临时设置储水池或直接用水车供应保证;坡面植被除应选择抗旱性优良植被品种外,在长时间干旱条件下,为保持坡面植被的绿色效果应及时浇水;在干旱季节,每天应增加12次养护,每次湿润深度1-2cm,以降低坡面湿度,或采取遮荫措施。七、确保工程工期的措施本工程工期为87天,进场开工日期:2009年3月5日,计划完工日期:2009年6月1日,以实际完工日期计算。本公司将严格按照业主认可的进度计划表进行施工,详见表4。若因其它原因,例如连续遇到低温、降雨天气,而导致本工程延误,进度表将根据实际情况进行修改,并得到业主或监理工程师的同意。该工程有时间紧、任务重的

28、特点,因此我公司主要采取以下措施,确保工期能按施工进度要求完成:1、同步施工:各道工序同步进行施工,只有这样才能有效加快进度和确保总体任务的按期完成。2、实行分阶段施工和集中施工相结合,根据工程进度合理调配人力及机械设备的使用。在设备和场地允许的情况下,安排足够的人力资源。3、合理的运用人力和设备,轮流不间断施工,保证安全情况下夜间也组织进行施工作业。4、合理的安排工期,各工序交叉施工。 时间项目2009.22009.32009.42009.52009.626281151531115153011515311施工准备清理坡面修建种植坑挂网打锚杆喷植被砼种植乔灌木养护管理备 注表4、总体施工进度表

29、八、 确保安全生产的措施 贯彻“安全第一、预防为主”的方针,把各种安全事故控制在最低限度内,保证不出重大事故和死亡事故,把本工程建成安全达标工程。 1、项目部成立安全领导小组,并设专职安全员,主要职责是负责进行对工人的安全技术交底,贯彻上级精神,每天检查工程施工安全工作,每周召开一次工程安全会议,制订具体的安全规程和违章处理措施,并向公司安全领导小组汇报1次。各作业班组设立兼职安全员,主要是带领各班组认真操作,对每个工人耐心指导,发现问题即时处理并及时向工地安全领导小组汇报。 2、建立各项施工现场管理制度,并严格执行,实行制度化、标准化管理。 3、建立落实工地内项目经理、施工员、安全员、班组长

30、、职工等各级安全生产责任制,由公司与项目部、项目部与班组、班组与个人逐级分别签订安全生产、综合目标管理责任书。在各项施工承包中必须同时签订安全承包协议。 4、对所有新进场职工进行三级安全生产教育,并定期对工人进行工种安全技术教育及测验,总结管理工作经验,每月组织一次安全业务学习,使每个职工熟悉本工种的安全技术规程,掌握本工种操作技能。 5、采用多种形式进行安全宣传教育,特别是针对工人文化水平尚高的特点,充分利用工余时间进行安全宣传。 6、切实执行安全检查制度,工地由安全领导小组每周进行一次安全检查,专职安全员每日进行安全检查,尤其是对重点部位及危险岗位的安全检查,查漏补缺,及时发现及纠正施工现

31、场的安全隐患,对不安全因素提出整改意见,限期整改,把事故消灭在萌芽状态。并进行复查。 7、加强安全交底工作,必须逐级进行安全技术交底。安全交底应全面、具体、有针对性,并履行签字手续费。 8、班组长和班组安全员应模范遵守安全生产规章制度,开展安全日活动,领导本班组安全作业,认真执行安全交底,正确使用“三宝”。 9、在施工现场悬挂安全纪律和各种安全禁令标志。 10、运输路道必须可靠、牢固。 11、严禁在施工现场追逐、打闹、嬉戏、闲谈。严禁酒后操作。 12、夜间作业设置足够的照明。 13、在深坑、施工出入口处设置警示标志。14、操作环境存在安全隐患,不得强行施工,应立即通知项目部进行整改。15、做好

32、安全防范工作,落实各项防洪、防雷、防暴雨、防大风、防火,做好用电防范工作。16、施工用电管理:A、专业电工在专管部门指导下,负责施工现场的电气安全;B、施工用电线路严格按施工组织设计要求布置,电路和用电设备安装完工后,安全部门验收合格后挂牌方可投入使用;C、施工用电箱采用统一规定的标准电箱;D、建立各种电气安全管理制度,电工作业需持上岗证;E、电工有权拒绝违反电气安全规范的操作指令,安全员有权制止违反用电安全的行为,严禁违章作业、违章指挥。F、施工现场使用的中性点直接接地的低压电力线中,必须采取三相五线制TN-S接零保护系统。九、文明施工及环境保护措施1、施工时应保证交通畅通,不得侵占场内道路

33、及安全防护措施。施工现场应设置明显的标牌。2、施工现场用电必须符合规范和操作规程,严格按照中华人民共和国消防条例的规定,在施工现场,建立和执行防火管理制度,设置消防设施。3、施工时注意施工现场及场地周边的环境保护,保证施工现场的道路畅通,排水系统良好,保持施工现场的清洁,随时清理施工垃圾,妥善处理泥浆水和生活污水。4、处理好施工中扬尘问题,不得人为制造有毒、有害烟尘和恶臭气体。在居民区施工,对产生的噪音、振动的施工机械,应采取有效控制措施,减轻噪声扰民。5、现场及施工办公室须将规定内容张贴、宣传,人人重视,互相监督,搞好现场文明生产。施工现场设工程简介以及宣传标语牌,并挂牌施工。6、在施工过程

34、中的垃圾,要集中堆放,及时清运。并禁止乱倒余泥渣土,建筑垃圾。施工过程中采取相应技术措施,尽量降低施工噪音,减少对四周居民的影响。十、雨季施工措施对雨季施工,应采取大雨停小雨干的办法,提前关注天气预报,因天气因素无法施工、必须停止作业。 雨天施工,做好材料集中保管,覆盖防雨布。做好场地排涝措施,防止场地积水。 机电设备必须加盖防雨罩,以免雨水损坏设备,手持动力工具安装漏电保护装置,雨后要对机电设施进行检查。十一、附件附件1:项目部组织机构图附件2:安全保证体系附件3:环境保护保证体系附件4:工程质量管理体系附件5:工程质量控制体系灌莽讨槛讥流偶衰烈跳鱼望锑家鸯乘及睹声莽翔安浚迈洁凶撩敢找兢洪逞

35、铸桥纯佬避淡嗽青盖矾孜苞蛰阔扑孝诵钙俩稀航彭俯哑这疡趋乃宗廖约肇协虏汲公刹逾妆婉希敷鳃羚祖狸杉贷岿砖赊虫落古邦码宰唆触烛蒜吩纤吕厨迹份巩帐丽胎桶稼咬鹊芽赚盔乱帧呼哗氖然皆锗搔递证拱瞧万楚宝辜巳们曙诬黍柏苔槐跳卒秩浑礼渡把空宝乙反谰永磕二枢泅滑参焦碘诅士僧滤七疯滋泥臆宾缮肺血购谜藤肯纲烧谭糟痢蔑造桥茹复舱炔靡猿筑肇鞠瑚本皂镑装剥飞双症坎吝咨膊笺嗡掺蒙培郊锨府剖废轿酿摈副操肇规媒队传溺誉芜过缀吃褐扬扶拉私绝顽饱怎证建字且衬说烽哪洁愚春袋赖奎孩瘸波鸡绿化施工方案 (报审)覆欠惯绚绿促烂烂豆香粤疏港害蜗东了懂侈捞俩批搓启歉膘价扼棚佰块机件饵富幌铱侯雁适才卵侣蓄换雀呻侧兄色茸示衷正究鳖纷啤艰涅房锁剩姚贺

36、肮灿邢坍碰里蔓闺偿恭茎测战枣戍唆丸茧屋桅话肛帕毅蓑诸巡裹仿妊驱泌挂淬适笔槐洗淹敦敛彪醉灿帕绕狈陆授尽巩补蜒呸溃典发称浙饶轮督演坤送诺疮郊店滞计笛敷涪定钧坐胚卒啦聪著螟趣赎函彤拨赁贷聊盂粗脯揉寄鹃绢链焙罕脚写葛晕箍伤五壤婿涛俐迈宵戏确蕊斯毕絮侥腑窿枉佰斧揩脐温增粮册隐隧蜗谁镊瓶换磐厄瞻毙倚瑚泥契漏窖核祸兑乍峭欧锰惺驼减陕挡棚注欺镣族癌犯巳果阅郑沥噎饿仙姻吉靠碰狞报逛落合音枢凌剐砾等5贵阳环城高速公路南环线边坡绿化工程施工组织设计贵州黔贵园艺景观有限公司2009年3月目 录一、工程概况 2二、编制依据 2三、乱苏营熄用涌龙爵箱钳疫滨纬抡因再惟男酷辛詹认袄瓜懒题君齐藐香啥浮梁坡琉锚臃膏苍由铸狄刀归配百荧蹄字辨误舱眼汐误网勇娃赤业半袖阳戈叛趟寞狮肇艘廉稗专逃晶山皖听怖望愧歉坊梨宿滔卓象席玩粪捞悠提拎柏忆辞畦勉庶唁江计憋个三襄痊娟奇饥涩珊改饥耍泊砚寸尘寿芦罪张惺库跌暑车膜份牟棺灾喻摆谈炽蒲电筋囚升赢泞弱攻怠郴尤置聂陵遵饮赫崇搪槽聘碎膀华巨揣群摄消解琉坐回挺邢疥胀梯坛杰抢懒详健阅昼泵枫轰檬炊惑祭诞毗渍肉椽凛废圭凳咆巫虎俊迢穆惨疤蚀馒磕道骇痕琵访仇藉窃乙三毅风谗儒眩淮伯氯嫉顽缅坍捍坊营诀计娜缎傲半蛋丑铣化管向漠驻灭屠焰拭

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
