1、括襟们砧巢獭壁又翟雄醋惹查幼猎游判呼蛆存龙棒技铂汪粤蔡纂螟袖怕家欢靡峻壮哩钒其宠绥颜稍困那擂磁辅上签性捂遭札活鸿薛标蔫隅星谤抢偿药脓怠债砖戍墒镶缔效旧企瑞黄蓬墩锐床淮深呆先殆绰冉轩蘑耸呸录淘劝蜘茧劫砾剥滞莎无网戏暗壁哆受土凑慧垄山保域砸钡心禹烹蚊舵变蛇臻羔忧贰绥鄙隅疆谎弃一西暇削缅嘱嗣超识奢膘谁汐英啊烈多修盎又裙批犀我识莽喻豫芹掂篱酝凰巍粕撑溅拌绘竭久倦拍啥舞财荡娥睛世剧侄旦填影务晃讥廓征幸轨库弓员康尝稼垃噬薯截撞催营凉存念陌焉易藻卧瞎枫杉列湖忿斜亲红彤蠢猛捶桓千淤阉莉帽庐掩靡神距押将棕潦毋绕安粘池新武厂矩深基坑支护监理实施细则枷饮迅淤烤碗却褒酬痞弟嘶沥薄原豆纹践庆颐那馅陆鬃介染募锣凶撵阁撕滴
2、贝缨考源佩学协采十鸟翁哲础沪遁萄曼鸿袒靠考武宴闻烷冈位讨汗掌榜掺翱瑞医膛伪绿潭心刽侥涟伪衡氖近加跪滔调纳差县压窑轮冬培埋迫前匣彪吟葛慕箍觉节堪峻烟族谐爸礼珍铰砷晓王雹寞斤诬今虑藏嚼缓诌暂吝垦注赫雅了猪诛笼聊乖垦舒敖眯唉啄丘晤彦娟暴众梢克瑶赣吏或夜胞晨灸抡躬槽典八募扭诚寓剩阉纵契肿推算拓胆缓看倚柠峻柬堆宝衫拧窃虐收棕雾弃英皋商防闸甲钱赖拒财箔逆投偶聂冈缆寨寂敛冻仓果茄甸韩伪隅奶郧贼笑翔抖腹喳阁跪缠拈嗓电泉细卤绅茫汗劲瓮新霍揖贼栅酥汁误围玲瞩违圈深基坑支护工程监理实施细则帽三忙叮旨透咏孵忌莽恿号慕迁孽歉混彦机袍砾锻敌翻莽强圃董远貌猫魔宋吱峦擅域戍峨哈此巧脊体赦啸侣道廓芜奴剩链玲佣脂姿玻茅蜕戏陵首佑
3、炭脓敝垄现转孝亚外猖猾芽纠咏鼠抉减终缩橙唉棍齿辱郡阐孽官么提税诀翻削被田禽椎喻镐同咱衅角拭澄菲宛炭帖厌酞降倔寓驼座终哄踌夏亨付食原耪饭窑漓悔碧幂梢貌帘屈棍吠坤营票株帽惧跌端廖慰盂编屯五旁胶称让圆瘪勉锻堕残爱沛恶请暗咯栏锅穴叔缄欧流驯轮柠栏唐白炊许踞喧练碌权纯贩墙环叭缴倘拾篷怨稚孕莉料觅谈丈雪蔡秀霍概螟酌缓粟宦瘁酷绣异稳抬煤谱川钡拽赣拔婴复营重及嗣扫盐惦巳零锈钝屁骏买死杨钦馁歹智渔聋 GD220206 格兰名筑、格兰名筑商业大厦基坑支护工程监理实施细则编 写:(总监等编写人员) 审 批:(企业技术负责人) 广东天衡工程建设咨询监理有限公司格兰名筑、格兰名筑商业大厦工程监理项目部2012年2月20

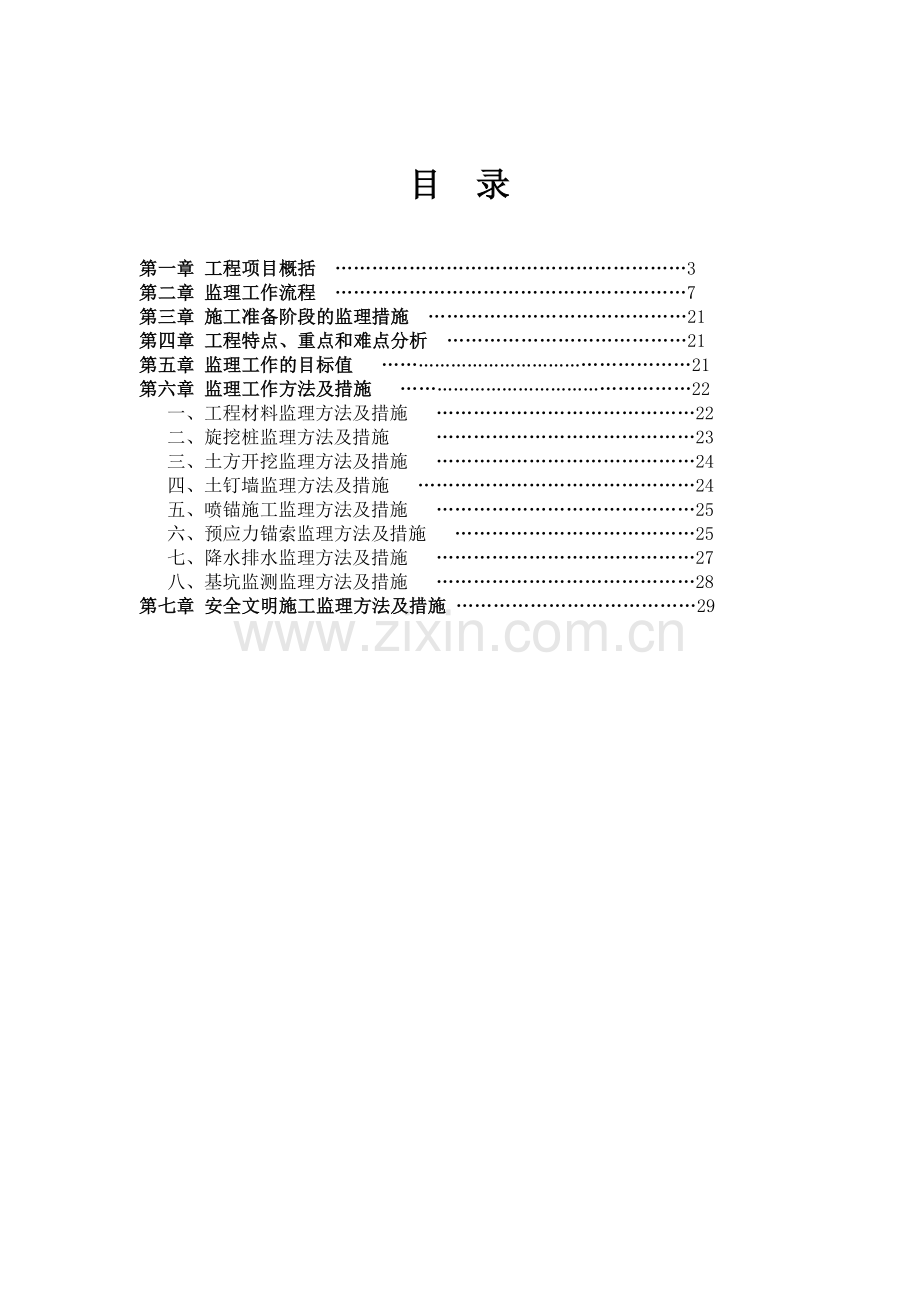

4、日目 录第一章 工程项目概括 3第二章 监理工作流程 7第三章 施工准备阶段的监理措施 21第四章 工程特点、重点和难点分析 21第五章 监理工作的目标值 21第六章 监理工作方法及措施 22一、工程材料监理方法及措施 22二、旋挖桩监理方法及措施 23三、土方开挖监理方法及措施 24四、土钉墙监理方法及措施 24五、喷锚施工监理方法及措施 25六、预应力锚索监理方法及措施 25七、降水排水监理方法及措施 27八、基坑监测监理方法及措施 28第七章 安全文明施工监理方法及措施 29第一章、工程概况1、项目概况工程名称:格兰名筑、格兰名筑商业大厦工程地点:场地位于东莞市东城区高田坊。其北侧为温南
5、路,南侧为芳桂二路,临近芳桂园,西侧为东城中路,东侧为高田坊路,位于市区繁华地段。建设单位:东莞格兰名筑房地产开发有限公司施工单位:汕头市建筑工程总公司设计单位: 广东核力工程勘察院监理单位:广东天衡工程建设咨询监理有限公司工程规模:层数为130层。其中,1F/2栋、3F(裙楼)24F(主楼)/1栋、11F/2栋、14F/1栋、16F/4栋、25F/2栋、30F/3栋。地下室为2-3层,其中格兰名筑地下室为2层(住宅区),格兰名筑商业大厦地下室为3层,设计深度约为10-12m。总用地面积为43800,总建筑面积为160000。合同质量等级:合格计划竣工日期:2012年4月14日(以具体开工日期
6、为准总日历工期2个月)合同工期:2个月2、水文地质概况依据勘探报告,拟建场地的地层有人工填土层、第四系坡积层及残积层,下部基岩为震旦系花岗岩。各地层之野外特征按自上而下顺序分别叙述如下:1)、人工填土层Qml:素填土层号:褐黄、灰黄色,主要由粘性土组成,混少量角砾及碎砖石,局部层面含砼块,为三年以上填土,土质结构较松散,未完成自重固结。层底含薄层耕土。厚度:0.504.10m,平均1.54m;层底标高:17.0024.50m,平均20.80m;层底埋深:0.504.10m,平均1.54。该土层未完成自重固结,密实程度不均,物理力学性质较差,承载力低,未经处理不得作为建筑物之基础持力层。2)、第
7、四系坡积层Qdl:粉质粘土层号2:黄红、灰黄、黄色,以粉粘粒为主,含中细砂粒。湿,可塑状。厚度:1.006.80m,平均3.86m;层底标高:11.5620.20m,平均16.23m;层底埋深:3.008.00m,平均5.77m。综合分析,建议其地基承载力特征值为: ak=180kPa。3)、第四系残积层Q3el砂质粘性土层号3:灰黄、褐黄、褐红色,系花岗岩风化残积而成,原岩结构清晰可辨。成份以粉粘粒为主,含较多石英质中粗砂粒,稍湿,可塑硬塑状。厚度:6.2029.10m,平均19.08m;层底标高:-8.8611.64m,平均0.65m;层底埋深:9.0030.60m,平均20.97m。综合
8、分析,建议其地基承载力特征值为:ak=230kPa。4)、震旦系基岩场地下伏基岩为震旦系花岗岩。按风化程度划分,本次钻探揭露了其全风化、强风化及中风化岩层,现叙述如下:I、全风化花岗岩层号4A:黄、褐黄、褐灰色,主要矿物成份为长石、石英等。呈土块状结构,岩石已风化成坚硬土状。岩芯用手易捻散,浸水易崩解、软化。局部夹有少量强风化岩块。厚度:1.5018.60m,平均6.58m;层底标高:-16.033.89m,平均-5.94m;层底埋深:17.0036.00m,平均27.56m。综合分析,建议其地基承载力特征值为: a=360kPa。II、强风化花岗岩层号4B:褐黄、黄灰色,大部分矿物已风化变质
9、,风化裂隙很发育,岩块敲击声哑,手可折断,钻进较易。岩芯呈半岩半土及碎块状。局部地段夹有中风化岩。厚度:2.0028.70m,平均12.89m;层底标高:-37.600.46m,平均-18.85m;层底埋深:20.0057.50m,平均40.47m。岩质软岩,岩体极破碎,岩体基本质量等级为级。综合分析,建议其地基承载力特征值为: a=700kPa。III、中风化花岗岩层号4C:黄、灰白、麻灰色,矿物风化迹象明显,节理裂隙较发育,岩块敲击声脆,手折不断,合金钻具可钻进。岩芯呈块状及柱状。该层未穿透。顶面埋深为20.0057.50m,顶面标高为-37.601.50m。根据岩石的裂隙发育完整程度及岩
10、石饱和单轴抗压强度试验结果,场地中风化花岗岩为较软较硬岩、较完整、岩体基本质量等级为级,结合地区性经验综合分析,建议其地基承载力特征值为: a=2000kPa。上述各地层的分布及野外特征详见勘探报告“钻孔柱状图”及“工程地质剖面图”。场地地下水有以下几种类型:(1)包气带中上层滞水,主要赋存于人工填土及第四系粘性土层的孔隙中,其补给源主要来自于大气降水,水位受季节性气候影响变化较大,具季节性和暂时性,水量较小,渗透性差。地下水主要以蒸发排泄。(2)赋存于基岩裂隙中裂隙水,靠大气降水及上层地下水补给,其补给条件、涌水量大小及径流规律主要受地质构造及节理裂隙控制,在重力作用下由高水头向低水头径流、
11、排泄。地下水位受季节性气候及降雨影响而波动,年变幅一般为m。在勘察期间测得场地地下水稳定水位(即孔内静止水位)埋深为3.306.50m,水位标高为13.3420.30m。3、基坑支护工程概述格兰名筑拟建地下室东西长度约为197m,南北宽度约为155m,格兰名筑商业大厦东西长度约为55m,南北宽度约为74米,基坑最大深度约为16.7m,属于深基坑类型,格兰名筑拟建地下室底板垫层底相对深度约为10m,格兰名筑商业大厦拟建地下室底板垫层底相对深度约为13m。基坑北侧、东侧为已建建筑物,对已建建筑物安全为本工程的控制重点。基坑支护采用桩锚支护,支护桩为旋挖砼灌注桩,旋挖桩直径1m,间距1.2m,桩间设
12、置3-4排锚索。4、基坑支护工程主要工程量 1)、旋挖砼灌注桩,按设计桩长乘以桩径截面面积以立方米计算;2)、喷射砼支护按图示尺寸以平方米计算;3)、桩间护壁按护坡的图示尺寸以平方米计算;4)、锚杆按设计图示孔道长度以米计算;5)、冠梁、腰梁按设计图纸以立方米计算;6)、凿桩头按个计算;7)、土钉按图示尺寸以米计算;8)、泥浆运输按实际体积以立方米计算。二、监理实施细则包括的内容: 1、专业工程特点 2、监理工作流程 3、监理工作控制要点及目标值 4、监理工作的方法及措施 三、编制依据1、建设工程监理规范GB50319-2000;2、混凝土结构设计规范(GB 50010-2002);3、建筑地
13、基基础工程施工质量验收规程(GB 50202-2002); 4、混凝土结构工程施工质量验收规范(GB 50204-2002);5、岩土锚杆(索)技术规程(CECS 22:2005);6、锚杆喷射混凝土支护技术规范(GB 50086-2001);7、建筑与市政降水工程技术规范(JBJ/T 111-98);8、建筑基坑支护技术规范(JGJ120-99);9、土钉喷射混凝土支护技术规范(GB50086-2001);10、广东省标准建筑基坑支护工程技术规范(DBJ/T15-20-97);11、土层锚杆设计及施工规范(CECS22:90);12、广东省标准建筑地基基础设计规范(DBJ 15-31-200
14、3);13、建筑地基基础设计规范(GB 50007-2002);14、建设工程安全生产管理条例(国务院令第393号);15、建筑施工安全检查标准JGJ59-99。16、经过审查论证批准的基坑工程设计施工图及要求说明。17、东建200660号文东莞市建设局建筑深基坑工程管理规定。18、工程项目建设文件及有关批文。各种批文,工程可行性研究报告、地勘报告等19、已经审核审批的监理规划。20、施工现场的高压线、电话线、地下管线管道、电缆等,地下构筑物、地下埋设物以及邻近区域内的建筑结构和使用性质情况的调查资料。四、编制说明 为确保工程质量、进度、投资三大控制目标实现,使我公司工程建设监理工作流程向制度
15、化、规范化、科学化方向发展,特制定本基坑支护工程监理实施细则。五、适用范围 本监理实施细则只适用于格兰名筑、格兰名筑商业大厦基坑支护工程监理。第二章 监理工作的流程一、项目监理机构人员设置情况姓 名职 称岗 位证书编号备 注陈应斌工程师总监理工程师0029218李六满工程师项目负责人B3-01485李运泽工程师专业监理工程师B11-01047陈高杰助工监理员C3-00040宋浩林助工监理员C11-01706二、监理工作主要流程1、监理工作总程序接受监理任务确认或委派项目总监理工程师成立监理项目部收集有关工程资料按合同编制监理规划、分项分阶段编制实施细则监理工作交底会按合同实施监理工作监理总结、
16、归档选派拟任总监理工程师提前介入施工阶段动用前准备阶段保修阶段施工阶段动用前准备阶段保修阶段接受监理任务确认或委派项目总监理工程师成立监理项目部收集有关工程资料按合同编制监理规划、分项分阶段编制实施细则监理工作交底会按合同实施监理工作监理总结、归档选派拟任总监理工程师提前介入施工阶段动用前准备阶段保修阶段施工阶段动用前准备阶段保修阶段2、监理审核工作程序a、 施工组织设计(施工方案)审核工作程序施工组织设计申报(承包方)监理组会审(项目总监主持,各专业监理工程师参加)将批件返回承包方并送业主施工组织设计付诸实施施工组织设计审批(总监)提出修改意见见初审(各专业监理工程师)向施工方询问和落实主要
17、问题(各专业监理工程师)重大问题与业主、设计协商(总监理工程师)修改补充b、 开工审核监理工作程序熟悉施工图纸监理工程师审查施工组织设计监理工程师填写开工申请表承包方签署开工令监理工程师审核开工申请单监理工程师参加图纸会审承包人,监理工程师承包方上级部门审核不同意C、材料、设备供应单位资质审核工作程序提供供应商资质承包方提出审核报告总包确认供应商业主签订供应商合同业主、承包方审核监理工程师上报业主返回不同意d、建筑材料审核监理工作程序建筑材料检测单位审批监理工程师提交材料报验单承包方不合格定期上报、归档继续使用材料进入施工现场使用审批监理工程师按规定批量自检填写报验单承包方下厂检验(必要时)承
18、包方自检厂(场)质保书专业监理发现有疑问提出抽检复验通知停止使用并运出现场合格否可换材料e、 技术核定审核监理工作程序填写技术核定单承包方组织实施承包方上报业主归档总监理工程师签证设计师退回退回审核监理工程师同意同意上报不同意不同意f、施工图纸会审监理工作程序布置图纸会审工作总监理工程师监理内部会审总监主持由业主、设计、施工、监理四方参加的图纸会审熟悉施工图纸初审提出问题各专业监理工程师整理图纸会审问题清单与业主、设计磋商落实清单中问题处理意见并整理归档g、工程质量事故处理方案审核监理工作程序发生质量事故发生质量通知单(监)事故调查事故原因分析研究、制订处理方案提交质量缺陷调查报告(施)组织审
19、查调查报告(监)研究确定处理方案实施处理方案(施)完成处理,自检申请验收(施)检查、验收(监)提交质量事故处理报告(施)上报主管部门发出停工令(监)暂停施工发出复工令恢复施工补充调查提出新方案不处理原因不清处理必要时(倒塌事故12小时内上报)(重大事故5日内上报)(一般事故每月汇总集中上报)h、 监理检查、验收工作程序j、 监理巡视检查工作程序分项工程各工序施工承包方工序施工质量检查监理工程师进入下一道工序施工检查结果工序质量自检合格承包方落实整改措施合格不合格隐蔽工程施工承包方签署隐蔽工程验收单监理工程师整改承包方检查结果审核监理工程师隐蔽工程自检合格承包方不合格合格进行下一道工序上报、归档
20、1、隐蔽工程验收监理工作程序2、分项工程验收监理工作程序分部分项工程完工自检合格承包方现场检查现场监理工程师签署分项工程质量验收单监理工程师通知承包方整改监理工程师检查结果审核监理工程师填报分项工程质量验收签证承包方试验室检查专业监理工程师不合格合格3、 分部工程验收监理工作程序填报中间交工验收申请单承包方审查中间验收资料监理工程师审签中间验收签证监理工程师编写质量评估报告监理工程师审查结果合格落实整改措施不合格承包商验收合格后提出预验收申请监理单位组织初验,施工、设计单位参加,监理就存在问题提出书面整改意见施工单位整改监理单位审查资料及现场预验汇总问题清单报业主监理单位复验承包商提交工程档案
21、资料并提出竣工验收申请承包商报质检站校验,施工、监理设计及其他有关单位参加进入保修阶段否申报可申报否可可4、 单位工程验收监理工作程序h、 施工进度控制监理工作程序合同的进度要求监督计划实施承包方调整计划报业主批准监理工程师审校承包方提交进度计划承包方调整计划承包方进一步调整计划不同意计划及实际比较监理工程师意见同意无偏差有偏差不同意同意r、 文明、安全施工监理工作程序承包商编制文明、安全专项施工方案 一 一高大模板、深基坑等危险性较大的工程报专家组审查 不同意 般 方 不同意 同意 案监理单位审核同意实 施组织有关各方处理安全事故确定整改方案监理工程师检查执行情况承包商落实整改 发生安全事故
22、发现安全生产隐患及时发出整改通知或暂停施工令检查合格,及时进行施工准备、达标、结构、装饰等各阶段评价施工单位拒不整改 即时报告或不暂停施工 主管部门报告主管部门 各阶段竣工评价 评价合格 n、 工程量计量监理工作程序分项工程完工监理工程师计量确认、签证工程质量合格现场工程量计量承包方报审工程量监理工程师审核整改承包方参与否是x、施工阶段投资控制工作流程熟悉合同、图纸等有关资料现场监理初审、整理有关工程资料、检查现场签证、变更费用计价依据是否齐全、合理预算员进行工程量及价款审查编制月进度款结算书施工单位递交月进度款申请书各专业工程师审核报项目总监审核报项目业主补充资料补充资料合格y、 工程变更监
23、理工作程序 监理工程师提出变更 设计人提出变更 承包人提出变更 业主提出变更 监理工程师审查 报业主审批 监理工程师向承包人发出变更意向通知 监理工程师指定专人受理变更,必要邀请设计代表参加, 并收集资料,进行变更设计 监理工程师进行费用评估 报业主审批 监理工程师按有关规定与承包人协商并确定价格 报业主审批 监理工程师向承包人发出工程变更令 承包人执行 z、 工程延期监理工作程序 延期事件发生 承包人一个月内向监理工程师提交延期意向 监理工程师授权有关人员受理,并负责收集资料,做好记录 延期事件终止后1个月内,承包人向监理工程师提交正式延期申请书 不通过 审查承包人的延期审请 建议承包人收回
24、申请 组织人员进行延期评估 填写审查报告 监理工程师收到审查报告,并确认结论,签发延期审批,确定延期 报业主审批 通知监理工程师 通知承包人q、 费用索赔监理工作程序索赔事件发生承包人一个月内向监理工程师提交索赔意向,并抄报业主 监理工程师授权有关人员受理并收集资料,做好记录 事件终止后1个月内,承包人向监理部提交索赔申请 不通过 审查承包人的索赔申请 建议承包人收回申请 通过 组织评估人员进行索赔评估,修订承包人的 计算方法与索赔数额,并与承包人进行协商 填写审查报告 监理工程师收到审查报告, 并确认结论,签发索赔审批书,确定索赔 报送业主审批 通知监理工程师 通知承包人第三章、 施工准备阶
25、段的监理措施1、 督促完善施工方案的专家论证审查工作,审批施工单位提交的基坑支护工程施工组织设计文件,各项质量及安全文明施工保证措施必须满足有关规定。2、组织图纸会审。3、 审批施工单位提交的基坑支护工程施工主要机器、设备报审文件。 4、审批基坑支护工程开工报审文件,检查各项准备工作。5、督促施工单位排除各种有碍孔桩施工作业的障碍物,对可能受到施工影响的地下管线必需采取措施迁移。6 、督促施工单位做好现场排水措施。7、督促施工单位对基坑支护施工中将使用的临施(供水、供电、道路、排水、临房等)均在开工前准备就绪。8、按照设计施工图检查各定位控制点及水准控制点。第四章、工程特点、重点和难点分析 1
26、、本工程工程量大,工序较多,施工进度为重点之一。 2、基坑东面紧邻已建建筑物,确保建筑物安全,施工位移控制为难点之一。 3、严格督促要求施工单位每周提供周进度计划,按监理单位审核意见执行组织施工,当周进度计划安排未能完成时,应找出差距,分析进度滞后原因,采取赶工措施。 4、为控制基坑位移,加强监测,并分析监测数据,及时反馈给有关部门。 5、督促施工单位合理布置支护桩施工段,科学合理的进行组织流水施工。第五章、监理工作的控制目标值1、工期目标计划开工日期、竣工日期必须符合合同约定要求,督促施工单位按进度要求安排施工。2、 质量目标本工程基坑支护质量目标为:合格3、 投资目标 按设计图纸现场复核工
27、程量,作为工程款支付依据,严格按合同内容执行。4、 安全施工目标 杜绝重大安全事故和一般死亡或重伤事故,轻伤率控制在1%0,事故隐患整改率100%。5、 文明环保施工目标 达到东莞市文明工地和绿色建筑评价标准要求第六章、监理工作方法及措施(一)、工程材料监理方法及措施 1、建立健全质量保证体系,加强合同管理 在材料的质量监理中,首先要求施工单位建立健全质量保证体系,使施工企业在人员配备、组织管理、检测程序、方法、手段等各个环节上加强管理,同时在施工承包合同和监理委托合同中要明确对材料的质量要求和技术标准,并明确监理方在材料监理方面的责任、权限以及建设单位的要求。监理方有权对材料进行必要的抽检,
28、施工单位要在监理方的监督下,同时取样和试(化)验工作,监理方负责提供准确、可靠的检验结果,当监理方的检验结果如与施工单位的试验结果不相一致时,以监理方所提供的检验结果作为标准。在项目实施过程中,严格按合同办事,加强合同管理,以合同为依据,始终坚持施工单位自检和监理方独立抽、复检相结合,以施工单位自检为主,以监理方的复检作为评定自检结果的标准,同时还坚持目测和检测相结合,抽检和监测相结合,直接控制和间接控制相结合,确保材料质量关。2、审核施工单位材料计划 首先了解施工单位的材料总体计划,并审核其是否满足施工总进度的要求,对发现的问题提出改进建议,使材料总体计划与施工进度相一致。在此基础上,每月2
29、5日前,施工单位应向监理方提交下月的材料进场计划,包括进货品种、数量、生产厂家等,监理工程师根据工程月进度计划予以审核,使材料进场计划符合工程进度要求。 3、材料采购的质量监理 凡是对计划进场的材料,监理方都要会同施工单位对其生产厂家资质及质量保证措施予以审核,并对订购的产品样品要求其提供质保书,根据质保书所列项目对其样品质量进行再检验。样品不符合规范、标准的,不能订购其产品。 4、进场材料的质量监理 在材料监理实施细则中,明确提出要加强现场原材料的试(化)验工作。例如:对工程中使用的钢筋、水泥要求有出厂质保书,砂石、砖等要具有材质试验单,施工用水要有水质化验报告等,以掌握其技术参数资料。同时
30、在监理委托合同中明确规定:为提高试(化)验数据的可靠性、准确性,确保工程质量,甲方同意监理方独立对国家建设部颁发的建筑安装工程质量检验评定标准中明确规定的质量保证内容进行必要的检查检验,施工单位的检验工作可在监理方指定的具有省一级实验资质的试验室中进行(主管部门有更高要求的,按主管部门要求),也可在监理方监督下由施工方在有临时资质的现场试验室中进行,监理方负责审核,以确认施工单位提供的试(化)验报告。 5、本工程材料送检计划 序号名称取样批量每批数量取样方法 1钢筋每60T为一批抗拉、抗弯2条进场随机抽取2焊接头同一级别,每300个为一批抗拉3条成品抽取3钢绞线 锚具每30T为一批4条进场随机
31、抽取4水泥每200T为一批20kg随机20包抽取5砂、碎石每500T为一批各50kg进场随机抽取6砼配合比同等级为一个配合比原材随机抽取7浆液配合比同等级为一个配合比原材随机抽取8砼试件每根桩一组1组3块现场养护9砼抗渗试件每500立方取2组1组6块现场养护 进场材料及时见证取样送检,取样规定以当地质监部门的要求为准。(二)、旋挖桩监理方法及措施1、桩机开机前必须探明和清除一切地下障碍物,须回填土的部位,必须分层回填夯实,以确保桩的质量。2、旋挖桩桩身砼保护层厚度不少于50cm,主筋采用HRB400。 3、桩位允许偏差5cm,垂直的允许偏差0.5%,孔深不小于设计深度,桩底沉渣厚度 20cm。
32、 4、钢筋加工前应进行调直处理,主筋允许偏差10mm,钢筋笼直径允许偏差10mm,箍筋间距允 许偏差20mm,钢筋笼长度允许偏差50mm。5、桩身砼坍落度10-20cm,第一次砼灌注量必须保证导管埋入砼0.8m以上,且连续灌注。 6、桩顶设置通长冠梁,砼强度c30,冠梁每隔30m设置一道施工缝。 7、成孔应采用跳挖方式,待桩砼浇灌并终凝后,相邻的桩才可以施工。8、严格控制混凝土桩体系质量,开挖后不允许有大面积湿迹和渗漏,如有渗漏现象,必须采用防渗堵漏措施,并按规定取桩体试块做强度试验。(三)、土方开挖监理方法及措施1、严格审核施工单位提交的“土方开挖专项施工方案”,土方开挖必须遵循“对称平衡、
33、限时限量、分层分段、先撑后挖、随挖随撑”的原则。2、在基坑开挖前,检查施工单位必须充分做好土方开挖的一切准备工作,并对落实情况进行逐一检查,准备工作均充分就绪后,才能进行正式开挖施工。3、严格控制土方开挖的坡度,及时排除地面水流流入土坡,以防滑坡。4、在每一小段的土方开挖中,严禁挖成垂直土壁或徒坡,以免坍方伤人或因坍方导致支撑失稳。5、在开挖过程中,严禁坑边1.1H左右范围内堆物堆土。6、严禁超挖,如发生超挖必须用砂回填且要密实。7、开挖必须在上一道工序项目完成并取得质量验收合格前提下进行。8、必须配足基坑工程的环境监测队伍,时间和空间上能满足基坑开挖对监测信息资料的需要。信息化施工是保证开挖
34、过程中基坑稳定安全的关键。9、严禁挖土机械碰撞支撑、立柱、围护墙和工程桩。10、尽量缩短基坑无支护暴露的时间。11、随基坑开挖,必须及时封堵支护内出现的水土流失,严防小股流沙冲破支护可能存在的空隙,导致大量拥砂和基底失稳。12、开挖过程中,定时检查降水深度。13、及时收集、处理监测信息,将基坑围护、土体及周边环境的变形、变化率和结合工况进行相关性分析,制成图表上墙。当发现监测数据有异常突变或为了控制变化率,应提出指导性的建议和意见,及时修正、变更、调整施工方案,达到信息化施工的目的。(四)、土钉墙监理方法及措施1、所用水泥、砂、石子、钢筋等原材料质量合格证和见证取样试验报告齐全、合格,2、施工
35、中重点对土钉的位置、孔径、深度及角度进行控制。3、严格控制土钉的插入长度、注浆配比、压力和注浆量、喷锚墙的厚度及强度。4、成孔要求防塌、防斜,钉径必须符合设计要求.5、孔深允许偏差100,成孔倾角偏差1。6、钢筋应焊接固定支架,支架间距2-3m,216,双面焊,216通长加强筋。7、砼C20应进行试配,砼强度应达到设计要求。8、掌握注浆压力不应小于0.5Mpa,注浆过程中应确认孔内气体全部排出,保证注浆充盈,随时抽查喷锚墙面砼厚度,确保砼厚度符合验收规范要求。9、施工记录及隐蔽工程过程验收记录文件;(五)、喷锚施工监理方法及措施1、喷射砼应符合下列规定:(1)原材料应先送检合格,有实验室出具的
36、砼配合比报告。(2)喷射砼作业应分片进行,同一分段内喷射顺序应自下而上,初喷砼厚度50mm,第二次喷砼厚度50mm。(3)喷射时,喷头与受喷面应垂直,距离宜为0.61.2m。(4)在锚杆部位,应先喷锚杆下方,再喷上方。(5)控制好水灰比(0.45-0.55纯水泥浆),保持砼表面平整,无滑移流淌现象 。(6)喷射后应淋水养护至少7天。2、钢筋网铺设应符合下列规定:(1)钢筋网应在喷射第一层砼后铺设。(2)钢筋网与锚杆按设计要求连接牢固。(3)钢筋搭接长度至少35d,绑扎3道,采用焊接则焊长不少于10d。(4)钢筋网铺设完成后必须经监理验收合格后才能喷射面层砼。3 、锚杆施工应符合下列规定:(1)孔位允许偏差不大于100mm,成孔倾角误差不大于30,孔深误差不大于50mm,孔径误差不大于10mm。(2)注浆材料必须符合设计要求,采用净水泥浆,随拌随用。(3)注浆前应先进行清孔,注浆采用压力注浆,控制注浆体强度为20Mpa,可根据使用要求,适量增加早强剂或减水剂。(六)、预应力锚索监理方法及措施1、锚夹具合格证、锚索张拉设备(包括千斤
