收藏 分销(赏)

深圳某大型公建内装饰施工组织设计方案.doc

上传人:ho****t 文档编号:17852 上传时间:2020-07-14 格式:DOC 页数:178 大小:2.06MB
下载 相关 举报
深圳某大型公建内装饰施工组织设计方案.doc_第1页
第1页 / 共178页
深圳某大型公建内装饰施工组织设计方案.doc_第2页
第2页 / 共178页
深圳某大型公建内装饰施工组织设计方案.doc_第3页
第3页 / 共178页
深圳某大型公建内装饰施工组织设计方案.doc_第4页
第4页 / 共178页
深圳某大型公建内装饰施工组织设计方案.doc_第5页
第5页 / 共178页
点击查看更多>>
资源描述

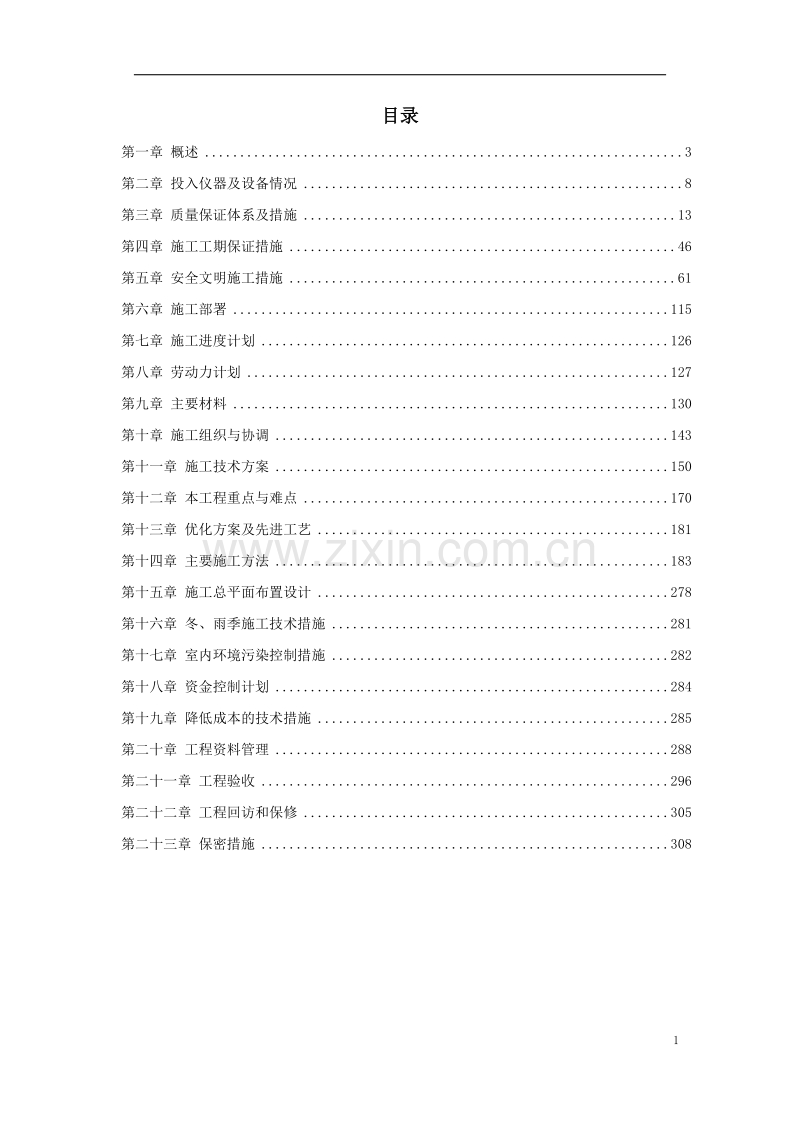

1、目录第一章 概述3第二章 投入仪器及设备情况8第三章 质量保证体系及措施13第四章 施工工期保证措施46第五章 安全文明施工措施61第六章 施工部署115第七章 施工进度计划126第八章 劳动力计划127第九章 主要材料130第十章 施工组织与协调143第十一章 施工技术方案150第十二章 本工程重点与难点170第十三章 优化方案及先进工艺181第十四章 主要施工方法183第十五章 施工总平面布置设计278第十六章 冬、雨季施工技术措施281第十七章 室内环境污染控制措施282第十八章 资金控制计划284第十九章 降低成本的技术措施285第二十章 工程资料管理288第二十一章 工程验收296第

2、二十二章 工程回访和保修305第二十三章 保密措施308概述第一节 编制说明及依据本施工组织设计适用于深圳市*中区室内装饰工程I 标段。施工组织设计在编制中依据:1深圳市*中区室内装饰工程I 标段施工招标文件、标前答疑、补充文件。2招标方提供的装饰施工图。3国家相关的法规、规范、标准、条例:中华人民共和国建筑法中华人民共和国消防法建设工程质量管理条例(国务院令第279 号)建筑内部装修设计防火规范(GB50222-95)建筑装饰装修工程质量验收规范(GB50210-2001)民用建筑工程室内环境污染控制规范(GB502325-2001)室内装饰装修材料有害物质限量十个国家强制性标准关于加强建筑

3、工程室内环境质量的若干意见(建办质200217 号)工程建设标准强制性条文(建标200285 号)装饰工程施工及质量验收规范(GBJ301-88)建筑安装工程质量检验评定统一标准(GBJ300-88)建筑工程质量检验评定标准(GBJ301-88)建筑用砂(GB/T14684-2001)天然花岗石建筑板材(JC-205-92)建筑地面工程施工质量验收规范(GB50209-2002)建筑用轻钢龙骨(GB11981-89)建筑施工高处作业安全技术规范(JGJ80-91)施工现场临时用电安全技术规范(JGJ46-88)建筑施工安全检查评分标准(JGJ59-88)4深圳市现行有关法规及施工标准。5本公司

4、ISO9001、ISO14001、OHSAS18001 体系文件。6本公司装饰施工经验和资料。7本施工组织设计方案,在详细阅读“招标文件”充分理解图纸,深入现场考察的基础上,对本工程进行初步的组织设计和部署,我们承诺:工程一旦由我公司中标,我们将在本施工组织设计的基础上,根据施工合同的要求以及业主、监理工程师的各项指示,向业主和监理工程师提供更详细的,更能符合业主的各项要求的施工组织设计方案,确保工程按各项目标完成。8在考虑相关的分项工程的施工计划时,按“尽早完成,提供足够的时间由业主安排施工”的原则进行部署。第二节 工程概况一、工程简介1、总体描述深圳市*由深圳市政府投资兴建,深圳市*位于*

5、中心区*大道以北、*路与*路之间,占地9.1 万,总建筑面积约21 万,建筑总长度435m,中区最大宽度145m,总高度81.7m。本公司投标的工程为深圳市*中区室内装饰工程I 标段,装饰施工图由深圳市建筑装饰(集团)有限公司与深圳市*装饰工程公司联合设计(除大会堂专项声学装饰施工图由中广电广播电影电视设计研究院设计外)。本工程将是深圳市标志性工程之一,具有重大的社会意义。本次所投标段1 标段,主要工作内容是公共部分更是重中之重,其设计特点是用大量的造型、金属面板、特种玻璃、石材营造时代感,其它还包括钢结构、扪布、木饰面板、防火板、墙地砖、地毯等材料,就使用功能而言,包括公共空间和带有观演性质

6、的大会堂等工程,这些工程对使用的功能、性能和安全要求都很高,工程施工过程中给排水、电气、安保、空调、消防、楼宇自控、综合布线等工程同时穿插进行,从而使整个工程变的很复杂,协调工作十分重要甚至有可能成为决定工程是否成功的决定性因素之一。2、本工程承包商范围及工作内容承包范围:标段承包范围:首层入口大堂、负一层入口大堂、主要走道、窗口办文、窗口办文卫生间、大会堂、大会堂附属建筑的地面、天花、墙面、轻质隔断、门窗、固定家具等室内精装饰工程;室内照明工程,但不包括照明配电箱等的安装;卫生洁具安装工程(含五金配件),不含给排水管道安装。工作内容:装饰施工图所示全部内容,包括材料供应、装饰施工、竣工验收、

7、保修等;装饰范围内的卫生洁具安装(含五金配件);由照明配电箱出线至用电设备的线路安装、灯具、开关、插座及其他用电设备的安装;装饰范围内的墙体改造;与土建主体工程、给排水、电气、安保、空调、消防、楼宇自控、综合布线、窗帘等承建商以及与装饰设计单位的协调配合。三、现场情况本工程为深圳市*中区室内装饰工程I 标段,施工场地较大,现已实现三通,现已基本具备有施工条件,临时供水、供电已接至现场,均能满足施工要求。三、工程质量及工期1、工程质量:必须达到国家质量验收规范合格标准,并且工程质量力争获得市优质样板或金鹏奖。2、工期要求:工程工期要求120 天,2003 年7 月1 日开工,2003 年11 月

8、1 日竣工。四、工程材料本工程所用材料均为优等品,并送样经设计人和甲方同意后采用。深圳市*中区室内装饰工程I 标段实行包质量、包工期、包安全施工、包文明管理的全面承包方式。施工单位成立相应的工程项目部,直接向业主甲方代表和工程监理负责,负责自身的进度计划与总进度计划的协调,接受上述单位对工程质量、工程进度、产品保护、安全施工、现场文明管理等项目工作的监理和管理。该工程质量严格按照国家现行的施工验收规范和质量评定标准检查验收,严格按图施工,每完成部分分项工程由乙方自检后通知甲方及监理人员检查签认,工程质量要求必须达到合格标准。作为有幸参加该工程投标的单位之一,为确保工期顺利进行,保证工程的档次及

9、质量,我公司保证积极配合甲方工作,服从甲方及监理公司的管理。虽然该工程技术难度大,施工工期短、质量要求高,只要思想上重视,措施上得力,坚持高标准、严要求,以国家大局和工程大局为重,就能克服重重困难,达到优质高效的目的。我们理解,在实际施工过程中,不可避免的会产生计划变更、设计修改、项目工程内容的增减,届时我们将会根据业主的要求,对施工组织计划作出相应的调整。投入仪器及设备情况一、技术先进性与机械设备适用性工程质量的好坏、进度的保证很大程度与施工机械的先进性有关。对于本工程的施工,我公司将针结实际情况和各工种、工序的需要,合理地配备先进的机械设备及挑选专业水平较高的技术操作人员,最大限度地体现技

10、术的先进性和机械设备的适用性,充分满足施工工艺的需要,从而来保证工程质量和装饰效果。我公司在本装饰工程的施工中,配备机械设备时,将遵循以下原则:1)贯彻机械化、半机械化和改良机具相结合的方针,重点配备中、小型机械和手持动力机具。2)充分发挥现场所有机械设备的能力,根据具体变化的需要,合理调整装备结构。3)优先配备本工程施工中必须的、保证质量与进度的、代替劳动强度大的、作业条件差的配套的机械设备。4)按本工程体系、专业施工和工程实物量等多层次结构进行配备,并注意不同的要求,配备不同类型、不财标准的机械设备,以保证质量为原则,努力降低施工成本。5)另外,在配备机械设备时,我公司综合考虑了以下因素:

11、a.技术先进性。机械设备技术性能优越、生产率高。b.使用可靠性。机械设备在使用过程中能稳定地保持其应有的技术性能,安全可靠的运行。c.便于维修性。机械设备要便于检查、维护和修理。d.运行安全性。机械设备在使用过程中具对施工安全的保障性能。e.经济实惠性。机械设备在满足技术要求和生产要求的基础上,达到最低费用。f.适应性。机械设备能适应不同工作条件,并具有一定多用的性能。g.其它方面:成套性、节能性、环保性、灵活性等。二、投入的主要施工设备拟投入的主要施工设备表(见表9.1)三、投入的主要检测仪器投入的主要检测仪器表序号计量器具名称编 号制 造厂家测 量范围数量出 厂日 期备注1水平尺MQ/91

12、40 7-15上海900mm12002.4 .192工程质量检测器MQ/9140 7-16温州南方建筑工 具 厂12m12002.4 .193工程内外直角检测尺MQ/9140 7-18温州南方建筑工 具 厂14/150mm12002.4 .194契形塞尺MQ/9140 7-19温州南方建筑工 具 厂12002.4 .195数显卡尺MQ/9140 7-21上海量具 工 具 厂0200mm /08”12002.4 .196万能角度尺MQ/9140 7-22上海量具 工 具 厂032012002.4 .197卷线器JL-1温州南方建筑工 具 厂12002.4 .198百格网JL-2温州南方建筑工 具

13、 厂12002.4 .199反光镜JL-3温州南方建筑工 具 厂12002.4 .1910吊线锤JL-4温州南方建筑工 具 厂12002.4 .1911焊接检测尺JL-5温州南方建筑工 具 厂12002.4 .1912伸缩杆JL-6温州南方建筑工 具 厂12002.4 .1913水电检测锤JL-8温州南方建筑工 具 厂12002.4 .1914数字钳形表MQ/9140 7-23MASTECH7501000V12002.5 .2915万用表MQ/9140 7-24上海第四 电 表 厂-10022dB 010V 02K12002.5 .2916接地电阻测试仪MQ/9140 7-25杭州征达仪表公

14、司12002.5 .2917兆欧表MQ/9140 7-26杭州征达仪表公 司0500M12002.5 .2918声级计MQ/9140 7-27国营四三八O 厂嘉兴分厂HS592012002.1 119压力泵MQ/9140 7-28杭州萧山坎山振兴工具厂SB-2.512002.1 220响鼓锤JL-7温州南方建筑工 具 厂12002.4 .1921水准仪DS3-A南京光学仪器厂500m12000.8 .1722经纬仪J2-1南京光学仪器厂3KM12000.4 .23质量保证体系及措施第一节 工程质量要求及质量控制内容一、质量方针和质量目标严格按照公司ISO9001 质量标准进行施工管理。确保“合

15、格”。并且工程质量力争获得市优质样板或金鹏奖。为了达到该质量总目标,在施工全过程中,以目标管理统揽全局,以经济承包为杠杆,以全面推广应用ISO9001 国标质量标准为手段,开展质量管理工作,将单位工程质量总目标分成各分部工程、分项工程的分目标,各质量分目标落实到具体人头上,并实行经济承包,实行关键工序、关键时候重奖重罚、使每个项目员工和目标直接相关,对目标负责,并给每个项目员工以压力、以动力、最大限度地调动和发挥每个员工的生产积极性和聪明才智,提高员工的质量意识。为了确保该工程施工质量达到现行施工及验收规范的合格标准,并为争创市优工程或鲁班奖打下良好基础,必须建立行之有效的质量保证体系,把质量

16、保证活动系统化、标准伦、制度化、使整个工程实现全面的质量和控制。按GBT9000ISO9000 系统标准,根据公司质量保证体系的要求,结合本工程的实施情况,建立由公司总工程师领导、项目技术负责人负责的质量管理机构,使整个质量保证体系协调运作,工程的质量始终处于受控状态。实行目标管理,进行目标分解,按单位工程及分部分项工程落实到责任部门和人员,除公司质量监督部门和项目技术负责人外,现场另安排专职质监员跟班作业,按照公司质量保证体系文件规定,使项目各部门到各施工班组,层层落实质量职责,明确质量责任。积极开发质量管理(QC)小组的活动,工人、技术人员、项目领导“三结合”,针对技术质量关键组织攻关,积

17、极做好QC 成果的推广应用工作,最后实现单位工程合格并争创优质样板工程或金鹏奖的目标。二、质量要求工程质量包括产品质量和工作质量两部分。(1)产品质量: 产品质量包含以下六个方面:a. 适用性:要求装饰效果良好,使用方便;b. 可靠性:要求结构安全可靠,强度、稳定、抗震等性能符合有关技术标准的规定;c. 耐久性:在物理、化学作用下可安全使用到规定年限;d. 经济性:工程造价低、建造周期短、使用维修费低等;e. 美 观:装饰造型先进合理、美观、新颖、大方,并与建筑环境协调;f. 安全性:主要指施工方便和使用安全;(2)工作质量:管理包括以下两个方面:a. 生产过程中的工作质量:指设计、施工过程中

18、的技术业务及后勤管理等工作质量;b. 服务质量: 指工程交工后的质量回访和维修服务等。第二节 质量保证体系建立本项目的质量保证体系,实施质量管理,建立组织结构、职责、程序、过程和资源全方位的管理,把项目的人、财、物等生产要素,按各种工作标准、管理标准、技术标准等组成统一的整体。从投标、签定合同,材料和设备供应,现场施工到交工验收等运行质量保证体系,按照国际标准化组织颁布的ISO9001 质量标准,建立一套行之有效的文件化的质量保证体系。一、质量控制的重点(1)管理评审管理体系应定期评审,以保证其符合ISO9001 标准及实现企业的管理方针。质量评审采用现场评审或会议形式。(2)质量体系公司必须

19、建立在维持行之有效的文件化的质量体系,以保证工程质量稳定、连续并不断提高。(3)合同评审通过对招标文件和合同草案的评审,确保合同条款明确完善和对其正确理解,正式合同签订前及执行期间都应对合同进行评审。(4)文件控制通过对公司所有质量体系文件和工程技术文件从产生到回收的全过程进行控制,使其处于受控状态并能及时修改或换版。(5)采购通过对供应商和分包商的选择及对产品的质量关的严格控制,保证所采购的材料符合要求。公司建立合格供应商和合格分包商的名单,并定期对其进行评审。采购产品时必须有完整的计划、合同和相应的规范、标准等,并严格进行验证。(6)业主提供的物资通过对业主提供的物资进行有效的控制,使其能

20、满足施工的需要。必须在合同中规定双方的责任,将业主提供的物资列入采购计划,按规定对其进行验证、检验、储存和保管,出现问题加以记录。(7)产品标识与可追溯性通过对原材料、施工过程及竣工工程的标识,使产品具有可识别性和可追溯性。对原材料应在记录上和实物上进行标识,对重要材料还应记录、跟踪其使用部位,对施工过程应在记录上和实物上标识,特殊工序还应记录、跟踪其使用部位。(8)工序控制通过对施工工序各个环节的控制,保证其质量满足要求。(9)检验与试验通过按规定对产品和过程进行检验和试验,以确保质量符合要求。(10)检验、测量和试验设备通过按规定对检验、测量和试验设备的购置、统一管理、使用、保养和定期检定

21、、校准等进行严格控制,使之处于完好状态并且其精度能满足使用要求。(11)检验和试验状态通过对检验和试验状态的标识和控制,确保只有通过了规定的检验和试验且合格的产品才能使用和安装。标识的方式有记录和实物标识。(12)不合格品的控制通过对原材料、半成品及工序中不合格品的及时标识、隔离、评审并采取相应的处置措施,使其不得被使用、安装或隐蔽。(13)纠正和预防措施通过对各工作中比较严重的不合格或反复发生的不合格进行调查和分析,采取相应的纠正措施,并定期总结,分析其发生趋势和可能性,采取相应的预防措施,把不合格减至最少。(14)搬运、贮存、防护和交付通过对施工材料的搬运、存贮、保管和交付的严格控制,防止

22、其损坏或变质。(15)质量记录的控制通过对质量记录的标识、填写、收集、归档、存贮、保管按规定进行严格控制,以证实产品达到规定的要求及质量体系正在有效运行。(16)内部质量审核通过定期进行内部质量审核,验证质量活动有关结果是否符合计划的安排,并规定质量体系的有效性。(17)培训通过对员工进行上岗的培训、特殊关键作业或技术管理人员培训等,使其素质满足施工要求。(18)服务通过对已交付使用工程的保修和回访工作的严格管理,保证售后服务的质量,提高我公司的社会信誉。(19)统计技术正确运用统计技术,为质量管理和控制工作服务。二、质量保证体系组织机构政府质量监督部门建设单位设计单位监理单位公司质安部项目经

23、理装饰质量负责人安装质量负责人项目专职质量员各专业班组长各班组全体人员建立完善的质量保证体系,实行项目经理质量负责制,项目经理是项目的第一质量责任人,项目经理以下实行质量层层负责制,把好每一道质量关,力争实现本工程既定的质量目标。第三节 质量保证制度1严格控制材料采购过程,保证本工程所使用的材料质量符合国家标准,不符合材料坚决不得入场。(1)严格选择材料厂商,必须是本公司的合格材料,并且长期合作,信誉等级较高,供货质量比较可靠。(2)如有甲供材料只有质量合格的甲供材料才考虑使用,当甲供材料质量不合格时本公司以书面形式提请业主予以更换。(3)对于外购件工序,也严格选择分承包方,且长期合作,信誉等

24、级较高,提供的服务质量比较可靠,本公司还从进场材料质量、材料加工质量、合作态度、售后服务质量等方面进行控制。(4)当进场材料质量出现不合格时,要求供应厂商予以调换或退货,如材料质量出现严重不合格,将考虑取消该厂商的供货资格,并将其从合格材料分承包方名单中剔除。(5)进场材料严格管理,防止材料出现后天性的不合格,任何材料进场时要检验,搁置一段时间后再使用也要重新检验。2严格控制进场施工人员素质,不仅生产工人的技术素质要得到保障,而且管理人员的素质也要得到保证。(1)进场施工人员须持有权威机构颁发的上岗证,特殊人员还须持有特种操作证,否则不允许进场施工。管理人员也须持证上岗,项目经理和质量安全员须

25、有相应的资质证书。(2)进场施工班组实行试用制,为通过试用期考核的班组马上退场,通过试用期考核但在以后施工中出现重大质量事故或质量不稳定的班组也马上退场,在施工过程中不服从管理的班组不允许使用。(3)严格保持工人班组的稳定性和整体技术素质,不允许进场班组人员任意更换、调整或无限度膨胀,在班组的使用上充分发挥班组的特长,做到人尽其才。(4)加强对管理人员的考核,如管理人员在管理或技术上出现重大失误,造成重大质量事故,则该管理人员须解聘下岗。3严格控制施工过程,防止不合格工序产生,杜绝不合格工序流入下一过程。(1)质安员在工地现场,不停巡视检查,及时发现问题,及时纠正、制止,预防质量事故于萌芽状态

26、。(2)实行质量一票否决权制,只要经质安员检查出有质量问题,一律返工,并且一切后果由施工人员自负,并扣罚材料费,所对应的专业工长和项目经理、质安员分别予以50100 元/人次的罚款。(3)实行样板制,在大面积施工同一种材料时先拿出一小部分做个样板,请业主、设计师和质监站认可后,方可进行大面积施工,若有一方不认可则必须重做样板直至认可为止。(4)实行质量大检查制度,每个月均有一次由公司经理会同有关部门人员进行一次在建项目的质量大检查,各个项目之间相互对比,寻找差距,进行“比、学、赶、超”创优活动,对所检查项目的工程质量、现场安全生产、文明施工几大指标进行比较打分,每次对得分最高和得分最低的进行奖

27、罚,对当月有质量事故的项目一律处以1000元罚款,相应将罚款所得奖给得分高、工程质量优良、现场安全生产、文明施工做得好的项目。(5)公司经理还实行对项目随机抽查,若对施工质量有所怀疑并经查实立即就质量事故大小,当场对责任人罚款30200 元,对任何人从不宽容,若整改不及时或对质量认识不够,屡教不改,情节严重者可解聘下岗。(6)增强质量意识,高度重视质量工作,树立“质量就是企业的生命”的思想,严格按照施工图、操作规程及质量检评标准组织施工。(7)加强岗位责任制,贯彻“谁管质量、谁施工”,“谁施工、谁负责”,“谁操作、谁保证质量”的原则,严格实行工程质量与经济责任挂钩,用经济手段确保质量岗位责任制

28、的实施。(8)严格质量评定制度,认真做好自检、互检、交接检的三检制度,上道工序由班组长、工长和质检员验收合格后,方可进行下道工序作业。(9)认真实施技术责任制,严格按照施工规范进行施工,落实技术责任到各工长,认真贯彻施工组织设计及特殊技术措施。(10)充分发挥各管理人员的职能作用,使工程质量达到优良标准。(11)实行风险承包,把工程质量责任直接落实到个人,和每个人的经济利益挂钩,奖罚分明,使每个人都有压力,也有动力。(12)由公司质安科负责向工地派驻质安人员,质安员和专业工长以及施工人员一起,实行专检、自检、互检、交接检这一行之有效的确保质量的有效措施,组成一个质量监督网络,多层次多方位地对工

29、程质量实行严格的管理,另外,对材料、外协件的进场质量有一个良好、正确的评估,不合格产品不得进场,任何产品都应有合格证或检验报告,杜绝一切因材料不合格而产生的施工质量问题。(13)严格进行技术交底,认真做好施工任务书的签发工作,各专业工长安排施工人员施工前必须要有书面的技术交底,其内容要包括:工作内容,施工工艺过程技术要求,质量要求,完成时间等。施工任务书的签发要有质检人员的参与,并且对施工质量有否决权,使施工质量能有一个良好的保证。(14)开展QC 小组活动,把措施订到实处,精心操作,杜绝质量通病。建立质量保证体系,保证“PDCA 循环”的正常运转,对采用的新工艺、新材料、新技术和新结构,制定

30、有针对性的技术措施,以保证工程质量。(15)加强质量教育,树立以质量为本的观念,奖罚分明。第四节 质量保证措施1、施工前的质量控制1)对参与工程的各施工队,各专业施工人员进行上岗资质审查,发现问题,采取纠正直至取消参与资格。2)对技术文件、报告进行详细审阅,如图纸是否完整无缺;各专业图纸是否有矛盾;技术标准是否齐全;准备进场的材料、半成品的质量检验报告;新材料的鉴定书是否保存完好等等;3)配备必要的测试设备、手段、审查合同中关于检验标准方法是否合乎规定;4)审阅进度计划,施工方案;5)实测建筑物各部分的尺寸,为施工放线准备资料,发现问题应及时书面报告上级;6)对主要设备及机械进行审核;7)认真

31、听取设计人员作的设计交底,明确设计意图及各部位的质量要求;8)准备全部质量管理表格,并对表格的作用、用法理解;9)检查有关担保和保险工作;10)检查工地现场占有情况和工地环境,周边环境,找出影响施工交通运输、材料堆放的原因和办法,11)召开开工前的工地会议,全面检查开工条件。2.施工过程中的质量控制严格按施工图纸和施工技术规范的要求进行施工,认真按公司质量体系文件之项目质量控制程序运作,严格抓好施工过程中工程质量和工艺质量的控制。需经配制或加工后使用的材料,应事先进行试验工作,确定施工工艺参数,并在施工中严格按工艺参数进行控制。各分项工程施工前,施工员应对作业班组进行技术交底、质量交底,明确分

32、项工程质量要求以及操作时应注意的事项。在分项工程施工过程中,施工员应根据施工与验收规范的要求随时检查分项工程质量,工程施工中严格执行三检制(自检、互检和交接检),检验不合格的要求进行整改,然后再进行复查,直到合格为止。施工员对负责的分项工程质量进行检查,确认达到质量要求的应及时填写分项工程质量评定表,质检员在收到施工员送交分项工程质量评定表后,应及时对该分项工程质量进行检验并确定该分项工程的质量等级。做好成品保护,下道工序的操作者即为上道工序的成品保护者,后续工序不得以任何借口损坏前一道工序的产品。质检员对工程的质量检验和核定按照GBJ300788 规定进行。建筑工程的质量应符合BGJ3018

33、8 的规定,建筑电气安装工程质量应符合BG30388 的规定。分项工程完成后,由项目技术负责人组织对该分部工程质量的评定,并由质检员核定。单位工程完成后,由项目资料员整理全部技术资料,并填写单位工程质量综合评定表和签字盖章。及时准确地收集质量保证资料,并做好整理归档工作,为整个工程的积累原始准确的质量档案。3工程完成后的质量控制(1)按合同要求进行竣工、检验和检查验收;(2)检查未完成工作和缺陷,及时解决质量问题;(3)制作竣工资料和竣工图;(4)维修期内,完成未完成工程和缺陷修补;第五节 质量通病及防治措施下面对本工程可能出现的质量通病提出预防及治理方法。1、石材墙柱面的质量通病及防治措施1

34、)接缝不平,板面纹理不顺,色泽不匀产生原因:a. 基层处理不合质量要求,对板材质量的检验不严格。b. 镶贴前试拼不认真。c. 施工操作不当,特别是分次灌浆时,灌浆高度过高。预防措施及治理方法:a. 镶贴前先检查墙、柱面的垂直平整情况,超过规定偏差应事先剔除或补齐,使基层到石材板面距离不小于5cm,并将墙、柱面清刷干净。浇水湿透。b. 镶贴前在墙、柱面弹线,找好规矩。c. 事先将有缺边掉角、裂纹和局部污染变色的石材板材挑出,再进行套方检查,规格尺寸超过规定偏差,应磨边修正,阳角处用的石材板,如背面是大于45的斜面,还应剔凿磨平至符合要求才能使用。d. 按照墙柱面的弹线进行石材板试拼,对好颜色、调

35、整花纹,使板与板之间上下左右纹理通顺,颜色协调,缝子平直均匀。试拼后,由上至下逐块编写镶贴顺序号,再对号镶贴。e. 镶贴小规格块材时,可采用粘贴方法;镶贴大规格板材(边长大于40cm)或镶贴高度大于1m 时,须使用安装方法。f. 待石膏浆凝固后,用1:2.5 水泥砂浆(厚度一般为812cm)分层灌注,每次灌注不宜过高。2)开裂产生原因:a. 当石材板的色纹、暗缝或其他隐伤等缺陷以及凿洞开槽处,受到结构沉降压缩变形外力后,当外力超过板材薄弱处的强度,加上应力集中。b. 当石材板镶贴在外墙面、紧靠厨房、浴厕等潮气较大的部位时,安装粗糙、板缝灌浆又不严实,侵蚀气体和湿空气易透入板缝,使钢筋网和挂钩等

36、连接件遭到锈蚀,产生膨胀,给石材板一种向外的推力。c. 石材镶贴墙、柱面时,上下空隙较小,当结构受压变形,石材饰面受到垂直方向的压力。d. 在石材镶贴的外墙面,当接缝不实,潮气侵入,冬季在寒冷地区造成结冰,体积膨胀使板材开裂。预防措施及治理方法:e. 在墙、柱等承重结构面上镶贴石材板时,应待结构沉降稳定后进行;安装顶部和底部石材板时,应留有适当的缝隙。f. 安装石材板,灌浆要饱满,接缝缝隙应不大于0.51mm,嵌缝要严密,板材不得有缝隙、缺棱掉角等缺陷。g. 因结构沉降引起的开裂,待沉降稳定后,视不同程度,采取补缝或更换。h. 非结构沉降引起的开裂,随时采用水泥色浆掺胶修补,色浆的颜色应尽量做

37、到与修补的石材表面接近。3)墙面腐蚀,空鼓脱落产生原因:石材是一种变质岩,主要成分为碳酸钙(CaCO3),约占50%以上,杂有其他成分则呈不同的颜色和光泽,例如白色碳酸钙、碳酸镁,紫色含锰,黑色含碳或沥青质,绿色含钴化物,黄色含铬化物;红褐色、紫色、棕黄色含锰及氧化铁水化物等。石材中一般都含有许多矿物和杂质,在风霜雨雪、日晒下,容易变色和褪色。如空气中的二氧化硫,遇到水气时能生成亚硫酸,然后变为硫酸,与石材中的碳酸钙发生反应,在石材表面生成石膏。石膏易溶于水,且硬度低,使磨光的石材表面逐渐失去光泽,变得粗糙、产生麻点、开裂和剥落。预防措施及治理方法:a. 室外石材墙面压顶部位,要认真处理,保证

38、基层不渗透水。操作时,横竖接缝必须严密,灌浆爆满,每块石材板与基层钢筋网接应不少于四点。设计上尽可能再顶部加雨罩,延长使用寿命。b. 将空鼓脱落的石材板拆下,重新安装镶贴。c. 采用环氧树脂钢螺栓锚固法。2、木贴面板的质量通病及防治措施颜色不均匀,木纹突变或局部开胶产生原因:由于材质本身不匀或树种混杂,以及油漆不好,过分潮湿等都会造成颜色不均匀。当树根与树梢方向不顺时,则易造成木纹突变。若局部受潮、脱胶就造成开边或局部有轻微凸起。预防措施及治理方法:施工安装前应对板的颜色、木纹等进行挑选排列,达到颜色均匀,并统一将树根向下,树梢向上,使木纹通顺、自然。在施工和使用过程均应注意防止局部渗水;油漆

39、时板表面一定要干净、干燥,并涂刷得薄而均匀。3、木贴脸的质量通病及防治措施木搁珊与墙体固定不牢,安装不平整、分格档距不合要求产生原因:a. 结构施工没有考虑与装修的配合,为装修创造必要的条件。b. 混凝土墙体施工时,预留门窗洞口尺寸位置不准确,或因模板变形,洞口尺寸产生了较大偏差。在配制木搁栅时,又没适当处理,给安装筒子板、贴脸板造成困难。c. 木搁栅料含水率大或未防潮使搁栅受潮,造成木搁栅产生变形。d. 木搁栅排档不均匀,使铺钉面层时出现不平或松动。e. 筒子板木搁栅根部因操作困难,没有用方尺靠方,而产生误差,使筒子板迎面不方。预防措施及治理方法:a. 在结构施工前,认真熟悉图纸,对设置预埋

40、件的规格、部位、间距及装修预留量等要作详细交底。b. 木搁栅料的含水率应小于15%,厚度应大于20mm,并不得有腐朽、疖疤、劈裂及扭曲。c. 木搁栅安装前,应检查墙面洞口尺寸及位置,必要时应先进行修整。偏差较大时,则要从结构上修整。d. 检查预埋件是否符合木搁栅分档的尺寸、数量是否符合规定。e. 木搁栅必须与每一只预埋件固定牢。f. 筒子板的木搁栅一般分三片配制,上部一片,两边各一片。g. 木墙裙的木搁栅钉完后,横向根据墙面抹灰的标筋拉线找平;竖向掉线坠找直。h. 木墙裙再阴阳角处必须在拐角两个方向钉木楞。4、吊顶龙骨的质量通病及防治措施1)木搁珊拱度不匀(吊顶搁栅下表面的拱度不均匀、不平整,

41、搁栅周边或四角不平,经短期使用产生凹凸变形等)。产生原因:a. 吊顶搁栅材质不好,变形大,不顺直,又硬弯,施工中又难于调直;木材含水率过大,在施工中或交工后产生收缩翘曲变形。b. 不按规程操作,施工中吊顶搁栅四周墙面上不弹平线或平线不准,中间不按平线起拱,造成拱度不匀。c. 吊杆或吊筋间距过大,吊顶搁栅的拱度不易调匀,同时,受力后易产生挠度,造成凹凸不平。d. 受力节点结合不严,受力后产生位移变形。e. 吊顶搁栅接头装钉不平或接出硬弯,直接影响吊顶的平整。预防措施及治理方法:a. 吊顶应选用比较干燥的松木、杉木等软质木材,并防止受潮或烈日暴晒;不宜用桦木、色木及柞木等硬质木材。b. 吊顶搁栅装

42、钉前,应按设计标高在四周墙壁上弹线找平;装钉时,四周以平线为准,中间按平线起拱,起拱高度应为房间短向跨度的1/200,纵横拱度均应吊匀。c. 搁栅及吊顶搁栅的间距、断面尺寸应符合设计要求;木料应顺直;木料在两吊点间如稍有弯度,弯度应向上。d. 各受力节点必须装钉严密、牢固。e. 吊顶内应设置通风窗,使木骨架处于干燥环境中;室内抹灰时,应将吊顶人孔封严,待墙面干后,再将人孔打开通风,使吊顶保持干燥环境。f. 如吊顶搁栅拱度不匀,局部超差较大,可利用吊杆或吊筋螺栓把拱度调匀。g. 如吊筋未加垫板,应及时安设垫板,并把吊顶搁栅的拱度调匀;如吊筋太短,可用电焊将螺栓加长,并重新安好垫板、螺母。再把吊顶

43、搁栅拱度调匀。2)主龙骨、次龙骨、纵横方向线条不直产生原因:a. 主龙骨、次龙骨受扭折,虽经修整,仍不平直。b. 挂铅线或镀锌铁丝的射钉位置不正确,拉牵力不均匀。c. 未拉通线全面调整主龙骨、次龙骨的高低位置。d. 测吊顶的水平线误差超差,中间平线起拱度不符合规定。预防措施及治理方法:a. 凡是受扭折的主龙骨、次龙骨一律不宜采用。b. 挂铅线的钉位,应按龙骨的走向每间距1.2m 射一枚钢钉。c. 一定要拉通线,逐条调整龙骨的高低位置和线条平直。d. 四周墙面的水平线应测量正确,中间按平线起拱度1/2001/300。5、石膏板吊顶的质量通病及防治措施1)拼板处不平整产生原因:a. 操作不认真,主

44、、次龙骨未调平。b. 选用材料不配套,或板材加工不符合标准。预防措施及治理方法:a. 先安装主龙骨,并拉通线检查其是否正确,然后边安装板边调平。b. 应使用专用机具和选用配套材料,可保证加工板材尺寸符合标准,减少原始误差和装配误差。2)罩面板大面积不平整,挠度明显产生原因:a. 由于未弹线,导致吊杆间距偏大,或吊杆间距忽大忽小等,吊顶构造不符合要求。b. 龙骨与墙面间距偏大,致使吊顶在使用一段时间后,挠度暴露较为明显。c. 次龙骨间距偏大,也会导致挠度暴露明显。d. 采用螺钉固定时,螺钉与石膏板边的距离大小不均匀。e. 次龙骨铺设方向不妥,不是与板长边垂直,而是顺着罩面板长边铺设,不利于螺钉排

45、列。预防措施及治理方法:a. 按规定在楼板底面弹吊杆的位置线,按罩面板规格尺寸确定吊杆间距。b. 从稳定方面考虑,龙骨与墙面之间的距离应小于100mm。如选用大块板材间距以不大于500mm 为宜。c. 在使用纸面石膏板时,自攻螺钉与板边或板端的距离不得小于10mm,也不宜大于16mm,因为受到龙骨断面所限制。板中间螺钉的间距不得大于200mm。d. 铺设大块板材时,应使板的长边垂直于次龙骨方向,以利于螺钉排列。6、地毯地面铺设的质量通病及防治措施1)表面不平整,起鼓、皱褶产生原因:a. 地毯打开时出现起鼓现象,又未卷回头重新铺展。b. 地毯铺设时,推张松紧不匀,铺设不平伏,出现松弛状。c. 基层墙边阴角处地板木条上的抓钉未能抓住地毯,出现波浪状,易产生皱褶。预防措施及治理方法:a. 地毯打开时出现起鼓现象,必须立即卷回头,再重新平稳展开,要注意表面平坦。b. 铺设地毯时必须用“膝撑”逐段逐行推张地毯,使之既拉紧,又平伏地面,并随即用钢钉锚固,防止松弛。c. 在墙边阴角处地毯应裁剪合适压进墙边,并用扁铲敲打,让地板木条上的抓钉能真正抓住地毯。2)花饰不对称产生原因:a. 对于铺设的地毯,未进行周密地观察研究,没有区分无花饰和有花饰地毯的特点而盲目操作,两块连接的地

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
