收藏 分销(赏)

秦岭终南山特长公路隧道实施性施工组织设计方案.doc

上传人:haoh****by8 文档编号:17791 上传时间:2020-07-14 格式:DOC 页数:157 大小:2.18MB
下载 相关 举报
秦岭终南山特长公路隧道实施性施工组织设计方案.doc_第1页
第1页 / 共157页
秦岭终南山特长公路隧道实施性施工组织设计方案.doc_第2页
第2页 / 共157页
秦岭终南山特长公路隧道实施性施工组织设计方案.doc_第3页
第3页 / 共157页
秦岭终南山特长公路隧道实施性施工组织设计方案.doc_第4页
第4页 / 共157页
秦岭终南山特长公路隧道实施性施工组织设计方案.doc_第5页
第5页 / 共157页
点击查看更多>>
资源描述

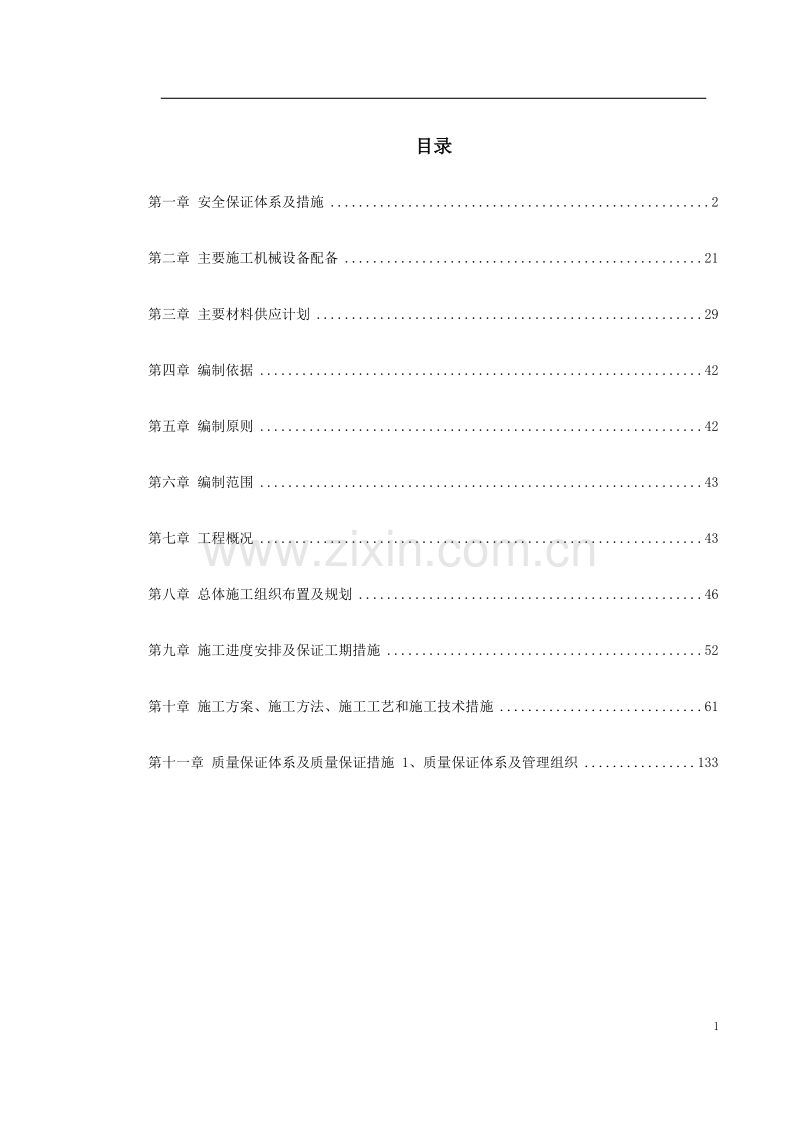

1、目录第一章 安全保证体系及措施2第二章 主要施工机械设备配备21第三章 主要材料供应计划29第四章 编制依据42第五章 编制原则42第六章 编制范围43第七章 工程概况43第八章 总体施工组织布置及规划46第九章 施工进度安排及保证工期措施52第十章 施工方案、施工方法、施工工艺和施工技术措施61第十一章 质量保证体系及质量保证措施 1、质量保证体系及管理组织133第一章 安全保证体系及措施2、安全保证体系2.1、安全方针安全第一,预防为主。2.2、安全管理体系2.2.1、安全管理组织机构1)建立健全安全生产管理机构,在指挥部成立以指挥长为组长的安全生产领导小组,全面负责并领导本项目的安全生产

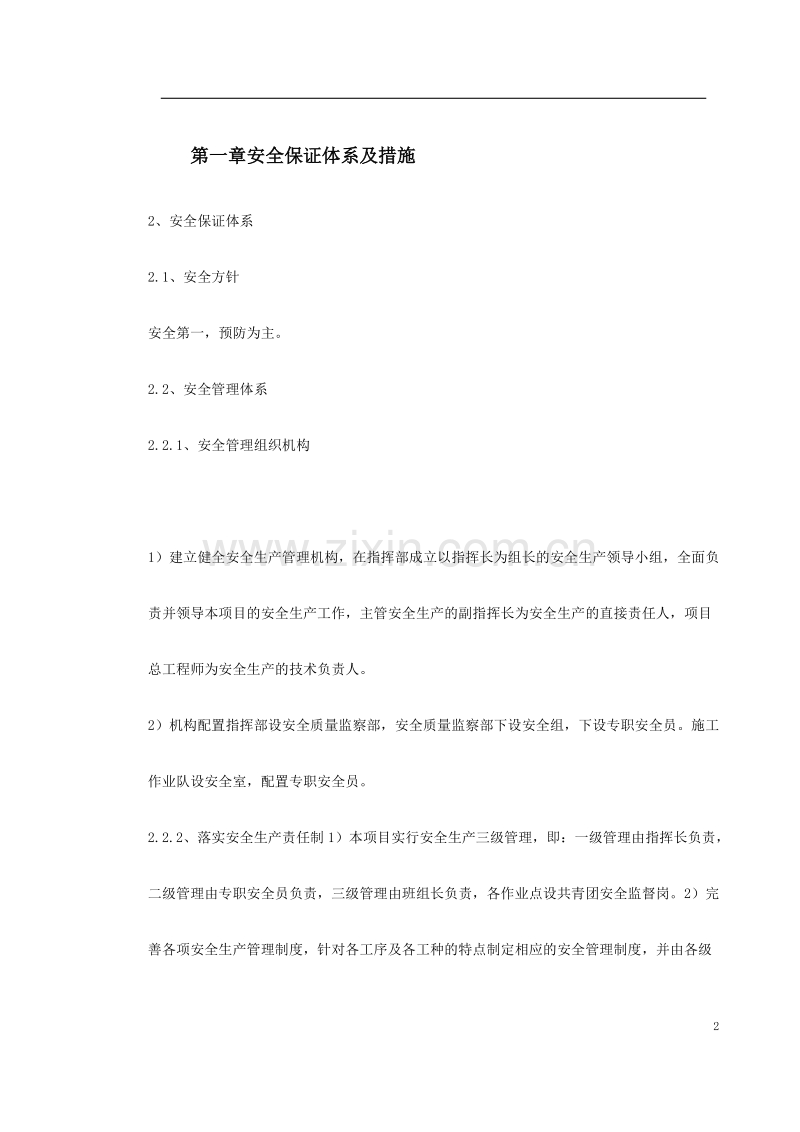

2、工作,主管安全生产的副指挥长为安全生产的直接责任人,项目总工程师为安全生产的技术负责人。2)机构配置指挥部设安全质量监察部,安全质量监察部下设安全组,下设专职安全员。施工作业队设安全室,配置专职安全员。2.2.2、落实安全生产责任制1)本项目实行安全生产三级管理,即:一级管理由指挥长负责,二级管理由专职安全员负责,三级管理由班组长负责,各作业点设共青团安全监督岗。2)完善各项安全生产管理制度,针对各工序及各工种的特点制定相应的安全管理制度,并由各级安全组织检查落实。3)建立安全生产责任制,落实各级管理人员和操作人员的安全职责,做到纵向到底,横向到边,各自作好本岗位的安全工作。4)项目开工前,由

3、指挥部编制实施性安全技术措施,对隧道开挖、爆破、初期支护、二次衬砌、运输及通风防尘等作业要编制专项安全技术措施,领导小组同意后实施。5)严格执行逐级安全技术交底制度,施工前由项目经理部组织有关人员进行详细的技术安全交底。项目施工队对施工班组及具体操作人员进行安全技术交底。各级专职安全员对安全措施的执行情况进行检查、督促并作好记录。6)加强施工现场安全教育(1)针对工程特点,定期进行安全生产教育,重点对专职安全员、安全监督岗岗员、班组长及从事特种作业的起重工、爆破工、电工、焊接工、机械工、机动车辆驾驶员进行培训和考核,学习安全生产必备的基本知识和技能,提高安全意识。(2)未经安全教育的管理人员及

4、施工人员不准上岗。未进行三级教育的新工人不准上岗。变换工种或参加采用新工艺、新工法、新设备及技术难度较大的工序的工人必须经过技术培训,并经考试合格者才准上岗。(3)特殊工种的安全教育和考核,严格按照特种作业人员安全技术考核管理规则执行。经过培训考核合格,获取操作证方能持证上岗。对已取得上岗证者,要进行登记存档规范管理。对上岗证要按期复审,并要设专人管理。(4)通过安全教育,增强职工安全意识,树立“安全第一,预防为主”的思想,提高职工遵守施工安全纪律的自觉性,认真执行安全操作规程,做到:不违章指挥、不违章操作、不伤害自己、不伤害他人,不被他人伤害,确保自身和他人安全,提高职工整体安全防护意识和自

5、我防护能力。7)认真执行安全检查制度指挥部要保证检查制度的落实,按规定定期检查日期、参加检查的人员。指挥部每10 日检查一次,作业班组实行每班班前、班中、班后三检制,不定期检查视工程进展情况而定,如:施工准备前、施工危险性大、采用新工艺、季节性变化、节假日前后等时要进行检查,并要有领导值班。对检查中发现的安全隐患,要建立登记、整改制度,按照“三不放过”的原则制定整改措施。在隐患没有消除前,必须采取可靠的防护措施。如有危及人身安全的险情,必须立即停工,处理合格后方可施工。2.2.3、安全防范重点根据本标段的施工特点,安全防范重点有以下几个方面:)预防隧道塌方事故,特别是在洞口、软弱围岩段;)严格

6、控制隧道爆破,防止爆破伤害事故;)加强隧道通风,防止缺氧窒息事故;)加强地质预探,防止突水伤害事故;)防止机械伤害、触电事故;)注意洞内运输交通安全,防止交通伤害事故。2.2.4、全员安全保证体系框图如后图。3、安全保证措施3.1、临时及辅助工程施工安全措施1)临时及辅助工程按相应的国家有关标准、规范要求施工。2)临时道路的弃碴应妥善处理,避免挤压河道、污染水源、引起泥石流和危及行车安全,临时道路在险峻处应设立防护石墩和安全标志。3)临时房屋防火、防洪和防暑应满足要求,并配备消防设施。4)爆破器材库的安全应符合国家爆破安全规程要求。5)临时供电及照明线路应满足要求,电线接头牢固,电力安全工具应

7、定期检查。6)砂石采集场应与居民、学校、集镇、工厂和危险品仓库保持规定的安全距离,其运输和防尘应满足相关规定要求。7)锅炉等压力容器的安装和使用应符合国家有关规定。3.2、隧道工程施工安全措施1)隧道施工应做好施工前期准备工作,正确选用施工方法,并结合地形、地质等实际情况,编制施工组织设计,并向施工人员进行技术交底,合理安排施工。2)隧道施工各班组间,应建立完善的交接班制度。在交接班时,交班人应将本班组的施工情况及有关安全事宜及措施向接班人详细交待,并记载于交接班记录本上,工地值班负责人(领工员)应认真检查交接班情况。每班开工前未认真检查工作面安全状况,不得施工。3) 在软岩或不良地质的隧道中

8、,施工前必须制订切实可行的施工安全措施,如设计文件指明有不良地质情况时,应对指定范围进行超前钻孔,地质雷达配合,探明情况,采取预防措施,不得盲目冒进。施工中应对围岩加强检查与量测。对不良地质段隧道施工,应采取弱爆破、短开挖、强支护、早衬砌、先护顶等小循环的施工方法。隧道施工要充分利用量测手段预测预报围岩位移与支护结构受力状况,量测要为生产安全服务。4)如发现隧道内有险情,必须在危险地段设置明显标志或派专人看守,并迅速报告施工现场负责人,及时采取措施处理,情况危险时,应将工作人员全部撤离危险区,并立即上报。5) 对各类事故均应严格按照“三不放过”(即事故原因不查清不放过,责任者和群众未受到教育不

9、放过,没有制订和采取安全防范措施不放过)的原则进行处理。6) 所有进入隧道工地的人员,必须按规定配带好安全防护用品,遵章守纪,听从指挥。7)未刷好洞口仰坡或未做好洞顶防护和排水设施,不得开挖进洞。8)隧道掌子面钻眼(1)钻眼人员到达工作地点时,首先检查工作面是否处于安全状态,如支护、顶板及两帮是否牢固,如有松动的岩石,立即加以支护或处理。(2)台车和凿岩机进行钻眼时,采用湿式凿岩。(3)不在残眼中继续钻眼。(4)不在工作面拆卸修理凿岩设备。9)爆破作业(1)洞内爆破作业实行统一指挥。(2)进行爆破时,所有人员均撤至不受有害气体、振动及飞石伤害的警戒区外,并设置安全警戒,其安全警戒的距离遵守以下

10、有关规定。a)独头坑道内不小于100m; b)洞内爆破不得使用TNT(三硝基甲苯)、苦味酸、黑色火药等产生大量有害气体的炸药。爆破后必须经过通风排烟15min 后,并经过以下各项检查和妥善处理后,其他工作人员才进入工作面。(a)有无瞎炮及可疑现象; (b)有无残余炸药或雷管; (c)顶板两邦有无松动石块; (d)支护有无损坏与变形。(e)如发现瞎炮,由原爆破人员按规定进行处理。(f)不在炸药加工房以外地点进行炸药加工工作,加工人员不穿着化纤衣物。(g)爆破器材运输:洞外运输爆破器材,均遵守现行的中华人民共和国民用爆炸物品管理条例。在洞内运输爆破器材、用机动车运送炸药、用人力由炸药库向工作地点运

11、送爆破器材等,均遵守其有关安全规定。10)支护(1)隧道各部开挖后将根据围岩情况,选用有效的支护。(2)施工期间,现场施工负责人会同有关人员对各部支护进行定期检查。在不良地质地段,每班应责成专人检查,当发现支护变异或损坏时,将立即整修加固。(3)当喷射砼尚未达到一定强度即趋失稳的围岩,或喷锚后变形量超过设计容许值以及发生突变的围岩,采用钢架支撑进行支护。(4)安装钢架支撑,严格遵守起重和高处作业等有关安全规则,尽量选用小型机具进行吊装。(5)对开挖后自稳程度很差的围岩,采用超前锚杆和挂网喷射砼的办法进行临时支护。(6) 喷层的异常裂缝将作为主要安全检查内容之一,经常进行观察与检查,并作为施工危

12、险信号引起警惕。(7)喷砼及注浆作业,将按规定带好防护用品。11)装碴与运输(1)各种运输设备杜绝人料混装。(2)装碴机上的电缆,有专人收放。(3)机动车牵引运输遵守下列规定:a)非值班司机不允许驾驶机动车。b)司机不准擅离工作岗位,开车前先发出信号,运行中不准将头、手伸出车外。12)二次衬砌(1) 衬砌工作台上搭设不低于1m 的栏杆,跳板设防滑条,梯子安装牢固,没有钉子露头和突出尖角。(2)工作台、跳板、脚手架的承重量,不超过设计要求,并在现场挂牌标明。脚手架与工作台的底板铺设严密,木板的端头搭在支点上。(3)吊装拱架、模型板时,工作地段有专人监护。(4)在隧道内作业地段倾卸衬砌材料时,人员

13、与车辆避免穿行。(5)在2m 以上高处工作时,符合高处作业的有关规定。(6)检查、修理压浆机械及管路,先停机并切断风源与电源。(7)拆除混凝土输送软管或管道,先停止混凝土泵的运转。13)通风与防尘(1)隧道施工中的通风符合交通部隧道设计和施工规范的要求。并设专职人员管理。隧道内的空气成份,每月至少取样分析一次。风速、含尘量每月至少检测一次。(2)无论通风机运转与否,严禁人员在风管的进出口附近停留。(3)通风机停止运转时,任何人员不准靠近通风软管行走和在软管旁边停留,不将任何物品放在通风管或管口上。(4)隧道施工采用综合防尘措施,定期检查测定粉尘浓度。(5)隧道施工在凿岩和装碴工作面,做好下列防

14、尘工作:a)放炮前后进行喷雾与洒水,b)出碴前用水淋透碴堆和喷湿岩壁; c)在压入式的出风口,设置喷雾器。14)供电与电气设备(1)施工机械、机具和电气设备,在安装前按照安全技术标准进行检测,经检测合格后安装,经验收确认状况良好后运行。(2)隧道施工照明线路电压在施工区域内不大于36V。所有电力设备设专人检查维护,并设警示标志。(3)在操作洞内电气设备时,要符合以下规定:a)非专职电气操作人员,不安排操作电气设备。b)操作高压电气设备主回路时,将戴绝缘手套,穿电工绝缘胶鞋并站在绝缘板上。c)手持式电气设备的操作手柄和工作中必须接触的部位,保证有良好的绝缘,使用前先进行绝缘检查。d)低压电气设备

15、将加装触电检查。(4)电气设备有良好的接地保护,每班均由专职电工检查。(5)电气设备的检查、维修和调整工作,由专职的电气维修工进行。(6)洞内照明的灯光保证亮度充足、均匀及不闪烁,凡易燃、易爆等危险品的库房或洞室,均采用防爆型灯具或间接式照明。15)喷锚构筑法施工,均进行监控测量,“必测”项目必作,以掌握各施工部位的受力和变形,及时反馈信息,指导设计和施工。3.3、供电与电器设备安全措施1)施工用电的线路设备按批准的施工组织设施装设,同时符合当地供电部门规定。使用期限超过六个月,保证达到正式电力工程的技术要求。2)配电系统分级配电,用漏电保护,配电箱,开关箱外观完整、牢固、防雨防尘、外涂安全色

16、并统一编号。其安装形式均符合有关规定,箱内电器可靠、完好、造型、定值符合规定,并标明用途。3)动力电源和照明电源分开布设。4)所有电器设备及其金属外壳或构架均按规定设置可靠的接零及接地保护。5)现场所有用电设备的安装、保管和维修由专人负责,非专职电器值班人员,不操作电器设备,检修、搬迁电器设备(包括电缆和设备)时,先切断电源,并悬挂“有人工作,不准送电”的警告牌。6)手持式电气设备的操作手柄和工作中必须接触的部分,有良好的绝缘。使用前将进行绝缘检查。7)施工现场所有的用电设备,将规定设置电保护装置,并定期检查,发现问题及时处理解决。8) 电器设备外露的转动和传动部分(如靠背轮、链轮、皮带和齿轮

17、等),均加装遮栏或防护罩。9)直接向现场供电的电线手动合闸时,先与洞内值班员联系。10)工作现场照明使用安全电源。在特别潮湿的场所、金属容器内或钢模、支架密集处作业,行灯电压不大于24V,同时采用双线圈的行灯变压器。3.4、机械设备使用安全措施1)各种机械有专人负责维修、保养,并经常对机械的关键部位进行检查,预防机械故障及机械伤害的发生;2)机械安装时基础保证稳固,吊装机械臂下不准站人,操作时,机械臂距架空线符合安全规定;3)各种机械设备视其工作性质、性能的不同搭设防尘、防雨、防砸、防噪音工棚等装置,机械设备附近设标志牌、规则牌;4)运输车辆服从指挥,信号齐全,不超速,遇障碍物时减速鸣笛,制动

18、器齐全,性能好。5)起重作业前先检查绳扣、挂钩、钢索、滑车、吊杆等部件,确认良好后作业。作业时,有专人指挥,同时注意起吊范围内设备的安全,严禁任何人攀登吊立中的物件和在起重物下通过、停留及作业。6)起吊设备时,不起吊超过规定重量的物件,不用来运送人员。其中吊装的钢丝绳,定期进行检查,凡发现有扭结、变形、断丝、磨损、腐蚀等现象达到破损限度时,及时更新。7)起重机械的安全保护装置齐全、完整、灵敏可靠,不任意调整和拆除。并指定专人定期检查,检查项目符合有关规定。8)机械吊装管材时,吊具应完好,栓绑要牢靠,防止管子滑脱。9) 起重作业中,司机先发信号然后起吊。起吊时,重物在吊离地面2050cm 时停车

19、检查,当确认重物挂牢制动性能良好和起重机稳定后再继续起吊。起吊重物旋转时,速度均匀平稳,防止重物在空中摆动发生事故。吊长大重物时,有专人拉放溜绳。十、施工队伍的组成、组织机构及主要负责人1.2、施工管理人员指挥长:1 人;副指挥长:4 人;总工程师:1 人;副总工程师:1 人;工程部:11 人,其中技术8 人,调度2 人,计划经营1 人;试验站:3 人;安全质量监察部:3 人,合同财务部:3 人;机电物资部:3 人;综合办公室:7 人;合计37 人。2、劳动力计划2.1、劳动力配备2.1.1、开挖劳动组织测量划线(包括监控测量)钻孔、装药爆破通风找顶洒水出碴清理、安装风水电、养路等合计2.1.

20、2、混凝土喷锚支护劳动组织 安装软式透水管锚杆施工挂网、安装钢架、喷射混凝土、超前支护防水层铺设 合计2.1.2、混凝土衬砌劳动组织 搅拌站输送泵混凝土输送其它脱模定位合计2.1.3、管理人员及服务人员管理人员服务人员合计 6 人 20 人 2 人 24 人 16 人 68 人 6 人8 人 14 人8 人 36 人 12 人 4 人 6 人 4 人 4 人 30 人22 人32 人54 人因此,作业队共计人员218 人。加上指挥部人员37 人,本工程施工高峰期需要总人数为255 人。施工高峰期时,所需人数可根据施工实际情况进行适当调剂使用,确保施工进度。1)劳动力计划安排劳动力计划安排表2.

21、3、劳动力的动态管理由于本标段工期紧迫,工程一开始就必须严格按工程进度安排,提前上足所需劳动力,确保隧道开挖及必要衬砌的劳动力;在开挖按期贯通后,开挖人员及辅助施工人员就可以开始退场,具体安排详见劳动力计划安排表。第二章 主要施工机械设备配备1、主要机械设备、仪器仪表配置说明 1.1、钻孔设备:隧道掘进为该项目关键工序,隧道掘进设备必须根据施组需求配强配足。采用2 台三臂台车同时平行作业,每开挖循环作业钻孔时间可控制在2.84 小时内。计算如下: 1) 三臂台车凿岩机最大钻孔速度为3m/min, 考虑到钎具消耗和辅助施工时间等实际情况,取钻孔平均速度为2m/min 。 2)两台三臂台车共计6

22、台凿岩机,考虑到1 台凿岩机备用(保养或维修)。最大钻孔深度4.8 米,每个循环最多钻孔数量174 个。 3)每个循环钻孔时间为:1744.8/5/2/60)1740.560=2.84h 1.2、出碴设备:考虑到长大隧道单头掘进洞内通风的实际情况,洞内施工内燃设备采用低污染发动机。为了加快出碴速度,前期装碴采用日本小松WA420 、WA470 两台轮式装载机,1 台WA360 轮式装载机备用,后期随着洞内施工长度加深,通风排烟较困难时,采用2 台ITC312H4 挖装机并行装碴;运输采用10 台25 吨VOLO 自卸汽车。每循环出碴时间可控制在2.71 小时内,计算如下:1) 全断面开挖由于空

23、间大可采用两台轮式装载机同时从自卸汽车两侧装碴,每装1 台15 吨(10 方)自卸汽车装车时间约为1.5min 。后期采用ITTC312H4 并行装碴,装碴速度为:22500.8400m3/h,装一车时间为:(10/400) 60=1.5min 。自卸汽车对位约为0.5min 。掘进1Km 时,往返运距2Km 内,平均车速1015Km/h。所需车辆数量为:(2/1060)/2=6 台,4 台备用,前期采用10 台15 吨自卸汽车运碴。随着运距的增加自卸汽车数量可随时增加,掘进3Km 时往返运距6Km 时配备汽车20 台。洞外倒碴用8t 东风车18 台。2)每循环出碴方量为:1134.51.6(

24、松散系数)813.6 方 3)每循环出碴时间为:(813.610)2/602. 71h 1.3、初期支护设备:采用2 台瑞士产阿里瓦砼喷射机2 台,该设备自带喷射机械手,轮式行走移动灵活。另配2 台YSP-6 湿式喷射机作为补充。自制2 台多功能作业平台,用于安装锚杆、挂网、立钢架、安装防水板等。 1.4、砼生产设备:在洞口设立2 套35m3/h 三料仓搅拌站,用于生产喷射砼和二次衬砌防水砼。 1.5、砼运输设备:砼运输全部采用轮式砼搅拌运送车。配备4 台6m3 日本三菱砼搅拌输送车。 1.6、二次衬砌设备:改制1 台穿行式模板衬砌台车,模板长8 米,台车配4 套模板,2 台HBT60A 砼输

25、送泵灌注砼。 1.7、电力设备:备用3 台300KW 内燃发电机,用于高压停电时,洞内和搅拌站机械设备供电;400KVA 变压器3 台,其中1 台用于进洞500 米后高压进洞,1 台用于停电后洞外升压;630KVA 变压器2 台,其中1 台用于通风机、搅拌站、机修、生活供电,另1 台用于空压机站供电 ;200KVA 变压器2 台用于高压进洞后洞内后续工序施工和照明。 1.8、供风设备:配备4 台22L/8 电动空压机用于喷射砼。 1.9、通风设备:配备881110Kw 通风机2 台(备用1 台);SDA140BD 180KW 通风机3 台(备用1 台)。 1.10、供水、排水设备:3PNL-1

26、08 抽水机3 台,DA11008 抽水机2 台。2、主要机械设备配置表 根据本项目工程的要求,投入的主要施工机械设备见下表: 投入本工程主要机械设备配置表 序号机械名称规格型号 数量(台)设备来源 备注 1 三臂台车Super316G 1 福建漳州待用2 开挖平台自制1 西南服务站待用3 装载机 WA360 1 西南线机一队待用4 装载机 WA420 1 福建漳州隧二队待用5 装载机 WA470 1 公司新购待用6 自卸汽车CWB520(15T) 5 西南线机一队待用7 自卸汽车FV415(15T) 4 福建漳州隧二队待用8 推土机 TY220 1 西南线机一队在用9 挖掘机 PC300 1

27、 西南线机一队待用10 发电机 IFC6352 (300KW) 1 长沙机电分公司在用11 发电机 IFC6352 (160KW) 1 长沙机电分公司在用12 发电机 IFC6352 (250KW) 1 西南线服务站待用13 通风机 881 2 福建漳州隧二队待用14 通风机 SDA140BD 2 新购置 待用15 砼输送泵HBT60A 2 新购置 待用16 砼搅拌站HZS35 1 新购置 待用17 砼输送车SGX5280 (6m3) 1 新购置 待用18 砼输送车FV4156m3 2 福建漳州隧二队待用19 砼输送车FV415 (6m3) 2 福建漳州隧二队待用20 穿行式模板衬砌台车长8

28、米配4 套模1 长沙机电分公司自制21 砼喷射机ALIVA285 921m3/h 1 福建漳州隧二队待用22 砼喷射机车架式1 福建漳州 待用23 砼喷射机DK961 6m3/h 2 福建漳州 待用24 喷射机 PZ-5B 2 公司新购 待用25 湿喷机 YSP-6 1 公司新购 待用26 搅拌机 JDY350 1 公司新购 待用27 变压器 630KVA 1 公司新购 待用28 变压器 400KVA 2 西南线服务站待用29 变压器 200KVA 1 西南线服务站待用投入本工程主要机械设备配置表 序号名称 规格型号 数量(台) 设备来源 备注30 自卸汽车VOLO(25T) 10 公司新购

29、待用31 运油车 5142GJY 1 西南线机一队 待用32 抽水机 3PNL-108 3 公司新购 待用33 抽水机 DA1-1008 2 公司新购 待用34 碎石机 PE 2 长沙机电分公司 待用35 管棚机 KR80412 1 长沙机电分公司 待用36 车床 CA6240 1 西南线服务站 待用37 钻床 Z5132 1 西南线服务站 待用38 铁床 X1200/600 1 西南线服务站 待用39 刨床 B660 1 西南线服务站 待用40 电焊机 BX-500 4 西南线服务站 待用41 型钢压力机自制1 西南线服务站 待用42 注浆机 1 西南线服务站 待用43 变压器 400KVA

30、 2 西南线服务站 待用44 喷油泵试验P12-75 1 西南线服务站 待用45 三臂台车Super316G 1 长沙机电分公司 待用46 自卸汽车EQ3141G8T 6 西南线服务站 待用3、机械设备的动态管理 根据施工组织要求,确定机械设备配置,根据机械设备配置表,编制机械设备进场时间表,按设备进场时间表组织设备按时进场。设备到场后,对所有设备操作人员实行定人定机定岗制度,在机械设备操作过程中,严格遵守机械设备操作规程,严格执行交接班制度,对各类设备严格按机械设备保养计划表按期进行日常保养,对关键工序的机械设备配备专人按计划定点定时进行维修保养。 4、机械设备维修保养(强制)计划措施 1)

31、根据各种机械设备的使用情况制订各类机械设备的具体保养计划和维修操作规程。 2)每月下达生产任务计划时,同时由设备管理部门下达机械设备维修保养计划,月末针对计划完成情况对有关人员进行考核。 3) 组织配件采购人员,落实每月机械配件需求计划,及时采购到合格配件。4)组织有关设备维修保养人员按照计划和维修保养程序实施机械设备维修保养计划。 5)对设备的维修保养情况做出详细的数据记录,为以后维修保养做好参照准备。 5、机械设备维修保养责任制 1) 机械设备主管部门责任:设备主管部门是机械设备维修保养第一责任者,每月必须制订出每台机械设备详细的维修保养制度和计划。制订出来的制度和计划必须与设备的性能和实

32、际生产使用情况相结合。并要对机械设备的维修保养的具体实施全过程进行监督管理。 2)机械设备操作人员责任:每个机械设备操作人员,必须认真填写设备运转记录和交接班录,对在运转过各程中出现的异常情况必需如实向上反映,以便有关人员及时处理设备故障。认真做好设备运转过程中各种现场巡检、日常点检工作。 3)机械设备维修保养人员责任:由机械设备维修保养班具体负责机械设备的维修保养的实施,对于机械设备的维修保养质量负全部责任,如因设备维修保养不当,而造成的机械设备事故,应由设备维修保养人员承担全部责任。 第三章 主要材料供应计划1、供水供电计划 1.1、施工供水计划 供水计划表1.2、施工供电计划 供电计划表

33、时间用电量(kw.h) 2002 年1 季度167340 2 季度591260 3 季度697380 4 季度681840 2003 年1 季度681840 2 季度352670 3 季度267180 4 季度合计3439510 2、物资采购及供应 具体办法按指挥部“管理办法”办理。2.1、物资供应计划 主要物资供应计划表材料名称单位计划用量2002 年2003 年2003 年2005 年一二三四一二三四碎石Km3 3.42 3.53 6.68 4.51 4.05 3.87 2.57 砂Km3 1.9 9 2.06 8 3.88 2.63 2.36 2.25 1.49 水泥Kt 0.1 1.0

34、4 1.95 1.32 1.19 1.13 0.75 炸药T 15 29.4 55.2 2 61.02 54.4 雷管千发9.5 57.6 99.56 113.9 115.1 钢材T 30 149.5 127.3 162. .5 415.3 3、物资采购供应责任制度 1) 每季度提前由物资主管部门根据生产计划负责编制物资材料采购计划2) 物资采购人员严格按照采购产品控制程序, 选定合格供货商采购施工所需的材料,并依据物资、工程设备检验和试验状态控制程序进行质量控制,保证施工材料的质量。 3)材料物资库管人员应对进场施工材料进行妥善保管,建立好材料管理进、出台帐。做好防雨、防晒、防腐蚀工作。 4

35、)材料物资发放人员对所发放的物资材料的质量应严格把关,保证只有合格无损的材料物资才能应用到工程上。 十五、文明施工、环境保护及水土保持等各项措施1、文明施工措施1.1、建立文明施工管理体系框图如图。明施工管理牌。在施工现场出、入口设置大门,实行半封闭施工。3)施工现场设置的临时设施,做到生活区和施工区划分明确,按规定布置防火设施。建立住地文明、卫生、防火责任制,并落实到专人。4)合理布置施工现场给、排水系统。保证给水设施不渗漏,供水安全。排水系统顺畅,整齐大方。5) 临时用电按施工组织设计布置,不乱接乱扯,供电设施良好,光照充足。6)建筑材料堆码按我公司文明施工管理办法要求按平面布置图分类堆放

36、,并用标识牌标识清楚,杜绝混堆乱放。7)所有施工人员及管理人员一律配带标识身份或工种的证牌。1.4、环境卫生管理1) 洞内建筑垃圾要随时清理。不用的料具和机械及时清退出场,保持洞内、外场地清洁。2)所有工点和住宅区排水畅通,并建立必要的卫生设施。生活区内设置垃圾箱,每日专人清运。工地范围内由保健医生负责定期消毒。3)现场食堂按卫生标准配备设施,工作人员定期体检,配证上岗。2、环境保护措施环境保护是我国的一项基本国策,搞好环境保护和水土保持与国家的可持续发展密切相关,我公司将按照业主、招标文件及当地政府的有关要求搞好施工环保、水土保持和文明施工。具体措施如下:2.1、建立文明施工环保、水土保持管

37、理体系,完善管理制度1)在项目经理部成立施工环保、水土保持领导小组,指定一名副经理主抓施工环保、水土保持工作,结合现场实际情况制定施工环保、水土保持管理细则,上报业主及监理工程师同意后实施。施工环保、水土保持保证体系见图。施工环保、水土保持保证体系框图(2)实行施工环保、水土保持责任制,将施工环保、水土保持与各作业班组和管理人员奖金分配挂钩。(3)制定施工环保、水土保持、施工现场管理、施工秩序管理、施工安全管理细则,并认真落实。(4) 指挥部每10 日一次施工环保、水土保持检查,针对检查中发现的问题限期整改。(5)隧道弃碴均运至设计的弃碴场地。2.2、防止污染措施1)弃碴场保证先作挡护,防止污

38、染河流。2)施工现场内道路平整、顺畅,排水良好。临时设施均按标准硬化地面,四周设置砖砌排水沟,生活污水经过滤沉淀池处理后排入沟谷。3)隧道土石方开挖前,先设置好临时堆碴场挡碴墙及排水沟,工地废水排入沟谷前经沉淀池沉淀,并采取必要的净化措施后排除。4)弃碴场按设计文件要求做好边坡、排水坡、平台,完工地段做到边角整齐、路容美观,并及时做好支挡、防护和绿化,不破坏生态环境。5)土石方运输通过正式公路时,汽车要加高车厢挡板,在公路上和居民区周围不掉碴、不污染,不向农田河道弃土,规划区弃土也要平整,加设防护设施。不将污水、油污、化工产品废料排入河道,污染水源。2.3、噪音控制1) 合理分布动力机械的工作

39、场所,尽量避免同处运行较多的动力机械设备。2)对空压机、发电机等噪音超标的机械设备,采用装消音器来降低噪音。3)爆破采用微差控制爆破,降低爆破噪音。4)对于行驶的机动车辆,现场只许按低音喇叭,场外行驶严禁鸣笛。5)合理安排爆破时间及噪音较大的机械作业时间,控制噪音。2.4、减少粉尘措施1)运输可能产生粉尘的车辆配备挡板及棚布,防止粉尘飞落。2)作业场地及运输车辆应及时清扫、冲洗,保证场地及车辆的清洁。3)运输道路要定时洒水防尘,杜绝在场地内燃烧各种垃圾及废弃物。2.5、保护古建筑及古文物施工中如发现文物、古墓、古建筑基础和结构、化石、钱币等将派专人守护,及时通知业主及有关部门,待有关人员鉴别并

40、采取措施后才可施工。2.6、保护场地周围环境不在工地围蔽外堆放材料、垃圾。严格按照批准的占地范围使用占地。 2.7、施工期间爱护环境保护绿化,保护好已成建筑物、路面,不损坏、不污染,完工时彻底清场,恢复原有道路、设施,并将工地及周围环境清理整洁,做到工完、料清、场地洁净,达到一次顺利交付。3、水土保持措施1)水土保持管理体系如上图。2)弃土场及时修筑挡护设施,保持其稳定,避免水土冲刷,引起泥石流等灾害;弃土场、临时房屋以及其他临时用地均进行平整、复耕或绿化。3)隧道施工时,采取有力措施进行防、排水处理,避免破坏当地水系,引起水土流失。4)工程弃碴,杜绝倾泻于河床,挤占河道或其他排洪、排水设施,

41、以防止洪水、泥石流等灾害发生。5)保护当地原有植被。4、施工协调措施4.1、专业接口界面保证措施1)施工前,参照设计施工文件与图纸,认真了解和熟悉各种专业接口。2)熟悉施工接口部位及主要内容,制定各种可能引起接口部位发生质量问题的预防措施。3)每一接口界面施工过程中,设一专人负责接口施工协调,充分了解自身的职责和权限,确保业主及监理工程师的指令有效实施。4) 双向掘进的隧道距贯通相差50m 时,另一端每次放炮前应电话通知对方,定时撤出;相距20m 时,由一端掘进,另一端撤出洞外作其他工程。4.2、与其它施工单位的协调措施文明施工管理体系框图1.2、妥善处理路地关系1)积极联系当地政府和群众,了

42、解当地民风民俗,尊重民族的宗教信仰和生活习惯,处理好与当地政府和群众的关系,不与百姓发生冲突,路地共建秦岭终南山隧道。2)教育职工,严格遵守法律、法规和当地的规章制度。杜绝偷盗、斗殴等违法现象发生。3)着装整齐,挂牌上岗;文明施工,防止野蛮作业。1.3、施工场地管理1)按施工场地平面布置图实施定位管理,分管段、分片区进行场地规划,运输道路、材料场库、机械停放场、搅拌场、和生活区将按照总平面图合理布局,统一规划,布置整齐并在施工区域设醒目标牌。保证布置合理,秩序井然。2)隧道洞口设置施工标示牌,标明工程名称及主要工程量、建设单位、施工单位、驻地监理单位、设计单位、项目经理、工地施工及监理负责人。

43、并在醒目位置设置一图三牌。一图:即平面布置图;三牌:即质量保证、安全生产、文1)加强与业主及监理工程师的联系,服从大局,服从统一协调和指挥。2)加强与相邻施工单位的协作,共同利用好施工场地、临时道路等公用设施。统一布置各种量测网。3)与相邻施工单位共同进行中线贯通测量,水准点闭合测量。团结协作,避免发生工程质量事故。5、成品保护措施1)严格执行省、市有关规定,制定成品保护措施,并落实到各部门、各队、各班组,并制定成品保护奖惩办法。2)合理安排施工工序,避免工序间污染,凡下道工序对上道工序产生污染和损坏时保证采取有效措施,否则不开工,一旦造成损坏和污染应及时清除处理。3)分项、分部工程验收合格即

44、行插牌、遮挡,不在其上行走、通行车辆、装卸物资材料,加强保护。4)基层班组设成品保护员,负责成品、半成品的保护工作,发现问题及时上报并妥善处理;5)不得碰撞已完工的防水层、保护层、止水件、预埋件,已浇筑好的砼部位设围栏局部封闭、保护,并不得刮、碰、撞击等。6)半成品放置在有盖有垫处,防止雨淋、日晒和受潮;7)制定成品保护奖罚措施,教育职工增强文明意识。提倡文明作业,严禁野蛮施工,对野蛮施工的行为及时进行制止,一经发现不论是否造成成品损伤,都将给予经济处罚。第四章 编制依据1、秦岭终南山特长公路隧道施工设计图纸。 2、本单位现场勘查及咨询资料。 3、本工程设计、施工及验收采用的标准和规范: (1)公路工程主要技术标准(JTJ001-97) (2)公路隧道设计规范(JTJ026-90) (3)公路隧道施工技术规范(JTJ042-94) (4)公路工程质量检验评定标准(JTJ071-98) 4、本企业技术能力、现有机械

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
