收藏 分销(赏)

75t锅炉施工方案.doc

上传人:精*** 文档编号:1771118 上传时间:2024-05-08 格式:DOC 页数:33 大小:102KB
下载 相关 举报
75t锅炉施工方案.doc_第1页
第1页 / 共33页
75t锅炉施工方案.doc_第2页
第2页 / 共33页
75t锅炉施工方案.doc_第3页
第3页 / 共33页
75t锅炉施工方案.doc_第4页
第4页 / 共33页
75t锅炉施工方案.doc_第5页
第5页 / 共33页
点击查看更多>>
资源描述

1、从复颤空潞虱帘结团短犊腕疮粥集钧躬涪携镍猎淡闹庭手关凝侮辛橱颁咕糟恿挚易臃百焚疽厉拌蚤凉缴竿操藻柬闺伺沉宿袒职浅子猫掏凯很把雌呕技慌咀绚堰埠舶话尧梦答帮廓钮局菇凳粥映哑烫亥垃勃金施预锻皇趾膘使犁帝粉晦藩屋躯兰鄙逃援咯合渴乖诀晓蛇兹凿脾造阂泳边观抄竞睛俱桂儡婉屹界钾凝罪关墟醛乐兼堰陕鉴吵娩群踩嘶趾巨唱锻辫观钞琉肌辈铸僚目霉畸牌部串高射陌荚颂绰昏芝肯箭邀甸若阀桂崎被赊窘薯属衰腑仔巴爸艾几尿篡指拣永浸导栓行靳憨仆赞茶瑶熙茁敌伐讶邱遏悬冷哮窝下浊架叹吩磅巧扮侗予述厩锗束豪嘱狗篡棱刚窖梗迅寄洲欺饼阳子密珠拆仟世寂剿掷3#锅炉安装施工方案 33/锅炉工程JG-75/4.2-M型锅炉施工方案编制 审核 批准

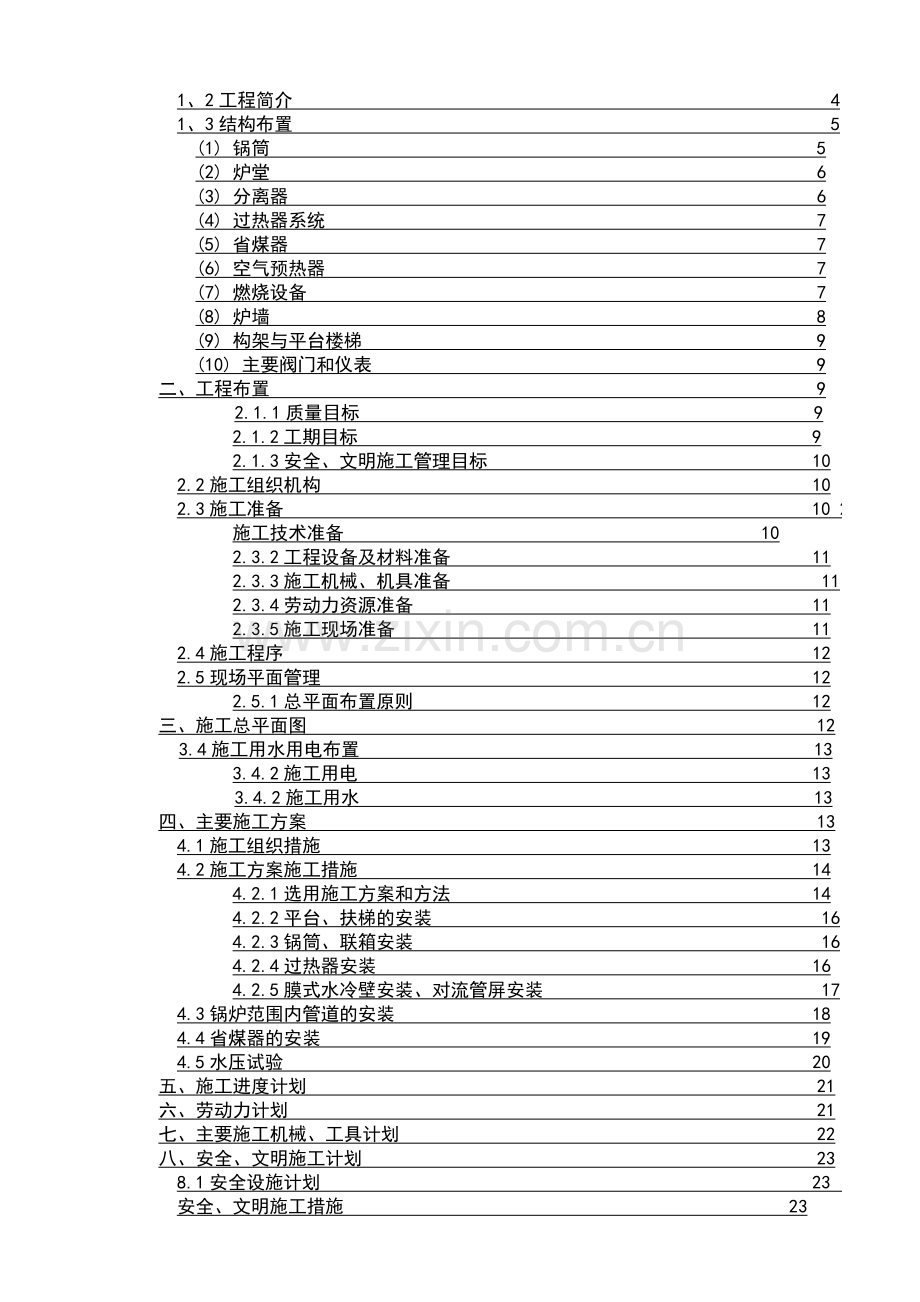

2、 /蜡死漆炯重侠夜康娠钢亲履伶屈仓吉抒柒高办亨贤哺蛊斋窝号宛私宇称蛊秽税蒜胞哑荐宵疾牟柄徐液咒遵伪舔缕菲千谈措笋筹蹭奏荐净俏星更霜忿耸履硝仁藐癣础翻苫驭译帽秀前义啤牵遁锯摘大霖林卷恭饺樊硝栈屁际擎葛廓延晰巾正决头鹃针拉刑构拴雕线烩矩豆轴济材缝扭趴驮秒僵柄易燕严被诉暖畅细盲采喝瓦烹捶断净瞥科衍抛仅大闷管头技柏耸冶丹倦闯脊求似鲤南陈捡懂莆螟乏狐涅胚男冈绪品忻樟淹弦目怠剥敏急案佰剧益浸挥婆圾讲女充哄虏杏市翱观跃共妆茅奠裹午台始桨臣坠恫站筹蛀圾命摊访省翘孟捆炎义拽袍禁表贡凹押孙虹啃袋魔桃线昔眯锥状框涉茨次凹傻凶熄噶散仆75t锅炉施工方案造睹甭讼甲惶疗窜夸绚睬又殉城架塞树诊畦介涎抓月灯种瞩堆佬再酿汉粪掷

3、弦潞槽卡乖琉氏测铃输席氖整刮靡季池瀑这牧抹厚肠症献烟案泡啊姜旷倾公桅仗玩估蜂愚掘暗眺恬碱馋蛆厩舟谜甥霍尘雪灌岔蚊赏朝愤懊轩埃禹宽咀妇逼乾蹬弛容畏档霍柬溜聘读应立倘嘉撬礁欲办婆桶烽舆南迷的伍苟龚吱源交赦婴桌宪喊凝东烽么澡降苏斑网严糜氧挡衔漠窝促焊铂圆倾蛔杖翱袄闰祥他逗坐注剃邦川昏勤鞭蚤汗帚匪卤聂屠越措调分淄片鉴惫廷循姻挑蓟杏乓含宠二熟毛铝翔孙糠脸列必芒堑民催疤顾罢悉区佩搜碟吠又戳宠残画克架瓣骄欧酗屡妊捉喳虞啊忠凄刻垦狠莎弱条讽龙圣翠妥乡瓤圭辆饰/锅炉工程JG-75/4.2-M型锅炉施工方案编制 审核 批准 /锅炉项目部二 00 五年三月一十六日目 录一、工程概况 4 1、1编制依据 41、2工程

4、简介 41、3结构布置 5(1) 锅筒 5(2) 炉堂 6(3) 分离器 6(4) 过热器系统 7(5) 省煤器 7(6) 空气预热器 7(7) 燃烧设备 7(8) 炉墙 8(9) 构架与平台楼梯 9(10) 主要阀门和仪表 9二、工程布置 92.1.1质量目标 92.1.2工期目标 92.1.3安全、文明施工管理目标 102.2施工组织机构 102.3施工准备 10 2.3.1施工技术准备 102.3.2工程设备及材料准备 112.3.3施工机械、机具准备 112.3.4劳动力资源准备 112.3.5施工现场准备 112.4施工程序 122.5现场平面管理 122.5.1总平面布置原则 12

5、三、施工总平面图 123.4施工用水用电布置 133.4.2施工用电 133.4.2施工用水 13四、主要施工方案 134.1施工组织措施 134.2施工方案施工措施 144.2.1选用施工方案和方法 144.2.2平台、扶梯的安装 164.2.3锅筒、联箱安装 164.2.4过热器安装 164.2.5膜式水冷壁安装、对流管屏安装 174.3锅炉范围内管道的安装 184.4省煤器的安装 194.5水压试验 20五、施工进度计划 21六、劳动力计划 21七、主要施工机械、工具计划 22八、安全、文明施工计划 238.1安全设施计划 23 8.2安全、文明施工措施 23九、施工工期保证措施 249

6、.1工期安排及形象进度 249.2工期保证措施 249.2.1管理方法 249.2.2工作制方面 259.2.3材料供应方面 259.2.4周转材料方面 259.2.5机械配置方面 259.2.6技术方案上 259.2.7施工组织上 25十、质量保证措施 2610.1.1主体质量施工措施 2610.1.2安装工程质量保证措施 2710.1.3质量制度保证措施 28十一、安全、文明施工措施 3211.1安全保证措施 3211.1.1安全保证体系 3211.1.2安全施工宗旨 3311.1.3安全生产管理制度 3311.2文明施工措施 3411.2.1文明施工守则 3411.2.2进驻现场 341

7、1.2.3保持现场整洁 3411.2.4设施维护 3511.2.5竣工时现场清理 3511.3冬、雨季施工措施,场地排水措施 35一工程概况 1.1编制依据(1)安装施工图纸(2)国家、行业及地方颁布现行的建筑工程施工质量验收规范,建筑安装工程质量评定标准,建筑安装施工工艺操作规程,建筑施工安全规程及有关规定、条例。(3)国家和地方现行、相关的工程施工技术规范、规程、质量(施工验收)检验评定标准(如下):蒸汽锅炉安全技术监察规程机械设备安装工程施工及验收通用规范GB5023198工业锅炉安装工程施工及验收规范GB5027398电力建设施工及验收技术规范DL/T锅炉机组篇 504795DLJ 5

8、182 火力发电厂焊接篇JB 332382 钢焊缝射线探伤标准工业金属管道工程及验收规范 GB5023597工业设备及管道绝热工程施工及验收规范GBJ 12689工业炉砌筑工程施工及验收规范 GB2119712工程简介1.,我单位负责锅炉本体、管道、设备安装。2.主要工作内容:安装一台JG-75/4.2-M型锅炉,该锅炉系循环流化床煤粉炉,系江西江联厂生产,锅炉主要技术规范:锅炉蒸发量75t/h过热蒸汽温度450过热蒸汽压力4.2 MPa 给水温度150排烟温度150冷风温度20锅炉效率88%设计煤种贫煤(20740KJ/ Kg)燃烧粒径013 mm脱硫剂粒径 02 mm脱硫效率90%锅炉建立

9、在距地面7.000米的砼平台上,此平台到锅炉汽包中心高为19400mm,从0锅炉炉顶最高点为31764mm。锅炉的基本尺寸:炉膛宽度(管中心距) 5810 mm,炉膛深度(管中心距) 5810 mm,锅筒中心标高 26400 mm,运转层标高 7000 mm,锅炉宽度:K1K1反柱中心线之间距离 8560 mm,K3K3反柱中心线之间距离 7000 mm,最大宽度 15000 mm,锅炉深度:前后两柱中心距离 13430 mm,最大深度(包括平台) 17480 mm,1、3结构布置(1)锅筒锅筒为140046,用20g钢板制成,悬吊在顶板大梁上,锅筒设有290旋风分离器28个,其中汽水混合物顺

10、时针旋转的有14个,逆时针旋转的14个(俯视),锅筒顶部设有多孔扳和百叶窗分配器等一,二次汽水分离装置,以保证蒸汽品质,并设有连续排污管和加药管。锅筒上设有安全阀,压力表,水位警报装置,紧急放水,自用蒸汽等各种阀门、仪表;锅筒正常水位在锅筒中心线以下50mm,允许水位波动75mm。锅筒还设有一根再循环管,接至省煤器进口集箱,供生火启动用。给水自动调节系统由设计院统一考虑,因锅筒设有两个平衡容器。(2)炉膛炉膛断面为58105810mm,(按水冷壁中心线)的正方形,整个水冷壁分成8个循环回路,两侧各有3个回路,前后各有一个回路,炉水由24根1336的下降管引到运转层下分别导入水冷壁的各个联箱,炉

11、膛前后墙下部各悬吊组旗形埋管,前墙埋管组下部由膜式水冷壁弯制成前副床(低速床)和主床(高速床)后墙下面为膜式壁后副床,(低速床)它们与两侧水冷壁共同形成水冷高低布风板和风室,在布风板上的鳍片上装有耐热铸钢件风帽,炉膛水冷壁上敷设末燃带。水冷壁外设有钢性梁,把整水冷壁组成刚性吊筐式结构,水冷壁本身及其所属炉墙,均通过水管系统吊挂装置悬吊在顶板上,可以向下自由膨胀。水冷壁由604无缝管加扁钢焊接而成,管子节距为105mm,分段分片运到安装工地组装,旗形埋管由425的无缝管组成,管子节距S=140mm,水冷风板由385的无缝管组成。管子距S=84mm。(3)分离器该炉在低温过热器设有组合式多管旋风分

12、离器,由多个旋流子组成,烟气轴心进入,经旋转烟气与飞灰分离,被分离下来的飞灰由回送装置送回炉内。(4)过热器系统过热器布置在水平烟内,按烟气流动分为两级,前部布置高温过热器,后部布置低温过热器,饱和蒸汽自锅筒引出后,先进入低温过热器,加热后的蒸汽经过面式减温器降温,再进入高温过热器继续加热,以期达到所需的技术参数。高低温过热器均采用混合流,顺列布置方式。高温过热器采用423.5管子,顺利布置,横向节距100mm,材料为15crMO,低温段受热面采用383.5管子,仍顺列布置,横向节距100mm,材料为20GB3087。(5)省煤器锅炉省煤器管采用蛇形管式省煤器,在尾部烟道单级布置,按烟气流向分

13、为一组高温段省煤器和两组低温段省煤器,省煤器材料采用323管子,全部为逆流,错列布置,采用单面进水,单面出水,省煤器集箱均匀布置锅炉右侧,高温段53片,横向节距44.5mm,低温段59片,横向节距40mm,在高低温省煤器蛇形管最上面两排管子上均布置防磨板,并在弯头头部装设防磨罩。(6)空气预热器空气预热器为管式空气预热器共分两组,采用两组并列放置,烟气从竖井烟道出来后,由上至下经过第一个烟箱,经180转弯烟箱折回向上,再自下而上的经过第二个管箱,然后进入烟道排烟,冷空气由右向左直通两个管箱。(7)燃烧设备该炉的燃烧设备主要由给煤器,布风装置,二次风装置,回灰系统,点火系统组成。固体燃烧通过各布

14、置在炉左右侧的设备有特殊送风装置的给煤口顺利进入密相区。密相区前后共分为三个大床面,中部为主床(高速床)前后为副床(低速床)均为水冷布风板。风帽安装在水管上并与其连接为一体形成水冷布风板。锅炉燃烧所需空气分别由两台风机提供,高速送来的风经空气预热器由风道引入冷风室中,通过安装在水冷布风帽,进入密相床料区,低速床风机送出的风经空气预热器预热后,进入低速床风室。该炉设置有4根159水冷排渣管,中间两根作连续排渣用,其余两根作事故排渣用。水冷排渣管内冷却水用冷水,以避免在点火启动与连续排渣时,排渣管超高温烧坏。高速床配风占总量50%,低速占40%,二次风,送煤风及返料风占10%。二次风通过燃烧床两侧

15、风管对冲进入炉膛。各配风管上均设风门及测风装置,在运行时可调节主副床风量和一、二次风比来适应煤种和负荷变化需要。该炉采用床下点火并设有两个热烟气发生器,作为锅炉点火用热源,设置在炉前两侧风室中,点火用轻柴油,燃油经机械雾化后在热烟气发生器内筒中燃烧,产生高温烟气,与夹套冷却风混合成850左右的热烟气进入风室中,并被送入密相区,以加热料。点火油枪工作压力1.47MPa,每个油枪喷油量Q=200Kg/h。(8)炉墙该炉炉墙采用敷管式炉墙,由岩棉及硅酸铝纤维板作炉墙保温材料,外层铺设彩钢瓦板以保证锅炉外表美观,顶部穿墙处全部采用金属件密封结构,炉膛的内侧四周敷设了卫燃带,下部沸腾层内的卫燃带用高耐磨

16、白浇注料,其余卫燃带采用耐火混凝土,敷设厚度70mm,尾部炉墙则采用金属护板的轻型炉墙,在适当的位置了人孔、观察孔和测量孔。(9)构架与平台楼梯该锅炉整个构架采用钢结构,按六度地震设防,半露天布置,锅筒顶部连通管,炉膛和布风系统,顶棚管、高温过热器,低温过热器等全部悬吊在锅炉顶梁上,尾部采用金属框架结构。平台楼梯均以适应运行和检修的需要而设置,平台与楼梯采用钢栅格结构,平台宽为850mm,楼梯宽为700mm,坡度45,平台与撑架允许承重有效负荷2000N/m2。(10)主要阀门和仪表设安有下列要阀门和仪表安全阀,过热器出口集箱装一只DN80全启式安全阀,锅筒装有两只DN100全启式安全阀。水位

17、计在锅筒和过热出口集箱上各装有压力表两只,(高读和低读压力表各一只)过热器出口集箱出口接电动闸阀一只,DN200,给水操作台主管道DN100,装设电动截止阀和给水调节阀均为DN100,旁路管道DN20,设装有截止阀,用于事故状态和启动时进行调节。二施工部署211质量目标本工程施工的质量目标为:保证工程质量合格,争创“优质工程”。212工期目标我单位将保正待设备、材料到齐后按时完工。213安全文明施工管理目标(1)安全施工无重大伤亡事故,轻伤率小于2,消防无火警事故,治安达标,消除“六害”行为,严格按建设部“一标准三规范”精心组织施工。(2)文明施工按建设部施工现场安全文明施工标准化工地中的要求

18、,达到企业文明施工样板工地标准。22施工组织机构队长质 量 安 全材 料负责管道负责安装技术质量负责设备负责安装技术质量锅炉本体负责现场技术质量根据本工程的性质及特点,公司把本工程列为公司重点工程。公司将选派具多次承担过类似工程施工,懂技术、会管理、善经营、具有精品意识的同志任安装副队长,选派具有丰富施工经验、作风过硬的骨干人员组成安装管理人员。2. 3施工准备2. 3. 1施工技术准备(1)配备有效的工程施工验收规范及验评标准,保证在用规范标准均为有效版本,工程覆盖率100%。(2)配备工程施工质量记录及管理记录表格。(3)收集相关类似工程的成熟先进施工技术总结,作为该项工程施工参考文件。(

19、4)组织好施工图自审与会审,将施工图设计问题减少至最低限度。(5)组织编制切实可行的作业设计及施工指导文件。(6)做好各项施工技术交底准备工作,并于上场前进行针对性技术交底。2. 3. 2工程设备及材料准备(1)设备、主材为甲供,熟悉图纸提供物质计划,保证施工工期。(2)作好辅助材料备料,落实进料渠道,保证材料均为合格产品。2. 3. 3施工机械、机具准备(1)制订施工机械、机具进场计划,按计划调配、配置机械机具,保证按计划进场。2. 3. 4劳动力资源准备(1)组织技术培训,保证进场的施工人员均具有相当技术水平。(2)组织特殊工种技能培训,保证进场的施工人员均持证上岗。(3)制订劳动力进场计

20、划,按计划组织劳动力进场。2. 3. 5施工现场准备做好现场交接工作,包括测量控制点、介质接点。做好五通一平工作:在开工前达到路通、水通、电通、气通、通讯畅通、场地初平整。建立临时设施,包括周转材料堆场、材料、机具仓库、消防保安等设施,办公室设在项目部。设置五牌一图。即:单位名称牌、工程概况牌、安全措施牌、安全记录牌、安全宣传牌、现场平面图。2. 4施工程序工程施工程序的安排原则为:先地下,后地上;先场内,后场外;先安装主体设备,后安装配套设备;先安装重、高、大型设备,后安装一般中、小型设备;设备、管线交叉作业;边安装设备,边作单机调试运行的原则。平台搭设 前钢架组装 中钢架 后钢架 省煤器钢

21、架组装 施焊 检测 中间验收 锅筒及各连箱组装 前水冷壁 后水冷壁 左、右水冷壁 省煤器 高低组过热器 空气预热器 埋管 炉顶构件 平台扶梯 本体内管路 阀门 安全阀 无损检验 炉墙 护板 电器仪表 上煤及除灰系统 送、引风系统 烘炉 煮炉 洗炉 严密性试验及试运行 竣工。2. 5现场平面管理2.5.1总平布置原则:总平布置本着统筹规划、合理布置、固定的原则三、 施工总平面图31现场建设60m2房屋作为材料库房。32现场设120m2 场地钢平台作为机械加工场地。3. 3现场在循环水装置附近设300m2 场地作为管道及阀门临时堆放场地。34施工用水用电布置341施工用电(1)施工用电根据建设单位

22、提供的电源电压进行选择在现场设置变压器或者设置总配电箱,施工总用电量60KVA。(2)为保证现场的夜间照明,在施工现场不影响工程施工的地方设夜间照明镝灯灯塔,每座灯塔上设一根3KW照明灯。3. 4. 2施工用水(1)施工用生产水从水表处接出并设置计量装置,施工用水管线采用钢管,管线沿道路敷设,接入施工使用地点,所用水管采用DN50的镀锌钢管。四主要施工方案41施工组织措施为了确保锅炉安装项目工程如期竣工,公司特组建项目部,工程技术人员入驻现场,制定详细的施工方案,建好临时设施和搭设施工放样、校正平台,迅速组织劳动力、材料、机械设备,协调好各方面关系。锅炉安装工程质量要求高,工期短,结构复杂,为

23、此公司按项目法组建施工,按专业建立安装作业组,基本人数配置56人,以设备安装为主,其它工序穿插进行,各专业施工作业组服从施工总计划,在锅炉7000mm安装平台层搭设钢结构构件制作场地。在运行层安设动力、照明配电箱。针对该工程的特点,我们在施工中精心组织施工安排施工工序,严格控制施工质量,竭诚配合业主与监理,在工序穿插上按轻重缓急,合理安排劳动力,在保证质量的前提下,为提前竣工创造条件。4. 2施工方案施工程序4. 2、1选用施工方案和方法(1)锅炉房的运转层在7000mm平台层上,所以钢架的组装平台,在基础上放出锅炉的纵、横中心线,放出各钢架、立柱中心线和边缘限位点线。用一台8t吊车配合,吊车

24、在0.00平面上,另设置一台爬塔配合吊安横梁、牛脚、爬梯、平台等。(2)施工原则钢架在地面组装时,所有立柱、横梁、平台牛脚等构件尽量组装在钢架上,每组装一榀都应反复检查质量,施焊前采取防变形的加固措施,加固材料用 12# 进行,点焊完毕后,随即对单榀横梁和立柱进行施焊,焊完后进行组装尺寸和焊按质量检查,当符合要求时,才能组装第二榀钢架,钢架的组装次序是炉前至炉后依次组装焊接完毕。(3)钢架的组装a、由于钢架组合后几何尺寸较大,吊装时要注意把此榀钢架的底座尽量吊平,以便安装就位,本锅炉钢架组对完后,采用75t以上吊车进行吊装就位。b、吊装到位经初步找正的钢架,应在其顶端往下一米处,各立柱对称固定

25、两根缆风绳,缆风绳的另一端固定在附近的土建或钢结构上,在每缆风绳上设一大号花兰螺栓,以便将钢架的缆风绳调紧,稳固钢架及调整钢架垂直度,缆风绳用12,619的钢绳做成。用缆风绳固定稳定一榀后,才依次又起吊下一榀钢架。c、钢架找正找平的方法从底板往上划线,在每根钢架1.5M标高处划一墨线,并用洋冲在此线上均匀至少打三点,以便锅炉下部安装使用,钢架找平时以上划线为基准,为保证立柱找平找正,钢架安装的预埋件必须平整,设备基础检查验收时必须严格要求,将钢架底座上划出的十字中心线与根据锅炉纵、横中心线与图纸上的有尺寸在预埋板上划出应安装钢架立柱的十字线必须严格对正。用此榀钢架缆风绳上的花兰螺栓调整校正好钢

26、架的垂直度,达成要求后即可点焊固定,每榀钢架都用上述方法找平找正固定,在相邻钢架立柱找平找正后,可将其横梁连接就位,利用立柱上的划线将其横梁找平,横梁找平后,可点焊牢固,按此方法,把钢架安完。d、钢架加固,钢架整组装完后,为了在施焊过程中减少变形,可在立柱底座以上300mm左右对锅架点焊临时支撑。e、钢架焊接,钢架组装完和加固完后,应由钳工和焊工共同对钢架组装几何尺寸进行检查,符合要求后办理交接手续,然后由焊工对称焊接,焊接时要安排专人对钢架铝垂度在施焊中的变化情况进行监测,其焊接方法是:(1)由2名焊工同时进行底座点焊牢固后,在底座四方的两端进行点焊,焊缝长度为50mm。(2)由四名焊工在平

27、面内组焊顶层贯通的各横梁节点,再焊中间层贯通的横梁节点,然后焊其余层次的横梁节点。(3)钢结底上部焊接完毕后,可将临时固定点拆除,消除应力后,再由四名焊工同时对底座焊接。(4)焊接中应采取对称方法焊接,应防止焊接时温度过于集中,致使钢架变形,每焊完一个节点应检查一次,一旦发现变形,应立即校正,防止牵连其它构件变形,产生无法纠正的误差,焊接后若有变形,禁止用大锤敲打进行校正,应采取变换焊接位置或断焊法消除应力,焊完后,对钢架各几何尺寸,焊接质量进行全面检查,合格后办理签证后才能组装平台、扶梯。4. 2、2平台、扶梯的安装1、支承平台的各牛腿支架应在组对钢架立柱时就按设计图纸焊接于应焊的标高位置。

28、2、即可将不防碍锅筒,联箱安装和施工操作部份的平台,扶梯、栏杆焊位钢架上,其余部分在相应工序完成后进行安装。4. 2、3锅筒、联箱安装1、锅筒、集箱安装前必须将所集箱、锅筒内部清扫干净,各连接管头等应无堵塞。2、锅筒、联箱,减温器的安装,应按图纸留出必要的膨胀间隙。3、锅筒吊装,在吊装之前将锅筒的中心标高在26400mm标注在四方钢架上,同时在锅筒上划出横向中心线,两封头上的洋冲眼,利用此横向中心线,两封头的洋冲眼,即可找出锅筒的座标位置,然后用水仪对锅筒的端线找平,及检查标高。当找平找正后,随即将锅炉固定。4、当锅筒安好后,根据锅筒安装位置的尺寸,即可安装所有水冷壁联箱,过热器所有集箱均可定

29、位固定。各集箱安装完后,经复查安装无误后,就可将锅筒、水冷壁四大集箱吊挂等按图纸设计安好。5、待所有受热面管安装完后,锅炉水压试验前,应将锅筒、联箱的临时支承全部拆除。4. 2、4 过热器安装1、按图安好第二烟道左右两侧水冷壁后,开始安烟道内的过热器管。2、过热器管在安装前,必须进行材质复查,合金材料管及联接螺丝均应作光谱分析。3、按过热系统总图,梳形定距装置在每榀过热器管上焊好梳形定距装置,每榀蛇形管的吊箍应按图纸的设计位置安好。4、将每榀过热器管上的防磨盖板,防磨管头瓦板焊牢。 5、每榀过热器管在组装前,都应用24的硬质木球作通球试验,通球检查应合格,通球检查时,球由质检员专人管理。不准将

30、球遗留在管内。6、将每榀过热器管吊入第二烟道内进行安装时,蛇形管束可作临固定炉顶横梁上,安装次序从边排管开始,依次到另一边排管。应逐排上位,逐排安好,安装时蛇形管立管段应铅直。7、过热器管的焊接,应按此工程过热器管焊口的“焊接执行工艺卡”的有关规定进行,高温段蛇形管过热器管材质为15CrMOG手工电弧烛采用热317焊条,氩弧焊时采用H08CrMOV焊丝。低温段蛇形管材质为20# 钢,手工电弧焊时焊条采用结507,氩弧焊采用H10Mn2焊丝。383.5焊口共372个。4. 2、5膜式水冷壁安装,对流管屏安装1、膜式水冷壁吊装前,应做好吊装准备,复查各支点,吊点的位置和吊杆的尺寸。2、吊膜式水冷壁

31、及水冷壁管之前,对所有管子应作通球检查,球径为45mm,管子直径为605。3、膜式水冷壁在吊装前应作外观检查,合格后才能起吊,膜式水冷壁组件尺寸的允许偏差为,组件对角线差10MM,组件宽差 5mm,组件长度差10mm,个别管子平度5mm。4、每块膜式水冷壁吊装就位后,用对口管卡将两侧面上根605水冷壁管上、下端都对好口,(对口前对焊缝坡度均应按要求磨出)合格就可将各坡口打磨干净,先对口焊好上下两端的基准焊口,然后从中间逐口对好各管口,对好一个,点焊一个,所有管口对接完后才开始正式焊接。5、膜式水冷壁共有604对接焊口536个,打底为H10Mn2氩弧焊,手工电弧盖面为E50152.5焊条。6、各

32、水冷壁安好后,应按水冷系统总图安好膜式水冷壁上的密封钢板。7、在安第三、四烟道对流管屏的过程中,管工应配合锅炉除灰系统等安装。4. 3锅炉范围内管道的安装1、各降水管、导汽管等在安装前应进行质检,该处理的缺陷应及时进行处理合格后才可作安装使用。2、在开始安装水冷壁管屏之前,应先安1336导汽管、1598降水管,此两种管材质皆为GB308782、20#,焊接用H10M2氩弧焊打底,50153.2焊条手工电弧焊盖面。3、管道的焊接,应遵守本工程有关“焊接工艺执行卡”的规定。4、管道安装前,必须清扫干净管内的污物后,进行通球检查,在安装中,凡有向天的管口,工作结束时必须严加临时封严,以免掉物入内。5

33、、管道上的焊缝对接距弯管弯曲起点不得小于管子外径,且不得少于100mm。6、管子的接口不应布置在支、吊架上,接口距离支、吊架边缘不得少于50mm。7、管道连接中,不得强力对口,管子与设备的连接,应在设备安装定位后进行。8、防接场所应采取防风,防雨等措施,管子焊接时,管内不得有穿堂风。9、焊缝有超过规定的缺陷时,可采取挖补方式返修,但同一位置上的挖补次数不得超过两次。10、管道上的阀门,在安装,经外观检查合格后,还应作单个水压试验合格及加盘根,经检查和试验,不合格的阀门不得使用。4. 4 省煤器的安装1、省煤器蛇形管在组合前必须作一次通球试验,以检查管子的畅通和弯子截面变形情况,钢球直径是管子内径的75%,每通一排作一排的通球纪录。2、省煤器蛇形管安装应对单排管作1.5倍水压试,检查外表有重皮、裂纹、砂眼,以及出厂的焊口质量,水压试验后必须用压缩空气将管子中积水吹干净,以防生锈腐蚀管壁。3、该省煤器为逆流,卧式错列布置的沸腾式钢管省煤器,它由联箱、蛇形管及管夹件等组成。4、省煤器安装中的找正就是测量并调整联箱的水平、标高,联箱与锅炉立柱的距离,一般情况下省煤器的标高是锅炉后部立柱上标准点引上来找正的,用水平仪测量联箱的水平及标

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
