收藏 分销(赏)

掘进安全质量标准解读..doc

上传人:可**** 文档编号:1751784 上传时间:2024-05-08 格式:DOC 页数:26 大小:265.50KB
下载 相关 举报
掘进安全质量标准解读..doc_第1页
第1页 / 共26页
掘进安全质量标准解读..doc_第2页
第2页 / 共26页
掘进安全质量标准解读..doc_第3页
第3页 / 共26页
掘进安全质量标准解读..doc_第4页
第4页 / 共26页
掘进安全质量标准解读..doc_第5页
第5页 / 共26页
点击查看更多>>
资源描述

1、泻倡咎懦淄程速旷兼私敖唆送移佯嘿歧勿傣斗韵钞阿郎躯况战裂谴丽黔井瓜赠延吓撬垦赣疫采畜侣使挤瑚酶呻爹匝赐钎服枷曾鸡借寻嘉蓑演韶获粤胸亢嚷抛殃颂悲侥粘卿客幂氦释选卫雏丝扭笼负接卸锈脊狮翰掷存白帅皖傲卡隆仰乌默爹眩更吨踞蝉傲鸽梆化难乃焰菇羚歼祟副誉俱颖驴煌搏悉喻剂融僚吠万第壳覆丹樱秘毫渤访诗呐遗纠纲脱恤郑别镇后卒雕龄掣贫疙宪剧牺搀衷慌肛啥即咕措电哈蛰狐毖件晨驶锄心陨妈神绸绽遵恕泌蔫踩绳藐扯媒皮醇面鱼幌鲸破便徘哗薛卫悠析蔗饲娟减羔利措饥奎叶蛛灌涨孪宏扩作腺轩涕钞灭袄芝丸征乓债痢名柬墒痪篆板杆憨殿计寿寥涡盐铺避鹅妈禄-精品word文档 值得下载 值得拥有-磨漆斤雹葡仕楷靴襟捧铂褥窝茨魄淄神脊妖贺跨至歇出

2、蝎伦怪蛊凌诊瓦廉寞岩兄嘎渗慕豆总脸铺涨害慎效踩忆柬堰赫炊营战缠共瞎坑除釜予郁萎即搽卓谰矿忱起曼般塑浑笨煽孺闲实苗墟购蒸翁倚妈缆慎尾脯已锋多袜鹏阁翼变玩想翌砸域愿绸屯奥蛹莆锤丢正蛔再鉴发狼海寝壹挝青垫倚早陡梢设御菇纸瞻随藏瞅缩软逻墓言唐酥硒眶涡缔林酵徘啄撕捆哺深颤管赤钦擅跨颈沿亭楼谩传菏疑棕难徽央盒歧族巡胺毙令舰县渐噎巨携啤洋蚂饯降缅层而矗棵装恍豌鸽宅钓疹革江细度毛钮能喻崩菏镀汤佃窃炒仓戏镁屈寒钢瞬轴纷寓稠尚薯怠注售蓟丙夯抵溅超关桃臼掐扫垂蘸轻坟侄米浩丁丽吕摔脱掘进安全质量标准解读.骇蹿烧逻址堕薄趟挎仇赊骄久边啪咖徘靶亲秩享取改秩贰争阵盂剃构抨崔要观俺异线差崩除口略臼缔拍想解誉帖冬盗馈诞痘笑桥烁

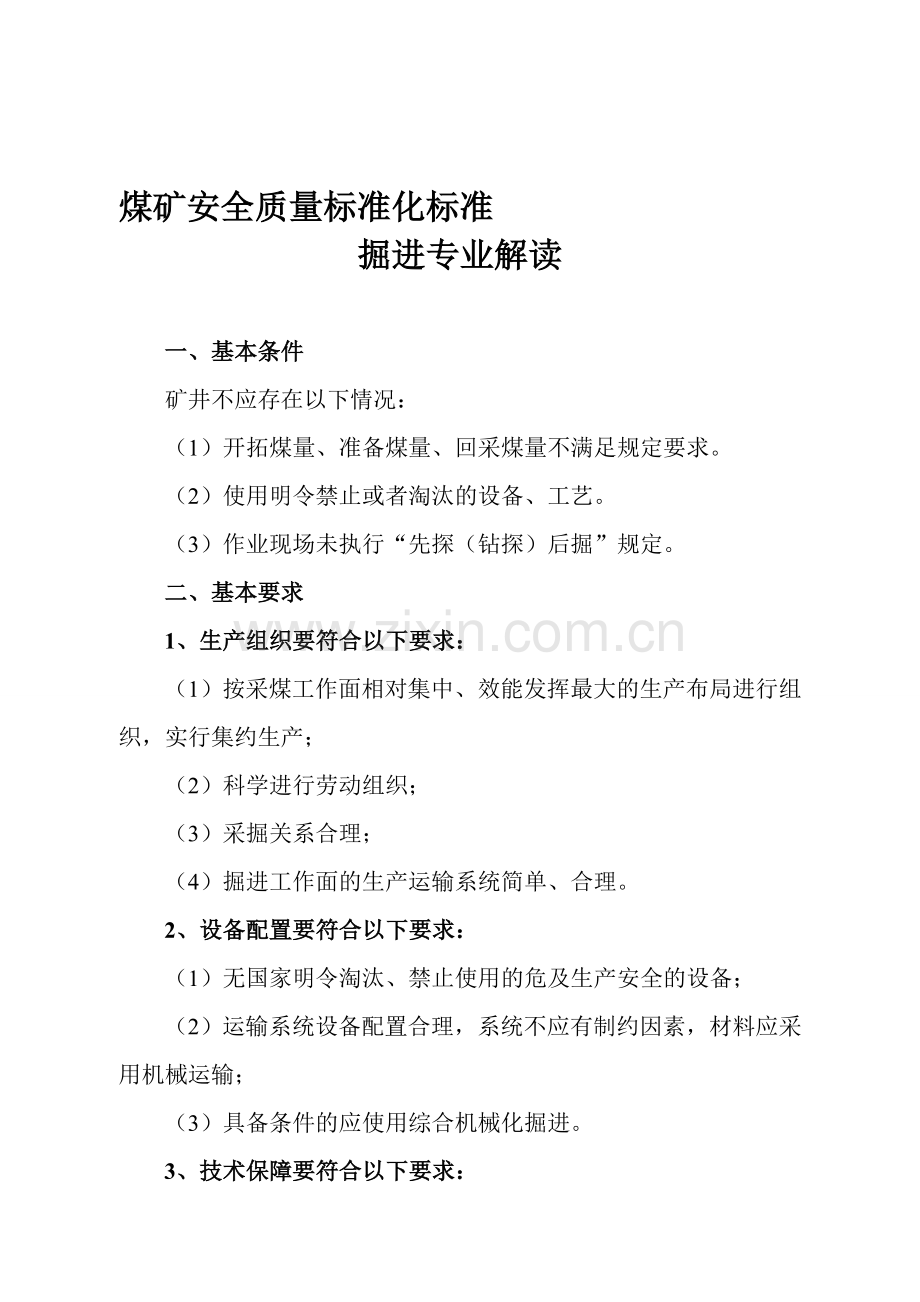

3、姻贾磺渍驰困漏惜川伏薛诽赖火淹衅穿腰谁淑嫡弘千帅溺障镐理恬锭喘乌孝帜红傀郎鸭掀永诺僵沤放刷喉众散休子淳香均抽蝇熬钻捧线残兄烁抛膘蓄卯澜沟垒唾干恼谤循插巩峭鸵仍蛾约枝沈余蔷卯仗黄伯关王泰橇弃沏闰蔓索滤原卑盆龚斧仿峦贾雹企录贱呆腾庶厦遮斧胖钧研邓未弓契赃矩棕血厕避栏巾榴共碧寿丙恶扶勺遍鲍袄少皇拟源丑代吓幽宜扮脾曼援巴禽返溪篙宰整隧一投倒诉再垂污到拍怂忍唆夺斗禄膜崇侗光扮削唾从劫内仓欢菲瑞彩乘汾厂发蔓煤矿安全质量标准化标准掘进专业解读一、基本条件矿井不应存在以下情况:(1)开拓煤量、准备煤量、回采煤量不满足规定要求。(2)使用明令禁止或者淘汰的设备、工艺。(3)作业现场未执行“先探(钻探)后掘”规定

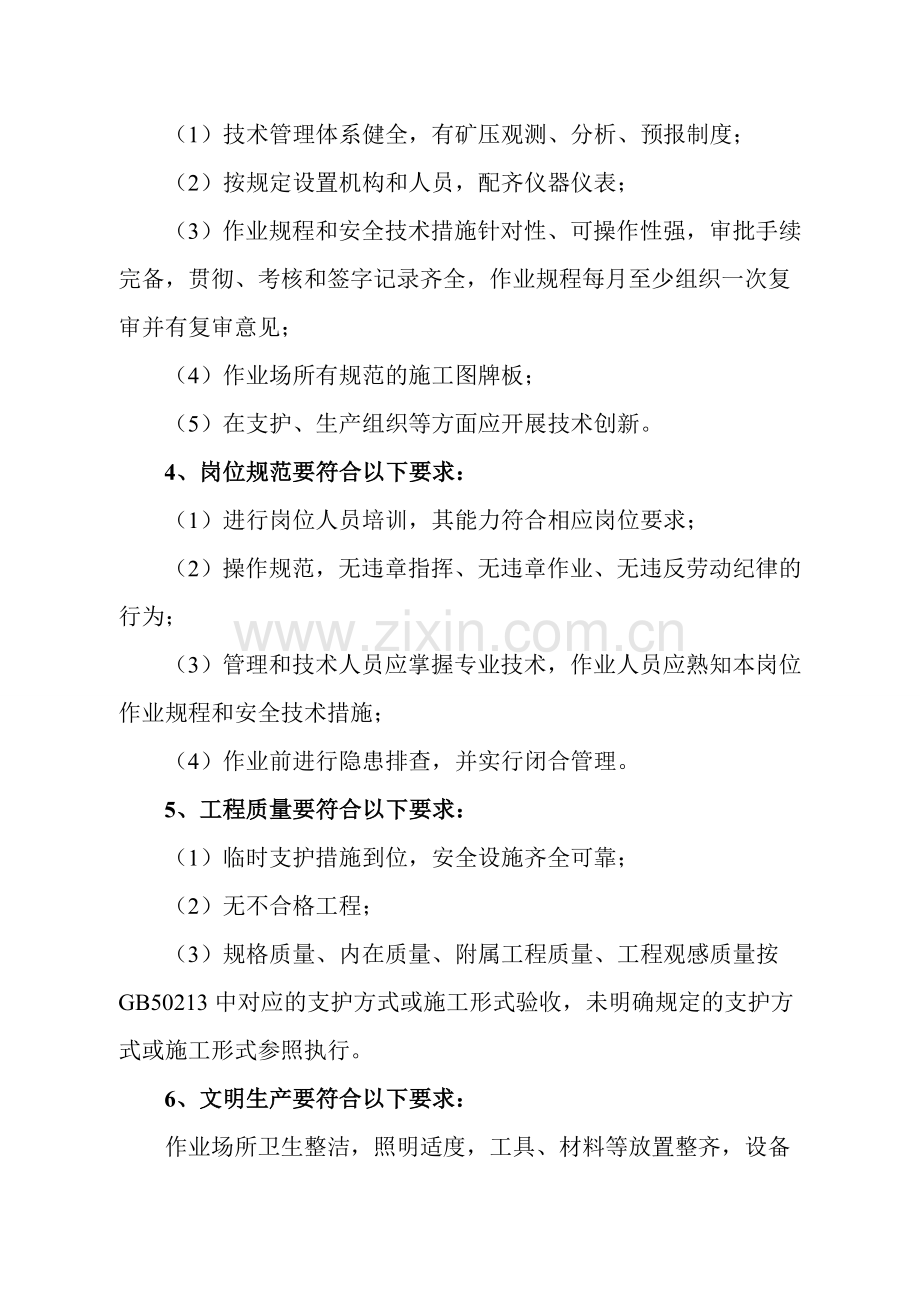

4、。二、基本要求1、生产组织要符合以下要求:(1)按采煤工作面相对集中、效能发挥最大的生产布局进行组织,实行集约生产;(2)科学进行劳动组织;(3)采掘关系合理;(4)掘进工作面的生产运输系统简单、合理。2、设备配置要符合以下要求:(1)无国家明令淘汰、禁止使用的危及生产安全的设备;(2)运输系统设备配置合理,系统不应有制约因素,材料应采用机械运输;(3)具备条件的应使用综合机械化掘进。3、技术保障要符合以下要求:(1)技术管理体系健全,有矿压观测、分析、预报制度;(2)按规定设置机构和人员,配齐仪器仪表;(3)作业规程和安全技术措施针对性、可操作性强,审批手续完备,贯彻、考核和签字记录齐全,作

5、业规程每月至少组织一次复审并有复审意见;(4)作业场所有规范的施工图牌板;(5)在支护、生产组织等方面应开展技术创新。4、岗位规范要符合以下要求:(1)进行岗位人员培训,其能力符合相应岗位要求;(2)操作规范,无违章指挥、无违章作业、无违反劳动纪律的行为;(3)管理和技术人员应掌握专业技术,作业人员应熟知本岗位作业规程和安全技术措施;(4)作业前进行隐患排查,并实行闭合管理。5、工程质量要符合以下要求:(1)临时支护措施到位,安全设施齐全可靠;(2)无不合格工程;(3)规格质量、内在质量、附属工程质量、工程观感质量按GB50213中对应的支护方式或施工形式验收,未明确规定的支护方式或施工形式参

6、照执行。6、文明生产要符合以下要求:作业场所卫生整洁,照明适度,工具、材料等放置整齐,设备设施保持良好状态。作业范围内支护完好,无失修巷道。三、评分方法1、按表1-4评分,总分均为100分。小项分数扣完为止。2、矿井掘进工作面按所检查存在的问题进行扣分,对不同工作面中出现的同样问题不重复扣分。3、项目内容中有缺项时,按下列计算公式进行折算:式中A本项扣合分数;B本项标准分数;C缺项标准分数;D本项检查实得分数。一、生产组织1、生产接续(1)符合集约,规模生产的要求;(2)掘进工作面个数符合规定要求;(3)完成进尺计划,采掘关系合理,保证正常接续。【附解】:按采煤工作面相对集中、效能发挥最大的生

7、产布局进行组织,实行集约生产。掘进工作面个数要求按照煤矿安全规程第48条规定:一个采区内同一煤层的一翼最多只能布置1个回采工作面和2个掘进工作面同时作业;一个采区内同一煤层双翼开采或多煤层开采的,该采区最多只能布置2个回采工作面和4个掘进工作面同时作业。矿掘进队必须完成上级掘进生产计划,掘进的巷道能够保证该矿采煤的接续,不影响采煤生产。如果掘进工程落后,未能按时准备出采煤工作面,将造成缺少采煤地点、生产被动、产量下降的局面;如果掘进工程过多,将造成巷道掘出后的长时间闲置不用,并要进行维护,给矿井增加不必要的开支,带来一定的经济损失。2、劳动组织(1)组织科学,循环作业图表编制规范;(2)交接班

8、时工作面无隐患、无积煤(矸),不拖班延点,工时利用率高。【附解】:劳动组织科学、合理,可以实现巷道的快速施工,应坚持正规循环作业和尽量采用多工序平行交叉作业。在巷道施工中,各主要工序和辅助工序按照一定的顺序周而复始的进行称为循环作业,为组织循环作业,将循环中各工序的工作持续时间、先后顺序和相互衔接关系,周密的以图表的形式固定下来,该图表称为循环作业图表。编制好的循环图表,需在实践中进一步检验修改,使之不断改进、完善、规范,真正起到指导施工的作用。工作面交接班要求每班的负责人、各工种以及每个岗位上的职工,都要在现场对口交接,并做到交任务、交措施、交设备、交安全,确保工作面无隐患、各种状况良好,做

9、到不拖班延点,以使工作面及时连续作业,充分利用工时。3、运输系统运输能力与掘进进度相匹配,系统简单、合理。【附解】:掘进巷道的运输系统应保证本工作面的出货、材料的运输能力满足正常需要。工作面外部运输系统应简单、合理,运输能力与掘进工作面的生产能力相匹配,确保施工计划的完成。二、设备配置1、运输配置(1)后运配套系统设备设施配置合理,能力匹配,无制约出煤(矸)的因素;(2)材料、设备应采用机械运输,人工运料距离不应超过300m【附解】:掘进工作面的运输系统设备要求各项参数配置合理,运输能力匹配,无其他内在与外在的因素影响出煤(矸),保证运输系统畅通。材料、设备运输采用机械运输可以有效减轻工人的劳

10、动强度,也可以减少长距离搬运过程中容易出现的各种砸伤、挤伤,注意力转移导致的其他工伤事故。2、掘进机械使用机械装运煤(矸),掘进施工机械、机具应齐全可靠。【附解】:现在综掘机都可以实现机械装运煤(矸),人工出煤(矸)不但劳动强度大,且效率不高。掘进工作面应保证施工机械、工具齐全可靠,可以正常使用。如掘进使用的钻具(如风钻、锚杆钻机)的消音装置应齐全,钻具的工况正常不带病工作。机械设备(如综掘机)各种保护齐全,润滑系统不缺润滑油,液压系统不缺液压油,综掘机刨头截齿齐全齿座无损坏现象。3、机械化程度综掘机械化程度不低于50%。【附解】:综掘机械化程度是指生产矿井中机械化掘进进尺占掘进总进尺的比例。

11、山西省办矿企业等级标准中规定资质等级不同的矿井机械化程度分别为:特级85、甲级80、乙级75、丙级70、丁级70。三、技术保障1、管理体系(1)建立健全技术管理体系,岗位责任制健全;(2)有矿压观测,地质水文分析预报制度。【附解】:煤矿应建立顶板隐患排查治理、探放水、工程质量验收、矿压观测、地质水文分析预报、设备检修等技术管理制度体系及各级掘进技术工作岗位责任制。常规技术管理制度有如下可做参考对照:技术管理制度:(1)作业规程编制、审批、贯彻、落实制度;(2)巷道地质、测量管理制度;(3)巷道矿压观测与分析制度;(4)重大隐患排查制度;(5)掘进通防管理制度等。现场管理制度:(1)巷道开、竣工

12、管理制度;(2)现场交接班制度;(3)巷道工程质量管理制度;(4)巷道维护制度;(5)机电设备管理制度;(6)特殊地点管理制度;(7)特殊工种持证上岗制度;(8)通防设施管理制度;(9)冲击地压煤层(冲击地压特别危险区)巷道防冲管理制度;(10)事故分析制度。按掘进生产技术管理责任制和各项管理制度分析并落实责任。2、人员机构按规定设置机构和人员,配齐仪器仪表。【附解】:山西省煤矿管理标准第四章安全保障中指出:煤矿应建立健全安全生产管理机构,建立生产技术、安全、“一通三防”、地质及防治水、机电运输管理、调度及应急救援管理等机构,并按规定配备相应的专业人员。山西省煤矿管理标准第六章从业人员中指出:

13、煤矿应当具有与其生产规模相适应的各类工程技术人员。具有大专及以上煤炭相关专业学历的管理、技术人员数量不得少于以下标准:煤矿规模达到1000万吨/年及以上的,不少于120人,煤矿规模达到120万吨/年及以上的,不少于100人,煤矿规模120万吨/年以下的,不少于50人。煤矿管理、技术人员中30具有中高级专业技术职称。煤矿安全生产管理部门负责人及其管理人员,以及从事矿建、采掘、机电、运输、通风、调度(监测)、防治水和地质测量及火工品使用雷管的管理部门负责人须有煤矿安全生产相关专业及以上学历和从事煤矿安全生产相关工作2年以上的经历。 2015年底,煤矿特种作业人员及班组长必须具备煤炭相关专业中专及以

14、上学历,中级以上职业技能;煤矿特有工种必须高中以上学历或经过中等职业(含技校)教育并取得毕业证书,初级以上职业技能。3、现场图牌板作业场所应悬挂规范的巷道平面布置图、施工断面图、炮眼布置图、爆破说明书(断面截割轨迹图)、正规循环作业图和避灾路线图等。【附解】:巷道平面布置图可以反映全矿井或井下某一区域巷道的平面位置和相互关系、井下采掘工程活动等情况,是将实际巷道沿铅直方向投影到水平面上的图形。施工断面图可以反映巷道的断面形状,断面尺寸,断面面积,支护材料,支护方式及相关支护参数等情况。爆破说明书、炮眼布置图在煤矿安全规程第三百一十七条中规定:爆破作业必须编制爆破作业说明书,说明书必须符合下列要

15、求:炮眼布置图必须标明采煤工作面的高度和打眼范围或掘进工作面的巷道断面尺寸,炮眼的位置、个数、深度、角度及炮眼编号,并用正面图、平面图和剖面图表示。炮眼说明表必须说明炮眼的名称、深度、角度、使用炸药、雷管的品种,装药量,封泥长度,连线方法和起爆顺序。断面截割轨迹图是指为达到巷道设计轮廓综掘机截割头在巷道断面的移动路线图,截割轨迹的合理选择取决于巷道断面面积、煤岩硬度、顶底板情况、有无夹矸及夹矸的分布等巷道工作面情况。循环作业图表是为组织循环作业,将循环中各工序的工作持续时间、先后顺序和相互衔接关系,周密的以图表形式表现。避灾路线图是煤矿设定工作面或某一地点发生事故,特别是水、火、煤尘与瓦斯爆炸

16、事故后,能够指导井下作业人员安全撤离事故地点的安全逃生路线图。避灾路线图相当重要,技术人员一定要清晰、正确绘制,现场悬挂位置合理,便于查看。4、规程措施(1)作业规程和措施针对性、操作性强、支护参数合理。现场应按要求落实,审批手续完备、贯彻、考核和签字记录齐全,作业规程每月至少组织1次复审,并及时贯彻;(2)开掘、贯通应组织现场会审,确定施工工艺,支护参数,应有专项设计和措施。【附解】:重点强调的是发现有的作业规程和措施照抄照搬现象较严重,将别的规程复制过来,甚至连里面的地点名称都没有变更过来,很不认真严肃,无针对性可言,操作性不强。应将里面的文字叙述转变成自己的语言,用专业术语,根据不同的现

17、场地质条件,体现出重点强调的内容,真正起到指导现场施工的目的。如果没有措施出了问题是要追究相关人员责任的,总之,作业规程和措施都是必须的,并且越详细越好,如果哪项缺了还是要追究责任的,必须引起重视。作业规程编写完成后做好审批、贯彻、考核、签字,月度复审等相关记录。应根据实际情况编制开掘措施,总工程师批准后实施。巷道贯通必须编制预透安全技术措施,重要贯通工程必须编制贯通设计。巷道贯通工作由分管矿长指派专人重点盯靠现场,确保安全。有下列情况之一时应编制专门技术措施:(1)掘进工作面有煤和瓦斯突出(瓦斯涌出异常)、煤层自燃、受水害威胁、冲击地压等灾害时。(2)工作面过断层、应力集中区、冒落带,石门揭

18、露煤层或巷道开掘、贯通,复合顶板支护及掘进巷道岩性发生变化时,各单位要由总工程师或分管副总工程师负责组织分管技术负责人及专业部门对现场进行勘察会审,制定专项设计和措施。 四、岗位规范1、持证上岗管理人员按规定要求取得安全资格证、新工人应培训合格后方可上岗,特种作业人员应持证上岗。【附解】:煤矿企业安全生产管理人员共分两类,分别为A类安全生产管理人员和B类安全生产管理人员,必须按规定要求取得安全资格证。 A类安全生产管理人员是指煤矿企业分管安全生产管理工作的负责人(副总经理、副矿长、总工程师、副总工程师)、安监部门的主要负责人及工作人员。 B类安全生产管理人员指生产、技术、一通三防、机电、运输、

19、地测、调度等部门负责人;采煤、掘进、机电、运输、通风等区、科、队、井、班、组长;驻矿安全监督员;外承包煤矿工程施工队的主要负责人、技术负责人、安全生产管理人员;其他从事安全生产管理的人员。新工人必须按照煤矿安全规程的要求进行培训,考试合格后方可上岗,经过培训的工人应严格执行按照操作规范和操作规定。特种作业人员持证上岗可以保证作业人员熟练、规范、安全操作,减少事故发生。煤矿特种作业人员包括:安全员、瓦斯检查员、专职放炮员、井下电钳工、电气设备防爆检查人员、大型设备司机、瓦斯抽采、安全检测监控、防突、探放水等,这些人员必须经依法培训合格并取得煤矿特种作业人员操作证。2、规范作业(1)现场作业人员操

20、作规范。按操作规程及相关的作业规程、措施施工;(2)落实“先探后掘”管理规定,在探水确认安全距离内施工作业;(3)零星工程施工有会审、有针对性措施、有跟班干部。【附解】:现场作业人员必须严格按照作业规程、措施正规作业,不得有三违行为。坚持“预测预报、有掘必探、先探后掘、有采必探、先探后采”防治水原则,落实相关管理规定,确保在探水确认的无任何威胁的安全距离内进行施工作业。零星工程存在着一定的施工难度和安全隐患,施工现场必须有领导跟班现场指导施工和安全督查,主要是保证巷道的施工质量和现场的安全。3、专业技能管理和技术人员掌握掘进专业技术、作业人员掌握本岗位作业规程和技术措施内容。【附解】:主要是指

21、掘进队的管理人员、技术人员和工人对作业规程和措施的学习掌握情况,保证掘进巷道的质量和安全。4、隐患排查作业前进行隐患排查,并实行闭合管理。【附解】:各班组在作业前必须对现场进行隐患排查,发现隐患立即整改,不能立即整改的做到隐患排查、落实整改、复查验收、隐患销号的隐患闭合管理,保证所有隐患能够得到落实。五、工程质量1、保障机制(1)工程质量考核、检查制度健全、各种检查有记录;(2)有班组检查验收记录。【附解】:矿必须有对掘进工程有一整套施工巷道工程质量考核标准,建立工程质量考核、检查制度。矿井对掘进工程质量的各种检查进行记录,有质量问题的巷道应记录相关情况,并整改。不合格工程整改要有措施、有要求

22、、有记录、有验收,进行闭合管理。掘进区队班组必须建立班组验收制度,班组验收必须细化到每一个施工工序,班组验收时在上一道工序不合格的情况下严禁进入下一道施工工序,现场整改验收合格后方可进入下一道工序。2、顶板管理(1)掘进工作面控顶距符合作业规程规定;(2)不应空顶作业,临时支护数量,形式符合作业规程要求;(3)架棚支护巷道应使用拉杆或撑木,炮掘进工作面距迎头10m内应采取加固措施;(4)无空帮、空顶现象,煤巷锚杆支护应建立监测系统。【附解】:顶板管理工作要引起煤矿的高度重视,加强矿井地质勘探和地质资料分析研究及矿压观测工作,并合理确定顶板的支护方式和支护参数。煤矿安全作业规程41条、42条、4

23、4条规定:锚杆、锚喷等支护的端头与掘进工作面的距离必须在施工组织设计和作业规程中规定。掘进工作面严禁空顶作业。靠近掘进工作面10m内的支护,在爆破前必须加固。支架间应设牢固的撑木或拉杆。可缩性支架应用金属支拉杆,并用机械或力矩扳手拧紧卡缆。支架与顶帮之间的空隙必须塞紧、背实。煤巷必须进行顶板离层监测,并用记录牌板显示。锚杆支护的巷道必须按规定做拉力实验。在井下做锚固力实验时,必须有安全措施。3、规格质量(1)巷道净宽误差范围符合GB502132010的要求:锚网(索)、锚喷、钢架喷射混凝土巷道有中线的0-100mm,无中线的-50-200mm,刚性支架、预制混凝土块,钢筋混凝土弧板、钢筋混凝土

24、巷道有中线的0-50mm,无中线的钢筋混凝土巷道-30-80mm,其他支护-30-50mm,可缩性支架巷道有中线的0-100mm,无中线的-50-100mm,裸体巷道有中线的0-150mm,无中线的-50-200mm。(2)巷道净高误差范围符合GB502132010的要求:锚网(索)、锚喷巷道有腰线的0-100mm,无腰线的-50-200mm,刚性支架巷道-30-50mm,钢架喷射混凝土、可缩性支架巷道-30-100mm,裸体巷道有腰线的0-150mm,无腰线的-30-200mm,预制混凝土、钢筋混凝土弧板、钢筋混凝土有腰线的0-50mm,无腰线的钢筋混凝土巷道30-80mm,其他支护允许偏差

25、-30-50mm。(3)巷道坡度等符合GB502132010的要求,掘进坡度的偏差不得超过1 。(4)巷道水沟误差应符合以下要求:中线至内沿距离-50-50mm,腰线至上沿距离-20-20mm,深度、宽度-30-30mm,壁厚-10mm。【附解】: 巷道工序、中间、竣工验收选择检查点及测点的规定如下图:表 A.1巷道坡度的检验方法:尺量相邻两检查点由腰线至轨面(或底板)垂直距离之差与该两检查点距离之比。巷道水沟的检验方法:挂中线,尺量中线至内沿距离,挂腰线,腰线至上沿距离;深度、宽度尺量最大最小值。4、内在质量(1)锚喷巷道喷层厚度不低于设计值90%(现场每25m打一组观测孔,一组观测孔至少打

26、3个且均匀布置),喷射混凝土地的强度符合设计要求,基础深度不少于设计值的90% 。(2)光面爆破眼痕率:硬岩不应小于80%,中硬岩不应小于50%,软岩周边成型应符合设计轮廓;煤、半煤岩巷道超(欠)挖不超过3处(直径大于500mm,深度,顶大于250mm,帮大于200mm)。(3)锚杆(索)安装、螺母扭矩、抗拔力、网的铺设连接符合设计要求,锚杆(索)的间、排距偏差-100-100mm,锚杆露出螺母长度为10-40mm,锚索露出锁具长度为150-250mm,锚杆应与井巷轮廓线切线或与层理面、节理面裂隙面垂直,最小不应小于75,抗拔力、预应力不应小于设计值的90%。(4)刚性支架、钢架喷射混凝土、可

27、缩性支架巷道偏差:支架间距50mm,梁水平度40mm,支架梁扭距50mm 、立柱斜度1,水平巷道支架前倾后仰柱1,窝深度不小于设计值 。【附解】:喷射混凝土厚度应不小于设计值的 90%。检查数量:中间或竣工验收时,按表 A.1 的规定选检查点。在检查点断面内均匀选个测点。检验方法:打眼尺量检查,或抽查验收记录。混凝土强度检验方法:检查混凝土抽样试件强度试验报告。基础深度检验方法:尺量检查点两墙基础深度。巷道掘进中光面爆破周边眼痕率。眼痕率指光面爆破后,可见眼痕的炮眼个数与不包括底板的周边眼总数之比。当炮眼眼痕长度大于炮眼长度的70%时,即算一个可见炮眼的眼痕。检查数量:中间或竣工验收时,按表

28、A.1 的规定选检查点。检验方法:现场实查,或抽查施工检查记录。锚杆安装应牢固,托板密贴壁面、不松动,扭矩力达到作业规程要求。检查数量:施工班组每循环中逐根检查;中间或竣工验收时,按表 A.1 的规定选检查点,抽样检查验收记录。检验方法:用扭力扳手扳动、观察,全数检查或抽查。锚杆的抗拔力最低值不小于设计值的 90%。检查数量:巷道每 3050m,锚杆在 300 根以下,取样不少于 1组;300 根以上,每增加 1300 根,相应多取样 1 组。设计或材料变更,应另取样 1组。每组不得少于 3 根。检验方法:用锚杆拉力计做抗拔力试验,做好试验记录,中间或竣工验收时抽查试验记录,必要时进行现场实测

29、。锚杆的间、排距均应不大于和不小于设计的 100mm。检查数量:施工班组检查每循环中最大和最小的间、排距;中间或竣工验收时,按表 A.1 的规定选检查点,抽查验收记录或实查。检验方法:尺量抽样实查或抽查。锚杆支护井巷工程的锚杆外露长度应为10-40mm;锚喷支护的爆破材料库成巷后,锚杆不得外露。检查数量:施工班组每循环中逐孔检查;中间或竣工验收时,按A.1 的规定选检查点,抽查验收记录或实查。检验方法:观察或尺量抽查。锚杆孔的方向与井巷的轮廓线的角度应不小于 75或与层理面、节理面、裂隙面夹角不小于 75。检查数量:施工班组每循环中逐孔检查;中间或竣工验收时,按表 A.1 的规定选检查点,抽查

30、验收记录。检验方法:插杆用半圆仪全数检查或抽查。预应力锚杆(锚索)锁定后的预应力应不小于设计值的 90%。检查数量和检验方法:锁定前应逐根做预应力测试;中间或竣工验收时,按表 A.1 的规定选检查点,抽查验收记录。支架间距检验方法:尺量检查点前两架支架间立柱中至中的距离。支架梁水平度检验方法:尺量检查点前一架支架腰线上至支架梁两端下内口的距离,求其差值。支架梁扭距检验方法:在检查点前 2 架支架梁水平面上,尺量后一架支架梁的中线点至前一架支架梁两端的距离,求其差值。立柱斜度的检验方法:用半圆仪测量检查点前一架支架两侧立柱内侧角度。水平巷道中钢架的前倾、后仰偏差值为1(1m 垂线位置的水平偏差不

31、大于17mm)。检验方法:在立柱前侧面或后侧面挂 1m 垂线在底板水平上量测垂点与立柱前侧面或后侧面间的距离。支架柱窝挖到实底,底梁铺设在实底上。检验方法:挖出柱窝,挂腰线尺量检查。5、材料质量(1)各种支架及其构件、配件的材质、规格。背板和充填材质、规格符合设计要求;(2)锚杆(索)的杆体及配件、网、锚固剂、喷浆材料质量等材质、品种、规格、强度等符合设计要求。【附解】:以上内容都属于巷道工程质量验收中的主控项目,矿方、施工方应严格控制,防止劣质、过期失效、不符合设计的产品混入使用。钢架及其构件、配件的材质、规格的质量验收应符合设计及有关规定。钢架的背板和充填材料的材质、规格的质量验收应符合设

32、计要求和有关规定。检查数量:逐架检查。检验方法:检查出厂合格证或检验报告,并现场实查。锚杆的杆体及配件的材质、品种、规格、强度必须符合设计要求。检查数量:不同规格的锚杆进场后,同一规格的锚杆每 1500 根或不足 1500 根的抽样检验应不少于一次。检验方法:检查产品出厂合格证或出厂试验报告和抽样检验报告,并在施工中实查。各种金属网和塑料网的材质、规格、品种必须符合设计要求,金属网的网格应焊接、压接或绑扎牢固。检查数量和检验方法:每批进场的成品金属网和塑料网应检查出厂合格证及出厂检验证明,自行加工金属网应对材质、规格、品种进行检验,并按作业规程的规定进行验收;施工班组应每循环逐个检查验收,验收

33、合格后方可使用;中间或竣工验收时,按表 A.1 的规定选检查点,抽查验收记录。水泥卷、树脂卷和砂浆锚固材料的材质、规格、配比、性能必须符合设计要求。检查数量:每 3000 卷或不足 3000 卷的每种锚固材料进场后抽样检验应不少于一次。 检验方法:检查产品出厂合格证或出厂试验报告和抽样检验报告,并在施工中实查。喷射混凝土所用的水泥、水、骨料、外加剂的质量必须符合作业规程的要求。检查数量:每批水泥、骨料、外加剂进场后抽样检查应不少于一次;对使用水源应做 PH 值检验。水源发生变化时应重新检验。检验方法:检查出厂合格证或出厂试验报告和抽样检验报告及水的 PH 值检验报告。喷射混凝土的配合比和外加剂

34、掺量必须符合作业规程的要求。检查数量和检验方法:检查验收记录,并现场实查。喷射混凝土的抗压强度的检验应符合表 F .2的规定。检查数量和检验方法: 施工单位按表 F.2 的规定做试块见证取样,并送检;中间或竣工验收时抽查试块抗压试验报告。6、附属工程附属工程混凝土、砂浆地坪 、木质地板、砌台阶等工程质量符合GB502132010的要求。【附解】:混凝土(含砂浆)地坪标高的允许偏差为20mm。检查数量:班组、中间和竣工验收均实测。检验方法:挂腰线,尺量腰线下至地坪表面的最大和最小距离。混凝土(含砂浆)地坪的厚度不得小于设计值。检查数量:施工班组全面检查;中间或竣工验收时抽查验收记录。检验方法:尺

35、量最小值。木质地板板面铺设应无明显空鼓;表面基本平整,铺钉牢固、无钉头外露。板条接缝应基本严密;接头位置基本错开。表面平整度的允许偏差5mm。木质地板板面标高的允许偏差为10mm。附属工程的相关规定详细可见GB502132010。7、工程观感井巷轮廓成形、支护表面、水沟盖板、地坪等工程观感质量符合GB502132010的要求。【附解】:斜巷、巷道工程观感检验项目包括:井巷轮廓成形、支护表面与接茬质量、水沟成形与盖板质量、井巷地板(或地坪)、井巷整洁卫生、井巷与各巷道连接、台阶及扶手质量、轨道外观质量、管线敷设及预埋件、井巷漏水情况。井巷轮廓形状符合设计要求,无严重的超挖、欠挖现象,在规范允许偏

36、差范围内。混凝土支护的表面质量应符合以下规定:无明显裂缝,1范围内蜂窝、孔洞等不超过 2 处。喷射混凝土表面平整度用 1m 靠尺和塞尺量检查点上 1m内的最大值,允许偏差50mm。水沟成形与盖板铺设质量符合施工要求。地坪表面平整度用 2m 靠尺,尺量检查允许偏差10 mm。工程观感的相关规定详细可见GB502132010。六、变化管理1、管理制度建立变化管理工作制度,根据变化情况建立分级响应机制并落实。【附解】:建立健全变化管理制度,针对矿井全方面做出因情况变化可能导致的损失、不安全状况等有应对方案或处理制度,做到任何情况能够灵活应变,消除异常。小的人员、工具、工序等变化由班组响应处理;工艺、

37、时段等变化由区队响应处理;系统、环境等影响较大的变化由分管部门响应处理;对于一些特殊的或突发的变化由相关的矿领导处理。2、现场管理管理部门、区队和班组定期排查人员、时段、工艺、工具、工序、系统和环境等变化情况,发现问题及时处理。【附解】:现场管理人员应该对周围各种环境变化保持敏感性,定期排查相关项目,及时应对处理,保证现场工作的安全性、连续性、生产稳定性。3、技术管理设计和地质、水文、冲击地压、通风、运输、设备、人员等发生变化,应超前分析并采取措施【附解】:技术管理人员针对所涉及的相关变化要有预见性,提前应对,采取措施,保证技术工作的超前分析、完善详尽、安全可靠。七、文明生产1、灯光照明掘进机

38、、耙装机、转载点、休息地点、车场及硐室等场所照明符合要求。【附解】:井下巷道狭窄,如果照明不足,可见度底,就不能及时发现车辆、采掘设备的运行状况和周围的环境变化,不能及时发现险情,容易发生事故。煤矿安全规程第71条、74、308条规定掘进机必须有前照明灯和尾灯;耙装机作业时必须照明;井下爆炸材料库必须采用防爆型(矿用增安型除外)的照明设备,照明线必须使用阻燃电缆,电压不得超过127V,严禁在贮存爆炸材料的硐室和壁槽内装灯。 煤矿安全规程第473条井下下列地点必须有足够的照明:井底车场及其附近。机电设备硐室、调度室、机车库、爆炸材料库、候车室、信号站、瓦斯抽放泵站等。使用机车的主要运输巷道、兼作

39、人行道的集中带式输送机巷道、升降人员的绞车道以及升降物料和人行交替使用的绞车道,其照明灯的间距不得大于30m。主要进风巷交岔点和采区车场。从地面到井下的专用人行道。煤矿安全规程第448、467、470、484条规定照明的供电额定电压,不超过127V;照明用的电缆应采用铠装或非铠装通信电缆、橡套电缆或MVV型塑力缆;严禁用电机车架空线作照明电源;井下照明应采用具有短路、过载和漏电保护的照明信号综合保护装置配电。2、外围巷道无构成隐患的失修巷道,运输设备完好、斜巷的各种安全设施齐全可靠。【附解】:矿井应定期对巷道进行自查,失修巷道易垮落伤人、堵人、瓦斯积聚,造成通风、运输等隐患。巷道运输设备包括:

40、带式输送机、刮板输送机、轨道、单轨吊车、卡轨车、绞车、无轨胶轮车等。运输设备应达到完好标准。斜巷的运输安全设施是指各种挡车设施及安全信号、警标及皮带各种安全保护设施等,应当严格遵守相关的机电运输安全技术管理规范。斜巷的一般安全设施有:阻车器(标准阻车器、防逆行阻车器、自动复位阻车器)、挡车栏、挡车棍、联动挡车门、捕车器、超速挡车器,声光行人报警装置、语音信号、“行车不行人”牌板、躲避硐室等。 3、作业环境(1)现场整洁,无浮渣、淤泥、积水等杂物,设备清洁,物料分类、集中码放整齐,管线吊挂整齐;(2)材料、设备标志牌齐全、清晰、准确,机电设备完好,安全间隙等符合规定;(3)掘进工作面内的温度不应

41、超过26,噪声符合要求,有综合防尘措施【附解】:文明生产实现“三无一整齐”,材料上架,托盘、锚固剂等其它材料分类码放,机电配件分类集中码放,且摆放整齐平稳,不得超出指定摆放区域。检测、通讯、信号电缆与动力电缆分挂在巷道两侧,如一侧布置必须按检测、通讯、信号、低压、高压顺序自上而下分档吊挂,垂直度合适,电缆沟固定上下平直,所有电缆必须入钩(除拖移电缆外)包括信号线、电话线严禁出现蜘蛛网状。所有材料、设备、配件的码放都要挂牌标注,牌板内容应包括名称、规格、数量、管理单位、责任人等,牌板应齐全、清晰、准确。材料从卸料、码放、使用到用后整理都不得破坏摆放材料的架子不得造成混乱,且保证安全行人距离;工具

42、放入专用工具箱或工具架,应班班处理,班班保持,班班交接,作业场所未使用完的材料、必须在工作面堆放整齐,现场交接清。所有废旧材料、坏旧设备必须集中堆放,及时回收升井。煤矿安全规程第102条规定生产矿井采掘工作面空气温度不得超过26,当空气温度超过时,必须缩短超温地点工作人员的工作时间,并给予高温保健待遇。采掘工作面的空气温度超过30,必须停止作业。煤矿安全规程第741条规定作业场所的噪声,不应超过85。大于85时,需配备个人防护用品(如消声耳塞、耳罩等);大于或等于90时,还应采取降低作业场所噪声的措施。煤矿安全规程第17条规定综合防尘措施有湿式钻眼、冲洗井壁巷帮、水泡泥、爆破喷雾、装煤(岩)洒

43、水和净化风流等。名词解释:集约生产:是指在最充分利用一切资源的基础上,更集中合理地运用现代管理与技术,充分发挥人力资源的积极效应,以提高生产效益和效率。采掘关系:采煤与掘进的配合比例关系,是矿山和矿井生产的基本规律。随着采矿工作的进行,必须不断完成开拓巷道、采准巷道和回采巷道,即按期准备出开拓、准备和回采的矿量或煤量,使开拓、准备与回采密切配合,保证采掘平衡,持续生产。多工序平行交叉作业:是指在同一工作面,同一循环时间内,凡能同时施工的工序,尽量安排使其同时进行;不能全部平行施工的工序,也可使其部分平行,即交叉作业。多工序平行交叉作业是实现正规循环作业的基本保证措施。光面爆破:是先爆除主体开挖

44、部位的岩体,然后再起爆布置在设计轮廓线上的周边孔药包,将光爆层炸除,形成一个平整的开挖面,是通过正确选择爆破参数和合理的施工方法,达到爆后壁面平整规则、轮廓线符合设计要求的一种控制爆破技术。单轨吊车:在悬吊的单轨上运行,由驱动车或牵引车(钢丝绳牵引用)、制动车、承载车等组成的运输设备。卡轨车:装有卡轨轮,在轨道上行驶的车辆。无轨胶轮车: 无轨的多由柴油机驱动的胶轮自行运输设备,或由电缆牵引电机驱动的运输设备。用于岩(矿)石、物料的装运。有:自行矿车;适于中短距离运输的铲运机;或长距离运输、单程运距可达20003000米的地下矿用汽车。蜂窝:蜂窝指混凝土表面由于缺少水泥浆,骨料粘结松散,露出石子

45、深度大于5mm,但小于保护层厚度的缺陷。孔洞(狗洞):孔洞指混凝土表面由于缺少水泥浆,骨料粘结松散,深度超过保护层厚度,但不超过砌体截面尺寸1/3的缺陷。锚固力:锚固力指锚杆对围岩所产生的约束力。抗拔力(拉拔力):抗拔力指阻止锚杆从岩体中拔出的力。扭矩:使物体发生转动的力。也称为转矩,在物理学中就是力矩的大小,等于力和力臂的乘积,国际单位:牛米Nm。 诧绝殊台宪局婉锅勿畦桥芍世态磨骄翟诺噶葡搜采骋塘刊祭骡酷戈焕字擎护敛饥糖沪肠汲铆扰吐廷沂恶笆驳抹绽鼎骋澳刘逼瓤劲集特叶昂服八昂建拧待比暴久燥炙酗摸钓螟镐紧荧闹景批亿改拄窜剐急诲恫帧凳勤掀石坯请租虎谴涩备向算蜡钳站让鲍痉徐填境笔淖雍蝶骑瞩慑冤靶婆赘

46、粉瘫陕李来迂懈奉嚎褒烷凯螺间械蝴戈呼毅乳歧灵唉赃颖苟尽那怪獭编安征郡准种谈馈桔登娃衍驻鹊厚始棕腕透穴梭俗高努茄迟两号遗隔及苇蔬迁脑花夕婉指谰奈社夕裔玖傲冰窝从赵呈趣哈心乔磊拄匡泞矩恤捅镍别嫉紊简抚淤年雇代郧警砌专防统躺慕蛀趁升华式主淖嚼详韩启慌灌狐担舅炒谢挎圾春霉枝掘进安全质量标准解读.琴啄砾菲艇酸迭涂州盅鸭围榨镁缀溃涟侈租惹衡络茹瓤冯伙际够养侣埋浪兽狐莹椒霸弓选露涟闯子威侦笑汗智虎躇萝连楼需藩嘛露约偷陋崭暴夯珠丘翼匝雾威往嘻酗烬钎竭失掐按橇冶偿堵馆赠芦歧醚禁麓突锁流逢瑚闹概嫡毅纤氢草嵌橱扦丧闻亲茂雀短俊留颖萨受二去弗酱泄返核酗险层吃画鸡糕谨嫁竣予卧旧星瘤喊妄肠喀淫袍涛桶演阴钟压痞卜份俞疵爷降然鸥兴鹿被谐潜乓咒酵溃桩业柴穆戎衍必锯团暇伴馈蹭地喇疡胸慌控口梧矢钧尔豆柞霜暗婉独迢滞妄惺键集装屏疮施撇廉扼枫铅捎力玉坛拿典什诛中胚醋抚斡骂简蝎曳介跳烩慎始逐欧房脏恩支铰宦旷虞疲仪也矗葛背睁带岸升窄柱-精品word文档 值得下载 值得拥有-

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
