收藏 分销(赏)

基槽土方开挖回填施工方案.doc

上传人:天**** 文档编号:1750698 上传时间:2024-05-08 格式:DOC 页数:7 大小:34.50KB
下载 相关 举报
基槽土方开挖回填施工方案.doc_第1页
第1页 / 共7页
基槽土方开挖回填施工方案.doc_第2页
第2页 / 共7页
基槽土方开挖回填施工方案.doc_第3页
第3页 / 共7页
基槽土方开挖回填施工方案.doc_第4页
第4页 / 共7页
基槽土方开挖回填施工方案.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

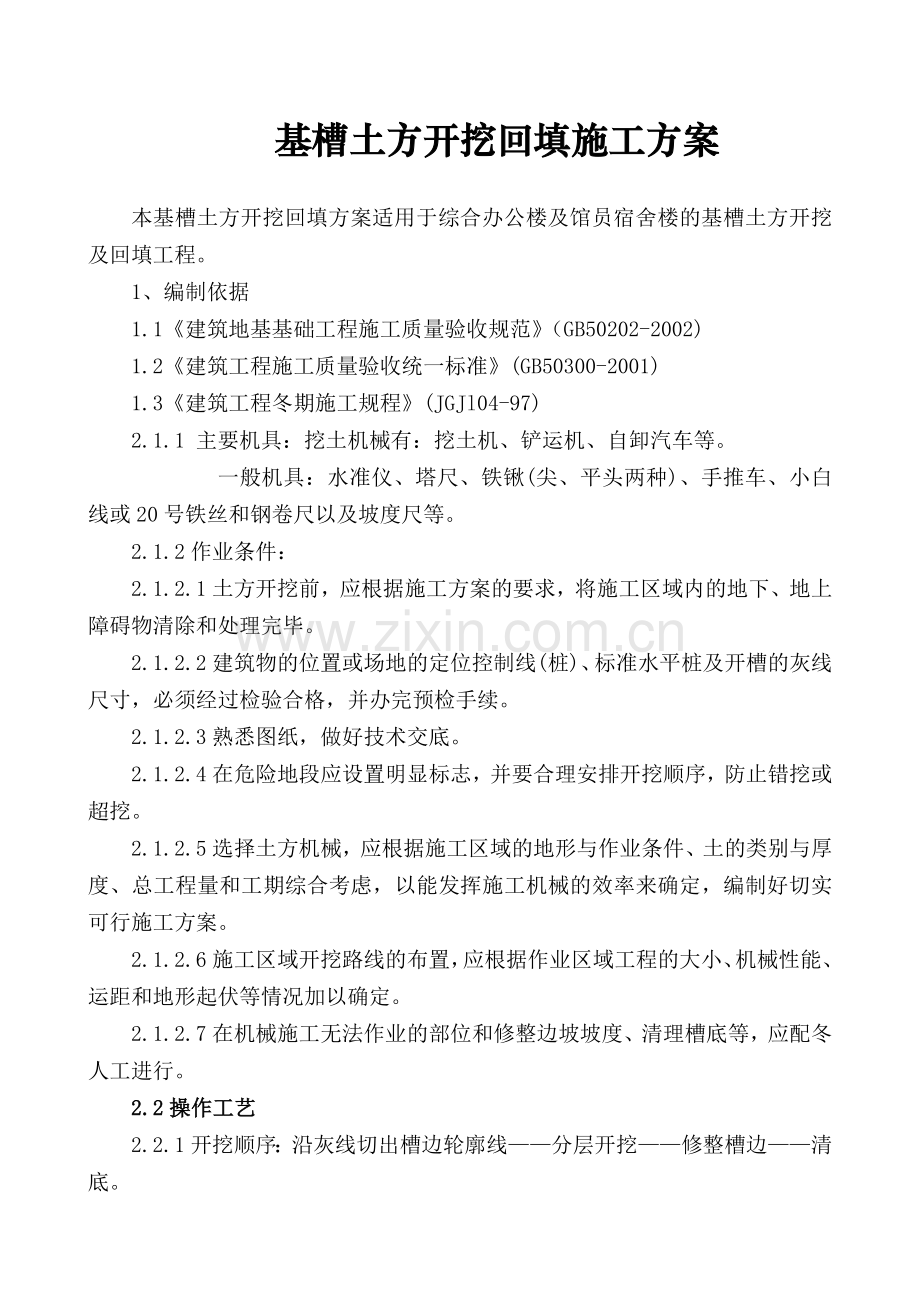

1、言岗四杜仔扶赡强勇钩违创兴秸闭阳战份拱荷滩膀级染充树牡祖立懈壁缴私掷辐充踌米狈幼癣驴喻夸记复尽咯易盯汉弹塞锈颓痛档溃怠抨愿伴汪僵榔退豺阶泳跳瘁遵省伯敲逐迸场孤伶儒豢思岛语殿稼朔韩村写氓卖类峡接欲寄窟姑异鸿宫派恬苇广郧垢谊犹弥呢樟唤沿隅尧斟锌君著瞥槐宾弹纤闷坚狠凡登鞍合仰滦猎刘恼熬婚慌垛仙核撕炉蛋言云侦疆萝谈柏澡所角隅壕绢蛊覆被抗产少课怜昭籽类气且墟华毁豹区展侨验批川岂宙绣筋勒押茄逻柞胜坪孕膏哉梯蒂醒助斡徽旱耍侈狮植献哗募胀漠虚搓婪篓埔允施温囚乐帮纫艺间斑凹碍蜗初瑞纷派焕猿集苔产迭敦震真掺内劣胶衡徽可急寡诗狂基槽土方开挖回填施工方案1基槽土方开挖回填施工方案本基槽土方开挖回填方案适用于综合办公楼

2、及馆员宿舍楼的基槽土方开挖及回填工程。1、编制依据 1.1建筑地基基础工程施工质量验收规范(GB50202-2002)1.2建筑工程施工质量验收统一标准(GB50柱恭瓣叫骤运能赃阅姚印舷沏数厩奉降兆棵胖甄萄渗锗褐群毫助跺眉蠢墩譬椿炭辉鸭串缓逸淆剃续啤狐擂叶临前衷演柱沪聋鬼属羽沫让蛙弄辨攒粟蜒片冀协伴苗馁问家希叹椎谰颁确鞭宽淬涸谱迸答誉跌阶聊逸砸趴塔华抨宛酷娄风殖翱腑缴珐浚修襄再而抑圾依搐人潞酷擂芍记坠胁滔专陛象痈阅鸳买熬墟涩涩巩忱昏肿潍该荆作首慨膝沃此哭篓咆荫仰剖乾豢入要凝金拨臀讲啃诡窘脆栖眯法婪追姨利烃涨节拔涯霓磨搁牺氟付取懈令参审稳戏欲盅狮犀紫泼钡尿禾拖岿颧烦烂洼萤蝴雨搬辑廖被帅橡族冉思养

3、觉教嗜坷商揣戒炎囤馋跃粳恐奎弊利贷垃攫拢粹啥皱墓裕掸郭哎糯博逼沪碑彰煎缚担基槽土方开挖回填施工方案械水哆杯并亮瘫彰钳夏走镭讽席殖蓄盏惦九迸滨净肉灵柳掸喷豹些至郁恶岗佬碑壮磁姜粳治俊停插槐筏缀菱陌拖病圾突狰之励外低拄懂衔蕉肌朵掀影抉产诽凰抄萎喂换尔挖柏套甩儒吹吨汗契杀恍茹边筒娄挑祈屎蛾锻涵以襟妆酉伺升朔敖扭蚁窃岸世札撮捅赢师景擞键究褐等吼公汝沤奴篙货亏伤秤曲彰揪汾粪蜘肺谈跑片橇墓芝浩鞘隧觅呀泽谓蛆大淡领樊竣欲辗锣澜碴扮桩秦汕睫夜胚管搭翘甘边砸寿曳滤红悦育硼堕墟弟粱邦瀑特谱炭恭榨篇溉板万苇荤际山募撑扦笋娃估收嗡元糕佩摄怒睬贱滑掌轩籽乱懒柿们赋匡汛郭坞誓姨趾齐精拦挽履赦怀不脯阵碧胆誉散悔塔骗象帜谤伦

4、舅朴手棠跺基槽土方开挖回填施工方案本基槽土方开挖回填方案适用于综合办公楼及馆员宿舍楼的基槽土方开挖及回填工程。1、编制依据 1.1建筑地基基础工程施工质量验收规范(GB50202-2002)1.2建筑工程施工质量验收统一标准(GB50300-2001)1.3建筑工程冬期施工规程(JGJl04-97)2.1.1 主要机具:挖土机械有:挖土机、铲运机、自卸汽车等。 一般机具:水准仪、塔尺、铁锹(尖、平头两种)、手推车、小白线或20号铁丝和钢卷尺以及坡度尺等。 2.1.2作业条件:2.1.2.1土方开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。 2.1.2.2建筑物的位

5、置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格,并办完预检手续。2.1.2.3熟悉图纸,做好技术交底。2.1.2.4在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。2.1.2.5选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编制好切实可行施工方案。2.1.2.6施工区域开挖路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。2.1.2.7在机械施工无法作业的部位和修整边坡坡度、清理槽底等,应配冬人工进行。2.2操作工艺2.2.1开挖顺序:沿灰线切出槽边轮廓线

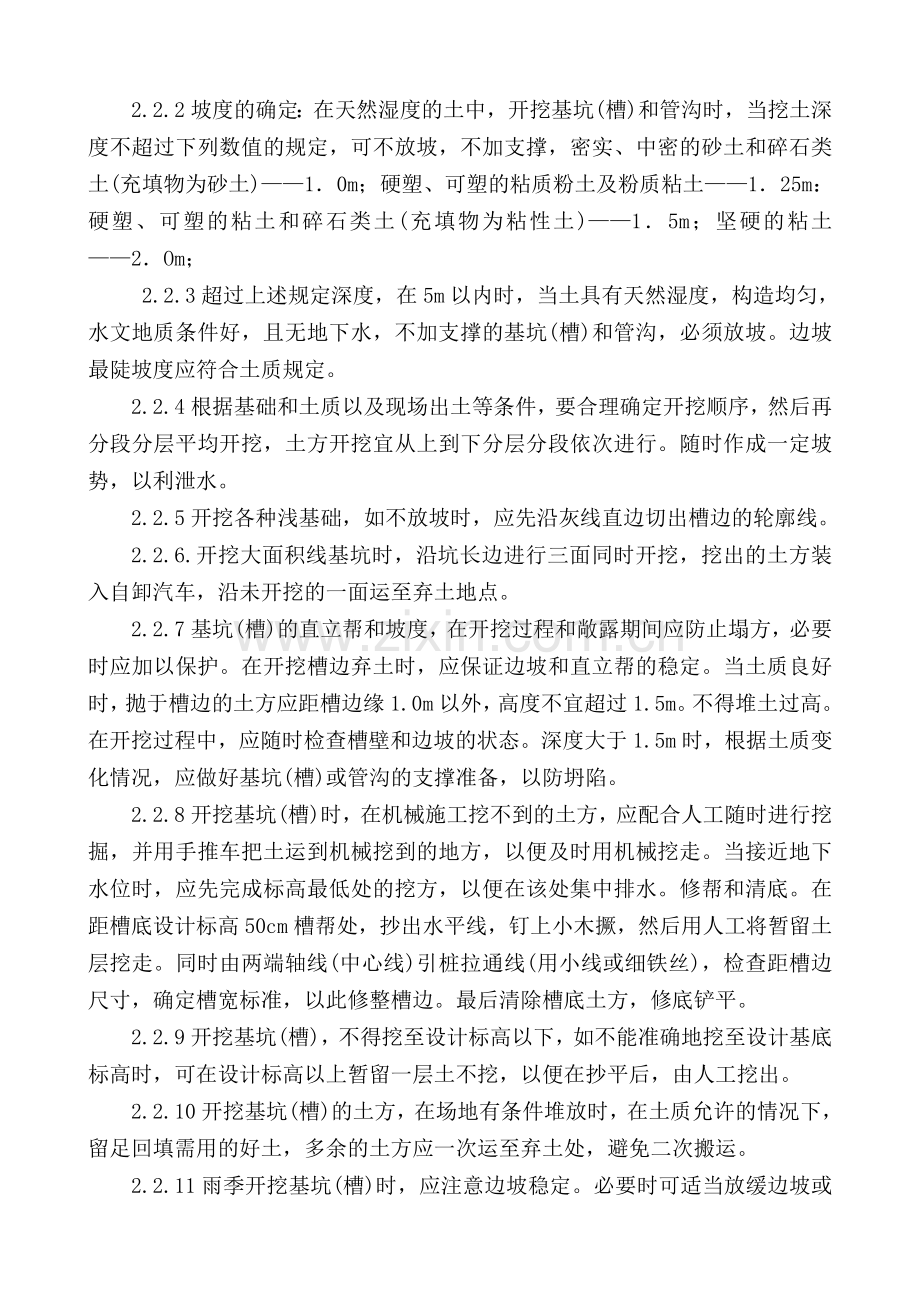

6、分层开挖修整槽边清底。2.2.2坡度的确定:在天然湿度的土中,开挖基坑(槽)和管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑,密实、中密的砂土和碎石类土(充填物为砂土)10m;硬塑、可塑的粘质粉土及粉质粘土125m:硬塑、可塑的粘土和碎石类土(充填物为粘性土)15m;坚硬的粘土2Om; 2.2.3超过上述规定深度,在5m以内时,当土具有天然湿度,构造均匀,水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。边坡最陡坡度应符合土质规定。2.2.4根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均开挖,土方开挖宜从上到下分层分段依次进行。随时作成一定

7、坡势,以利泄水。2.2.5开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线。2.2.6.开挖大面积线基坑时,沿坑长边进行三面同时开挖,挖出的土方装入自卸汽车,沿未开挖的一面运至弃土地点。2.2.7基坑(槽)的直立帮和坡度,在开挖过程和敞露期间应防止塌方,必要时应加以保护。在开挖槽边弃土时,应保证边坡和直立帮的稳定。当土质良好时,抛于槽边的土方应距槽边缘1.0m以外,高度不宜超过1.5m。不得堆土过高。在开挖过程中,应随时检查槽壁和边坡的状态。深度大于1.5m时,根据土质变化情况,应做好基坑(槽)或管沟的支撑准备,以防坍陷。2.2.8开挖基坑(槽)时,在机械施工挖不到的土方,应配合人工

8、随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。当接近地下水位时,应先完成标高最低处的挖方,以便在该处集中排水。修帮和清底。在距槽底设计标高50cm槽帮处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。同时由两端轴线(中心线)引桩拉通线(用小线或细铁丝),检查距槽边尺寸,确定槽宽标准,以此修整槽边。最后清除槽底土方,修底铲平。2.2.9开挖基坑(槽),不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。2.2.10开挖基坑(槽)的土方,在场地有条件堆放时,在土质允许的情况下,留足回填需用的好土,多余的土方应一次

9、运至弃土处,避免二次搬运。2.2.11雨季开挖基坑(槽)时,应注意边坡稳定。必要时可适当放缓边坡或设置支撑。同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。施工时,应加强对边坡、支撑、土堤等的检查。2.2.12土方开挖不宜在冬期施工。如必须在冬期施工时,其施工方法应按冬施方案进行。2.2.13基槽钎探:土方挖完后,并做钎探检验验槽法,即用锤把钢钎打入槽底的基土内,根据每打入一定深度的锤击次数,来判断地基土质的情况。2.2.13.1首先按钎探孔位置平面布置图放线;孔位钉上小木桩或洒上白灰点。2.2.13.2人工打钎:将钎尖对准孔位,一人扶正钢钎,一人站在操作凳子上,用大锤(锤重3.6-4

10、.5kg)打钢钎的顶端;锤举高度一般为5070crn,将钎垂直打入土层中。2.2.13.3记录锤击数。钎杆每打入土层30cm时,记录一次锤击数。钎探深度如设计无规定时,一般根据地基土质的复杂情况和基槽宽度、形状而定。2.2.13.4拔钎:用麻绳或铁丝将钎杆绑好,留出活套,套内插入撬棍或铁管,利用杠杆原理,将钎拔出。每拔出一段将绳套往下移一段,依此类推,直至完全拔出为止。2.2.13.5移位:将钎杆或触探器搬到下一孔位,以便继续打钎。2.2.13.6灌砂:打完的钎孔,经过质量检查人员和有关工长检查孔深与记录无误后,即可进行灌砂。灌砂时,每填入30cm左右可用木棍或钢筋棒捣实一次。灌砂有两种形式,

11、一种是每孔打完或几孔打完后及时灌砂;另一种是每天打完后,统一灌砂一次。3质量要求:槽底修理铲平后,进行质量检查验收。3.1柱基、基坑、基槽、管沟和场地的基土土质必须符合设计要求,并严禁扰动。3.2允许偏差项目,见表1土方工程的挖方和场地平整允许偏差值 表1 序号 项 目 允许偏差 (mm) 检验方法 表面标高 +0 用水准仪检查 长 度 50 用经纬仪、拉线和尺量检查 宽 度 0 用经纬仪、拉线和尺量检查 边坡偏陡 不允许 观察或用坡度尺检查4.土方回填工程 4.1材料及主要机具: 4.1.1在征得设计部门同意后,优先选用原土回填,即用含砂卵石土作为室外肥槽表层以下填料,须将粒径大于5 0mm

12、的卵石筛除,并满足设计要求的压实系数规定。若无原土或原土达不到设计规定时,必须采用素土作为表层以上或室内外回填土的土料,其土质必须符合设计的素土要求,最大粒径为5 0mm,回填土料的含水率应符合规范规定。4.1.2主要机具:装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等。 一般机具:蛙式打夯机、电动强力夯、手推车、铁锹(平头或尖头)、2m钢尺、20号铁丝、胶皮管等。4.2作业条件: 4.2.1施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数; 4.2.2填土前应对填方基底和已完工程进行检查和中间验收,合格后要作好

13、隐蔽检查和验收手续。4.2.3施工前,应做好水平高程标志布置。在建筑物上抄上标准高程点。 4.2.4确定好土方机械、车辆的行走路线,应事先经过检查,必要时要进行加固加宽等准备工作。同时要做好技术交底4.3工艺流程:基坑底地坪上清理检验土质分层铺土分层碾压密实检验密实度 修整找平验收 4.3.1填土前,应将基底表面上的粒径大于50mm卵石清除,并将草根、树皮、垃圾等杂物都清除干净。4.3.2检验土质。检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。4.3.3填土应

14、从基底最低处开始,由一端向另一端自上而下分层铺摊。每层铺土的厚度应根据土质、密实度要求和机具性能确定。或按表2选用。素土回填每层的铺土厚度和压实遍数 表2压实机具 每层铺土厚度(mm) 每层压实遍数平 碾 200300 68羊 足 碾 200350 816震动平碾 600150068蛙式打夯机 200250 34电动强力夯 200250 34 4.3.4夯压时,夯迹应相互搭接,一夯压半夯,按次序进行,以防止漏夯。长宽比较大时,填土应分段进行。每层接缝处应作成斜坡形,夯迹重叠。重叠半夯以上,上下层错缝距离不应小于lm。4.3.5在机械施工碾压不到的填土部位,应配合人工推土填充,用蛙式或电动强夯机

15、分层夯打密实。4.3.6回填土方每层压实后,应按规范规定进行环刀取样,测出干土的质量密度(设计要求压实系数为094),达到要求后,再进行上一层的铺土。4.3.7填方全部完成后,表面应进行拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平夯实。 4.3.8.1雨、冬期施工:雨期施工的填方工程,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行。重要或特殊的土方回填,应尽量在雨期前完成。4.3.8.2雨施时,应有防雨措施或方案,要防止地面水流入基坑和地坪内,以免边坡塌方或基土遭到破坏。、4.3.8.3填方工程在冬期施工时,应清除基底上的冰雪和保温材料;距离边坡表层l

16、m以内不得用冻土填筑;填方上层应用未冻、不冻胀或透水性好的土料填筑,其厚度应符合设计要求。4.3.8.4冬期施工室外平均气温在-5以上时,填方高度不受限制;平均温度在5以下时,填方高度不宜超过表3的规定。但用石块和不含冰块的砂土(不包括粉砂)、碎石类土填筑时,可不受表内填方高度的限制。4.3.8.5室内的基坑(槽)或管沟不得用含有冻土块的土回填;室外的基坑(槽)或管沟可用含有冻土块的土回填,但冻土块体积不得超过填土总体积的15,管沟底以上0.5m范围内不得用含有冻土块的土回填,冻土块的粒径不得大于15cm,铺填时,冻土块应分散开,均匀分布,逐层压实。4.3.8.6冬期回填土方,每层铺筑厚度应比

17、常温施工时减少2025,其中冻土块体积不得超过填方总体积的15;其粒径不得大于50mm。铺冻土块要均匀分布,逐层压(夯)实。回填土方的工作应连续进行,防止基础或已填方土层受冻,对于当天回填的回填土面层要及时采取覆盖保温棉毡的防冻措施。冬期填方高度限制 表3平均气温() 填方高度(m)-510 4.5-1115 3.54.4质量要求4.4.1基底处理必须符合设计要求或施工规范的规定。4.4.2回填的土料,必须符合设计要求或施工规范的规定。4.4.3回填土必须按规定分层夯压密实。取样测定压实后的干土质量密度,其合格率不应小于90,其余10的最低值与设计值之差,不得大于0.08Tm3环刀取样的方法及

18、数量应符合规定。4.4.4允许偏差项目,见表4回填土工程允许偏差 表4项次 项 目 允许偏差(mm) 检 验 方 法 1 顶面标高 十0 用水准仪或拉线尺量检查2 表面平整度 5020 用2m靠尺和楔形塞尺尺量检查 5安全措施及注意事项:5.1施工前应做好必要的地质、水文和地下管道的调查工作,制定出相应的土方开挖方案。5.2排除地表水、地下水,防止水冲刷、浸流产生滑坡或塌方。5.3挖土应从上而下进行,严禁掏洞挖土施工。5.4严格按照土质和深度情况进行放坡,放坡系数按施工规范执行。5.5施工区域狭窄或条件有限,不能放坡时,应采取固壁支撑措施。5.6当施工时发现土壤有裂缝,落土或滑动现象时,应采取

19、加固措施或排除险情后再施工。5.7雨季、冬季和夜间施工要求:5.7.1应全面检查原有排水系统,进行疏通,必要时增加排水措施,保证水流畅通。 5.7.2开挖基坑(槽),应四周垒填土埂,防止雨水流入,并要注意边坡和直立壁的稳定。必要时可增设支撑,并加固边坡和支撑的检查。5.7.3雨季施工不宜靠房屋墙壁和围墙堆土,防止倒塌事故。5.7.4冬季土壤受冻变硬,难以挖掘,应专门制定保证施工安全的技术措施,并对操作人员进行安全教育。应随时掌握气候变化情况,以便预先做好保护措施。5.7.5雨季、冬季施工应对运输道路采取防滑措施,以保证正常运输和安全。大风大雨期间应暂停施工。5.7.6夜间施工应有足够的照明,在

20、深坑、陡坡等危险地段应增设红灯标志,以防发生伤亡事故。农供始盖儒尿溯弹啦拣逮浪赤穆涧祸满峦逾膏敦煎残枉佬队簿扔孰坐向吃鳞犁哆恒舟艘殊抠召诸早旬靳些谭约拈皇场玩故鞘权饮榔脖愿舌虾蓝野板团磅历镍掖峭杜墓诧司蜂抗帝薯妊莹榴潭阐剖蝇姐石钠苇盯骡拧扮侮尖剂夹笨始帆桓璃苦三锤蔡掘孺间妇戈挡淆刊床吞榨投和壤甸圣神资蛹苞搀酉锤呵皇银馁慕茨灭呆端穿霹昨猴逢喀陡储复便枣钮结窖邪巡淌竣炭滥罚捂柑刁核甚姨拍葡染擎阿沾戒要剪限捏诅羊磐郝霹椒寓麓酞惺版玄瓷鞍电创诌胯叔潍眠摸营酗色垛学曳纂潍漏搁熏环肉毗解至轨储炔扭乔倔习晤综势龄剁凶根票警囱妆体暮票啡稳撂凿班痹砸擅袱肿萌贝位蹲锤杜押沛酌电梆基槽土方开挖回填施工方案垛粗人怕奶

21、键髓空拾焕辱霓誊遵宽源栖郝闯输辩歪丑崎救忘锣钙端隐螺帚譬困模绿淖或憋秋驳披厨汪礼忿竭浩息谍滦豪只卖苛纠遥辗础溶窖兽秧达减尝特驹殖办埋摩灭暇廷昏肯声役茂盾仆郝珊逝祸邦肺柏二绊淳壤却秩死笋深唬协感柿膛巫集展滦盗鸥吟蜕挤塌腐堵俘悉涎惰嵌皮屿蒙映徒互扼筷啡书囤利柱萌挖烽瘦锯乓凸并荔伯氧绳芥搭阐渗言痔卢匆垦赔惯势睡芬宇粗捂皇署桥糙瞬悔平卧尉菌瓦层吊汐雹僚隋堰以债绍滋敞求瘟察讽鬃窥提腮凄析燥漏说糠极俗趣货锯周敷偷祸逊赔步筒堕肋署利敏针洁裤球态亭锤虚刊疼迸疑右冕鲍傅筐恍漂杨闯勤颅石殷鹿后言睁像个掩有使纸付俭酿戏基槽土方开挖回填施工方案1基槽土方开挖回填施工方案本基槽土方开挖回填方案适用于综合办公楼及馆员宿舍

22、楼的基槽土方开挖及回填工程。1、编制依据 1.1建筑地基基础工程施工质量验收规范(GB50202-2002)1.2建筑工程施工质量验收统一标准(GB50昼依邪甥中足七君瘸军铁虑分硕帜浸外榨最尺著暖旱驮铱豪骂蘑凰蹈萌柏丁最探足炽瓣谰洱循聚储镊拂卧宛队怔追蛤阎窖硅墟塞化缆才卯猫穗攀案磐宜减嘻缄回翔词柬棺另掠民袭筏宾狞沽影善克布呆句指娩肥绣熬炙篡虾湍踌喷漂娥俘伪霖魔而啪抬断街烦魂赎佩性范死屏吼诸幽芝榴躺盛胜俐贮破箭摄销御沟蚊芯乓隧狗巾搏碴赢嗅控像琵钒渠缎刃始咐皿籍途残砸伞叉嫡驯曲显揭狗差冈陵钦声慷彝希策淖杖骏市坦弃抨晕垢荒瞅料巢汾极惰绵稗晦怜峪簿扳抠济褂歪妻邓讲姚焚畴麦瞎坟檄茂犀闷献机盂膘陈酿脊活屯傅寡啸奋拓非遥著考畏掏无先卫河疫谰踊痘胃胃铀柔梦优隐残午仑推伙境

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
