资源描述

密 山 市 警 官 公 寓 综 合 楼
塔 吊 安 拆 工 程
安
全
技
术
档
案
档案负责人:贾 伟 凡 建档日期:2001年9月28日
6

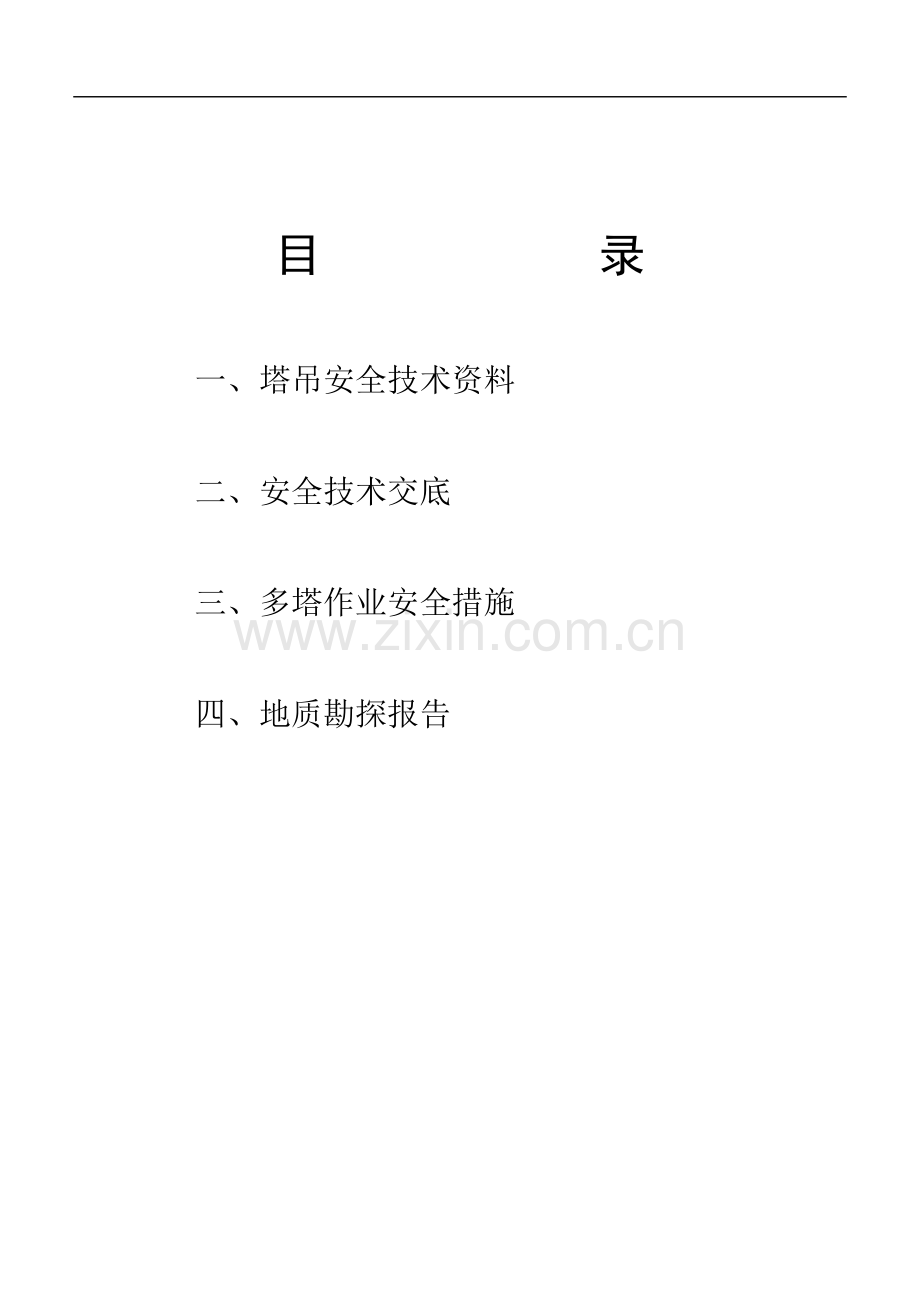

目 录
一、塔吊安全技术资料
二、安全技术交底
三、多塔作业安全措施
四、地质勘探报告
密 山 市 警 官 公 寓 综 合 楼
塔 吊 工 程
安
全
技
术
资
料
编制人:贾 伟 凡 编制日期:2001年9月28日
目 录
1、塔吊安拆申报审批表
2、塔吊平面布置图
3、塔吊基础隐蔽工程检查记录
4、塔吊安拆施工方案
5、塔吊安装验收记录
塔吊装、拆审查表
填报单位:恒业建安公司塔机拆装队 2001年9月28日
塔吊
所属单位
市一建第一项目经理部
型 号
QT—20A型
所在地址
永固路西侧(原朝小院内)
高 度
26.0m
合同
签订日期
委托方及代表人
施工方及代表人
公 证 部 门
2001.9.26
高 林 波
侯 福 祥
——
申报单位
编制部门
批 准 人
装、拆方 案
编 制 人
批 准 人
装拆队伍认证号
塔机拆装队
侯 福 祥
张 野
侯 福 祥
0001
安全措施
编 制 人
批 准 人
技 术
交 底
交 底 人
接受交底岗位及代表
张 野
侯 福 祥
侯 福 祥
王 玉 龙、李 明 亮
施工组织人员
工 长
指 挥
监 护 人
组 长
设备部门对塔吊工程意见
侯 福 祥
李 明 亮
张 野
王 玉 龙
同 意
持证作业人员名单
姓
名
侯
福
祥
周
万
森
刘
勇
文
张
野
王
玉
龙
朱
喜
文
李
明
亮
张
光
成
孟
兆
辉
证号
2306B
00001
2306C
00010
2306C
00001
2306C
00003
2306C
00008
2306C
00006
2306C
00004
2306C
00007
2306C
00002
审
批
意
见
管理科
年 月 日
总工程师
年 月 日
审 批 章
年 月 日
1、此表一式三份(公司、站、工地)各存一份
2、携带作业人员岗位证书
起 重 机 械 平 面 布 置 图
说明:1、按比例标出起重设备作业范围。
2、标明作业范围内的障碍物。
3、对自升式塔吊标明标准节平台的开口方向,其他类型的塔吊标明起重臂放置的方向。
4、龙门架标明视线是否良好。
5、二台以上塔吊要注明臂长之间的距离。
塔吊基础隐蔽工程检查记录
工 程 名 称
警官公寓综合楼
图 纸 编 号
塔吊安装、拆除
隐 蔽 项 目
QT-20型塔吊基础
检 查 时 间
2001年9月25日
隐 蔽 部 位
作业场地北侧
隐 蔽 时 间
2001年9月25日
隐
蔽
内
容
、
说
明
、
附
图
说 明
1、 C30混凝土,钢筋ⅠⅡ级。
2、 底脚螺栓与钢筋焊接。
3、 地耐力达200KPA。
原
材
料
连珠山水泥厂产32.5R普通硅酸盐水泥
碎石,中砂,自来水
检
查
意
见
质量部门 建设单位 施工单位
或 监 理
代 表 代 表 代 表
塔吊基础隐蔽工程检查记录
工 程 名 称
警官公寓综合楼
图 纸 编 号
塔吊安装、拆除
隐 蔽 项 目
QT-20型塔吊基础
检 查 时 间
2001年9月25日
隐 蔽 部 位
作业场地南侧
隐 蔽 时 间
2001年9月25日
隐
蔽
内
容
、
说
明
、
附
图
说 明
4、 C30混凝土,钢筋ⅠⅡ级。
5、 底脚螺栓与钢筋焊接。
6、 地耐力达200KPA。
原
材
料
连珠山水泥厂产32.5R普通硅酸盐水泥
碎石,中砂,自来水
检
查
意
见
质量部门 建设单位 施工单位
或 监 理
代 表 代 表 代 表
塔 吊 安 装 施 工 方 案
QT-20型塔吊安装施工方案
(一)塔机基础
塔身基础形式采用分离式现浇式钢筋混凝土基础。根据塔身中心线的位置确定四个1.33M混凝土基础开挖尺寸,利用人工挖土。挖至要求深度后,测量地耐力和抄平基底,地耐力达200KPa。混凝土标号采用C30,水泥采用连珠山产32.5R普硅水泥,碎石,中砂,自来水。
基础浇筑完成后要进行验收,验收合格强度达到要求后,方可进行塔吊的安装。
(二)装前的准备工作:
1、安装人员在安装前就塔机的结构、技术性能做到全面了解,并勘察好施工现场情况,考虑安装和拆卸有无障碍等情况,然后制定出安装工作计划,统筹安排,确保任务完成。
2、施工组织人员:
安装负责人:侯福祥
作 业 人员:周万森 刘勇文 张 野
王玉龙 朱喜文 李明亮
张光成 孟兆辉
3、要有切实可行的安全措施:
组织有关人员学习该工种的岗位责任制及有关安全规程,配备好安全帽,高空作业系好安全带,穿防滑鞋,划出安全警戒区,并设专人进行监护。
4、准备好安装塔机的辅助材料,如绳卡、铁丝、润滑脂、齿轮油等。
5、准备齐全安装塔机时所需用的索具、滑轮、扳手、钳子、撬杆、手锤、棕绳等必备工具。
6、利用水准仪进行基础平面标高控制。开通进场道路,清理现场。
7、利用施工现场临时配电分箱引出专用安装电源,并设专人控制。
(三)安装前的检查:
塔 吊 安 装 施 工 方 案
1、塔机基础验收,根据塔机图纸技术要求的几何尺寸、钢筋、预埋螺栓、混凝土试验报告、做法等否符合要求,隐蔽验收记录,施工负责人签字。
2、金属结构、标准节、平衡臂、起重臂、塔帽、操作室、回转上支座、起重臂拉杆、塔机基础梁、吊装抱杆、各部零件等完好情况。
3、工作机构:起升机构、回转机构、变幅机构、小跑车等有关起重机零部件的完好性。
4、电气系统:电器控制开关、电缆、配电箱、电铃障碍灯。
5、各种安全防护装置:力矩、重量、变幅、高度等限位器、保险装置。
6、现场道路、外电线路、周围建筑物有无障碍。
7、连接螺栓、销轴是否齐全完好。
8、安装工具、吊索、吊具及辅助机械的齐全性、完好性。
(四)安装顺序:
1、底架安装:将底架长梁安放在已达到强度的砼基础中预埋底脚螺栓上,再将短梁安放上,用水准仪找平支脚并锁紧底脚固定螺栓。然后用水平斜撑和水平支撑将长、短梁连接固定住。
2、底部节安装:①将一节标准节安放在底架上固定好。②平衡臂对正塔身标准节放置并锚固好;③将吊穿好起重绳并固定在标准节靠近平衡臂一端的主弦杆上,用卡具固定好;④将第二节标准节吊至第一节标准节的上部固定好,然后将吊杆上升1米。注意提升前先在上部固定导向卡具;⑤将支撑节吊到第二标准节上固定好,再将吊杆提升一节的距离固定好。此时吊杆脱离支撑节的支撑点;⑥安装第四根斜支撑杆,然后用经纬仪校正塔身垂直度达1/1000。
3、身架设:按上述架设标准节的方法,每次吊起一节标准节。每接高一节
提升吊杆一次,直到架设至要求高度。
4、下转台与回转支承架设:将下转台与回转支承组装在一起,用吊杆一次架设在塔身顶部。注意吊杆的悬臂高度不得超过2m。
5、上转台固定节与回转机构架设:将回转机构组装在上转台上,用吊杆一次
架设在回转支承上固定好,注意吊杆的悬臂高度不得超过2.5m。
6、塔顶架设:①将上转台固定节的一端主弦杆对准吊杆,在固定节的主弦杆
塔 吊 安 装 施 工 方 案
上固定两个长固定卡与吊杆套在一起,将吊杆升至塔身最高位置固定;②立起塔顶,将前、后臂拉杆的连接架及第一节拉杆组装在塔顶上,用铁丝固定;③将起重绳拴于塔身顶斜面的滑轮位置,吊起塔顶安装在固定节上,销轴固定。
7、架驶室架设:①下落吊杆,使吊杆上端高出塔身顶部约2.6m,此时拆除固定节上的长固定卡,改而使用固定塔身上的短固定卡;②回转机构接电,使固定节前端对准吊杆;③吊起司机室座落在上转台右侧支座上固定,上部与固定节用螺栓相连。
8、平衡臂架设:①将吊杆落至下转台以下,将吊杆横端贴紧塔身固定,收回起重绳;②在塔顶顶端,平衡臂前端及平衡重吊架前端,各固定1T滑轮一个,起重绳按要求穿绕,最后固定于平衡臂前端,臂架尾部拴一根溜绳;③启动起升机构,慢慢拉紧起重绳,将平衡臂缓缓拉起,使其根部铰点接近固定节铰点。当两铰点对正后,销上销轴。注意提升臂架时,溜住溜绳,以免平衡臂偏转和碰撞臂架;④松开平衡臂根部的起重绳,起重绳按要求穿绕,最后固定在塔顶。启动起升机构,慢慢拉紧起重绳,同时向后拉紧溜绳。将起重臂拉起一个角度(必须越过死点)。借此将平衡臂向上拉至上扬15~20°角的位置停住。连接平衡臂上拉杆,销上销轴;⑤拉杆连接完毕,慢慢松动刹车,放松起重绳,使拉杆缓缓拉紧;⑥吊起两块平衡重安放于平衡臂尾部。
9、起重臂架设:①起重臂在地面对接并装上起重跑车,穿绕并拉紧变幅绳,将跑车固定于臂架首节,安装起重臂前后拉杆,用铁丝固定在上弦杆上。②起重臂根部和塔顶顶部各固定滑轮一个,第5节臂前部固定1T滑轮2个。臂架尾部拴上溜绳。③将起重绳从塔顶起重滑轮穿下,穿绕臂架根部1T滑轮,向上至塔顶顶
部固定。卸下固定节前端的滑轮组。④启动起升机构,慢慢拉紧起重绳,将臂架拉起,使臂架根部铰点与固定节铰正,销上销轴。注意溜绳,防止臂架反转和碰撞塔身。⑤解下起重绳,退出根部滑轮,按倍率为4将起重绳穿绕过起重臂第5节的滑轮组和塔顶顶部的滑轮组,最后固定于塔顶顶部。⑥慢慢收紧起重绳,同时拉紧溜绳,使臂架向上拉起越过死点,起重臂随之拉起臂架向上拉起一个角度15~20°位置停住。连接起重臂前后拉杆,销上销轴。⑦松动刹车,慢慢放下起
重臂,缓缓拉紧拉杆。⑧解下起重绳,收回卷筒上。卸下塔顶及起重臂上的滑轮
塔 吊 安 装 施 工 方 案
组。装上固定节前端的滑轮组。
10、吊装后两块平衡重。
11、接通全部电源,安全装置及回转锁车装置。
12、穿绕起重绳,按从塔顶滑轮、固定节、起重跑车、吊钩的顺序最后固定于起重臂前端。
13、整体检查:①用经纬仪测量塔身与地面垂直度,误差≤3/1000。②检查金属结构的联接螺栓和销轴,结构件不得变形,焊缝不得有裂纹。③检查起升、回转、变幅机构,动作正确、平稳、无异响、无振动噪音,减速机润滑良好,升温适度,无渗漏现象,调整开式齿轮传动啮合间隙,齿面接触良好。④制动器磨擦片与制动磨擦面之间接触均匀,制动弹簧张力适度,导杆行程、制动间隙适宜、制动器开闭灵活、制动平稳可靠。⑤钢丝绳绳端固定要牢固,钢丝绳放出最大工作长度后,卷筒上的余留安全圈数不小于3圈,绳排列有序。⑥电气器件接触良好,走线明确,线端连接牢固、正确、可靠,主隔离开关、紧急开关、漏电保护开关、短路过流保护、过压及失压保护,缺相错相保护、零位保护和接地接零等电气保护,电流电压符合要求。
14、安全装置:①力矩限制器——当起重力矩超过其额定值,并小于额定值的110%时,应停止提升及变幅向外动作。起重机应在额定最大起重量相应最大幅度、中间幅度和最大工作幅度三个位置分别进行调试报警装置和限位开关,使其在超标时能及时报警和切断电源。②重量限制器——当吊重超过最大起重量并小于最大起重量的110%,应停止提升方向,但允许有下降方向的运动。③起升限制器——小车变幅的起重机,吊钩装置顶部至起重臂下端的最小距离1000mm时,应立即停止提升,重复试验三次,确保限位器灵敏可靠。④变幅限位装置——当变幅小车驼行至臂端700mm时应自动停止,小车运行至臂根部700mm时应自动停止,否则应调整限制器。
15、空载运转试验:分别操纵起升、回转、变幅机构开关,使各机构正反转运行各3次,运行正常,操作灵活,制动器和限位开关灵敏可靠。
16、额定载荷试验:①最大幅度30m,吊重0.64t,升降、回转、变幅各3次;②幅度11m,吊重2t,升降、回转、变幅各3次。进行上述试验同时调整好力矩、
塔 吊 安 装 施 工 方 案
重量限制器、高度、变幅、回转限制等。
17、保护接地装置的制作及安装。
塔式起重机安装安全技术措施
1、架设及拆卸工作应由专门人员进行,作业人员须统一指挥,明确分工。
2、作业人员应戴安全帽、穿胶鞋、登高佩安全带。
3、装、拆工作时的风力不大于4级。
4、装、拆电器部分需由电器专业人员进行。
5、装、拆工作中,严禁只装、拆一个臂架就中断作业。
6、禁止从高处向下抛物。
7、使用起重绳时,绳端固定处不少于三只绳夹。
8、装、拆工作时,应在地面设置警戒区,非工作人员应远离装、拆现场。
塔式起重机安装验收记录
工程名称:运输公司2#楼 使用单位:第一项目经理部 机型:QT-20型 安装高度:24m
项 目
检 查 内 容
检 验 记 录
基
础
轨
道
固定起重机基础是否符合设计要求
采用现浇钢筋混凝土固定基础,符合设计要求,基础技术要求:尺寸1.33m3,混凝土标号C30,配筋φ10、φ14,水平偏差经测试为0.5‰。
行走式起重机的基础和轨道应按规定铺设。轨距允许偏差±5mm,两轨高差±4mm,纵向坡度1‰,两轨接缝错开1.5m以上。有排水措施,两轨间作电气连接,轨道端部1m处设终止档,高度是轮径的50%以上,轨道作好接零保护。
塔
身
塔身垂直度偏差≤3‰,从互相垂直的两个方向测量。
测点高度m
22
22
偏差率‰
偏差mm
15
20
0.68
0.91
工作机构
各传动机构连接螺栓紧固,运转平稳,无异常声响,各制动器灵敏可靠。
连接螺栓紧固,运转平稳,各制动器灵敏可靠。
电 气
接线牢固、正确、接地良好、接地电阻应小于10Ω。
接线牢固、正确,接地良好,接地电阻经测试为8.3Ω。
安全保护
装 置
各限制器、限位器、保险装置齐全、灵敏可靠,安全防护设施齐全。
限制器、限位器、保险装置齐全,灵敏可靠,作业平台和平衡臂护栏安装牢固。
液压传动
压力正常,工作平稳可靠,无泄漏。
——
钢 丝 绳
钢丝绳选配合理,完好无损,绳卡按规定设置。
钢丝绳选配合理,绳卡3个,间距100mm。
试
验
1、 空载试验:各工作机构单项动作和联合动作反复三次。
2、额定载荷试验:超载静态,动态试验。
1、空载试验各工作机构正常。
2、额定载荷试验正常。
3、额定载荷动态试验正常。
4、超载荷静态试验一切正常,各结构无变化。
幅度(m)
30
11
30
11
30
11
荷载(t)
0.64
2
0.64
2
0.64
2
超载125%
0.8
2.5
0.8
2.5
0.8
2.5
验 收
结 论
经各项试验,各工作机构运转正常,安全装置灵敏可靠,符合QT-20型塔吊使用要求。验收合格,同意使用。
2001年5月28日
公司安全部门: 公司设备部门: 使用单位:
塔式起重机安装验收记录
工程名称: 使用单位: 机型: 安装高度:
项 目
检 查 内 容
检 验 记 录
基
础
轨
道
固定起重机基础是否符合设计要求
行走式起重机的基础和轨道应按规定铺设。轨距允许偏差±5mm,两轨高差±4mm,纵向坡度1‰,两轨接缝错开1.5m以上。有排水措施,两轨间作电气连接,轨道端部1m处设终止档,高度是轮径的50%以上,轨道作好接零保护。
塔
身
塔身垂直度偏差≤3‰,从互相垂直的两个方向测量。
测点高度m
偏差率‰
偏差mm
工作机构
各传动机构连接螺栓紧固,运转平稳,无异常声响,各制动器灵敏可靠。
电 气
接线牢固、正确、接地良好、接地电阻应小于10Ω。
安全保护
装 置
各限制器、限位器、保险装置齐全、灵敏可靠,安全防护设施齐全。
液压传动
压力正常,工作平稳可靠,无泄漏。
钢 丝 绳
钢丝绳选配合理,完好无损,绳卡按规定设置。
试
验
2、 空载试验:各工作机构单项动作和联合动作反复三次。
2、额定载荷试验:超载静态,动态试验。
幅度(m)
荷载(t)
超载125%
验 收
结 论
年 月 日
公司安全部门: 公司设备部门: 使用单位:
塔式起重机安装验收记录
工程名称: 使用单位: 机型: 安装高度:
项 目
检 查 内 容
检 验 记 录
基
础
轨
道
固定起重机基础是否符合设计要求
行走式起重机的基础和轨道应按规定铺设。轨距允许偏差±5mm,两轨高差±4mm,纵向坡度1‰,两轨接缝错开1.5m以上。有排水措施,两轨间作电气连接,轨道端部1m处设终止档,高度是轮径的50%以上,轨道作好接零保护。
塔
身
塔身垂直度偏差≤3‰,从互相垂直的两个方向测量。
测点高度m
偏差率‰
偏差mm
工作机构
各传动机构连接螺栓紧固,运转平稳,无异常声响,各制动器灵敏可靠。
电 气
接线牢固、正确、接地良好、接地电阻应小于10Ω。
安全保护
装 置
各限制器、限位器、保险装置齐全、灵敏可靠,安全防护设施齐全。
液压传动
压力正常,工作平稳可靠,无泄漏。
钢 丝 绳
钢丝绳选配合理,完好无损,绳卡按规定设置。
试
验
3、 空载试验:各工作机构单项动作和联合动作反复三次。
2、额定载荷试验:超载静态,动态试验。
幅度(m)
荷载(t)
超载125%
验 收
结 论
年 月 日
公司安全部门: 公司设备部门: 使用单位:
密 山 市 警 官 公 寓 综 合 楼
塔 吊 安 拆
安
全
技
术
交
底
安全技术交底记录
2001 年 9 月 28 日
工程名称
警官公寓
分部分项工程
塔吊安装
工种
塔吊司机
1、认真遵守塔吊安装的有关规定,指挥人员和操作人员必须持证上岗。
2、严格遵守安全操作规程,不准违章作业或酒后作业。
3、认真勘察地形及进场路线,路基处理必须符合规范规定。
4、认真做好塔机的防腐除锈及润滑工作。
5、详细检查各金属结构的焊缝及疲劳状况,检查绳索、地锚、电气设备及制动器等的安全可靠性。
6、设置安全警戒区域,并有专人负责安全监护。
7、安装前应对塔吊、起重机具进行检查,发现问题及时处理。
8、安装起重臂时,须检查起重臂头部与塔身的固定是否解除,钢丝绳组及滑轮是否正常工作。
9、安装结束应进行试运转,并检查调整各部位紧固螺栓及间隙情况,验收合格后方准交付使用。
10、必须有安装方案、安全技术措施。
交底人签字:
接受人(全员)签字:
注:本交底必须一式二份,生产班组、项目经理各一份。
密 山 市 警 官 公 寓 综 合 楼
多 塔 作 业
安
全
措
施
多 塔 作 业 安 全 措 施
工 程 名 称
警官公寓综合楼
交 底 项 目
多塔作业安全措施
警官公寓综合楼工程,建筑面积11780M2 ,建筑高度21.2M,施工需要两台QT-20型塔吊,两台塔吊的起重臂均为30M长,两台塔吊的安装位置不能满足两塔臂杆回转半径的安全距离,两塔在同一位置作业时会发生相互碰撞,为防止安全事故发生采取以下措施:
1、在安装塔吊时,相应提高两台塔吊的安装高度,南侧塔吊高于北侧塔吊5M,使两塔臂杆回转时不碰撞。
2、两塔臂杆在交错方向作业或回转时,吊钩要控制20M回转半径内,以防止高塔吊钩与低塔臂杆相碰或塔吊所吊物件相碰撞。
3、两塔司机在操作臂杆回转时,到达同一方向前应鸣铃提醒对方注意。
4、停止作业时,塔吊的吊钩应升至高限距离2M处,以防臂杆随风转碰撞臂杆。
塔吊司机:
塔吊指挥:
编 制 人
贾 伟 凡
审 核 人
安全部门
编制日期
2001年9月28日
密 山 市 警 官 公 寓 综 合 楼
地
质
勘
探
报
告
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
苗木供应合同书
甲方:
乙方:周至县哑柏镇绿星苗圃
经甲乙双方协商同意, (以下简称甲方)从周至县哑柏镇绿星苗圃(以下简称乙方)购买银杏苗木,(用于渭政办发[2010]205号文件,渭南市区绿化),并就相关事宜达成以下协议:
一、 苗木数量:
二、 苗木规格:胸径15cm以上,主干通直,树头完整,枝条匀称、丰满,无病虫害,树形美观。
三、 苗木价格:每株计人民币
四、 该价格包括:苗木费、挖掘费、包装费、装车费、拉运费五项。合计人民币( )
五、 付款方式:任务完成后,10日内一次付清。
六、 有关事项:
1、 土球规格:苗木所带土球直径1.2米以上,厚度60cm以上,卸车前完整不破裂。
2、 包装规格:土球包装腰带无间隙宽度12cm以上,纵扎草绳间隙在2cm以下。绳杆高度40cm,缠冠高度2米。
3、 所有苗木必须是播种培育,均为本苗圃苗木,严禁从外省、外地调动,由此产生的不良后果,由乙方负责。
4、 乙方必须按照甲方时间、地点、数量要求按时送苗。(送苗地点,渭南市城区)并保证我县任务完成居全市前三名。
5、 苗木结算数量以接收方接收单上的数据为准,因不符合合同条款中苗木规格要求的,接收方拒绝接收的苗木由乙方自行处理。
六、本合同未尽事宜,甲乙双方同意协商解决。
七、合同条款违约,造成经济损失,由造成损失方全额赔偿。
八、本合同一式两份,甲乙双方各执一份,自签字盖章之日起生效 二0一0年十二月
展开阅读全文
