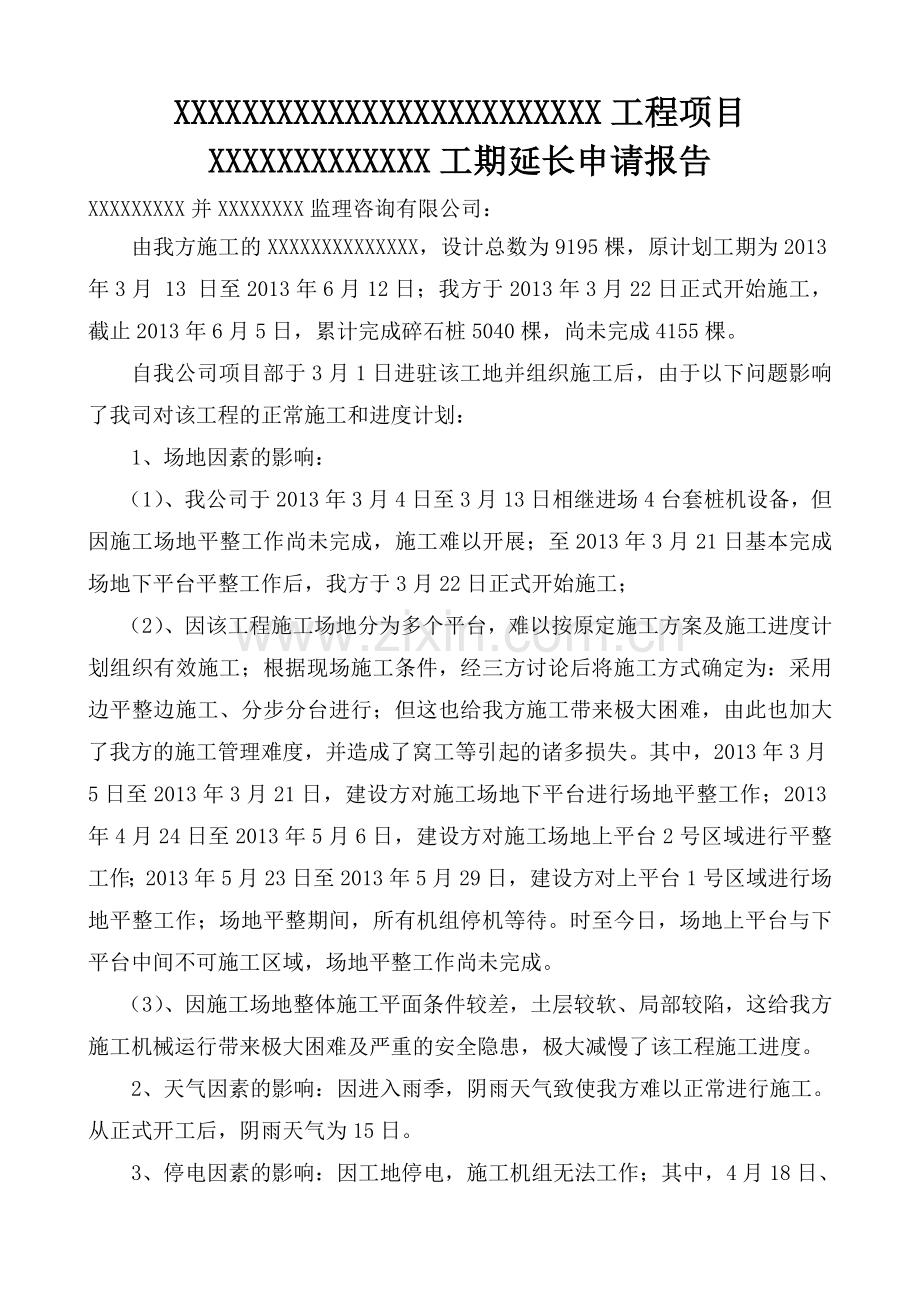

1、XXXXXXXXXXXXXXXXXXXXXXXXX工程项目XXXXXXXXXXXXX工期延长申请报告XXXXXXXXX并XXXXXXXX监理咨询有限公司:由我方施工的XXXXXXXXXXXXXX,设计总数为9195棵,原计划工期为2013年3月 13 日至2013年6月12日;我方于2013年3月22日正式开始施工,截止2013年6月5日,累计完成碎石桩5040棵,尚未完成4155棵。自我公司项目部于3月1日进驻该工地并组织施工后,由于以下问题影响了我司对该工程的正常施工和进度计划: 1、场地因素的影响:(1)、我公司于2013年3月4日至3月13日相继进场4台套桩机设备,但因施工场地平整工作

2、尚未完成,施工难以开展;至2013年3月21日基本完成场地下平台平整工作后,我方于3月22日正式开始施工;(2)、因该工程施工场地分为多个平台,难以按原定施工方案及施工进度计划组织有效施工;根据现场施工条件,经三方讨论后将施工方式确定为:采用边平整边施工、分步分台进行;但这也给我方施工带来极大困难,由此也加大了我方的施工管理难度,并造成了窝工等引起的诸多损失。其中,2013年3月5日至2013年3月21日,建设方对施工场地下平台进行场地平整工作;2013年4月24日至2013年5月6日,建设方对施工场地上平台2号区域进行平整工作;2013年5月23日至2013年5月29日,建设方对上平台1号区

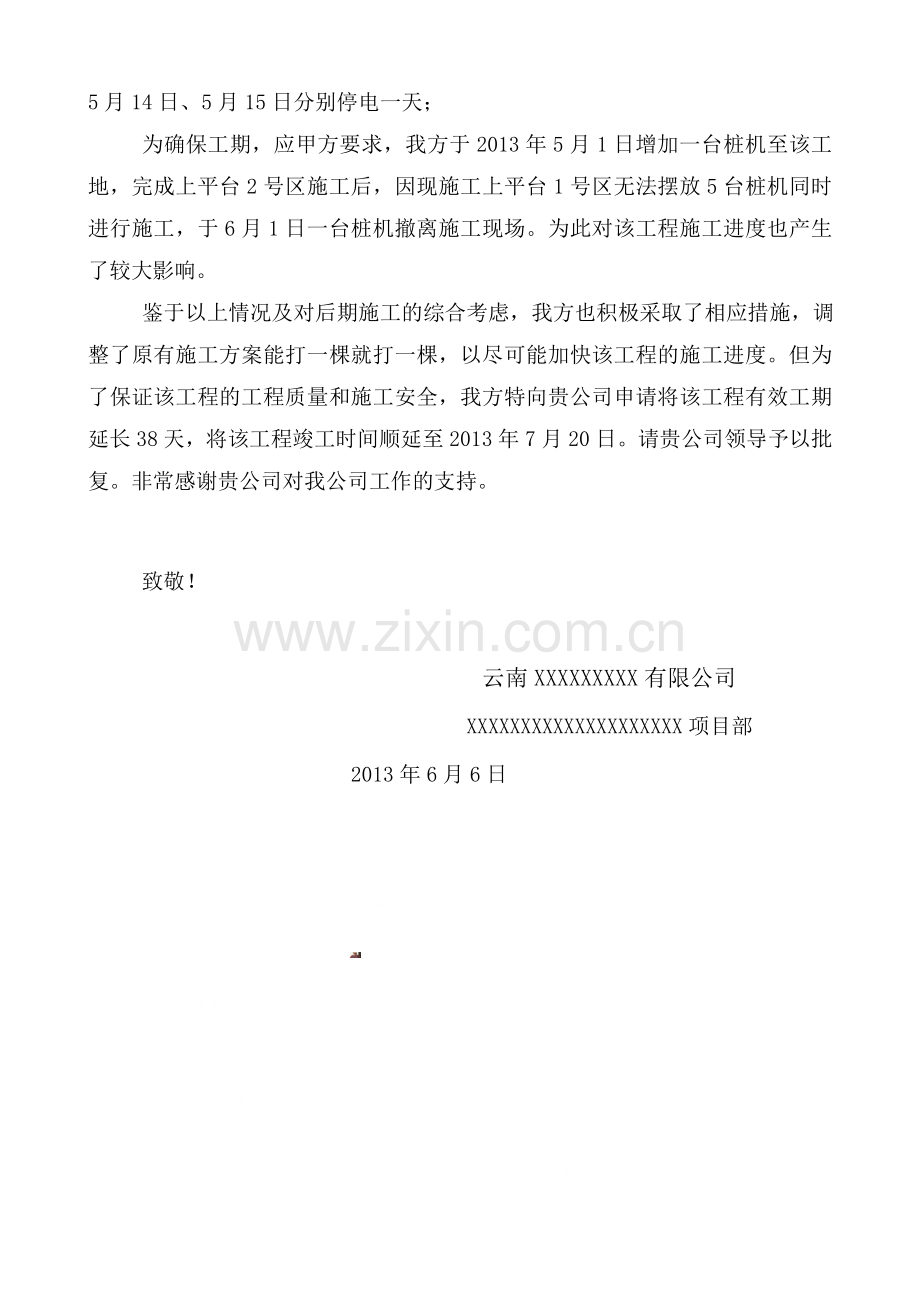

3、域进行场地平整工作;场地平整期间,所有机组停机等待。时至今日,场地上平台与下平台中间不可施工区域,场地平整工作尚未完成。(3)、因施工场地整体施工平面条件较差,土层较软、局部较陷,这给我方施工机械运行带来极大困难及严重的安全隐患,极大减慢了该工程施工进度。2、天气因素的影响:因进入雨季,阴雨天气致使我方难以正常进行施工。从正式开工后,阴雨天气为15日。3、停电因素的影响:因工地停电,施工机组无法工作;其中,4月18日、5月14日、5月15日分别停电一天;为确保工期,应甲方要求,我方于2013年5月1日增加一台桩机至该工地,完成上平台2号区施工后,因现施工上平台1号区无法摆放5台桩机同时进行施工

4、,于6月1日一台桩机撤离施工现场。为此对该工程施工进度也产生了较大影响。 鉴于以上情况及对后期施工的综合考虑,我方也积极采取了相应措施,调整了原有施工方案能打一棵就打一棵,以尽可能加快该工程的施工进度。但为了保证该工程的工程质量和施工安全,我方特向贵公司申请将该工程有效工期延长38天,将该工程竣工时间顺延至2013年7月20日。请贵公司领导予以批复。非常感谢贵公司对我公司工作的支持。致敬!云南XXXXXXXXX有限公司XXXXXXXXXXXXXXXXXXXX项目部2013年6月6日个人工作业务总结本人于2009年7月进入新疆中正鑫磊地矿技术服务有限公司(前身为“西安中正矿业信息咨询有限公司”)

5、,主要从事测量技术工作,至今已有三年。在这宝贵的三年时间里,我边工作、边学习测绘相专业书籍,遇到不懂得问题积极的请教工程师们,在他们耐心的教授和指导下,我的专业知识水平得到了很到的提高,并在实地测量工作中加以运用、总结,不断的提高自己的专业技术水平。同时积极的参与技术培训学习,加速自身知识的不断更新和自身素质的提高。努力使自己成为一名合格的测绘技术人员。在这三年中,在公司各领导及同事的帮助带领下,按照岗位职责要求和行为规范,努力做好本职工作,认真完成了领导所交给的各项工作,在思想觉悟及工作能力方面有了很大的提高。 在思想上积极向上,能够认真贯彻党的基本方针政策,积极学习政治理论,坚持四项基本原

6、则,遵纪守法,爱岗敬业,具有强烈的责任感和事业心。积极主动学习专业知识,工作态度端正,认真负责,具有良好的思想政治素质、思想品质和职业道德。 在工作态度方面,勤奋敬业,热爱本职工作,能够正确认真的对待每一项工作,能够主动寻找自己的不足并及时学习补充,始终保持严谨认真的工作态度和一丝不苟的工作作风。 在公司领导的关怀以及同事们的支持和帮助下,我迅速的完成了职业角色的转变。一、回顾这四年来的职业生涯,我主要做了以下工作:1、参与了新疆库车县新疆库车县胡同布拉克石灰岩矿的野外测绘和放线工作、点之记的编写工作、1:2000地形地质图修测、1:1000勘探剖面测量、测绘内业资料的编写工作,提交成果新疆库

7、车县胡同布拉克石灰岩矿普查报告已通过评审。2、参与了库车县城北水厂建设项目用地压覆矿产资源评估项目的室内地质资料编写工作,提交成果为库车县城北水厂建设项目用地压覆矿产资源评估报告,现已通过评审。3、参与了新疆库车县巴西克其克盐矿普查项目的野外地质勘查工作,参与项目包括:1:2000地质测图、1:1000勘查线剖面测量、测绘内业资料的编写工作;最终提交的新疆库车县康村盐矿普查报告已通过评审。4、参与了新疆哈密市南坡子泉金矿2009年度矿山储量监测工作,项目包括:野外地质测量与室内地质资料的编写,提交成果为新疆哈密市南坡子泉金矿2009年度矿山储量年报,现已通过评审。6、参与了新疆博乐市五台石灰岩

8、矿9号矿区勘探项目的野外地质勘查工作,项目包括:1:2000地质测图、1:1000勘探剖面测量、测绘内业资料的编写工作,并绘制相应图件。7、参与了新疆博乐市托特克斜花岗岩矿详查报告项目的野外地质勘查工作,项目包括:1:2000地质测图、1:1000勘探剖面测量、测绘内业资料的编写工作,并绘制相应图件。通过以上的这些工作,我学习并具备了以下工作能力: 1、通过实习,对测绘这门学科的研究内容及实际意义有了系统的认识。加深对测量学基本理论的理解,能够用有关理论指导作业实践,做到理论与实践相统一,提高分析问题、解决问题的能力,从而对测量学的基本内容得到一次实际应用,使所学知识进一步巩固、深化。2、熟悉

9、了三、四等控制测量的作业程序及施测方法,并掌握了全站仪、静态GPS、RTK等测量仪器的工作原理和操作方法。3、掌握了GPS控制测量内业解算软件(南方测绘 Gps数据处理)以及内业成图软件(南方cass)的操作应用。能够将外业测量的数据导入软件进行地形图成图和处理。4、在项目技术负责的指导下熟悉了测量技术总结的编写要求和方法,并参与了部分项目测量技术总结章节的编写工作。5、在项目负责的领导下参与整个测量项目的组织运作,对项目的实施过程有了深刻理解。通过在项目组的实习锻炼了自己的组织协调能力,为以后的工作打下了坚实基础。二、工作中尚存在的问题 从事测绘工作以来,深深感受到工作的繁忙、责任的重大,也因此没能全方位地进行系统地学习实践,主要表现为没有足够的经验,对于地形复杂的地段理解不够深刻;理论知识掌握不够系统,实践能力尚为有限。以上问题,在今后工作中自己将努力做到更好。三、今后的工作打算 通过总结四年来的工作,我无论从工作技术上,还是从世界观、人生观、价值观等各个方面,都有了很大的提高。今后,我会在此基础上,刻苦钻研,再接再厉,使自己在业务知识水平更上一层楼,为测绘事业的发展,贡献自己的力量。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 报告/总结

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
