1、.2021年第一季度工作汇报工程部公司自3月5日收假以来,各工程已平安生产运营37天,我们工程部秉承着去年公司的经营理念和开展方向,在制度改革和完善上不断努力着,日常工作中也尽量将工作做实做细做好。首先我向公司领导汇报一下工程部日常工作情况,主要工作包括已完工程售后保修和在建工程进度生产。目前正在保修工程有华禹嘉苑、通盛世纪城四期。通盛世纪城在4月4日与通盛王总协商,除防水工程外的其余工程均已完成保修;华禹嘉苑小区正在处理31家住户墙面裂缝问题,目前该小区除防水工程外的其余工程也均已完成保修责任和义务。公司在建工程有腾龙陶瓷二期配套工程、通盛未来城工程、芝川棚户区1#、3#住宅楼工程、芝川史记
2、城工程、基督教堂餐厅工程,下面汇报进度生产情况。一、腾龙陶瓷二期配套工程办公楼及餐厅:餐厅已完工。办公楼正在安装灯具;电梯已到场,由于变更后过梁4月8日刚刚浇筑,预计23日开始安装,月底完成;装饰公司负责的空调主机因货款原因约50万尚未进场,因此原方案4月底完成竣工验收,预计推迟10天以上。二、腾龙陶瓷二期配套工程室外工程:正在施工工程有8台区堆料仓18个共71个、8台区排水管、6台区砼地面、3台区3号开闭所、2台区1号卫生间;以上已开工程方案7月底完工。未施工工程有8台区堆料仓53个、7台区7500m蓄水池2个、6台区及3台区卫生间2个、沥青混凝土道路约1.7万平方米、砼地面约9万平方米、陶

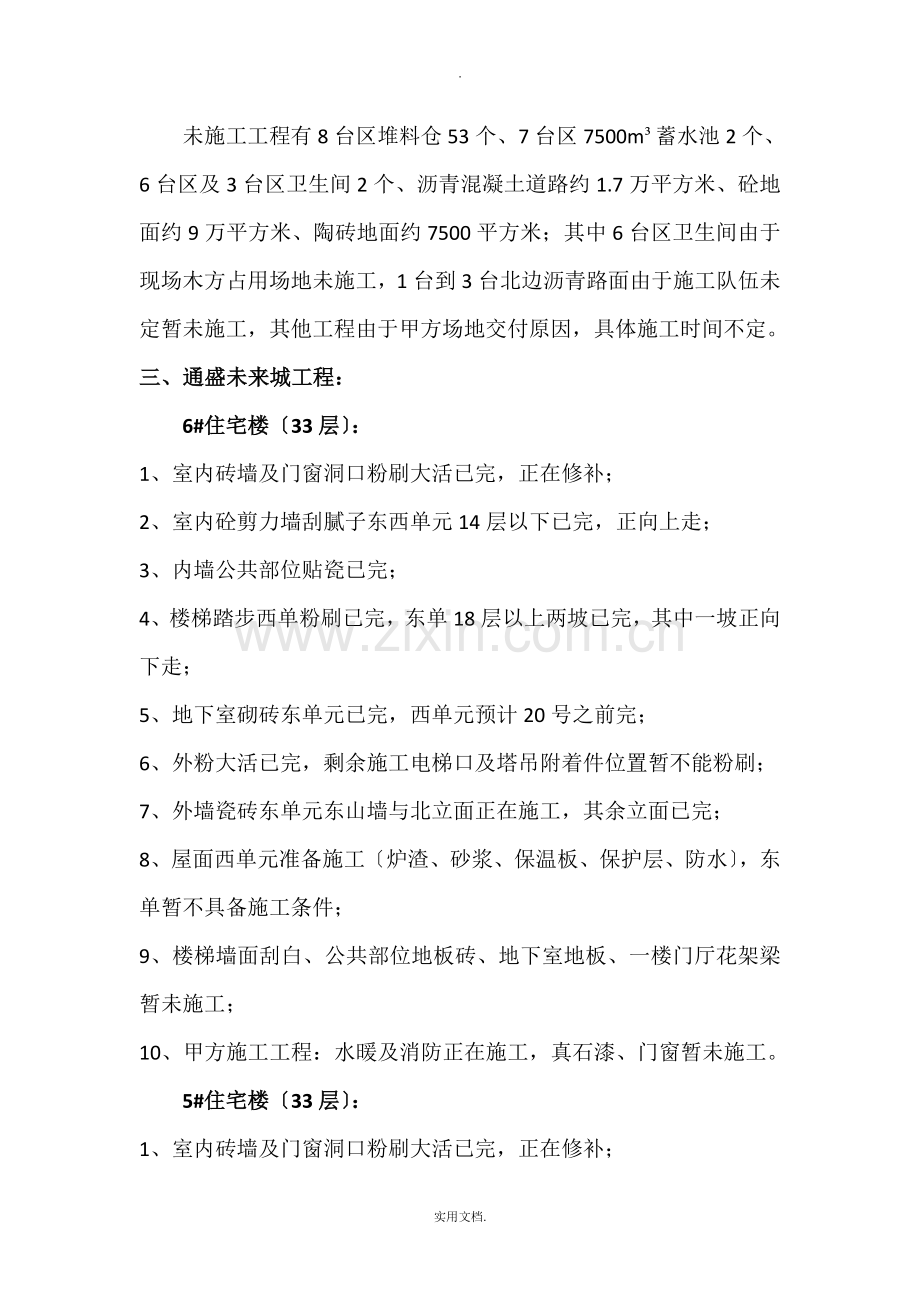

3、砖地面约7500平方米;其中6台区卫生间由于现场木方占用场地未施工,1台到3台北边沥青路面由于施工队伍未定暂未施工,其他工程由于甲方场地交付原因,具体施工时间不定。三、通盛未来城工程:6#住宅楼33层:1、室内砖墙及门窗洞口粉刷大活已完,正在修补;2、室内砼剪力墙刮腻子东西单元14层以下已完,正向上走;3、内墙公共部位贴瓷已完;4、楼梯踏步西单粉刷已完,东单18层以上两坡已完,其中一坡正向下走;5、地下室砌砖东单元已完,西单元预计20号之前完;6、外粉大活已完,剩余施工电梯口及塔吊附着件位置暂不能粉刷;7、外墙瓷砖东单元东山墙与北立面正在施工,其余立面已完;8、屋面西单元准备施工炉渣、砂浆、保
4、温板、保护层、防水,东单暂不具备施工条件;9、楼梯墙面刮白、公共部位地板砖、地下室地板、一楼门厅花架梁暂未施工;10、甲方施工工程:水暖及消防正在施工,真石漆、门窗暂未施工。5#住宅楼33层:1、室内砖墙及门窗洞口粉刷大活已完,正在修补;2、室内砼剪力墙刮腻子东西单元6-15层两单元已完,正向上走;3、内墙公共部位贴瓷2-19层已完,20层以上因地暖施工暂未施工;4、楼梯踏步粉刷两个单元一坡完,东单元另一坡15层以上完,正向下走,西单元2层以上已完;5、地下室砌砖已砌一半,砖跟不上;6、外粉大活已完,剩余施工电梯口及塔吊附着件位置暂不能粉刷;7、外墙瓷砖西单元南北立面正在施工,其余立面已完;8
5、、屋面炉渣已铺炉渣、砂浆、保温板、保护层、防水,其余暂不具备施工条件;9、楼梯墙面刮白、公共部位地板砖、地下室地板、一楼门厅花架梁暂未施工;10、甲方施工工程:水暖及消防正在施工,真石漆、门窗暂未施工。5#、6#楼按甲方要求6月底交工,实际进度5月中旬可以完工;四段车库主体已完未验收;综一#楼节能由于保温板检验报告厚度与图纸厚度不符未验收,方案4月底完成竣工验收;综二#楼正在安装二层梁底模板,钢筋未到场,进度方案暂未上报。三、芝川工程部1、1#楼外墙施工及修补工作进入尾声,其余工程已全部完工;3#楼外墙涂料正在施工,其余工程已全部完成,1、3#楼方案4月底完工。3、2#、4#已完工,由于节能工
6、程节能计算书与蓝图不符,不能验收,也暂不能进行竣工验收。4、芝西路东段已通过竣工验收,未备案;西段已完工,未验收。5、华池路已通过竣工验收,未备案。四、史记城工程1、12个单体工程已完工,未竣工验收8、11、12、43、6、17、23、38、40、42、44、47#;2、3段城墙大活已完,剩余尾活台阶石材正在施工53北、20东、1#西;3、戏楼一层主体正在施工,方案5月底完工;4、连廊45、46、47正在进行砌砖,方案4月底完工。五、基督教堂餐厅正在挖土,总进度方案7月底完工六、工程建设中存在问题及建议1、施工组织方面有些工程施工安排无次序,现场布置混乱,员工责任目标不清,遇见问题互相推诿,这
7、些都表达出了一个工程的组织问题。而施工组织设计是贯穿指导整个施工过程的重要文件,但在实际运用中,施工组织设计根本成了形式,施工组织设计的编制照抄网上,照搬标准章节,在工程上已成普遍显现,施工组织设计不能切实有效地指导现场施工管理工作,失去了应有的作用,可能有的工程经理靠经验能较好的安排现场的平安生产文明施工,但工程再大一点,再复杂一点里?咱们工地上常说“好眼不如烂线,这句话同样可以用来比喻施工组织设计的重要性,合理的现场布置图,清晰明确的进度方案,切实高效的的人员分工,准确的材料设备投入方案,这些都是干好一个工程的根底,是贯彻指导整个工程建设过程的关键性文件。希望各工程部在施工组织设计的编制上
8、工程经理、技术负责、专业施工员多沟通,现场的布置、各项工作的安排、材料设备的投资方案都要切实符合本工程性质及特色,使其发挥应有的作用,改善工程管理现状,向标准化开展。2、保证质量的技术措施,技术交底方面技术交底是各级管理人员及施工人员熟知施工内容、工艺、要求,保障施工质量和平安生产的最重要措施。技术交底结合质量三检制是工程施工中防止重大失误,保证工程质量的重要技术保障。但是,工程上普遍存在交底不全面,甚至从不交底的现状,更严重的是工程部有的施工管理人员自己都不知道这活怎么干,材料配合比是多少,合格标准是多少;所以,各工程部必须严格执行技术交底制度,特别是关键部位施工及新工艺的应用,防止出现质量
9、平安盲点,埋下质量平安隐患。3、本钱管理方面质量、平安、进度都是影响一个工程利润的重要指标,这里主要强调各工程的工程签证、索赔方面存在的问题。各工程部都存在签证工作滞后,有索赔而不索赔的问题。在日常办理签证过程中,由于各种原因甲方、监理不予及时办理签证或者索赔,但是工程部要把资料做细做全,影像资料、联系单、会议纪要、停工复工报告、施工日记,这些都是以后办理签证和索赔的重要依据,只要和这个签证关联的资料都应在签证工作内,特别是政府工程审计时,审计单位会依据你这个签证索赔单去复核你的其他资料,任何一项资料的缺失都可能使这张签证索赔单成为废纸。所以,为了大家的劳动成果,公司的利益,各工程部应该重视签
10、证索赔工作,必须建立签证台账,做好本钱管理工作。4、材料管理方面材料管理制执行过程中遇到很多问题,主要突出在以下几点:、工程开工前无材料使用方案。、有些材料申报仓促,时间紧。、材料使用过程中发现材料没有报够,仓促申报。、某些材料进场后搁置时间较长,变相增加资金压力。希望材料部组织各材料员根据现场具体问题,制定一个合理详细的材料管理制度,做到责任到人,有奖有罚。5、原材料报验、送检,砼试件留置、送检。这些资料各工程部都存在缺失、送检不及时的问题,而这些资料又不能后补,希望各工程部能重视。6、绩效考核方面绩效考核是我们的短板,工程上与公司没有一个完整的绩效考核制度,导致员工在工作上的积极性越来越低,思想上逃避工作,逃避责任,员工个人能力无法表达、涨薪困难,转又导致工程利益受损。上面这些问题的产生不是一朝一夕的,解决问题也不是一蹴而就。首先应帮助有关管理人员认真学习、提高认识。针对不同的职责组织进行专项业务、技术技能培训,使他们充分认识到岗位职责的重要性。其次,当今企业的竞争就是人才的竞争,没有人才就没有可持续开展的后劲和动力。因此,我们应该重视人才的招聘和培养,做到强大自身,方能干好工作。各工程部将2021年施工日记上交工程部。实用文档.
