1、精选文档技 术 交 底 书 编号:工程名称成都市天回镇污水处理厂单位工程节流井、粗格栅、提升泵房及附属分项工程深基坑 土方开挖审 批 人交底内容土方施工日 期200 年 月 日一、工程整体概况节流井、粗格栅及提升泵房位于污水厂的西南角。拟建节流井、粗格栅及提升泵房下部为钢筋混凝土池体,上部为框架结构形式。节流井基础垫层底设计标高为-16.42m,粗格栅基础垫层底设计标高为-16.22m,提升泵房基础垫层底设计标高为-17.77m。本次开挖范围包括节流井、粗格栅及提升泵房、进出节流井和粗格栅及提升泵房的管道以及管道检查井。二、施工技术方案(附平面图)1、基坑土方开挖按照1:0.8放坡开挖,在-5
2、.50,-11.00处设置两个台阶。台阶宽度为1.00m。2、土方开挖采用反铲机械分层开挖,局部(基坑转角处)采用人工开挖、清理。3、各层土方开挖深度为严格按照锚杆施工深度超挖50cm开挖,每层开挖深度为2m控制,严禁超挖。开挖坡度严格控制在1:0.8以内。4、土方运输由基坑修坡度为1:6,宽度为5m的马道进行倒运。马道由鼓风机房与生化池之间穿过,经搅拌站与鼓风机房之间出围墙,由新建四斗渠上临时管桥到堆土场。5、土方开挖应防止挖掘机械碰撞完成的钢筋混凝土面层支挡体系、基底原状土和降水设施。6、土方开挖必须根据土方开挖必须与喷锚施工密切合作,下层土开挖时,必须等上层基坑支护完毕且混凝土强度达到设

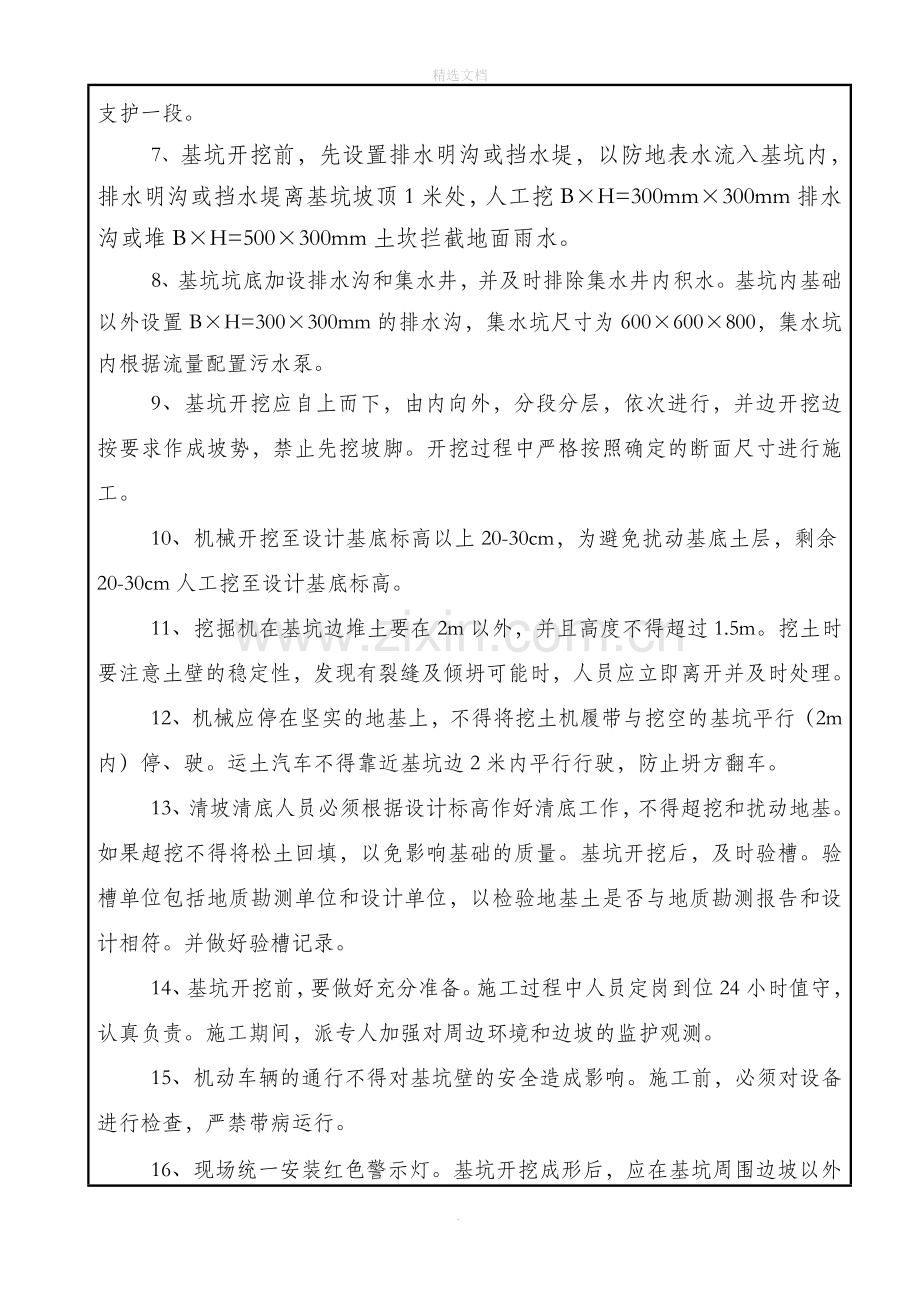

3、计强度的60%以上。开挖一段,支护一段。7、基坑开挖前,先设置排水明沟或挡水堤,以防地表水流入基坑内,排水明沟或挡水堤离基坑坡顶1米处,人工挖BH=300mm300mm排水沟或堆BH=500300mm土坎拦截地面雨水。8、基坑坑底加设排水沟和集水井,并及时排除集水井内积水。基坑内基础以外设置BH=300300mm的排水沟,集水坑尺寸为600600800,集水坑内根据流量配置污水泵。9、基坑开挖应自上而下,由内向外,分段分层,依次进行,并边开挖边按要求作成坡势,禁止先挖坡脚。开挖过程中严格按照确定的断面尺寸进行施工。10、机械开挖至设计基底标高以上20-30cm,为避免扰动基底土层,剩余20-3
4、0cm人工挖至设计基底标高。11、挖掘机在基坑边堆土要在2m以外,并且高度不得超过1.5m。挖土时要注意土壁的稳定性,发现有裂缝及倾坍可能时,人员应立即离开并及时处理。12、机械应停在坚实的地基上,不得将挖土机履带与挖空的基坑平行(2m内)停、驶。运土汽车不得靠近基坑边2米内平行行驶,防止坍方翻车。13、清坡清底人员必须根据设计标高作好清底工作,不得超挖和扰动地基。如果超挖不得将松土回填,以免影响基础的质量。基坑开挖后,及时验槽。验槽单位包括地质勘测单位和设计单位,以检验地基土是否与地质勘测报告和设计相符。并做好验槽记录。14、基坑开挖前,要做好充分准备。施工过程中人员定岗到位24小时值守,认
5、真负责。施工期间,派专人加强对周边环境和边坡的监护观测。15、机动车辆的通行不得对基坑壁的安全造成影响。施工前,必须对设备进行检查,严禁带病运行。16、现场统一安装红色警示灯。基坑开挖成形后,应在基坑周围边坡以外1.5m左右位置设置1.2m高的钢管护栏,护栏水平杆间距600mm,立杆间距3m,栏杆刷红白相间油漆,红白漆长度为250mm。三、施工安全方案1、现场采取24小时值班,随时观测地下水位情况,现场抽水不得停顿。2、所有进入施工现场人员必须带好安全帽,禁止酒后作业。3、司机需持有效操作证上岗作业,并预先熟悉开挖断面、形状尺寸和开挖施工的安全注意事项。4、夜间施工时,必须保证施工现场有足够的
6、照明,所有设备必须完好。5、司机不得疲劳驾驶,施工前,必须对设备进行检查,严禁机械带病运行。6、开挖时现场设置专职值班人员,负责现场指挥、协调等工作。并设专人指挥挖掘工作,在挖掘臂长1.5倍的工作范围内严禁站人。7、所有机械行走,必须注意已经架好的现场上空电线,垂直安全距离2.5米,水平安全距离46米。8、机动车辆的通行不得对基坑壁的安全造成影响。施工前,必须对设备进行检查,严禁带病运行。9、基坑开挖前,要做好充分准备。施工过程中人员定岗到位24小时值守,认真负责。施工期间,派专人加强对周边环境和边坡的监护观测。10、现场设置必要的安全标志及标语。施工区域禁止与工程无关人员进入。审核: 交底: 接收: 日期: 200 年 月 日 日期: 200 年 月 日 日期: 200 年 月 日.
