收藏 分销(赏)

中央空调工程施工及验收方案1.doc

上传人:精*** 文档编号:1723704 上传时间:2024-05-08 格式:DOC 页数:14 大小:170.50KB
下载 相关 举报
中央空调工程施工及验收方案1.doc_第1页
第1页 / 共14页
中央空调工程施工及验收方案1.doc_第2页
第2页 / 共14页
中央空调工程施工及验收方案1.doc_第3页
第3页 / 共14页
中央空调工程施工及验收方案1.doc_第4页
第4页 / 共14页
中央空调工程施工及验收方案1.doc_第5页
第5页 / 共14页
点击查看更多>>
资源描述

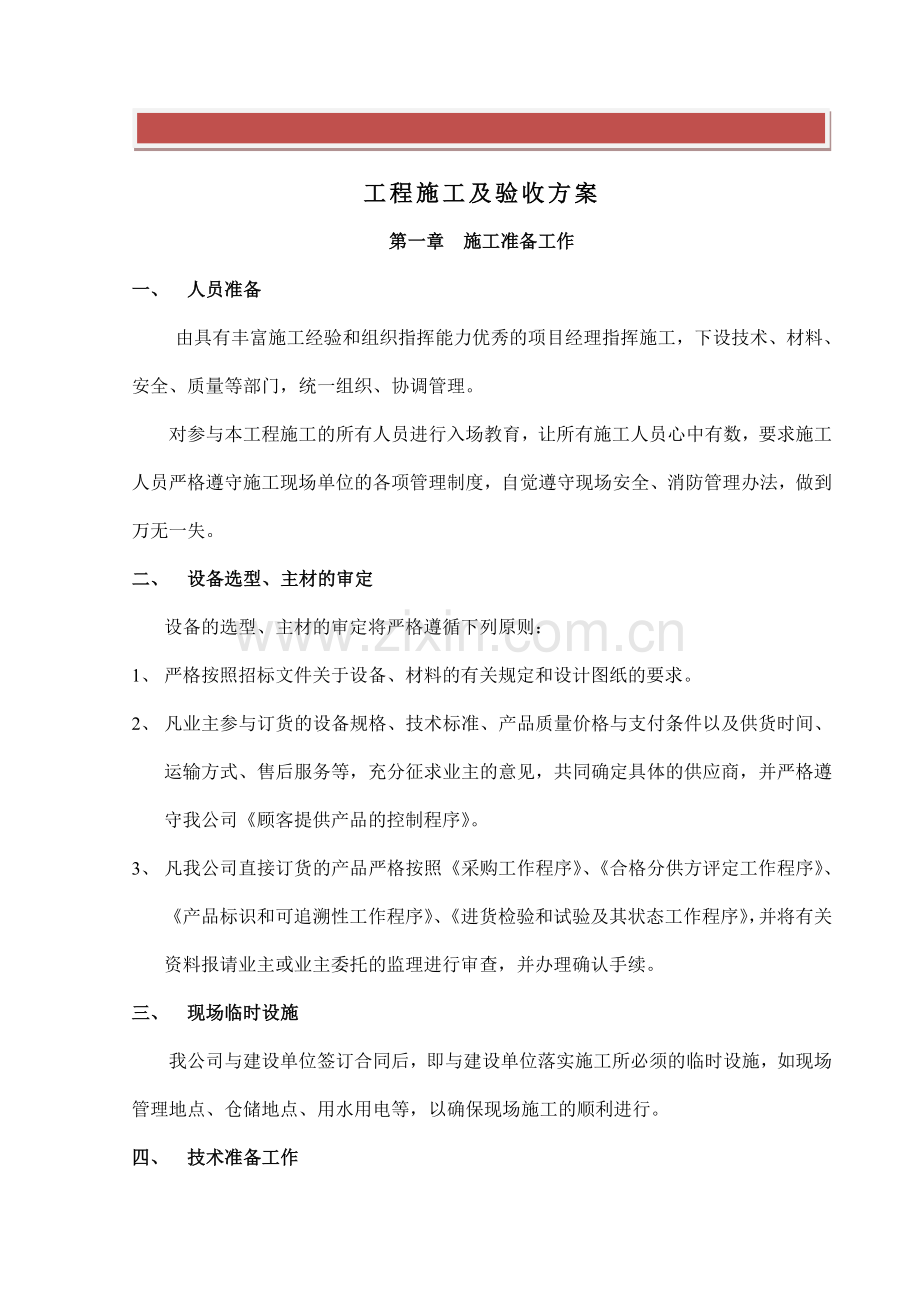

1、 最新资料,word文档,可以自由编辑!精品文档下载 【本页是封面,下载后可以删除!】工程施工及验收方案第一章 施工准备工作一、 人员准备由具有丰富施工经验和组织指挥能力优秀的项目经理指挥施工,下设技术、材料、安全、质量等部门,统一组织、协调管理。对参与本工程施工的所有人员进行入场教育,让所有施工人员心中有数,要求施工人员严格遵守施工现场单位的各项管理制度,自觉遵守现场安全、消防管理办法,做到万无一失。二、 设备选型、主材的审定设备的选型、主材的审定将严格遵循下列原则:1、 严格按照招标文件关于设备、材料的有关规定和设计图纸的要求。2、 凡业主参与订货的设备规格、技术标准、产品质量价格与支付条

2、件以及供货时间、运输方式、售后服务等,充分征求业主的意见,共同确定具体的供应商,并严格遵守我公司顾客提供产品的控制程序。3、 凡我公司直接订货的产品严格按照采购工作程序、合格分供方评定工作程序、产品标识和可追溯性工作程序、进货检验和试验及其状态工作程序,并将有关资料报请业主或业主委托的监理进行审查,并办理确认手续。三、 现场临时设施我公司与建设单位签订合同后,即与建设单位落实施工所必须的临时设施,如现场管理地点、仓储地点、用水用电等,以确保现场施工的顺利进行。四、 技术准备工作1、 提前安排本工程的技术人员对施工人员技术交底、工程项目交底、工艺流程交底。熟悉所安装设备的性能、特点及合约规定,使

3、所有人员在进入施工现场前心中有数。2、 技术部门根据本工程特点,认真组织好图纸会审,并结合本工程各项目的实际需要制定有针对性的分项施工方案。根据方案要求和有关技术、质量规范,组织施工人员进行技术交底和技术培训。3、 通过认真审查施工图纸及有关施工资料,及时准确地做出施工预算,经批准后由物资供应部门筹备。第二章 施工进度及计划一、 施工工期保证措施1、 工期:具备施工条件后60天。2、 工期保证措施1) 工程中标后,立即完善施工组织设计方案,编制设备、材料、机具、劳动力等各种资源供应和进场计划表,保证工期。2) 组织有关专业人员进行工程中间交接工作,做好设备基础检查复测工作,逐一落实施工条件与进

4、度安排,做好有关专业部分协调配合和成品保护等工作。3) 加强质量控制,保证工期。施工中每道工序的质量都会影响下道工序的施工工期。加强质量控制,避免返工、误工的现象出现。4) 加强材料、设备、劳动力等施工要素的调整和管理,保证工期。特别是施工要素的计划管理是工期的重要保证。二、 质量保证措施1、 技术保证措施加强施工现场的技术管理,指定相应的技术措施。对于难度大、工艺要求高的部分工程单独编写具体的施工方案。密切与设计单位联系,及时排除影响施工质量的技术问题。2、 人员保证措施技术人员:我公司将派遣有丰富经验的人员负责现场技术工作,并有后方技术部门及时服务。劳务人员:我公司所有劳务人员均为自已培养

5、的专业技术人员。从根本上保证了劳动者的素质,从而为达到质量目标奠定了坚实的基础。质检人员:安排有丰富施工经验的人员,在公司的授权下对项目实行监督,及时发现及时纠正施工中的质量问题。3、 资料管理措施进场后,我方根据当地政府有关建筑工程资料的规定进行资料的填写与管理,由现场责任工程师负责施工资料的收集和整理,要求做到整理及时、字迹清楚、项目齐全、记录准确真实,并由各级施工技术负责人审核签字。4、 成品保护措施为了做到对客户负责,我公司将对成品、半成品予以保护:1) 材料、机具、成品、半成品等搬运装卸过程中,应轻拿轻放。2) 成品应放于平整、无积水、宽敞的场地,不与其它材料混放,并设防雨措施。3)

6、 施工中需用梯子,不得碰坏墙体、墙角、门窗等,梯脚应包扎好,以防划伤地面或滑倒。三、 现场安全和文明施工措施1、 文明施工措施1) 施工管理小组具体负责现场文明施工的监督和管理。2) 注意环境保护,减少施工噪音,将噪声较大的工作安排在白天进行,夜间施工时,避免扰民事件的发生。3) 垃圾应集中收集,集中清扫,不得乱扔乱倒。4) 施工人员宿舍应整洁卫生,禁止乱倒污水和剩饭剩菜。2、 安全措施1) 工程开工前由安全责任工程师组织对施工班组进行技术安全交底,施工中新工种开工前,新工艺采用前及新工人入厂前,必须进行安全交底及培训。2) 班长每天进行一次安全检查,对查出的安全隐患指定整改措施并做好记录。3

7、) 安全责任人员和特种作业人员必须持证上岗。第三章 主要施工方法及技术措施一、 施工前的准备工作1、 施工改造图纸应经建设单位确认后,方可按图施工。2、 组织施工人员认真熟悉图纸、施工现场条件及与本工程有关的技术资料、规程规范和地方性法规文件。3、 认真做好图纸会审工作,学习新工艺、新方法,发现问题及时提出、解决。4、 做好施工现场的协调工作,包括用电、用水及材料堆放场地。二、 主要施工方法(一)空调水系统1、管材及管件的检查:1) 供应现场的材料必须符合设计要求,具有出厂合格证及相关质量保证文件,否则不得使用。管材及管件应分类、分规格、分型号存放。2) 阀门安装前,应做强度及严密性水压试验的

8、抽检工作,抽查数量为10%。2、主要施工方法及施工要求:1) 风机盘管安装: 风机盘管安装前进行单机三速试运转及水压试验。试验压力为系统工作压力的1.5倍,不漏为合格。 风机盘管安装要平稳牢固,位置正确。 冷、热水供、回水管与风机盘管为弹性连接(金属或非金属软管),冷凝水管与风机盘管用塑料软管连接,保证顺畅,不得出现死弯,坡向要正确,坡度为1%,不可倒坡,安装完毕后做通水试验,托水盘内不能存水。2) 管道安装: 管道穿楼板及穿墙时应安装钢制套管,套管应符合以下规定:套管的直径要比管道直径大2号,有保温的管道,所安装的套管要保证保温套能够通过。穿楼板的套管顶部高出地面不少于50mm,底部与楼板平

9、齐,穿墙套管的管端与饰面平齐。 管道安装应保证设计坡度,坡向流体流动方向。空调水管坡度3。 空调水平管干管的变径应采用偏心大小头上平安装,立管可采用同心大小头。 采用丝扣连接的管道及阀件,丝扣松紧应适度,丝扣应与螺母平齐。 管道的对口焊缝处及弯曲部位要严禁焊接支管,焊接支管应距起弯点距离大于100mm,且不小于管子外径。 空调水管道采用镀锌无缝钢管焊接连接。3) 支架安装: 保温管道的支架应垫木托。 固定支架、导向支架安装位置正确,做法按图纸和有关施工工艺标准。 凝结水管采用滑动支架,U字卡不要卡死,以便伸缩,管道焊口不得位于吊、支架上,环焊缝距支吊架净距不得小于50mm。 支架位置正确,间距

10、符合下列要求:管道支架间距尺寸管道公称直径(mm)1520253240507080100125150支架最大间距(m)保温管1.5222.533444.556不保温管2.533.544.55666.5784) 焊接要求: 电、气焊口表面光滑,焊缝均匀,焊口无渣滓、无气孔等缺陷,周围干净整齐。 管壁厚大于4.5mm时应铲坡口。 未经批准不得在压力容器和钢结构等设备上开孔施焊,焊接法兰盘要求里外焊接。3、阀件安装1) 阀门的种类、规格、型号必须符合规范及设计要求。2) 阀门应经强度和严密性试验合格后方可安装。3) 成排的阀件安装应在同一水平线上,安装要符合规范要求,阀件的紧固螺栓规格应统一,长短一

11、致。4) 阀门应进行清洗,凡具有产品合格证、进出口封闭良好、并在技术文件规定的期限内,可不做解体清洗;否则应做强度试验和严密性试验,强度试验的压力为公称压力的1.5倍;严密性试验压力为阀门的公称压力,试验时间为5分钟。4、系统试压:1) 本管道系统水压试验分两步进行。第一步:在所有支干管安装完毕,未接设备之前进行一次水压试验,并进行冲洗,保证管道干净无污后再进行设备的安装连接;第二步:等设备全部安装连接完毕后,再进行一次系统水压试验。试验压力为工作压力的1.25倍,最低不小于0.6MPa。水压试验时,在10min内,压力下降不大于0.02MPa,且外观检查不漏为合格。2) 冷凝水系统的渗漏试验

12、可采用充水试验,无渗漏为合格。(二)设备的找平找正:1、 设备的纵向找平用水平尺进行,当设备纵向不平时,可用千斤顶将低的一端顶起,在设备的支座下垫适当厚度的钢板,使设备的水平度达到要求,垫铁的间距一般为500-1000mm。设备标高偏差为5mm。2、 设备横向找平用水平尺进行,设备的横向倾斜度小于5mm。3、 成排安装的同型号设备,前部一定要平齐,误差不大于2mm,设备两侧的间距要符合设计要求;(三)设备安装措施及质量要求1、 各类水泵、空调机组等设备安装,均严格按照设计图纸、设计说明、制造厂说明书以及相关规范标准执行。2、 空调机组、水泵等设备基础,需在设备落实后,核实其尺寸后浇灌混凝土基础

13、。3、 设备就位找平、找正后,即可用混凝土浇筑地脚螺栓孔,捣实混凝土,同时保持地脚螺栓垂直,待砼强度达到75%以上时拧紧螺母。4、 凡外露的传动机构,像三角皮带、联轴器等处均安装安全防护罩。5、 冷水机组、热交换器、各类水泵安装前用经纬仪定位,横成行、纵成列,坐标偏差不大于5mm。(四)施工技术、组织管理措施1、 加强工程技术管理工作,坚持做到开工有方案,施工有交底,变更有洽商,质量有评定,检查有记录,竣工有资料。2、 本工程的各分项工程应编写技术交底。3、 严格按照工艺程序、正式图纸施工,如需要变更时,必须办理技术洽商后方可施工。第四章 施工中应执行的规程、规范1. 现场设备、工业管道焊接工

14、程施工及验收规范(GBJ236-82)2. 通风与空调工程施工及验收规范(GB50243-2002)3. 建筑工程施工质量验收统一标准 (GBJ50300-2001)4. 工业金属管道工程施工及验收规范(GB50235-97)5. 工业设备及管道绝热工程施工及验收规范(GBJ126-89)6. 机械设备安装工程施工及验收通用规范(GB50231-98)7. 压缩机、风机、泵安装工程施工及验收规范(GB50275-98)8. 建筑设备施工安装通用图集通风与空调工程(91SB6)第五章 各项保证措施一、 各级人员职责1、 项目经理:对工程总体部署负责,对工程总体质量负责,执行项目承包合同中应履行的

15、条款。2、 项目副经理:负责质量计划的编写,制定施工工艺流程;负责设备与材料加工、定货的审定;负责配合工程监理、甲方技术人员工作,监督质量计划的实施;负责组织施工图纸的会审工作及综合管线图的绘制。3、 施工员:参加图纸会审,贯彻质量计划,编制相应的施工方案,对班组和外包队进行详尽的技术交底并监督执行,参加分部工程、隐蔽工程验收,及时办理各种验收资料和工程变更洽商。4、 质检员:指导督促施工管理人员严格执行569号文件,按要求进行原始资料的积累。负责检查监督班组每一步的施工质量,关键部位要实测实量,对重大质量隐患,有权责令停工返修。5、 设备材料员:负责与监理、甲方一起对进场的设备、材料,按合同

16、及规范进行验收,收集合格证明、材质证明等与施工和竣工有关的资料,及时按照施工预算和进度计划组织设备、材料进场。6、 安全员:负责现场施工的安全、消防工作,发现隐患及时向有关人员提出,出现安全问题向上级安全部门报告;负责检查安全消防技术交底,并监督实施,严禁违章作业。7、 施工班组:严格按照设计图纸、规程、规范施工,及时进行自检、互检,负责测量工程原始数据,严把每道工序关,保证施工质量达到优良标准。二、 质量保证措施1、 工程安装质量要按照公司有关质量标准,结合本工程实施质量控制,坚决维护设备及原材料检验制度,坚持施工中质量检验和评定,确保工程以优质质量竣工。2、 施工中质量评定依据建筑工程施工

17、验收统一标准(GBJ50300-2001)。3、 做好工程质量的分级管理,严格按照施工图纸安装,按照各项有关标准施工,杜绝各种通病。4、 对于进入现场的材料和设备应有材质证明和产品合格证书,坚持不合格产品不安装的原则。5、 隐蔽工程项目要经过监理部门验收合格后才能进入下一道工序,在施工中要有专职质检人员进行全面检查。6、 施工验收的质量检查及评定,按单位分项、分部工程进行检查评定,填写质量评定表及评等级,同时填写工程自检、互检、预检、核验等项目。三、 施工安全措施1、 各级人员要分别签订安全生产责任状,施工人员进入现场必须严格遵守现场安全、消防、保卫制度,并做好对施工人员的现场安全教育,建立健

18、全安全生产教育制度。做到安全第一、预防为主。2、 施工现场的孔洞要及时处理好,妥善防护,杜绝事故,高空作业用架子要经专业人员验收合格方能使用,高空作业要系好安全带,注意有没有探头板,架子上不准打闹。3、 现场用电设施必须符合有关规定,所有设备要完好无损,不合格的设备电器不能用,电动工具要有漏电保护措施和装置,接地必须由专业人员负责。4、 认真落实冬雨季施工安全,施工现场管理必须执行公司颁布的“施工现场场容管理条例”有关规定,保持施工场地干净整洁,活完料清,搞好文明施工现场,完善防盗措施,防止设备损坏、丢失。四、 消防措施1、 施工前,对所有参加施工的人员进行消防教育,引起所有施工人员的高度重视

19、,做到群防群治。2、 设置义务消防员,配合安全员组织消防工作。3、 动用电气焊要持证上岗,严禁非焊工操作,及时开用火证明,并携带灭火工具,如遇有其他设备等处施焊时要用 石棉布盖好,而且派专人看管。4、 遵守施工现场用火制度,施焊现场符合用火条件,并及时清除易燃物,对自己使用过的易燃物,如油漆等用后放回原处处理好,或采取有效措施由班长负责检查。五、 现场文明施工及成品保护措施认真执行建筑安装总公司颁发的场容管理的有关规定。1、 施工队伍进入现场要签订成品保护协议书。2、 对现场文明施工管理做好布置、安排,制定具体措施。3、 施工员要认真遵守现场的成品保护措施。4、 设备开箱点件后,易损件设专人看

20、管保存。5、 施工时注意对其它专业的成品保护工作。六、 冬雨季施工技术措施1、 工程进入冬雨季施工前,施工队要根据施工部位写出具体措施。2、 雨季前对现场的临时用电设备要进行绝缘检测和保护检查,发现问题及时解决。3、 在潮湿的部位带电作业,要采取安全措施,严禁在水中或没有防潮措施的地方带电作业。4、 冬施要注意防冻、防滑、防火、防风、防煤气中毒。5、 冬施期间各种管道、设备如没有采取措施,严禁进行水压试验,冬施前已试完的管道和设备必须把水排尽或用压缩机将水吹尽,以防冻裂。七、 降低成本技术措施1、 认真审查图纸,根据现场情况合理安装,积极提合理化建议,采用新工艺、新方法施工,节约原材料。2、

21、用科学的手段合理组织安排劳动力,防止窝工,精打细算工程用料和机械台班。3、 加强材料管理,有计划分期分批进料,防止丢失和积压,在施工中认真检查,及时发现不合理的施工现象,避免返工,节省材料、人力,多创财富。第六章 竣工验收工作竣工验收工作主要抓好两个阶段的验收工作,即施工阶段和验收阶段。施工阶段即对工程未安装完的隐蔽工程验收,工程质量检查,设计变更,工程洽商等记录,要妥善保存,防止遗失,以备竣工存档。竣工阶段即对工程的各项资料进行汇集整理,并交给有关部门,并根据工程特点写出施工总结作为今后施工员评比材料。竣工验收资料归档内容包括: 施工方案 分部工程竣工质量核定申请书(工程竣工验收单) 自互检记录 分项交底记录 予检工程检查记录单 分项工程质量评定单 设计变更洽商记录 隐蔽工程验收表 分项工程验收表 设备开箱检验记录 基础验收表 一般通风试车记录 单位工程感观质量评定表 质量保证资料核查表 材料设备出厂合格证 空调调试报告 分部工程质量检验评定表 工程质量事故报告竣工图。精品word文档可以编辑(本页是封面)【最新资料 Word版 可自由编辑!】

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
