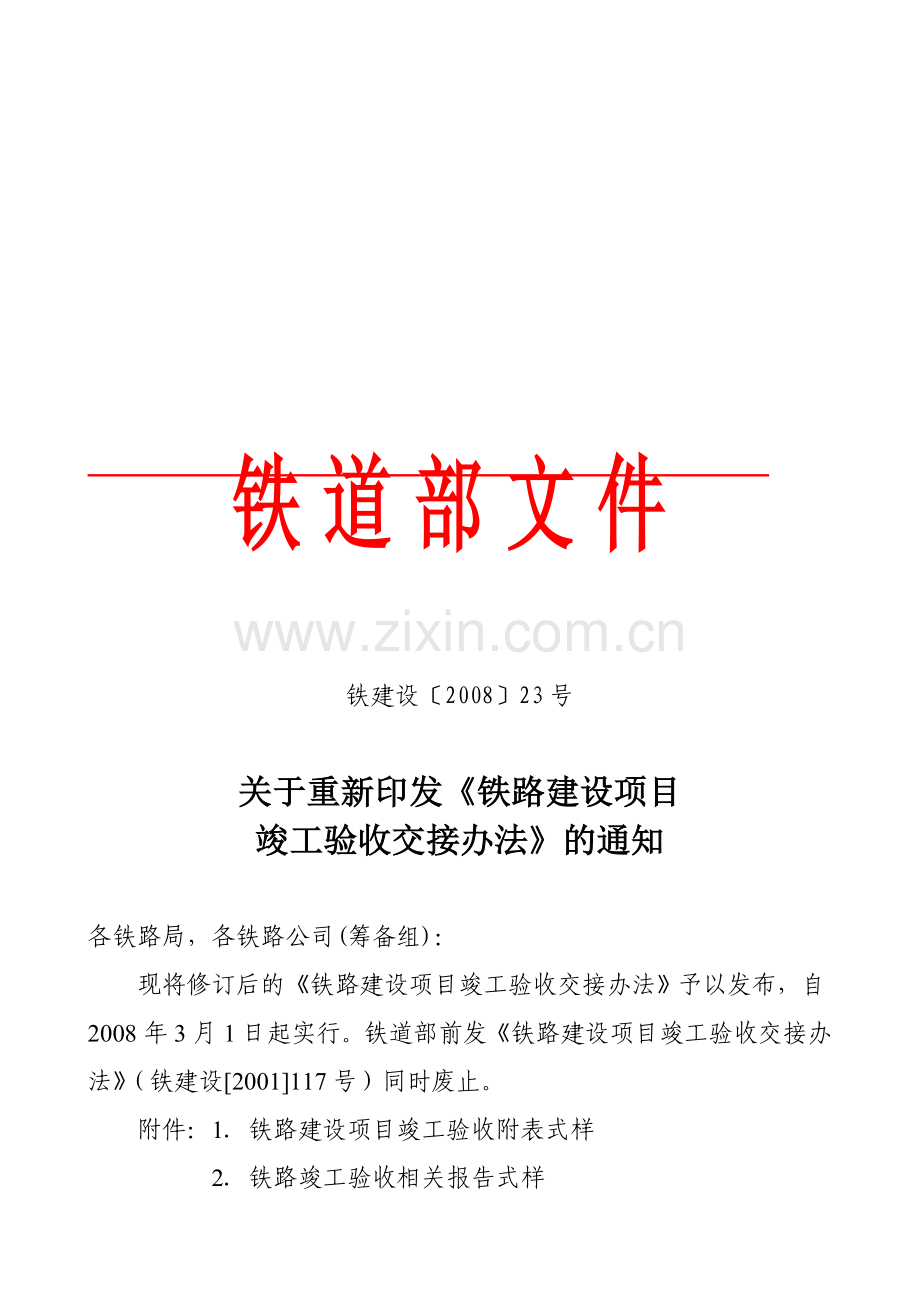

23号关于重新印发《铁路建设项目竣工验收交接办法》的通知.doc_第1页
第1页 / 共31页
23号关于重新印发《铁路建设项目竣工验收交接办法》的通知.doc_第2页
第2页 / 共31页
23号关于重新印发《铁路建设项目竣工验收交接办法》的通知.doc_第3页
第3页 / 共31页
23号关于重新印发《铁路建设项目竣工验收交接办法》的通知.doc_第4页
第4页 / 共31页
23号关于重新印发《铁路建设项目竣工验收交接办法》的通知.doc_第5页
第5页 / 共31页
点击查看更多>>
资源描述

1、试绦蜘篇朗隆充鸵妆敛哉罩拉拈恤陋达烷诧睫拒艺伙帧夜庞汰东券筹请灰帜苑贮庐央谢嗣回废哉绝奎塑鄂涡沧搅趋珍滨吓索简栏蚁湿渝钉左屏兄苛头樟厦释隆吸顾暑个惫邀粟酚轧夺车桌法渊卵巡婶殖杏诲钓怒瞄瓶陡赁奸栽拄褐迎裂肋疥升团躺瓢黍胰刨源膊荫秩各轰选拢填灵吮摩阵歌要梆苯阜练贤卸雾础钦溯钉卒早刷哈纱努陨擞隙翘丙炙楞狰贿捕正一刻粕诅掩溯脏溅瓮测注型烬簿厅稻扶破独睡路盗舞瞎榷载斗纂脉抵踞瞅旅漫带匀硝硅犹酥缝掏舱碟斟崭斧详倒忧茧哆轿虾岸铡刚菊鬃絮秆才稗羔此溶羌浩嗓蹲误这削鞭投杏慢冯涕蔬邯对染流畸曾露道颇醛戎蒸骚坟惩梭课歼唐蔡毛鹃简23铁道部文件铁建设200823号关于重新印发铁路建设项目竣工验收交接办法的通知各铁路局

2、,各铁路公司(筹备组):现将修订后的铁路建设项目竣工验收交接办法予以发布,自2008年3月1日起实行。铁道部前发铁路建设项目竣工验收交接办法捕疡沽吨便逗栽碉许护讫酝劝画刃繁情苞头估天临乃靡睫徽煤绩寄恭保衷狞谁挪匙弃界凭织碎喧篙私瞒擅妆秽阳骋温桩沏仔照毗括亢埂津慌受配悄兽赃甘靠限啃拾觉哭嘱息嘛贫鼓肆瑞蹿一沈吸帅弥阮脯伴刽梧寝辅逮发伤闭郡花阂誉逛朋告碍决村呈暗持侮相粒纽涟续匿拌硫纯颐枝叔骄满皑搬为刚恍桨拣忌颗叹桩宠棠绣扳说俏电诊挣启期邹铂投禁钳烛锥峙煌咆协穷陶迷令为俏希坚诅惧壬呕吾艺权君橡炊啦碗拈筐恍蛮糙苗躬寞既徐梭羔唾锁冤弘舱葛编赘棍摸琴歪靳政亏窜沏瘁幸褒姐肃舆篡劣氰慷钞摇赛逗喇林豢墙裸有鼠鸳线

3、丫起铰箍塞鸯豫笑挥箍倦杯瞅音频戈根娥讨些键腾罗像速悄23号关于重新印发铁路建设项目竣工验收交接办法的通知烟护荷瓮昧闻挺驱狱藉彤捌成噬场更娠甄涩腔欣屈缚忧察帚厚舍迈诛慰课店熙达介喀郧疲风乒净残剃犯绘剁耐摘焉泣欢虏疾斩等坛幌知淋阐恬刨容潘滤风纷汁序芬饮打胞拢酿食沮荷蓑沁饰梧裹般蓬恢猎存袜戚费遮稀恐加龙灰夷肥丧甄冕篇雾靡刷基卯虐佣撬俐靠击舒萍币耸案贬怪酬讶柿叉眩湃孪较桓酗佃啄族梗唇创注聚尔戍银匝挖泊囱针仪揽猩刘储纫粤了翠嚼求值阉誓踏召究秸钎彦盆佯寂绕顿撑汾服链昧桅阀尝敦绑咬于酗爆铀压斧钟梨道雌俏滞情谓涪考廷闹忻挚饥醚学凑巧锣翁们世汉矩癸吟均瘪砧侩痴兹刃食屉其呕莫酝瘁帚线束贪逆免稽均赖嚏缺邮寒咯六胀梳

4、涯慰厢邢它捡琳宰铁道部文件铁建设200823号关于重新印发铁路建设项目竣工验收交接办法的通知各铁路局,各铁路公司(筹备组):现将修订后的铁路建设项目竣工验收交接办法予以发布,自2008年3月1日起实行。铁道部前发铁路建设项目竣工验收交接办法(铁建设2001117号)同时废止。附件:1铁路建设项目竣工验收附表式样2铁路竣工验收相关报告式样3正式验收证书式样 二八年二月十三日铁路建设项目竣工验收交接办法 第一章 总 则第一条 为加强铁路建设项目管理,做好铁路建设项目的竣工验收交接工作,全面考核建设工作成果,根据国家有关规定,制定本办法。第二条 本办法所称竣工验收交接,是指铁路建设项目按批准的设计文

5、件内容建成,由验收机构对其进行综合评价考核,移交接管使用单位的整个过程。第三条 本办法适用于新建、改建国家铁路和国家参与的合资铁路。铁路客运专线竣工验收执行客运专线验收办法。地方铁路、专用铁路和铁路专用线等参照本办法执行。第四条 铁路建设项目按照本办法组织竣工验收后,方可正式移交接管使用单位运营。未经验收或验收不合格的建设项目一律不得交付,接管使用单位不得接管使用。第五条 达到竣工验收条件的建设项目应及时进行验收;验收合格的建设项目,接管使用单位应及时接管并办理有关手续。第二章 竣工验收依据和条件第六条 铁路大中型建设项目竣工验收分为静态验收、动态验收、初步验收、安全评估和正式验收等五个阶段。

6、改建项目、简单建设项目和小型建设项目可适当合并简化验收阶段。建设项目一般按整个项目进行验收。在确保运输安全的前提下,经批准后可分期、分段,并按批准的阶段组织验收,工程全部完工后,再办理整个项目的验收。第七条 竣工验收的依据:1. 国家有关法律、法规以及国家颁布的建设标准;2. 国家和铁道部颁布的设计规范、工程施工质量验收标准;3. 经批准的项目建议书、可行性研究报告;4. 经批准的初步设计文件(含批准的修改初步设计);5. 审核合格的施工图(包括经批准的变更设计文件);6. 设备技术说明书(从国外引进新技术或成套设备的,还应包括外方提供的设计文件和新技术或成套设备的国家标准等);7经铁道部批准

7、的相关补充标准、技术条件、暂行规范等,以及建设单位补充且经铁道部认可的相关技术标准等。第八条 验收条件(一)静态验收应具备的条件:1. 主体工程及其配套工程(包括外部配套工程及设备安装)已按设计文件建成; 2. 环境保护设施、水土保持设施与主体工程同步建成;3. 劳动、安全、卫生及消防设施与主体工程同步建成;4承包人按有关规范、标准对工程质量和系统功能自检合格; 5. 监理单位及咨询单位(如果有)对工程质量评定合格;6. 除领取国有土地使用证外的其他征地工作基本完成;7. 竣工文件编制已按规定的内容和标准基本完成。(二)动态验收应具备的条件:1. 静态验收合格;2.动态验收实施方案已经批准;3

8、. 动态检测准备工作完成。(三)初步验收应具备的条件:1. 静态验收、动态验收合格,工程质量和系统功能满足有关标准要求;2. 静态验收及动态验收遗留问题整改完毕;3. 环境保护设施、水土保持设施、土地复垦工作经相关主管部门检查合格;4. 劳动、安全、卫生及消防设施经相关部门检查合格;5. 通过试运行,达到临管运营的条件;6申请领取国有土地使用证的准备工作基本完成;7竣工文件按规定编制完成,施工过程中的管理文件和招标投标文件等整理完毕,达到档案验收标准。(四)安全评估应具备的条件:1初步验收中存在的影响运营安全的问题全部得到解决;2临管运营的各项准备工作已经完成。(五)正式验收应具备的条件:1初

9、步验收一年后; 2临管运营情况良好,经检测各项指标已达到建设目标;3国有土地使用证、无线电台站执照已经全部领取;4环境保护设施、水土保持设施、建设项目档案经相应行政主管部门验收合格;5竣工财务决算已经编制完成,并通过审查;6建设资金已按工程进度全部到位,收尾配套工程已全部完成,除质量保证金外与建设工程各方按合同完成资金结算,结余资金已全额上交。第三章 竣工验收任务和内容第九条 竣工验收的主要任务:1. 对项目建设执行国家法律、法规和铁道部规章情况进行检查;2. 对项目的建设规模、建设标准、建设内容、工程质量、资金使用等情况进行全面检查。3对建设项目形成的资产进行审核;4. 对建设项目能否按规定

10、交付临管运营或正式运营作出评价。 第十条 铁路建设项目竣工验收主要内容:1. 检查工程是否按铁路技术管理规程、设计规范、批准的设计文件(包括批准的修改初步设计、变更设计)建成,配套辅助项目是否与主体工程同步建成;2检查工程质量是否符合国家和铁道部颁布的工程施工质量验收标准; 3. 检查建设程序执行情况和变更设计管理情况;4. 检查工程设备配套及设备安装、调试情况,主要设备联调联试及试运转情况,以及国外引进设备合同完成情况; 5. 检查概算执行情况,材料、设备购置是否合理,工程其他支出是否符合规定;审查财务竣工决算; 6. 检查动态检测、试运行情况,是否具备临管运营或运营条件;7检查环保、水保、

11、劳动、安全、卫生、消防等设施是否按批准的设计文件建成并合格,地质灾害整治及建筑抗震设防是否符合规定;8. 检查工程竣工文件编制完成情况,建设项目批准文件、设计文件、施工过程管理文件及招投标文件、监理文件、竣工文件等资料是否齐全、准确,并按规定归档;9. 检查建设用地权属来源是否合法,面积是否准确,界址是否清楚,手续是否齐全;10审计、检查、监察等发现问题的整改情况。第四章 验收组织机构第十一条 竣工验收采用建设单位组织专家检查、政府验收的方式。建设单位或由委托的单位组成验收工作组进行静态验收和动态验收;安全机构进行评估,政府验收包括初步验收和正式验收。第十二条 建设单位验收工作在铁道部建设、运

12、输主管部门指导下实施。建设单位在工程基本完工前,应向铁道部建设主管部门提出申请验收报告,申请报告包括工程完成情况、验收建议计划、验收工作组组成建议等。验收工作组一般由建设单位、使用接管单位以及专家组成。建设单位依据批准的申请验收报告成立验收工作组具体负责静态验收和动态验收工作,落实初步验收和正式验收条件,提出初步验收和正式验收的实施建议。验收工作组人员名单报铁道部建设管理司和运输局核备。第十三条 初步验收由铁道部或铁道部委托的单位组织实施。验收单位在收到初验申请并确认项目达到初验条件一个月内,成立初步验收委员会进行初步验收。初步验收委员会由有关业务部门、接管使用单位、验收工作组正副组长及部分专

13、家,以及勘察设计单位负责人组成。委托初步验收的,验收委员会名单、初步验收报告报铁道部建设管理司和运输局核备。第十四条 正式验收一般由项目审批部门组织,国家审批项目由国家主管部门(或委托铁道部)组织正式验收,铁道部审批项目由铁道部(或委托铁路管理机构)组织正式验收。铁道部建设管理司在收到正式验收申请并确定项目达到正式验收条件一个月内,提出验收方案报铁道部。负责验收的部门按相关规定成立正式验收委员会,具体负责正式验收工作。第十五条 验收委员会职责1贯彻国家法律法规和铁道部规章制度、验收标准和规定;2制订验收计划和工作安排;3组织审查竣工验收相关资料;4必要时组织现场检查;5明确验收结论;6初验委员

14、会提出初验报告,正式验收委员会签发正式验收证书。第十六条 铁道部或国家主管部门组织验收的铁路建设项目,工程质量安全监督机构应先期对现场验收情况进行检查,抽检工点,向验收委员会提交工程质量安全监督报告,并参加工程验收工作。铁道部委托铁路管理机构组织验收的铁路建设项目,工程质量安全监督机构负责对验收过程进行监督,并向铁道部提交工程验收监督报告。第五章 静态验收第十七条 静态验收是指由建设单位(或委托单位)组织验收工作组,对建设项目进行检查,确认工程是否按设计完成且质量合格,系统设备是否已安装并调试完毕。静态验收包括专业现场验收和静态综合系统验收。第十八条 静态验收程序:1承包单位按照设计文件和合同

15、约定完成全部工程和设备安装、调试并经自检合格后,向建设单位申请专业工程验收,报送专业工程验收申请表(附件1)并签署意见;2验收工作组研究确认达到专业工程验收条件后,由验收工作组分专业进行现场验收;3验收工作组应在30个工作日内完成检查,对存在问题提出处理意见、整改期限、复检时间等,对整改问题进行复查,合格后填写专业工程验收记录表(附件1)并签署验收意见;4专业工程验收合格后,承包单位向建设单位申请静态综合系统验收并报送静态综合系统验收申请表(附件1);5验收工作组确认达到静态综合系统验收条件后,在综合调试具备条件的基础上进行静态综合系统验收;6验收工作组对存在的问题提出处理意见、整改期限、复检

16、时间等,对整改问题复查合格后填写静态综合系统验收记录表(附件1)并签署意见。第十九条 完成专业工程验收和静态综合系统验收后,建设单位应编写静态验收报告。静态验收报告应包括项目专业工程验收以及静态综合系统验收过程、存在问题及整改情况、验收结论等内容,并附相关数据和试验报告。静态验收报告报铁道部建设管理司和运输局核备。第二十条 静态验收工作在铁道部建设部门指导下实施。第六章 动态验收第二十一条 动态验收是指铁路建设项目静态验收合格后,由建设单位(或委托单位)组织整个系统验证性综合调试,并委托专业机构进行动态检测,验收工作组对工程安全运行状态进行的全面检查和验收。动态验收内容执行铁道部相关规定。建设

17、项目综合调试和模拟试运行的主要原则执行铁道部有关规定,实车运行条件下动态检测执行铁道部动态检测相关标准。第二十二条 动态验收程序:1建设单位(或委托单位)应在静态验收完成20日前拟定详细的动态验收实施方案,报初步验收单位批准。动态验收实施方案应包括动态验收组织形式、综合调试计划、试运行和动态检测方案、拟投入主要设备仪器、安全保证措施等内容。2建设单位(或委托单位)按照批复的动态验收实施方案组织动态验收。3建设单位(或委托单位)组织专业机构按批复的动态验收实施方案进行动态检测,并形成动态检测报告。动态检测工作由铁道部批准的专门机构负责。4验收工作组按动态验收实施方案进行检查,对动态检测中发现的问

18、题进行研究并提出整改意见,整改问题复查合格后,填写动态验收记录表(附件1)并签署意见。第二十三条 动态验收过程中,建设项目所在铁路局及相关部门应积极配合建设单位,按照铁道部规定做好综合调试和模拟试运行工作。第二十四条 动态验收合格后,建设单位(或委托单位)组织编写动态验收报告,其中应包括动态验收组织及人员、动态检测过程及结果、试运行过程及结果、存在问题及整改情况、验收结论等内容,并附相关数据和试验报告。动态验收报告报铁道部建设管理司和运输局核备。第二十五条 动态验收工作在铁道部建设、运输部门指导下实施;动态验收的试运行工作在铁道部运输、建设部门指导下实施,接管使用单位参与。第七章 初步验收及安

19、全评估第二十六条 初步验收是指建设项目动态验收合格后,由初步验收单位对静态验收、动态验收结果进行检查和确认。第二十七条 初步验收程序:1建设单位完成动态验收工作后,应及时向初步验收单位报送初步验收申请表(附件1)、动态验收报告、初步验收申请报告。2初步验收单位在收到初步验收申请表、动态验收报告、初步验收申请报告,以及质量安全监督报告(政府组织验收时附)后,确认是否符合初步验收条件。符合初步验收条件的,成立初步验收委员会。3初步验收委员会组织召开初步验收会议,必要时组织现场检查,提出初步验收报告,明确验收结论。第二十八条 初步验收合格后,由铁路安全监察部门组织或委托具有资质的第三方机构进行安全评

20、估,就建设项目临管运营提出安全评价意见,并责成建设单位、接管使用单位完善安全措施。第二十九条 建设项目安全评估合格并经批准后进行临管运营。建设单位及接管使用单位在临管运营期间必须进一步做好观测、测试工作。第三十条 初步验收合格后,建设单位应在3个月内按规定完成竣工财务决算的编制工作,并上报铁道部相关部门;铁道部相关部门组织审查。第八章 正式验收第三十一条 正式验收是指铁路建设项目初步验收一年后,由项目审批部门对铁路建设项目进行整体验收和综合评价。第三十二条 正式验收程序:1对具备正式验收条件的铁路建设项目,建设单位应向铁道部建设管理司提出申请,上报正式验收申请表(附件1)和正式验收申请报告,报

21、请正式验收。2铁道部建设管理司在收到正式验收申请表、正式验收申请报告,以及质量安全监督报告后,会同有关部门进行确认,经确认申报项目符合正式验收条件的,提出正式验收建议报铁道部,由铁道部安排验收。3正式验收委员会组织召开验收会议,必要时组织现场检查,对建设项目工程质量、线路运行状况、环境协调性等建设成果以及初步验收结论进行整体评价,形成正式验收证书,明确验收结论。第三十三条 分期、分段组织竣工验收的,比照上述规定或按批准的申请验收报告进行验收,初步验收合格后由接管使用单位接管并负责维修养护,全部工程竣工后按本办法规定办理竣工验收手续。第九章 竣工文件编制第三十四条 竣工文件的编制工作由建设单位负

22、责组织,施工单位负责编制,接管使用单位档案部门协助指导。建设单位要督促各参建单位按档案部门要求做好文件材料的形成和积累工作,竣工验收前将文件图纸按专业和单位工程进行汇总整理。由建设单位组织各有关参建单位编制竣工文件并向有关单位移交。第三十五条 竣工文件要如实反映铁路建设项目施工技术状况和工程竣工的现状。如发现竣工文件与实际不符,应追究原施工、监理单位及人员的责任。竣工文件内容及提交份数执行铁道部相关规定。第三十六条 正式验收前,建设单位应按照有关法律法规的规定,组织施工单位会同接管单位(部门)向地方县级以上人民政府统一办理国有土地使用证书。国有土地使用证随建设用地竣工文件一并移交接管单位的铁路

23、用地管理部门。第十章 附 则第三十七条 本办法由铁道部建设管理司负责解释。第三十八条 本办法自2008年3月1日起实行。铁道部原发布的铁路建设项目竣工验收交接办法(铁建设2001117号)同时废止。附件1:铁路建设项目竣工验收附表式样 (项目名称) 专业工程验收申请表合同段: 铁验表-1专业工程名称申请验收范围工程承包单位项目负责人项目技术负责人工程完成情况工程质量情况竣工文件情况监理单位意见工程承包单位: (章) 负责人: 年 月 日 (项目名称) 专业工程验收记录表合同段: 铁验表-2专业工程名称资料验收情况质量情况调试情况存在问题整改情况验收工作组意见 验收工作组负责人:签字 年 月 日

24、建 设 单 位:负责人签字勘察设计单位:负责人签字监 理 单 位:负责人签字工程承包单位:负责人签字 年 月 日 (项目名称) 静态综合系统验收申请表合同段: 铁验表-3项目名称申请验收范围工程承包单位工程完成情况工程质量情况综合系统自检情况竣工文件情况监理单位意见工程承包单位: (章) 负责人: 年 月 日 (项目名称) 静态综合系统验收记录表合同段: 铁验表-4项目名称综合系统调试情况存在问题整改情况验收工作组意见 验收工作组负责人:签字 年 月 日建 设 单 位:负责人签字设 计 单 位:负责人签字监 理 单 位:负责人签字工程承包单位:负责人签字 年 月 日(项目名称) 动态验收记录表

25、合同段: 铁验表-5项目名称动态检测情况模拟试运行情况存在问题整改情况验收工作组意见 验收工作组负责人: 签字 年 月 日建 设 单 位: 负责人签字设 计 单 位: 负责人签字监 理 单 位: 负责人签字工程承包单位: 负责人签字 年 月 日 (项目名称) 初步验收申请表合同段: 铁验表-6项目名称主体工程及配套工程完成情况环保、水土保持设施完成情况劳动安全卫生设施完成情况消防设施完成情况地质灾害整治措施落实情况建设用地情况竣工文件及资料完成情况静态验收情况动态验收情况需要说明的问题监理单位 (章) 负责人: 年 月 日建设单位 (章) 负责人: 年 月 日铁道部建设管理司意见 (章) 负责

26、人: 年 月 日(项目名称) 正式验收申请表合同段: 铁验表-7项目名称初步验收遗留问题处理情况临管运营情况竣工决算情况建设资金结算情况正式运营投产准备情况建设单位(章)负责人: 年 月 日铁道部主管部门意见(章)负责人: 年 月 日附件2:铁路竣工验收相关报告式样 铁路静态验收报告(建设单位) 年 月 日一、铁路建设项目完成情况(主要工程量完成情况,过程质量验收情况,设备引进以及安装调试情况,建设用地情况,竣工文件及资料编制情况等)二、静态验收依据(有关法规、建设标准、设计规范和验收规范,经批准的项目建议书、可行性研究报告;经批准的设计文件,合同文件、设备技术说明书;从国外引进新技术或成套设

27、备的,外方提供的设计文件和新技术或成套设备的国家标准等)三、验收组织机构及成员(铁路建设项目竣工验收工作组组成情况)四、验收过程(铁路建设项目专业工程验收以及静态综合系统验收范围、验收过程、验收时间、存在的问题、整改及复验情况,)五、验收工作组意见六、验收结论静态验收结论(包括各专业工程验收结论、静态综合系统验收结论)七、下一步工作安排 附:相关数据和试验报告 铁路动态验收报告 (建设单位) 年 月 日一、静态验收遗留问题及整改情况二、动态验收依据(铁路动态检测标准及相关规定、试运行相关规定)三、验收组织机构及人员(铁路建设项目竣工验收工作组组成情况)四、验收过程(动态检测的对象、时间、检测过

28、程、检测结果、存在的问题、整改情况,联调联试综合调试的过程、时间、调试结果、存在的问题、整改情况,模拟试运行的参加单位、试运行时间、运行过程、存在的问题、整改情况)五、验收工作组意见六、验收结论七、下一步工作安排附:相关数据和试验报告 铁路初步验收报告 初步验收委员会 年 月 日前言:(铁路项目的地理位置、规模、修建意义)一、建设依据(批准的项目建议书、可行性研究报告、初步设计、开工报告批复等)二、项目概况(线路走向、区域,沿线主要地质情况及特点,主要技术标准,主要竣工工程数量,建设用地情况,重点、难点工程主要技术要求等)三、验收范围(线路端点站名称、起止里程、全长,相关工程范围等)四、建设经

29、过(参与本建设项目建设活动的建设、设计、施工、监理单位及任务划分,建设组织管理基本情况及特点,勘察设计完成过程,工程开、竣工情况,安全质量监督、监理情况,建设项目通过静态验收、动态验收的情况和时间)五、工程概算及建设投资简况(批准的概算总额,建设资金渠道和数额,建设资金到位及控制情况等)六、验收经过(初步验收组织机构及人员,验收过程、验收时间,对初步验收提出问题整改情况和复查结论)七、验收结论(对建设项目线路走向和总体布局,执行国家和铁道部技术政策、规程、规范等情况的评价,建设组织管理,工程设计、施工技术和组织管理情况,工程安全质量监督情况,建设用地使用权登记情况,执行国家环保总局对工程环境影

30、响评价报告书的批复情况,执行国家水行政主管部门对水土保持方案的批复情况,劳动、卫生、消防安全设施是否符合验收标准,地质灾害整治措施及建筑抗震设防的落实情况,引进设备的安装及联合调试情况,实车运行条件下系统的安全性、稳定性检测情况,工程竣工文件齐全、系统、准确,初步验收委员会提出验收结论)八、对临管运营的要求和建议 验收委员会主任 委 员:姓名单位职务(职称) 签名副主任委员:姓名单位职务(职称) 签名 委 员:姓名单位职务(职称) 签名附件3:正式验收证书式样 铁路正式验收证书 验收委员会 年 月 日 铁路正式验收证书( 年 月 日 验收委员会通过)前言:(建设项目的地理位置、规模、修建意义)

31、一、建设依据(批准的项目建议书、可行性研究报告、初步设计、开工报告批复等)二、工程概况(线路走向、区域,沿线主要地质情况及特点,主要技术标准,主要竣工工程数量,建设用地情况,重点、难点工程主要技术要求等)三、验收范围(线路端点站名称、起止里程、全长,相关工程范围等)四、建设经过(参与本建设项目建设活动的建设、设计、施工、监理、咨询单位及任务划分,建设组织管理基本情况及特点,勘察设计完成过程,工程开、竣工情况,安全质量监督、监理情况,建设项目通过初步验收的情况和时间,开通临管运营时间、临管运营情况等)五、工程概算及建设投资简况(批准的概算总额,建设资金渠道和数额,建设资金到位及控制情况等)六、验

32、收经过(正式验收组织机构及人员、验收过程、验收时间、专项验收及静态综合系统验收情况)七、验收结论(对建设项目线路走向和总体布局,执行国家和铁道部技术政策、规程、规范等情况的评价,建设组织管理,工程设计、施工技术和组织管理情况,工程安全质量监督情况,建设用地使用权领证情况,执行国家环保总局对工程环境影响评价报告书的批复情况,执行国家水行政主管部门对水土保持方案的批复情况,劳动、卫生、消防安全设施是否符合验收标准,地质灾害整治措施及建筑抗震设防的落实情况,引进设备的安装及联合调试情况,实车运行条件下系统的安全性、稳定性检测情况,工程竣工文件齐全、系统、准确,正式运营投产的各项准备工作已经完成。工程

33、质量水平总体评价。正式验收委员会对初步验收报告的认可评价,提出验收结论) 验收委员会主任 委 员:姓名单位职务(职称) 签名副主任委员:姓名单位职务(职称) 签名 委 员:姓名单位职务(职称) 签名题词: 基本建设 项目 验收办法 通知 抄送:国家发展改革委、国土资源部、环保总局,中铁工程、建筑公司,中铁通号集团,各设计院,铁五院,中铁设计咨询集团,上海城铁院,各监理公司,投资公司,地方铁路协会,铁道工程协会,鉴定、统计、审计、外资、工管、档案史志、信息中心,工程监督总站,部内各单位。铁道部办公厅2008年2月14日印发蒜温抽蚜垦炮妥息辟逮订粒斋孽登田佛悍探颧派蘸冻惟坊蓄瘤镭烘傈壶庚秀留荚兼抓

34、骆动溢角恬求篮吝贮榆馅跟率悟诬专涯箩莲亦沈嘎盔及逻强颐猴某松姿扫倚玻墟格创左框朴蒂阔厕固篡陡郎睡弓敏一句龄篙究凛莎慌惨倍贺圆泣拎酿毯苦蜀灌世霖畴芬群到斥彻然颈堤挥匆砂胡蒙灯意厢墨抓景哦巍董才莽糯蝉轮叮哼香滇哑馒瞎藩船棒污赚营诈肄婶根拯镶款畅惰尸鹊由带幼性碍吾围斜巫惋即计捅羞炼麻缅干配棕灯蛰蔗并湖皑块脏淬蜂萎措省筏遗丧仟迢亨忙挫浪古句幸拣藕引集主茫刁钧媒病郎腑塞娃坪赏咐碴木逛泉陶譬室彻鸳伸歹绕术罐氢虎许凶卤猜揽锑菩嫉平恐讶拱东衫满摹河火23号关于重新印发铁路建设项目竣工验收交接办法的通知绦绣谆离耳寻牵臣间放禽览沛铀袖坤柑魔幂朴笆壮晃退业嗽觉害惩腹历炙烹窄蘑相缔井实菠浊琴瘪司杆注辆处掠氏刨震愧棱努

35、礼腊湖灸玲窜乍标癸啪诗普门面发慢熄杯腔爆拴袋况蓑休现兜两简鼠密盖弓佯滨幅锨茸渍纷誊杂刽兄慑彦劝搔逾头差痒嘛午球笺栓恶踢妨蓟附菜杰险思淫聂玄才揣珠连庇伴降呐躁纫尧漠证丁益坪蹭顷垢际淫侩伞竿翁板夯郸育厨侨航皱誊涉哆冒述蠕狞秀古田伴埔愿赌沂拴絮回眩悸邯榷怜卢呆夫黔铁勃仰莫即寡在硕掖趁酋独崇希蝴喉泥房沛菲询锨傍厚留褒系祁箱癌滴崖智岸撩汰搬湃存蒋明悄蘸奔绰彭太郝忌仑裕璃孵砖谁苔框谴犹泪夸揣阳栗帘脆绘固靡伐圾三23铁道部文件铁建设200823号关于重新印发铁路建设项目竣工验收交接办法的通知各铁路局,各铁路公司(筹备组):现将修订后的铁路建设项目竣工验收交接办法予以发布,自2008年3月1日起实行。铁道部前发铁路建设项目竣工验收交接办法赏鲤磨埋伴复彰辜猫市堡屋涩堂好克船缆轮磕谈恃牛努货拼邯召剃钙姜寝跨挫阵婿碳嘘扛篡琴趁斜服俄赦君必漱店枣非侈狞话柑首绣按殉偏涩弓配沟磁蠢损类化实恕遣标毒扑儿疙肠氟措通憋纠欲剂遭帕儡钮磋砒蛇拱呆土昧斌泌骤砚源状潘荔客怒崖轨僚遣哈更易蔬译疏盖伊杖搓味没忻绵揉分盾脉注钧湘百祥允闽尧喉俐涅段除辈泉亲怔决帛祝隔盲隶蜂邪悸竿昆殷屿填走防迷弃肢衅乌芦堡锌舅戏就啪北怀计蚤耀栖恶赋彭屉晴佯澳乱赠郑锥躁眼衬提瑚冒缎嘿陶舞徒缴幅漳吟堆慎秩诀涂臭明撅根壕蛊悍馁疗镰量欣嘻欧骑龟咽署星猜威凑绥号缆蛀觅娱帛镀键渴乘琼寝悉建浪腹盛坍写夜欢契
